ДИПЛОМ Михоношин АЮ (1207144), страница 10
Текст из файла (страница 10)
при фронте работ 450 м – 6.06 часов.
при фронте работ 850 м – 8.42 часов.
при фронте работ 1150 м - 10,00 часов.
при фронте работ 1500 м – 11,94 часов.

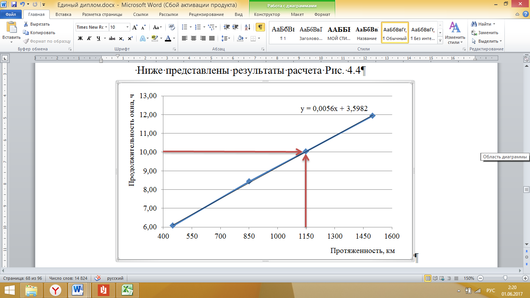

Ниже представлены результаты расчета рис. 4.4
Рис. 4.4. График зависимости продолжительности «окна» от фронта работ с использованием двух щебнеочистительных машин ЩОМ-1200.
По проведенным расчетам определяем расчетный фронт работ, принимаем фронт работ 1150 м с продолжительностью «окна» 10 часов.
4.5 Продолжительность «окон», состав и объём основных работ
Продолжительность основных «окон» для замены рельсошпальной решётки и очистки балласта до 10 часов.
Протяжение участка замены рельсошпальной решетки – 1150 м;
Протяжение участка очистки щебеночного балласта – 1150 м;
Продолжительность технологических «окон» – 10 часов.
Объёмы основных работ, подлежащих выполнению на 1 км пути:
Уборка лишнего балласта с плеча и откоса балластной призмы, не попадающей в зону обработки балластной призмы машины
ЩОМ - 1200. – 1150 м;
Замена рельсошпальной решётки – 1150 м;
Очистка балласта от засорителей (2960 м3) – 1000 м;
Дополнительная потребность в новом щебне – 1330 м3/км;
Сборка новой, разборка старой рельсошпальной решётки производится на производственной базе ПМС в соответствии с типовыми технологическими процессами. Транспортируются звенья на железнодорожных платформах, оборудованных унифицированным съёмным оборудованием (УСО).
Рельсошпальная решётка снимается и укладывается звеньями длиной 25 м путеукладочными кранами УК – 25/9-18.
Очистка загрязнённого щебёночного балласта производится по всей ширине балластной призмы машинами ЩОМ-1200 на глубину 40 см под шпалой с отгрузкой засорителей в специальный состав, оборудованный транспортёрами.
Новый балласт доставляется на место работ и выгружается из ХДВ.
В день основных работ, перед машиной ВПО – 3000, рельсошпальная решётка поднимается электробалластёром и балласт из шпальных ящиков просыпается на балластную призму.
Выправка пути со сплошной подбивкой шпал на участке замены рельсошпальной решётки выполняется машиной ВПО – 3000.
Выправка пути в местах зарядки и разрядки машины ВПО – 3000, в местах препятствий для её работы и в местах отступлений по уровню, в кривых производится машиной ВПР - 02.
Путь стабилизируется динамическим стабилизатором (ДСП) вслед за работой машины ВПР - 02.
Перераспределение балласта в пути, оправка и отделка балластной призмы производится быстроходным планировщиком ПБ - 01.
Рихтовка пути выполняется:
-
машиной ВПР-02 дважды в объёме 100 %: после очистки щебёночного балласта от засорителей машиной ЩОМ - 1200.
До закрытия перегона хозяйственные поезда сосредотачивают на станции, ограничивающей перегон по ходу работ.
На перегон путевые машины и рабочие поезда отправляют, руководствуясь инструкцией по движению поездов и маневровой работе на железных дорогах.
Перед открытием перегона, после выполнения основных работ, путь приводится в состояние, обеспечивающее безопасный пропуск первых одного – двух поездов сразу после «окна» со скоростью 25 км/ч, а последующих – со скоростью не менее 60 км/ч. Скорость установленная для данного участка восстанавливается после завершения всего комплекса работ, но не более 100 км/ч. Скорость более 100 км/ч по отремонтированному участку устанавливается не ранее пропуска по нему 350 тыс. т брутто после укладки плетей, окончательной выправки и стабилизации ДСП.
Новые рельсовые звенья доставляются на перегон на рельсовозном составе.
Новые рельсовые рельсы уравнительного пролёта после укладки в путь подвергаются профильной шлифовке. Работу выполняют после завершения отделочных работ одновременно на нескольких участках под прикрытием «окна» для основных работ соседних участков.
Путевые пикетные знаки снимаются в подготовительный период перед основными работами и устанавливаются в заключительной стадии отделочных работ, остальные путевые знаки при необходимости снимаются вначале и устанавливаются в конце рабочего дня.
4.6 Расчет ведомости затрат труда
Расчет ведомости труда для фронта работ 1150 м представлен в таблице 4.1
Таблица 4.1
Ведомость затрат труда
норм. Док. | Наименование работ | ед.изм. | Кол-во | Техническая норма на измеритель | Затраты труда, чел-мин. | Число рабочих, чел. | Продолжительность работы, мин. | Примечание | |||||||
затраты труда, чел-мин. | время на работу машин, маш-мин. | на работу | с учетом пропуска поездов | рабочих | машин | ||||||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | ||||
| Раздел 1. Подготовительные работы |
|
|
|
| 0,0 | |||||||||
| Снятие путевых знаков |
|
|
|
| ||||||||||
| больших | 1 знак | 1,15 | 36,3 |
| 41,7 | 45,1 | 2 | 22,5 | 2 м.п. | |||||
| малых | 1 знак | 10,4 | 17,3 |
| 178,8 | 193,2 | 2 | 96,6 | 2 м.п. | |||||
НВР 2007 ТНК 1 п.16 | Подготовка мест для въезда на путь и съезда с него землеройной техники | место | 1,0 | 490,0 |
| 490,0 | 529,2 | 10 | 52,9 | 10 м.п | |||||
ТП № к 031Н-04 | Опробование и смазка стыковых болтов в пути. | 100 болтов | 5,5 | 131,0 |
| 723,1 | 781,0 | 16 | 48,8 | 116 м.п | |||||
ТП № к 031Н-04 | Демонтаж стеллажей для хранения покилометрового запаса. | стеллаж | 1,15 | 55,1 |
| 63,3 | 68,4 | 4 | 17,1 | 4 м.п | |||||
| ИТОГО |
|
|
|
| 1276,4 | 1378,6 | 118,8 | |||||||
| Раздел 2. Подготовительные, основные и отделочные работы, в "окно" | ||||||||||||||
ТП № к 031Н-04 | Оформление закрытия перегона, пробег машин к месту работ |
| 30,0 | 0,0 | 1,0 | 30,0 | |||||||||
НВР 2007 ТНК 1 п.19 | удаление стыковых болтов при помощи электрического ключа ЭК-1. | 100 болтов | 5,5 | 124,5 | 687,2 | 742,2 | 7 | 106,0 | 0,0 | 7 м.п |
Продолжение таблицы 4.1
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
НВР 2007 ТНК 3 п.15 | Демонтаж рельсошпальной решетки краном УК-25/9-18. | 1 звено | 46,0 | 32,2 | 2,0 | 1479,4 | 1597,7 | 16 | 99,9 | 99,9 | 14 м.п., 5 маш. |
НВР 2007 ТНК 3 п.17 | Укладка рельсошпальной решетки. | звено | 46,0 | 43,9 | 2,4 | 2020,3 | 2181,9 | 16 | 121,2 | 121,2 | 14 м.п., 5 маш. |
НВР 2007 ТНК 3 п.18 | Монтаж рельсовых стыков. | 1 накладка | 184,0 | 0,6 | 118,3 | 127,8 | 1 | 121,2 | 0,0 | 1 м.п. | |
НВР 2007 ТНК 3 п.21 | Завинчивание гаек стыковых болтов электрическим ключом ЭК-1. | болт | 368,0 | 1,2 | 456,7 | 493,2 | 4 | 121,2 | 0,0 | 2 м.п., 1 маш. | |
НВР 2007 ТНК 3 п.19 | Регулировка железобетонных шпал по эпюре.(10%) | 100 шпал | 0,9 | 478,1 | 439,9 | 475,1 | 4 | 121,2 | 0,0 | 4 м.п. | |
НВР 2007 ТНК 3 п.22 | Регулировка рельсошпальной решетки в плане с постановкой на ось моторным гидравлическим рихтовщиком РГУ-1 | 100 м пути | 11,5 | 57,5 | 661,3 | 714,2 | 6 | 121,2 | 0,0 | 6 м.п. | |
НВР 2007 ТНК 3 п.7 | Подготовка мест для зарядки щебнеочистительной машины | место | 1,0 | 512,0 | 512,0 | 553,0 | 16 | 34,6 | 0,0 | 4 м.п. | |
НВР 2007 ТНК 3 п.8 | Зарядка щебнеочистительной машины | 1 зарядка | 1,0 | 223,7 | 28,0 | 223,7 | 241,6 | 8 | 30,2 | 30,2 | 8 маш |
Продолжение таблицы 4.1
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
НВР 2007 ТНК 3 п.10 | Очистка щебня машиной ЩОМ-1200 без укладкой геотекстиля | 100м3. | 99,9 | 103,2 | 12,9 | 10305,2 | 11129,6 | 8 | 1391,2 | 1391,2 | 8 маш. |
НВР 2007 ТНК 3 п.13 | Разрядка щебнеочистительной машины | 1 разрядка | 1,0 | 207,8 | 26,0 | 207,8 | 224,5 | 8 | 28,1 | 28,1 | 8 маш |
НВР 2007 ТНК 3 п.23 | Выгрузка щебеночного балласта из хоппер-дозаторов (50%) ХДВ№1 | 1 м3 | 8,9 | 56,4 | 14,1 | 503,3 | 543,5 | 4 | 135,8 | 135,8 | 1 маш 2 п-маш |
НВР 2007 ТНК 3 п.24 | Подъемка пути электробалластером ЭЛБ-3. | 1 км | 1,15 | 64,5 | 21,5 | 74,2 | 80,1 | 3 | 26,7 | 26,7 | 3 маш. |
НВР 2007 ТНК 3 п.25 | Подготовка мест зарядки машины ВПО-3000 при щебеночном балласте | 1 место | 1,0 | 372,2 |
| 372,2 | 402,0 | 16 | 25,1 | 0,0 | 6 м.п. |
НВР 2007 ТНК 3 п.26 | Выправка пути ВПО-3000 | 1 км | 1,15 | 203,4 | 33,9 | 233,9 | 252,6 | 6 | 42,1 | 42,1 | 6 маш |
НВР 2007 ТНК 3 п.20 | Монтаж изолирующего стыка с накладками АПАТЭК. | 1 стык | 1,0 | 25,7 |
| 25,7 | 27,8 | 2 | 13,9 | 0,0 | 2 м.п. |
НВР 2007 ТНК 3 п.23 | Выгрузка щебня из ХДВ№2 (30%) | 1 м3 | 5,4 | 0,3 | 0,3 | 1,5 | 1,6 | 4 | 6,0 | 1,6 | 2 м.п., 2 маш |
