Текст из файла (страница 3)

подготовкой производства

Руководство КПП, ТПП, материальной подготовкой производства

Руководство этапами КПП, ТПП, МПП

Руководство отдельными комплексами работ

по каждому этапу подготовки производства

За каждым «кружком» иерархической структуры (за каждой вершиной дерева системы) закрепляется руководитель или ответственный исполнитель – специалист по данному вопросу. Для каждого такого кружка может быть построена своя сеть. Оценки и выводы нижестоящего руководителя являются основой для планирования на более высоком уровне руководства. Недаром сетевое планирование иногда называют системой планирования «снизу-вверх ».

Перечень событий и работ

Для более точного составления перечня в задании, выдаваемом каждому ответственному исполнителю на закрепленный за ним объем работ, указываются:

  1. название и характеристика данного объема работ;

  2. перечень исходных данных с указанием ответственных исполнителей и руководителей, от которых эти данные должны быть получены;

  3. требуемый результат комплекса работ (завершающее событие);

  4. ответственный исполнитель или руководитель, которому должен быть предан результат;

  5. кодовый номер исполнителя, организации, системы.

Задание записывается на бланке.

В перечне указываются кодовые номера событий, наименования событий в последовательности от исходного к завершающему, кодовые номера работ, причем целесообразно указывать подряд сразу все работы, которые можно начать после свершения данного события.

Перечень событий

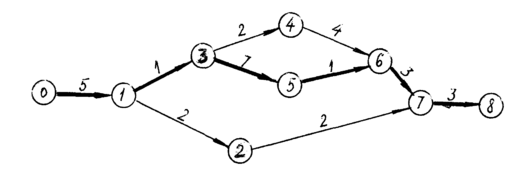

Перечень работ

0

Техническое задание выдано

01

Разработка ТУ на стенд

1

ТУ на стенд разработано

12

Общая компоновка

13

Размещение заказа на индивидуальные узлы

2

Поставщики узлов утверждены. Заказ на изготовление приобретаемых на стороне узлов принят

27

Согласование ТУ на узлы и приемка узлов

3

Общая компоновка стенда готова

34

Отливка заготовки для стола стенда

35

Проектирование механизма передачи вибраций

4

Заготовка для стола готова

46

Механическая обработка стола

5

Проект механизма передачи готов

56

Изготовление механизма передачи вибраций

6

Стол и механизм передачи вибраций готовы

67

Монтаж механизма передачи вибраций в столе стенда

7

Механизм передачи вибраций смонтирован; покупные узлы получены

78

Общая сборка и испытание стенда

8

Стенд испытан и готов к эксплуатации

В приведенном перечне в кодовые номера событий и работ не включены шифры системы, организации и ответственного исполнителя, чтобы не усложнять изложение сути СПУ, рассматриваемой на примере несложной сети.

Безусловно, первоначальный вариант перечня событий и работ может существенно отличаться от окончательного. Дело в том, что ряд событий и работ в первоначальном варианте может быть упущен, забыт, отдельные события и работы могут оказаться лишними. Довольно часто окончательная корректировка перечня может быть произведена только после построения сети, на которой и выявляются допущенные ошибки. Поэтому желательно при нумерации событий оставлять некоторое количество резервных номеров. Однако составленный перечень, как показывает практика, значительно ускоряет процесс сшивания сети и уменьшает число ошибок.

Пример. Постройте сетевую модель, соответствующую следующему проекту: располагая группой в три человека, решить (без калькулятора) как можно быстрей и совершенно точно приведенную ниже задачу:

10 312 + 3 241

6 501 1 008

Сшивание сетей

Перечни событий и работ, сетевые графики могут составляться очень подробно (как правило, по отдельным операциям) для низших уровней руководства – для ответственных исполнителей; и укрупненно (только по важнейшим событиям и работам) – для высших уровней руководства.

Различают следующие виды сетей: первичные, частные и комплексные.

Первичная сеть включает в себя комплекс работ, закрепляемый за данным ответственным исполнителем.

Частная сеть включает в себя комплекс работ, закрепляемый за данной конкретной организацией.

Комплексная сеть включает в себя весь комплекс работ по данному проекту, выполняемых всеми участвующими организациями.

Составление (или, как говорят, «сшивание») графиков идет снизу вверх. т.е. от ответственных исполнителей вплоть до сетевого графика, представляющего собой план работ по всей разработке в целом.

Прежде всего ответственные исполнители, используя составленные ими перечни событий и работ, а также карточку исходных данных (бланк задания) по работам сетевого графика и соблюдая правила, описанные выше, сшивают каждый свою первичную сеть с учетом распределения событий по рангам и соответствующей корректировки нумерации в перечне.

Предварительное сшивание сети лучше всего производить на грифельной доске, т.к. по ходу работы почти наверняка возникнет потребность в уточнениях и исправлениях составляемой сети. Только после всех уточнений первичная сеть с грифельной доски переносится на ватман или миллиметровую бумагу. Формат бумаги выбирается стандартным (Ао, А1 и т.д.) или таким, чтобы обеспечить достаточную наглядность сетевого графика. Практически можно разместить на формате бумаги А1 сеть, имеющую 200–250 событий. На форматке в правом углу обязательно заполняется штамп.

После составления первичных сетевых графиков необходимо тщательно проверить правильность сшиваемой сети, исключив из нее:

  1. так называемые «тупиковые» события, которыми не начинается ни одна работа (кроме завершающего события);

  2. события, которым не предшествует ни одна работа (кроме исходного);

  3. замкнутые контуры;

  4. неправильное изображение параллельных работ между двумя событиями.

После этого сшиваются частные сети, а затем комплексный сетевой график, объединяющий все первичные графики в единую сеть. Как правило, в комплексной сети показывают лишь наиболее важные и т.н. граничные события. Граничными в первичном сетевом графике называют события, связанные с работами, выполненными другими ответственными исполнителями. Граничные события могут быть входными и выходными.

Входные события показывают, какие результаты и к какому моменту времени необходимо получить данному ответственному исполнителю от других ответственных исполнителей. Выходные события представляют собой результаты работ, которые данный ответственный исполнитель должен передать другим ответственным исполнителям.

Граничным событиям присваивают общий шифр, для чего начальному (входному) событию в сети потребителя присваивают шифр конечного (выходного) события сети поставщика, от свершения которого зависит возможность начала граничной (входной) работы или нескольких граничных работ в сети потребителя.

Оценки времени выполнения работ

Новизна объектов научных исследований, многих объектов, внедряемых в производство, приводит к неопределенности времени выполнения отдельных работ или даже целых комплексов. Поэтому ответственные исполнители (а именно они определяют время выполнения каждой работы) далеко не всегда могут воспользоваться справочниками нормировщика или нормативами времени, действующими в данной организации, для определения трудоемкости и на основе этого дать однозначную (или детерминированную) оценку времени. Однако есть целый ряд работ в научных исследованиях, проектировании, доводке новых машин, на которые не только нет нормативов времени, но часто нет опыта проведения подобных работ в прошлом. Например, при испытании на стенде нового материала на усталостную прочность мы не можем точно сказать, через какое время произойдет разрушение образца. Как поступают при планировании их продолжительности обычными методами? Интуитивно выбирают время, которое весьма возможно будет далеким от реальных затрат времени работниками, или задается «волевая норма» (нужно сделать за такое-то время).

В сетевом планировании по работам, время выполнения которых неопределенно, исполнитель дает в зависимости от принятой системы две или три вероятностные оценки времени.

В системе с тремя оценками от ответственного исполнителя получают т.н. минимальную (tmin), максимальную (tmax) и наиболее вероятную оценку времени (tн.в).

Минимальное время (минимальная продолжительность работы) – время, необходимое для выполнения работы при наиболее благоприятном стечении обстоятельств. Вероятность выполнения работы за такое время невелика (составляет 0,01 - один шанс из 100).

Максимальное время (максимальная продолжительность работы) – время, необходимое для выполнения работы при наиболее неблагоприятном стечении обстоятельств. Например, при возможности разрушения испытываемого изделия, выявление неправильности выбранного для исследования пути и т.д. Эта оценка учитывает возможность неудачи в начальный период, когда необходимо начинать работу заново.

Наиболее вероятное время (наиболее вероятная продолжительность работы) – продолжительность, имеющая место при нормальных, чаще всего встречающихся условиях выполнения данной работы. Эта оценка является модальной.

Сами по себе эти величины не могут служить характеристикой распределения вероятности продолжительности работ. Они являются исходными для расчета ожидаемого времени выполнения работы (tож).

Величина tож представляет собой математическое ожидание случайной величины, которой в данном случае является продолжительность работ. Математическое ожидание дает представление о положении случайной величины, другими словами, указывает некоторое среднее, ориентировочное значение, около которого группируются все возможные значения случайной величины. Эта величина не может дать полной характеристики выполнения работы. Одно и то же значение tож будет получаться для самых разных вариантов распределения продолжительности работы, т.е. можно подобрать несколько возможных комбинаций tmax, tн.в и tmin, каждая из которых будет удовлетворять приведенному ниже уравнению.

Для более полной характеристики распределения случайной величины в теории вероятностей используют понятие дисперсии. Дисперсия (рассеивание) – мера неопределенности, связанная с данным распределением; квадрат отклонения случайной величины от ее математического ожидания.

При большом значении дисперсии существует значительная неопределенность относительно момента завершения данной работы. В этом случае минимальная и максимальная оценки, определяющие размах распределения, далеко отстоят друг от друга. Если дисперсия невелика, то имеется большая уверенность относительно момента завершения данной работы. Вполне понятно, что от значений дисперсий отдельных работ зависит неопределенность срока окончания всего проекта в целом, и, следовательно, сведения о дисперсиях играют весьма важную роль при анализе сетевых графиков.

В большинстве случаев распределения продолжительности работ обладают положительной симметрией, т.е. среднее значение распределения больше наиболее вероятного значения распределения. Распределение, как правило, более круто поднимается при удалении от tmin и полого опускается при приближении к верхнему пределу tmax.

Это позволяет выбрать из ряда законов распределения лишь некоторые, как наиболее подходящие для характеристики продолжительности работ.

Наибольшее распространение для определения характеристики распределения продолжительности работ получил закон бета-распределения. Бета-распределение имеет место в таких случаях, когда случайная величина зависит от большого числа случайных факторов, оказывающих незначительное влияние, и одновременно от нескольких факторов, которые существенно меняют окончательную оценку.

Характеристики

Список файлов лекций

Лекции по дисциплине - Организация и планирование производства
ОПП для студентов
Раздел 1
Раздел 2
2.1
~$1.2. Содержание ИП.doc
2.2
2.2.1
2.3
2.4
Свежие статьи
Популярно сейчас
Как Вы думаете, сколько людей до Вас делали точно такое же задание? 99% студентов выполняют точно такие же задания, как и их предшественники год назад. Найдите нужный учебный материал на СтудИзбе!
Ответы на популярные вопросы
Да! Наши авторы собирают и выкладывают те работы, которые сдаются в Вашем учебном заведении ежегодно и уже проверены преподавателями.
Да! У нас любой человек может выложить любую учебную работу и зарабатывать на её продажах! Но каждый учебный материал публикуется только после тщательной проверки администрацией.
Вернём деньги! А если быть более точными, то автору даётся немного времени на исправление, а если не исправит или выйдет время, то вернём деньги в полном объёме!
Да! На равне с готовыми студенческими работами у нас продаются услуги. Цены на услуги видны сразу, то есть Вам нужно только указать параметры и сразу можно оплачивать.
Отзывы студентов
Ставлю 10/10
Все нравится, очень удобный сайт, помогает в учебе. Кроме этого, можно заработать самому, выставляя готовые учебные материалы на продажу здесь. Рейтинги и отзывы на преподавателей очень помогают сориентироваться в начале нового семестра. Спасибо за такую функцию. Ставлю максимальную оценку.
Лучшая платформа для успешной сдачи сессии
Познакомился со СтудИзбой благодаря своему другу, очень нравится интерфейс, количество доступных файлов, цена, в общем, все прекрасно. Даже сам продаю какие-то свои работы.
Студизба ван лав ❤
Очень офигенный сайт для студентов. Много полезных учебных материалов. Пользуюсь студизбой с октября 2021 года. Серьёзных нареканий нет. Хотелось бы, что бы ввели подписочную модель и сделали материалы дешевле 300 рублей в рамках подписки бесплатными.
Отличный сайт
Лично меня всё устраивает - и покупка, и продажа; и цены, и возможность предпросмотра куска файла, и обилие бесплатных файлов (в подборках по авторам, читай, ВУЗам и факультетам). Есть определённые баги, но всё решаемо, да и администраторы реагируют в течение суток.
Маленький отзыв о большом помощнике!
Студизба спасает в те моменты, когда сроки горят, а работ накопилось достаточно. Довольно удобный сайт с простой навигацией и огромным количеством материалов.
Студ. Изба как крупнейший сборник работ для студентов
Тут дофига бывает всего полезного. Печально, что бывают предметы по которым даже одного бесплатного решения нет, но это скорее вопрос к студентам. В остальном всё здорово.
Спасательный островок
Если уже не успеваешь разобраться или застрял на каком-то задание поможет тебе быстро и недорого решить твою проблему.
Всё и так отлично
Всё очень удобно. Особенно круто, что есть система бонусов и можно выводить остатки денег. Очень много качественных бесплатных файлов.
Отзыв о системе "Студизба"
Отличная платформа для распространения работ, востребованных студентами. Хорошо налаженная и качественная работа сайта, огромная база заданий и аудитория.
Отличный помощник
Отличный сайт с кучей полезных файлов, позволяющий найти много методичек / учебников / отзывов о вузах и преподователях.
Отлично помогает студентам в любой момент для решения трудных и незамедлительных задач
Хотелось бы больше конкретной информации о преподавателях. А так в принципе хороший сайт, всегда им пользуюсь и ни разу не было желания прекратить. Хороший сайт для помощи студентам, удобный и приятный интерфейс. Из недостатков можно выделить только отсутствия небольшого количества файлов.
Спасибо за шикарный сайт
Великолепный сайт на котором студент за не большие деньги может найти помощь с дз, проектами курсовыми, лабораторными, а также узнать отзывы на преподавателей и бесплатно скачать пособия.
Популярные преподаватели
Добавляйте материалы
и зарабатывайте!
Продажи идут автоматически
6508
Авторов
на СтудИзбе
302
Средний доход
с одного платного файла
Обучение Подробнее
