- длина укладочного (разборочного) крана,
= 48 м;
- длина тяговых платофрм,
= 15 м.
Длина путеукладочного поезда определяется по формуле
При работе путеукладочный состав разделяют на две части. Это позволяет упростить управление краном в процессе укладки путевой решётки. Первая часть путеукладочного поезда включает в себя укладочный кран, платформу прикрытия, а также три платформы, оборудованных роликами. Перемещение этой части состава производится путеукладочным краном. Вторая часть состава перемещается локомотивом. Первая часть путеукладочного состава
, вторая часть
, определяются по формулам
Для выгрузки балласта применяют хоппер - дозаторы, из которых формируют состав хоппер-дозаторные вертушки и один турный вагон. Длина хоппер-дозаторного состава определяется так
где
– длина хоппер - дозаторного вагона,
= 11 м;
–количество хоппер-дозаторных вагонов, которое определяется по формуле
где
– объем балласта, выгружаемого на весь фронт работ,
=1120 м3 на 1 км пути.
- емкость одного хоппер - дозаторного вагона,
= 40 м3;
– длина хоппер - дозаторного вагона,
= 11 м.
В нашем случае щебень в “окно” выгружается дважды, перед электробалластером и после машины машиной ВПО-3000.
Длина состава с выправочно-подбивочной машиной ВПО-3000 53 м.
3.6 Проектирование основных работ в окно
При проектировании основных работ в “окно” составляется график производства работ, который позволяет определить последовательность, время начала, продолжительность и время завершения всех операций при выполнении ремонта, положение путевых машин в любой момент времени. При разработке графика технологического процесса необходимо обеспечить максимальную выработку в час «окна» при принятом комплекте путевых машин.
Для того чтобы учесть потери рабочего времени на переходы рабочих в зоне, на отдых, а так же на перерывы в работе при пропуске поездов, типовые нормы времени корректируются поправочными коэффициентами.
Коэффициент учета потерь рабочего времени на подготовительные работы, основные работы после “окна”, отделочные работы, Ко=1,25.
Продолжительность “окна” определяется по формуле
где
– время, необходимое для развертывания работ, мин;
– время работы ведущей машины по укладке пути, мин;
– время необходимое для свертывания работ и открытия перегона для пропуска графиковых поездов, мин.
Время, необходимое для развертывания работ (
) определяется по формуле
где
– интервал времени между началом “окна” и началом работы разборщика, мин;
=60 мин;
- интервал времени между началом работы разборщика и началом работы укладчика, мин.
Интервал времени
между началом работы разборщика и началом работы укладчика определяется по формуле
где
- интервал безопасности между разборщиком и укладчиком,
=100 м;
- техническая норма времени на разборку путеразборочным краном
УКс-25/9 рельсошпальной решетки с деревянными шпалами, маш-мин/звено (
=2,01 маш-мин/звено).
Определяем время, необходимое для развертывания работ (
)
Продолжительность разборки пути определяется
Продолжительность укладки пути определяется
где
- техническая норма времени на укладку путеукладочным краном
УКс-25/9-18 рельсошпальной решетки с железобетонными шпалами, маш-мин/звено (
=8,3 маш-мин/звено).
Время необходимое для свертывания работ и открытия перегона для пропуска графиковых поездов определяется по формуле
где
- интервал времени между началом работы укладчика и работ по постановке накладок, сбалчиванию стыков, мин;
- интервал времени между началом работ по постановке накладок, сбалчиванию стыков, демонтажу строповочных рубок и регулировке железобетонных шпал, мин;
- интервал времени между началом работ по регулировке железобетонных шпал и регулировке железобетонной рельсошпальной решетки в плане с постановкой на ось моторным гидравлическим рихтовщиком, мин;
- интервал времени от окончания работ по поправке шпал по меткам и до окончания работ по выправки пути машиной ВПР-02, мин;
- время, необходимое для открытия окна, мин.
Интервал
времени между работой укладчика и работ по постановке накладок, сбалчиванию стыков определяется по формуле
Интервал времени
между началом работ по постановке накладок, сбалчиванию стыков и регулировке железобетонных шпал определяется по формуле
Интервал времени
между началом работ по регулировке железобетонных шпал и регулировке железобетонной рельсошпальной решетки в плане с постановкой на ось моторным гидравлическим рихтовщиком равен
.
Интервал времени
от окончания работ по регулировке железобетонной рельсошпальной решетки в плане с постановкой на ось моторным гидравлическим рихтовщиком и до окончания выгрузки щебня из первого хоппер-дозаторного состава определяется по формуле
где
- скорость работы хоппер-дозаторного состава, км/ч (
=2 км/ч).
Интервал времени
между окончанием выгрузки щебня и работ по подъемки пути ЭЛБ определяется по формуле
где
- техническая норма времени на планировку валов старого балласта на обочинах дозаторными крыльями ЭЛБ и подъемку пути, маш-мин/км (
=26,62 маш-мин/км).
Интервал времени
от окончания работ по подъемке пути электробалластером и оправке балластной призмы машиной ВПО-3000 определяется по формуле
где
- техническая норма времени на выправку пути со сплошной подбивкой шпал, рихтовки пути и оправки балластной призмы машиной ВПО-3000, маш-мин/км (
=33,9 маш-мин/км).
Интервал времени
от окончания разрядки машины ВПО-3000 до окончания работ по выгрузке щебня из второго хоппер-дозаторного состава определяется по формуле
Интервал времени
от окончания работ по регулировке рельсошпальной решекти в плане до окончания работ по выправки пути машиной ВПР-02 определяется по формуле
где
- технические нормы по выправки пути машиной ВПР-02 в местах препятствий, зарядки и разрядки ВПО-3000, (
=0,0813 маш-мин/шпалу).
Время
необходимое для открытия перегона.
Определяем время необходимое для свертывания работ и открытия перегона для пропуска графиковых поездов
Рассчитываем продолжительность “окна”
мин
Объемы работ рассчитываем в соответствии с протяженностью фронта работ в “окно”. Затраты труда подсчитываем для каждой отдельной работы в соответствии с техническими нормами на подготовительные работы; основные работы в “окно” и отделочные работы.

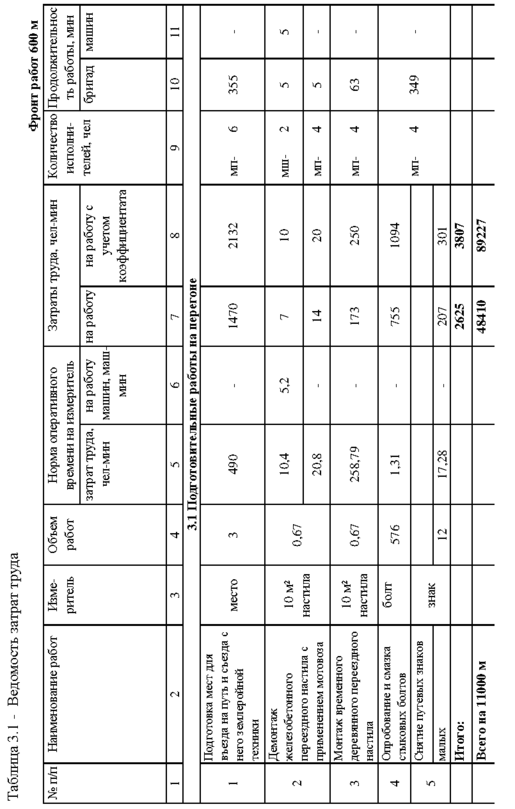

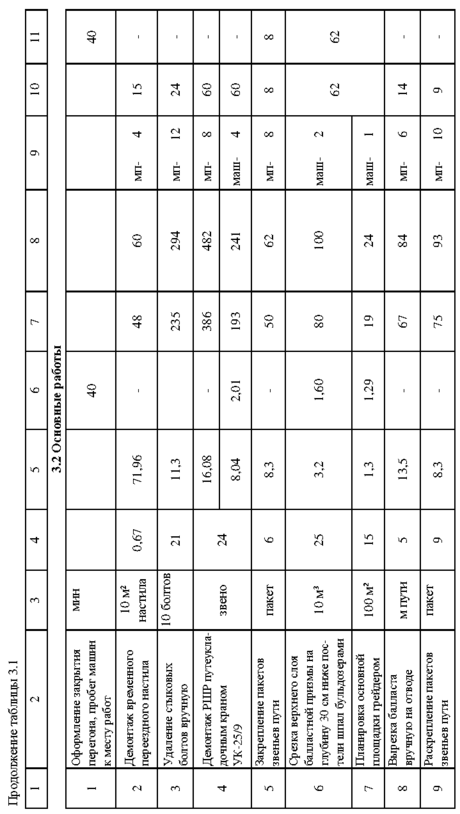

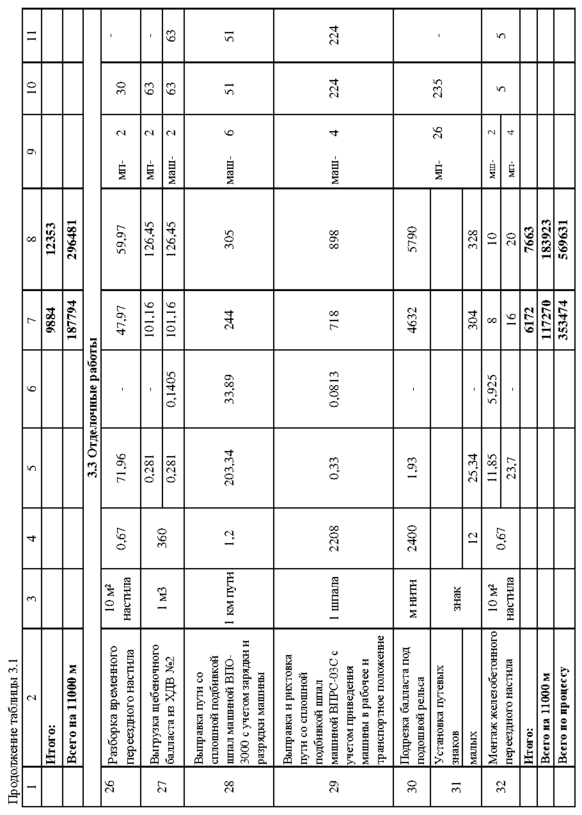

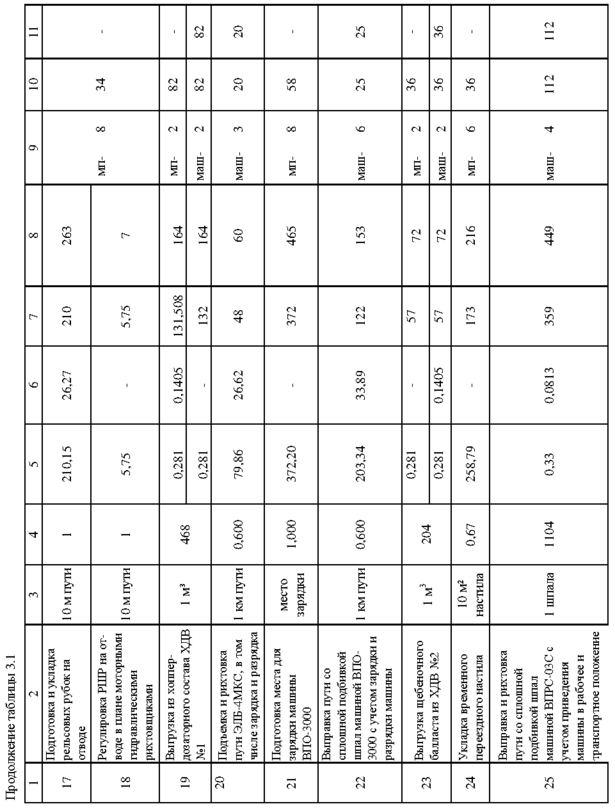

Результаты расчетов фиксируем в ведомости затраты труда по техническим нормам по форме, приведенной в таблице 3.1.
График основных работ в “окно” представлен на рисунке 3.4 (Лист № 6).
Графики подготовительных и отделочных работ представлены на рисунках 3.5 и 3.6 соответственно (Лист № 7).
Календарный график работ по дням представлен на рисунке 3.7 (Лист №8).

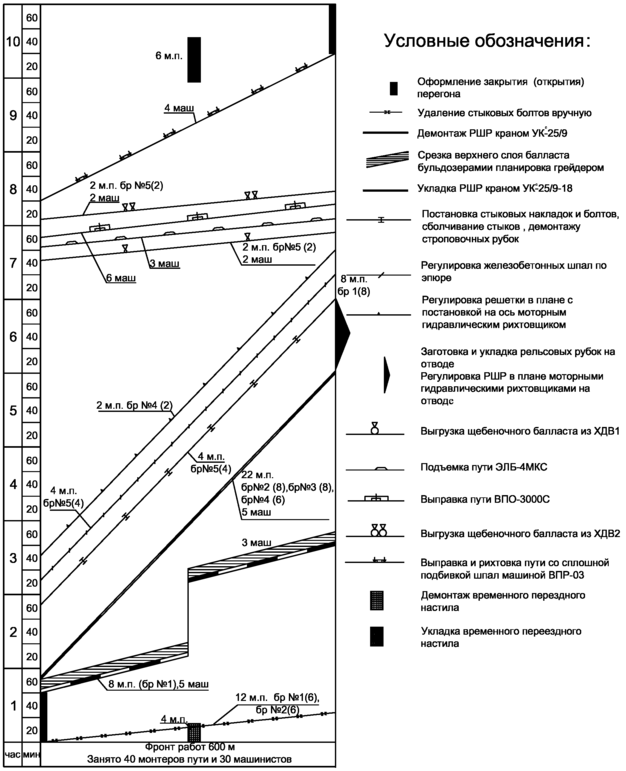

Рисунок 3.4 - График основных работ в “окно”

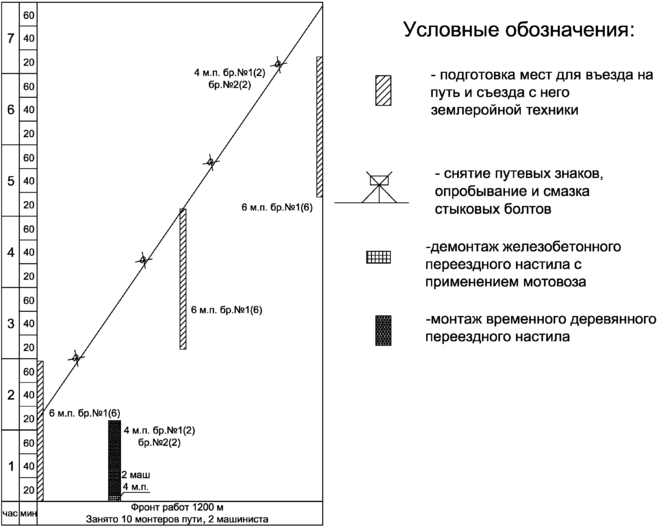

Рисунок 3.5 - График подготовительных работ

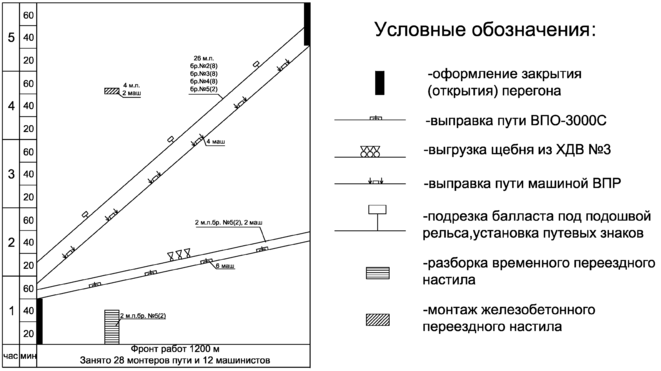

Рисунок 3.6 - График отделочных работ
3.7 Производственный состав
Модернизация верхнего строения пути, выполняется путевой колонной монтеров пути, с привлечением работников производственных цехов базы и обслуживающего персонала машин и основного производства. Бригада основных работ, выполняемых в “окно” состоит из 70 человек.
