– шлифование рельсов;
В качестве сопутствующих работ при планово-предупредительном ремонте пути выполняются:
– снятие накопившихся в процессе текущего содержания пути пучинных подкладок на пути с деревянными шпалами и регулировочных прокладок – с железобетонными;
– очистка рельсов и скреплений от грязи;
– подрезка балласта под подошвами рельсов и в шпальных ящиках;
– уборка засорителей с поверхности балластной призмы;
– планировка балластной призмы (при необходимости – с досыпкой балласта) и обочины земляного полотна;
– очистка водоотводов в местах застоя воды.
Назначение планово-предупредительного ремонта производится по результатам проверки пути путеизмерительными вагонами ЦНИИ-4, КВЛ-П и натурным осмотром на участках, а также по результатам комплексной оценки состояния пути.
При подъемочном ремонте (П) предусмотрена следующая последовательность технологических операций:
для бесстыкового пути:
– сплошная разрядка температурных напряжений в плетях бесстыкового пути;
– замена негодных шпал и элементов скреплений;
– удаление регулировочных прокладок;
– механизированная ликвидация локальных выплесков на глубину не менее 20–25 см ниже подошвы шпалы;
– сплошная выправка пути в плане и профиле с подъемкой на 5–6 см, добавлением балласта, стабилизацией пути и постановкой кривых в проектное (паспортное) положение;
– сварка мест временного восстановления плетей бесстыкового пути с вводом плетей бесстыкового пути в оптимальную температуру закрепления;
– очистка и восстановление водоотводов, уборка лишнего балласта и засорителей с обочины и у опор контактной сети, отделка балластной призмы, планировка обочины;
– проверка соответствия положения пути проектному;
для звеньевого пути:
– замена дефектных рельсов, негодных шпал и элементов скреплений;
– регулировка или разгонка стыковых зазоров;
– удаление из-под подошвы рельсов загрязнителей;
– удаление пучинных карточек;
– добивка костылей, регулировка противоугонов;
– локальная очистка загрязненного щебня в местах выплесков на глубину не менее 10 см ниже подошвы шпалы с частичной заменой на чистый щебень, а при необходимости очистка плеча балластной призмы на глубину 25–30 см ниже подошвы шпалы щебнеочистительными машинами;
– сплошная выправка пути в плане и профиле с подъемкой на 5–6 см, добавлением балласта, стабилизацией пути, и постановкой кривых в проектное (паспортное) положение;
2.2 Планирование сроков проведения ремонтов пути
2.2.1 Нормы периодичности
Планирование сроков и расчёт объёмов путевых работ базируется на среднесетевых нормах периодичности, которые разработаны с учётом классности пути. Эти нормативы основаны на опыте эксплуатации и широких исследованиях закономерностей выхода из строя материалов верхнего строения пути. Они учитывают влияние различных мероприятий на сроки службы конструкций пути, таких, как замена щебня слабых пород, глубокая очистка щебня, шлифовка рельсов, применение термоупрочненных рельсов, использование старогодных рельсов и др. Нормативы конкретно устанавливают по пропущенному тоннажу только сроки проведения капитальных ремонтов и не регламентируют строго пропущенным тоннажём остальные виды ремонтов. Это даёт возможность дорогам с целью рационального расходования средств варьировать ремонтными схемами, как по времени, так и по видам назначаемых промежуточных ремонтов в зависимости от конкретных эксплуатационных условий и фактического состояния каждого километра и позволяет обеспечить полное использование ресурса конструкции при необходимом уровне установленных скоростей.
По величине пропущенного тоннажа выполняется перспективное планирование на срок 3 – 5 лет. Для каждого сочетания группы и категории пути разработаны среднесетевые нормы пропущенного тоннажа для капитальных ремонтов и составлены ремонтные схемы. На ремонтных схемах указывается порядок чередования различных видов путевых работ.

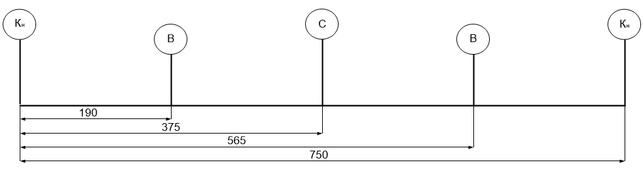

На рисунке 2.1 показана ремонтная схема для пути четного «1А3» и нечетного «1Б2» направлений, представленного бесстыковой конструкцией на железобетонных шпалах. Нормативный тоннаж между капитальными ремонтами составляет 750 млн. тонн. В период между капитальными ремонтами выполняются три промежуточных ремонта. Ориентировочная величина интервала принята от 180 до 200 млн.т.
Рисунок 2.1 - Виды путевых работ и очерёдность их выполнения за межремонтный цикл.
На рисунке 2.2 показана ремонтная схема для пути четного «1А3» и нечетного «1Б2» направлений, представленного звеньевой конструкцией на железобетонных и деревянных шпалах. Нормативный тоннаж между капитальными ремонтами составляет 600 млн. тонн. В период между капитальными ремонтами выполняются три промежуточных ремонта. Ориентировочная величина интервала принята 150 млн. т.
Рисунок 2.2 - Виды путевых работ и очерёдность их выполнения за межремонтный цикл.
Представленные величины пропущенного тоннажа являются среднесетевой нормой для данного класса пути и при необходимости должны корректироваться с учетом местных условий.
В интервале между основными ремонтами выполняются промежуточные ремонты (планово-предупредительный и средний). Для этих ремонтов нормативные значения пропущенного тоннажа не установлены. Это позволяет работникам, занимающимся планированием ремонтов, гибко решать вопрос о необходимости их выполнения, и дает возможность составить перспективный план работ с учётом требуемой периодичности. Определение нормативной потребности в путевых работах начинается с назначения класса пути. Перед определением классности путей дистанция пути через службу пути и отделение дороги должна внести коррективы в данные о конструкции пути, учитывающие перспективные условия эксплуатации. Если в ближайшие 3 года предусматривается повышение (или понижение) грузонапряжённости или установленных скоростей движения поездов, то это должно учитываться при определении классности путей и нормативной потребности путевых работ. Нормативная потребность работ по капитальному ремонту пути на новых материалах и капитальному ремонтам пути на старогодных материалах для каждого участка движения рассчитывается по формуле:
(2.1)
где
- грузонапряжённость, млн. ткм брутто на км в год;
,
– тоннаж в млн.т брутто и количество лет, соответствующие нормативному периоду между капитальными ремонтами пути;
– развернутая длина участка пути данного класса, км:
- коэффициент, учитывающий дополнительные (местные) эксплуатационные факторы.
Потребный объём путевых работ других видов по участкам определяется по формуле:
(2.2)
где
, - количество повторений работ конкретного вида за период между капитальными ремонтами пути. Расчет потребных годовых объёмов работ производится только для главных путей рассматриваемого полигона. Определение классности путей и нормативной потребности путевых работ выполнено в таблицах 2.1, 2.2.
Основной смысл данного расчета состоит в определении нормативных объёмов работ, которые требуются выполнять ежегодно, чтобы в интервале между капитальными ремонтами путь был отремонтирован на всем протяжении по полному перечню ремонтов. Недостатком данного подхода является то, что он не согласуется с периодичностью ремонтов пути, так как он предусматривает концентрацию ремонтов в определенные годы. По этой причине ежегодные потребные объемы должны накапливаться до тех пор, пока их выполнение не станет выгодным с экономической точки зрения.
На практике для выбора участков ремонта используются критерии, приведенные в [1] и рассчитывается частота отказов по методологии УРРАН.
Таблица 2.1
Определение классности путей и нормативной потребности путевых работ (нечетный путь)
| Участок | L, км | Конструкция верхнего строения пути | Г, млн. ткм брутто на км в год | Vmax, км/ч | Класс пути, группа и категория | Нормативная периодичность для КР | Схема путевых работ в период между капитальными ремонтами | Нормативная потребность путевых работ | |||
| Т, млн. т | N, Лет | ||||||||||
| К | С | В | |||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 8 | 9 | 10 | 11 | 12 | 13 |
| 8078-8080 | 2,459 | звеньевой | 53,1 | 70 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,224 | 0,224 | 0,448 |
| 8080-8081 | 0,880 | бесстыковой | 53,1 | 70 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,063 | 0,063 | 0,126 |
| 8081-8086 | 5,661 | звеньевой | 53,1 | 100 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,515 | 0,515 | 1,030 |
| 8087-8110 | 24 | бесстыковой | 53,1 | 120 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 1,714 | 1,714 | 3,428 |
| 8111-8112 | 2 | бесстыковой | 53,1 | 70 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,143 | 0,143 | 0,286 |
| 8113-8121 | 9 | бесстыковой | 53,1 | 100 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,643 | 0,643 | 1,286 |
| 8122-8136 | 15 | бесстыковой | 53,1 | 90 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 1,071 | 1,071 | 2,142 |
| 8137-8140 | 3,249 | звеньевой | 53,1 | 60 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,295 | 0,295 | 0,590 |
| 8140-8142 | 2,480 | бесстыковой | 53,1 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,177 | 0,177 | 0,354 |
| 8142-8153 | 11,271 | звеньевой | 53,1 | 60 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 1,025 | 1,025 | 2,050 |
Продолжение таблицы 2.1
| 8154-8155 | 1,743 | бесстыковой | 53,1 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,125 | 0,125 | 0,250 |
| 8155-8164 | 9,257 | звеньевой | 53,1 | 60 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,842 | 0,842 | 1,684 |
| 8165-8166 | 1,711 | звеньевой | 53,1 | 60 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,156 | 0,156 | 0,312 |
| 8166-8167 | 0,498 | бесстыковой | 53,1 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,036 | 0,036 | 0,072 |
| 8167-8168 | 1,316 | звеньевой | 53,1 | 80 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,120 | 0,120 | 0,240 |
| 8168-8174 | 5,825 | звеньевой | 53,1 | 80 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,530 | 0,530 | 1,060 |
| 8174-8176 | 2,210 | звеньевой | 53,1 | 80 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,201 | 0,201 | 0,402 |
| 8176-8189 | 13,315 | бесстыковой | 53,1 | 80 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,951 | 0,951 | 1,902 |
| 8189-8190 | 1,125 | звеньевой | 53,1 | 40 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,102 | 0,102 | 0,204 |
| 8191-8192 | 1,178 | звеньевой | 53,5 | 40 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,107 | 0,107 | 0,214 |
| 8192-8193 | 1,502 | бесстыковой | 53,5 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,107 | 0,107 | 0,214 |
| 8193-8198 | 4,710 | бесстыковой | 53,5 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,336 | 0,336 | 0,672 |
| 8198-8199 | 1,332 | бесстыковой | 53,5 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,095 | 0,095 | 0,190 |
| 8199-8204 | 5,008 | бесстыковой | 53,5 | 60 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,358 | 0,358 | 0,716 |
| 8204-8207 | 3,270 | звеньевой | 53,5 | 60 | 1Б2 | 600 | 11 | (Кн)-В-С-В-(Кн) | 0,297 | 0,297 | 0,594 |
| 8208-8223 | 15,522 | бесстыковой | 53,5 | 80 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 1,109 | 1,109 | 2,218 |
| 8223-8229 | 6,478 | бесстыковой | 53,5 | 80 | 1Б2 | 750 | 14 | (Кн)-В-С-В-(Кн) | 0,463 | 0,463 | 0,926 |
| Итого: | 11,805 | 11,805 | 23,610 | ||||||||
Таблица 2.2
