Первичный учет выполненных работ ведется: дорожными и мостовым мастерами на текущем содержании пути и искусственных сооружений ежедневно, отражается в форме ПУ-74 с указанием объема и места производства работ и передается диспетчеру дистанции, в ремонтном цехе мастерских самими работниками ежедневно в специальных журналах с последующей проверкой начальником мастерских, на остальных работах, руководителями работ с занесением в наряды на сдельные работы.
4. Средний разряд работ и рабочих
На 30.12.2015 года сложилось следующее соотношение между разрядами работ и разрядами работников: 4,70 разряд работ по дистанции, 4,55 средний разряд работников, в том числе на текущем содержании пути: 3,92 разряд работы, 3,65 разряд рабочих.
Средний разряд работ и рабочих приведены в табл.1.12.
Таблица 1.12
Средний разряд работ и рабочих
| Наименование | Средний разряд работ | Средний разряд работников | Контингент |
| Всего по дистанции | 4,70 | 4,55 | 232 |
| В т.ч. руководители | 11,25 | 11,25 | 31 |
| Специалисты | 9,16 | 9,13 | 15 |
| Служащие | 5,00 | 5,00 | 3 |
| По основным цехам: | |||
| Транспортный цех | 5,34 | 5,22 | 10 |
| Ремонтный цех мастерских | 4,87 | 4,87 | 13 |
| По ведущим профессиям: | |||
| Дорожные мастера | 10,41 | 10,41 | 12 |
| Бригадиры пути | 6,0 | 6,00 | 18 |
| Монтеры пути | 3,63 | 3,33 | 133 |
| Операторы дефектоскопной тележки | 6,32 | 6,26 | 5 |
| Дежурные по переездам | 3,51 | 3,51 | 15 |
5. Численность и объемы выполняемой работы. Произведен расчет численности по нормативам. Расчетная численность на 2015 год - 232 человек, без учета контингента на оказание услуг другим организациям.
2 КОМПЛЕКСНОЕ ПЛАНИРОВАНИЕ КАПИТАЛЬНЫХ
ПУТЕВЫХ РАБОТ НА ДИСТАНЦИИ
2.1 Виды и назначения ремонтов пути
Основные принципы, технические параметры и нормативы по ремонту и эксплуатации железнодорожных путей определяются Техническими условиями на работы по реконструкции (модернизации) и ремонту железнодорожного пути [1] и Положением о системе ведения путевого хозяйства ОАО «РЖД», утвержденного распоряжением № 3212р от 31 декабря 2015 г.[2].
Система ведения путевого хозяйства основана на классификации путей в зависимости от грузонапряжённости и скоростей движения поездов – главных факторов оказывающих влияние на их работу.
В зависимости от класса пути устанавливаются технические условия и нормативы на укладку и ремонт пути.
Работы по ремонту и содержанию пути и стрелочных переводов подразделяются на следующие основные виды:
– капитальный ремонт пути на новых материалах (Кн) предназначен для полной замены выработавшей ресурс рельсошпальной решетки на путях 1 и 2 классов (стрелочных переводов на путях 1 – 3 классов) и восстановления несущей способности балластной призмы, и в отличие от реконструкции (модернизации) железнодорожного пути включает в себя только работы по верхнему строению пути, а также восстановлению водопропускной способности водоотводов;
– капитальный ремонт пути на старогодных материалах (Крс) предназначен для замены рельсошпальной решетки на более мощную или менее изношенную на путях 3 – 5 классов (стрелочных переводов на путях 4 и 5 классов), смонтированную из старогодных рельсов, новых и старогодных шпал и скреплений;
– средний ремонт пути (С) предназначен для восстановления дренирующих и прочностных свойств балластной призмы и повышения степени равнопрочности верхнего строения;
– планово–предупредительный ремонт (В) предназначен для сплошной выправки пути и расположенных на них стрелочных переводов с подбивкой шпал с целью восстановления равноупругости подшпального основания и уменьшения степени неравномерности отступлений в положении рельсовых нитей по уровню и в плане, а также просадок пути.
При планово-предупредительном ремонте пути выполняются следующие работы:
– замена негодных шпал, замена негодных и установка недостающих элементов скреплений;
– регулировка или разгонка стыковых зазоров на участках звеньевого пути;
– закрепление ослабших ниже норматива прикрепителей в узлах промежуточных скреплений на железобетонных шпалах при скреплениях КБ, ЖБР, ЖБРШ, АРС;
– добивка костылей и поправка противоугонов на звеньевом пути с деревянными шпалами;
– вырезка выплесков;
– выправка пути в плане и профиле с постановкой кривых в проектное (расчетное) положение;
– сварка мест временного восстановления плетей;
– шлифование рельсов;
В качестве сопутствующих работ при планово-предупредительном ремонте пути выполняются:
– снятие накопившихся в процессе текущего содержания пути пучинных подкладок на пути с деревянными шпалами и регулировочных прокладок – с железобетонными;
– очистка рельсов и скреплений от грязи;
– подрезка балласта под подошвами рельсов и в шпальных ящиках;
– уборка засорителей с поверхности балластной призмы;
– планировка балластной призмы (при необходимости – с досыпкой балласта) и обочины земляного полотна;
– очистка водоотводов в местах застоя воды.
Назначение планово-предупредительного ремонта производится по результатам проверки пути путеизмерительными вагонами ЦНИИ-4, КВЛ-П и натурным осмотром на участках, а также по результатам комплексной оценки состояния пути.
При подъемочном ремонте (П) предусмотрена следующая последовательность технологических операций:
для бесстыкового пути:
– сплошная разрядка температурных напряжений в плетях бесстыкового
пути;
– замена негодных шпал и элементов скреплений;
– удаление регулировочных прокладок;
– механизированная ликвидация локальных выплесков на глубину не менее 20–25 см ниже подошвы шпалы;
– сплошная выправка пути в плане и профиле с подъемкой на 5–6 см, добавлением балласта, стабилизацией пути и постановкой кривых в проектное (паспортное) положение;
– сварка мест временного восстановления плетей бесстыкового пути с вводом плетей бесстыкового пути в оптимальную температуру закрепления;
– очистка и восстановление водоотводов, уборка лишнего балласта и засорителей с обочины и у опор контактной сети, отделка балластной призмы, планировка обочины;
– проверка соответствия положения пути проектному;
для звеньевого пути:
– замена дефектных рельсов, негодных шпал и элементов скреплений;
– регулировка или разгонка стыковых зазоров;
– удаление из-под подошвы рельсов загрязнителей;
– удаление пучинных карточек;
– добивка костылей, регулировка противоугонов;
– локальная очистка загрязненного щебня в местах выплесков на глубину не менее 10 см ниже подошвы шпалы с частичной заменой на чистый щебень, а при необходимости очистка плеча балластной призмы на глубину 25–30 см ниже подошвы шпалы щебнеочистительными машинами;
– сплошная выправка пути в плане и профиле с подъемкой на 5–6 см, добавлением балласта, стабилизацией пути, и постановкой кривых в проектное (паспортное) положение;
2.2 Планирование сроков проведения ремонтов пути
2.2.1 Нормы периодичности
Планирование сроков и расчёт объёмов путевых работ базируется на среднесетевых нормах периодичности, которые разработаны с учётом классности пути. Эти нормативы основаны на опыте эксплуатации и широких исследованиях закономерностей выхода из строя материалов верхнего строения пути. Кроме того, они учитывают влияние различных мероприятий на сроки службы конструкций пути, таких, как замена щебня слабых пород, глубокая очистка щебня, шлифовка рельсов, применение термоупрочнённых рельсов, использование старогодных рельсов и др. Нормативы конкретно устанавливают по пропущенному тоннажу только сроки проведения капитальных ремонтов и не регламентируют строго пропущенным тоннажем остальные виды ремонтов. Это даёт возможность дорогам с целью рационального расходования средств варьировать ремонтными схемами, как по времени, так и по видам назначаемых промежуточных ремонтов в зависимости от конкретных эксплуатационных условий и фактического состояния каждого километра и позволяет обеспечить полное использование ресурса конструкции при необходимом уровне установленных скоростей.
По величине пропущенного тоннажа выполняется перспективное планирование на срок 3 – 5 лет. Для каждого сочетания группы и подгруппы пути разработаны среднесетевые нормы пропущенного тоннажа для капитальных ремонтов и составлены ремонтные схемы. На ремонтных схемах указывается порядок чередования различных видов путевых работ. На рисунке 2.1 показана ремонтная схема для пути «3Г4», представленного бесстыковой конструкцией на железобетонных шпалах с использованием старогодных материалов. Нормативный тоннаж между капитальными ремонтами составляет 400 млн. тонн при предельном сроке службы конструкции 35 лет.
На рассматриваемом направлении средняя грузонапряженность составляет 13,2 млн. ткм/ км в год. Таким образом расчетный срок службы составит 33 года. В период между капитальными ремонтами выполняется пять промежуточных ремонтов. Тогда ориентировочная величина интервала между ними может быть принята 67 млн. т.
На рисунке 2.2 показана ремонтная схема для пути 3Г4, представленного звеньевой конструкцией. Для данного пути нормативный тоннаж между капитальными ремонтами составляет 600 млн. тонн. Для данного пути интервалы между промежуточными ремонтами принимаются 150 млн. т.

Рис. 2.1.Виды путевых работ и очерёдность их выполнения за
межремонтный цикл (3 класс, бесстыковой путь). Интервалы – млн.тонн.

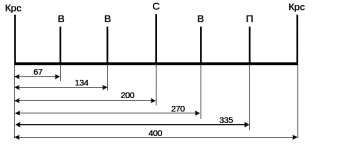

Рис. 2.2.Виды путевых работ и очерёдность их выполнения за
межремонтный цикл (3 класс, звеньевой путь). Интервалы – годы.
Представленные величины пропущенного тоннажа (срок службы) являются среднесетевой нормой для данного класса пути и при необходимости должны корректироваться с учетом местных условий.
В интервале между основными ремонтами выполняются промежуточные ремонты (планово-предупредительный, подъемочный и средний). Для этих ремонтов нормативные значения пропущенного тоннажа не установлены. Это позволяет работникам, занимающимся планированием ремонтов, гибко решать вопрос о необходимости их выполнения, и дает возможность составить перспективный план работ с учётом требуемой периодичности. Определение нормативной потребности в путевых работах начинается с назначения класса пути. Перед определением классности путей дистанция пути через службу пути и отделение дороги должна внести коррективы в данные о конструкции пути, учитывающие перспективные условия эксплуатации. Если в ближайшие 3 года предусматривается повышение (или понижение) грузонапряжённости или установленных скоростей движения поездов, то это должно учитываться при определении классности путей и нормативной потребности путевых работ. Нормативная потребность работ по капитальному ремонту пути на новых материалах и капитальному ремонтам пути на старогодных материалах для каждого участка движения рассчитывается по формуле:
