147342 (594331), страница 6
Текст из файла (страница 6)
.
Принимается .
По формуле (3.5) определяется:
Nгр.пл.p(y)= 22 – 2 = 20.
В итого по формуле (3.4) длина путеразборочного (путеукладочного) поезда равна:
lПРП = lПУП = 24+14,6+14+14,6·20+16,2·2+14,6+43,9 = 435,5 м.
3.4.4 Определение длины хопер-дозаторного поезда для подъёмки пути
Длина хопер-дозаторного состава lХДС:
,(3.14)
где - длина локомотива, м (
=24 м, [9]);
- длина хопер-дозаторного полувагона, м (
=10 м, [9]);
- количество хопер-дозаторных полувагонов в составе;
- длина пассажирского полувагона, м (
=14 м).
Определяется максимальное количество хопер-дозаторных полувагонов необходимых для подъёмки пути с заданной высотой.
,(3.15)
где – максимальное количество хопер-дозаторных полувагонов с балластом;
– объём балласта на один километр, выгруженный для подъёмки пути, м3/км;
– объём балласта в одном хопер-дозаторном полувагоне,м3 (
=36м3 [9]).
,(3.16)
где - площадь поперечного сечения досыпаемого балласта (Рисунок 3.4), м2;
- коэффициент разрыхления (
= 0,8).

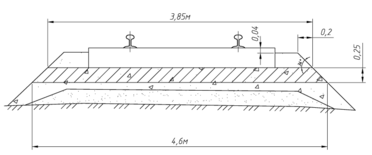

Рисунок 3.4 – Схема к расчету площади поперечного сечения досыпаемого балласта
.
Тогда по формуле (3.15) получается:
.
Учитывая то, что максимальное количество хопер-дозаторных полувагонов в одном составе ровно 40, получается два хопер-дозаторных состава, где один состав состоит из 40 полувагонов, а второй из 26 полувагонов.
По формуле (3.14):
.
.
3.4.5 Определение длины хопер-дозаторного поезда для засыпки шпальных ящиков
, (3.17)
где - количество хопер-дозаторных полувагонов с балластом для засыпки шпальных ящиков.
По формуле (3.15) получим:
3.4.6 Определение длины выправочно-подбивочного поезда
lВПП = lлок + lпл.пр. + lп.в. + lВПО ,(3.18)
где lВПО – длина машины ВПО – 3 – 3000, м (lВПО = 27,87 м [13]).
lВПП = 24 + 14,6 + 14 + 27,87=80,47 м.
3.4.7 Определение длины участка по разболчиванию звеньев
Длина участка по разболчиванию пути равна:
,(3.19)
где - количество монтёров пути в бригаде, чел;
- количество монтёров, работающих на одном стыке, чел (
= 4 чел);
,(3.20)
где - затраты труда на весь объём работ по разболчиванию, чел – мин;
- время выполнения ведущей операции, мин.
,(3.21)
где - количество болтов на участке;
- норма времени на снятие одного болта, чел – мин (
= 0,91чел – мин);
- коэффициент потерь времени связанный с пропуском поездов и переходами в рабочей зоне (
= 1,08, [12] стр. 23).
,(3.22)
где - количество болтов в одном стыке, (
=12, [9]).
.
По формуле (3.21) получим:
чел – мин .
Ведущая операция – это операция по снятию одного звена краном
УК -25:
,(3.23)
где - норма времени на снятие одного звена, маш – мин (
=1,7 маш – мин).
.
По формуле (3.20) получим:
.
Принимая большее значение, кратное 4:
.
Тогда фронт работ по разболчиванию равен:
.
3.4.8 Определение длины фронта работы по сболчиванию звеньев
Длина фронта работ по сболчиванию звеньев определяется по формуле:
,(3.24)
где - общие затраты труда, чел – мин.
,(3.25)
где - затраты труда на сболчивание стыков и постановку накладок, чел – мин;
- затраты труда на подгонку стыковых шпал, чел – мин.
,(3.26)
где - количество стыков;
- норма времени на сболчивание одного стыка, чел – мин (
= 15чел – мин, [9]).
,(3.27)
.
чел – мин.
,(3.28)
где - норма времени на перегонку стыковых шпал, чел – мин (
);
- количество стыковых шпал.
,(3.29)
.
.
.
В итоге по формуле (3.24) получается:
.
Принимается: .
3.4.9 Определение длины поезда ДСП
,(3.30)
где - длина динамического стабилизатора пути (ДСП), м (
, [13]).
.
3.5 Разработка графика основных работ в «окно»
Таблица 3.1 – Схема расстановки рабочих поездов и групп рабочих.
Кап. ремонт с вырезкой балласта КЗТМ | ЭЛБ -1, lбп , м 99,8 | ТБ, lТБ , м 50 | МСР, lМСР , м | ТБ, lТБ , м 50 | Разбол., lр , м 50 | ТБ, lТБ , м 50 | РСР, lРСР , м |
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 |
Продолжение таблицы 3.1
ТБ, lТБ , м 50 | КЗТМ, lКЗТМ , м 200 | ТБ, lТБ , м 50 | РСУ, lРСУ , м | ТБ, lТБ , м 50 | Сболчив., lС , м 75 | Рихтов., lрих, м | ТБ, lТБ , м 50 | МСУ, lМСУ, м |
9 | 10 | 11 | 12 | 13 | 14 | 15 | 16 | 17 |
Продолжение таблицы 3.1
ТБ, lТБ , м 50 | ХДС№1, l nХДС№1, м 462 | ТБ, lТБ , м 50 | ЭЛБ -1, lбп , м 99,8 | ТБ, lТБ , м 50 | ХДС№2,l nХДС, м 322 | ТБ, lТБ , м 50 | ЭЛБ -1, lбп , м 99,8 | ТБ, lТБ , м 50 |
18 | 19 | 20 | 21 | 22 | 23 | 24 | 25 | 26 |
Продолжение таблицы 3.1
ХДС№3, l зХДС, м 212 | ТБ, lТБ , м 50 | ВПО, lВПП , м 80,47 | ТБ, lТБ , м 50 | ДСП, lДСП , м 32,82 |
27 | 28 | 29 | 30 | 31 |

Рисунок 3.5 – График основных работ в «окно»
Интервал t1 (рисунок 3.5) – время на оформление закрытия перегона и пробег к месту работ, мин:
,(3.31)
где - время оформления закрытия перегона, мин (
=5 мин, [9]); L – расстояние до места работ, м (Примем L = 4000 м);
– транспортная скорость, м/мин (
= 50 км/ч).
.
Интервал (рисунок 3.5) – время между началом работ по вывеске пути электробалластером и разболчиванием стыков монтёрами, мин:
,(3.32)
где - длина балластировочного поезда, м (
=99,8 м);
-интервал безопасности, м (
=50 м);
- рабочая скорость ЭЛБ, м/мин (
=3 км/ч);
- длина материальной секции укладчика, м;
- фронт работ по разбалчиванию, м (
=50 м);
- норма времени на снятие одного звена, маш – мин, (
=1,7 маш – мин, [9]);
- коэффициент потерь времени на пропуск поездов, (
= 1,08).[12].
,(3.33)
где - длина рабочей секции разборщика, м.
,(3.34)
где - количество грузовых несамоходных платформ в рабочей секции разборщика;
.(3.35)
При i = 0,007 ([12] стр. 22) (рисунок 3.6):
Рисунок 3.6 – Грузовые несамоходные платформы
.
.
Тогда по формуле (3.32) получается:
.
Интервал (рисунок 3.5) – время между началом работы бригады монтёров по разболчиванию и началом работы РСР, мин:
,(3.36)
.
Интервал (рисунок 3.5) – время между началом работы путеразборщика и началом работы путеукладчика, мин:
, (3.37)
где - длина фронта работ комплекта землеройных машин, м (
= 300 м, [9] стр. 214).
.
Интервал (рисунок 3.5) – время между началом укладки пути машиной УК -25 и началом работы по сболчиванию стыков, мин:
,(3.38)
где - длина рабочей секции укладчика, м. (
=
= 87 м);
- длина фронта работ по сболчиванию, м. (
= 75 м):
.
Интервал (рисунок 3.5) – время между началом работ по сболчиванию и началом рихтовки пути, мин:
,(3.39)
Интервал (рисунок 3.5) – минимальный интервал времени между началом рихтовки пути и началом прохода МСУ со скоростью укладки, мин:
,(3.40)
где - длина участка рихтовки пути, м. (Примем
= 75 м).
.
Интервал (рисунок 3.5) – время рихтовки пути в темпе работы путеукладчика на всём фронте работ, мин:
.
Интервал (рисунок 3.5) – время между окончанием работ по рихтовке пути и окончанием выгрузки балласта из хоппер-дозаторов №1, мин:
,(3.41)
где - длина материальной секции укладчика, м (
=
= 347,8 м);
- рабочая скорость прохода ХДС, м/мин (
=
=1000 м/ч).
.
Интервал (рисунок 3.5) – время между окончанием работы ХДС№1 и окончанием прохода ЭЛБ – 1, мин:
,(3.42)
.
Интервал (рисунок 3.5) – время между окончанием работы ЭЛБ – 1 и окончанием выгрузки балласта из ХДС№2 (для подъёмки пути), мин:
,(3.43)
.
Интервал (рисунок 3.5) – время между окончанием выгрузки балласта из ХДС№2 и окончанием работы ЭЛБ – 1, мин:
.
Интервал (рисунок 3.5) – время между окончанием работы ЭЛБ – 1 и окончанием выгрузки балласта из ХДС№3 (для засыпки шпальных ящиков), мин:
,(3.44)
.
