диплом Ильязов ЮЖСАХ (1193759), страница 6
Текст из файла (страница 6)
Количество специализированных платформ,оборудованных роликами для перевозки звеньев путевой решётки, определяется:
, (3.2)
где =25 м – длина звена решетки.
Для путеразборочного поезда = 14 платформ;
для путеукладочного поезда = 20 платформ.
В путеразборочный и путеукладочный составы включаются моторные платформы. Одна платформа приходится на 8-10 специализированных платформ для перевозки звеньев путевой решётки. Количество моторных платформ определяем по формуле
. (3.3)
Для путеразборочного поезда = 2 платформы;
для путеукладочного поезда = 2 платформы.
Длина путеразборочного (путеукладочного) поезда определяется по формуле
, (3.4)
где =14,6 м – длина одной четырехосной платформы;
=16,2 м – длина моторной платформы МПД;
=17 м – длина локомотива;
=43,86 м – длина укладочного крана;
=24,5 м – длина турного вагона.
;
.
При работе путеукладчиком состав разделяют на две части, что позволяет уменьшить время на разворачивание работ. Первая часть путеукладочного состава длиной включает в себя укладочный кран, платформу прикрытия, 4 платформы УСО, МПД, 2 тяговые платформы ПТ. Вторая часть состава, длиной
, перемещается локомотивом.
;
.
Длина хоппер-дозаторных составовопределяется по формуле
, (3.5)
Длина ХДВ для балластировки пути:
1 этапа ;
2 этапа ;
3 этапа .
где – объём нового балласта.
– ёмкость одного хоппер-дозаторного вагона,
=36м3;
=10,87 м – длина хоппер-дозаторного вагона;
=17 м – длина локомотива;
=24,5 м – длина турного вагона.
Длину электробалластера с локомотивом принимаем равными по 100м.
Для того чтобы учесть потери рабочего времени на переход рабочих в рабочей зоне, на отдых рабочих, а также на перерывы в работе при пропуске поездов, типовые нормы времени корректируют поправочными коэффициентами.
Коэффициент учета потерь рабочего времени для подготовительных работ на пропуск поездов К=1,08, основных работ в «окно», работ по балластировке и выправке пути, отделочных работ равен Кок=1 («ДВ трудозатраты» таблица «расчет коэффициента на пропуск поездов дальневосточной дирекции по ремонту пути на 2017 г.»
Расчетная схема для определения продолжительности «окна» выполненя основных работ приведена на рис. 3.1.

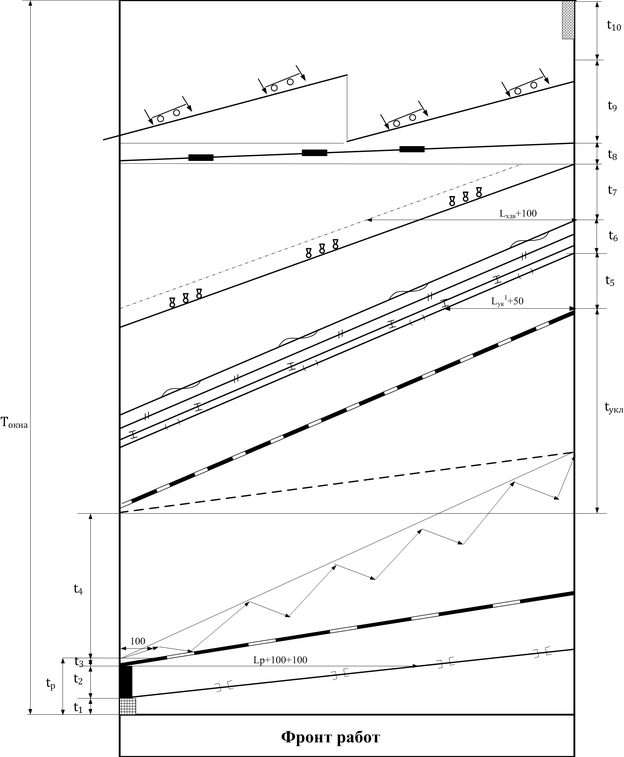

Рисунок 3.1 – Расчетная схема для определения продолжительности основных работ в «окно»

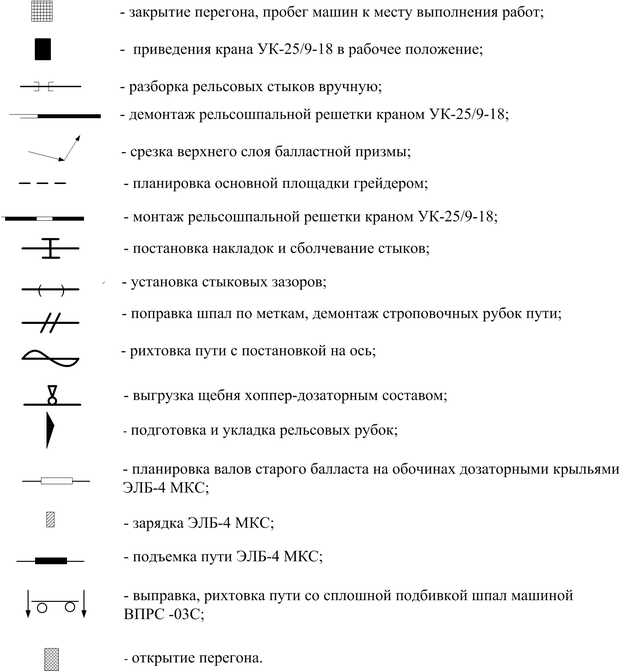

Рисунок 3.2 – Условные обозначения основных работ выполняемых в «окно»
Продолжительность окна определяется
. (3.6)
где – время, необходимое для развертывания работ;
– время укладки новой рельсошпальной решетки на всем фронте работ;
–время необходимое для свертывания работ и открытия перегона для пропуска графиковых поездов.
Развертывание работ при капитальном ремонте пути
, (3.7)
где –время на оформление закрытия перегона, пробег первой машины к месту работ равно 15 минут;
– интервал времени приведения крана в рабочее положение, равно 30 минут;
–время, необходимое на разборку 100 м пути (4 звена длиной 25 м) разборочным краном определяется
, (3.8)
=2,197 мин/звено – норма времени на разборку рельсошпальной решетки с деревянными шпалами путеукладочным краном УК-25/9-18.
мин.
мин.
Время на разборку пути краном УК-25/9-18 на фронте работ 1200 м составит
мин.
Время на укладку пути краном УК-25/9-18 на фронте работ 1200 м составит
, (3.9)
где – 3,258 мин/звено – норма времени на укладку рельсошпальной решетки с железобетонными шпалами путеукладочным краном УК-25/9-18;
– коэффициент добавочного времени при укладке пути в кривой радиусом менее 650 м, на участке кривых радиусом менее 650 м составляет 20 % ( т.е. 1200∙0,2=240 м, кратно длине 25 метрового рельса примем 250 м);
– коэффициент, учитывающий увеличение времени при укладке трехниточной решетки;
=261 мин.
Время необходимое для свертывания работ равно
, (3.10)
где –интервал времени, через которое необходимо начать планировку основной площадки грейдером после начала срезки старого балласта двумя тракторами
, (3.11)
– норма времени на срезку балласта трактором, на 10 м3;
– объем старого балласта, необходимый срезать бульдозером на фронте работ;
- норма времени на планировку основной площадки грейдером, на 100 м2;
.
– интервал времени между окончанием началом укладки пути УК-25/9-18 и окончанием работы бригады по постановке накладок и сболчиванию стыков
, (3.12)
– фронт работ, который занимает бригада по сболчиванию стыков.
.
– интервал времени между началом постановки накладок и началом работы бригаты по рихтовки пути
, (3.13)
– фронт работы, который занимает бригада по сболчиванию стыков;
– технологический разрыв между бригадами по сборке стыков и рихтовке пути.
–интервал времени между окончанием рихтовки пути и окончанием выгрузки щебня из хоппер-дозаторного состава
, (3.14)
Объем щебня, который осталось выгрузить в момент окончания работы бригады рихтовщиков
, (3.15)
=1128 м3 – объем щебня для первого этапа балластировки пути;
на 100
– рабочая скорость хоппер-дозатора.
,
– времяподъемки пути электробалластером
, (3.16)
- норма времени работы машины ЭЛБ;
.
– интервал времени между окончанием работы ЭЛБ и выправкой, рихтовкой пути со сплошной подбивкой шпал машиной ВПРС -03С
, (3.17)
где – эпюра шпал, в расчете принимается 1840 шт./км;
+5+6=101 мин.
– время необходимое на открытие перегона, 30 мин.
12 часов 50 мин = 13 часов.
Продолжительность выполнения основных работ по капитальному ремонту составит 13 часов.
4.7 Производственный состав
Капитальный ремонт пути с заменой балласта на новый щебеночный выполняется путевой колонной монтеров пути с привлечением работников производственных цехов базы и обслуживающего персонала машин основного производства (таблица 3.2) .
Таблица 3.2 – Состав цеха по обслуживанию машин основного производства
Наименование машин | Количество машинистов |
Разборочный поезд Укладочный поезд Бульдозер ВПО-3000 ЭЛБ-4МКС ХДВ №1 ХДВ №2 ХДВ №3 МПТ ВПРС-03С (2 шт.) Путевой струг Трактор с прицепным грейдером | 4 4 2 6 3 2 2 2 2 8 2 1 |
Итого машинистов: | 38 |
Цех по обслуживанию машин основного производства состоит из 38 машинистов. Цех подготовительных, основных и отделочных работ состоит из 44 чел. (бригады: №1 – 10 чел.; №2 – 10 чел.; №3 – 11 чел.; №4 – 13 чел.). Руководящий и обслуживающий персонал: заместитель начальника - 1; прораб - 1; дорожный мастер – 2; сигналисты - 6. Бригада геодезистов - 3 чел.
Всего на капитальный ремонт пути задействовано 95 человек.
Перечень машин и механизмов представлен в таблице 3.3.
Таблица 3.3 - Перечень машин, механизмов и инструментов
п/п | Наименование | Ед.изм. | Количество |
1 | Модернизированный УК- 25\9 –18 | шт. | 2 |
2 | Модернизированные МПД-2С | шт. | 4 |
3 | Модернизированные 4-х осные платформы со съемным оборудованием | шт. | 40 |
4 | Платформа, оборудованная лебёдкой для перетяжки пакетов | шт. | 2 |
5 | Локомотивы | шт. | 7 |
6 | Модернизированный ЭЛБ – 4МКС | шт. | 1 |
7 | Модернизированная ВПО – 3000С | шт. | 1 |
8 | Модернизированные ХДВ | шт. | 62 |
9 | Модернизированная ВПРС-03С | шт. | 2 |
10 | МПТ | шт. | 2 |
11 | Бульдозер | шт. | 2 |
12 | Путевой струг | шт. | 1 |
13 | Трактор гусеничный | шт. | 1 |
14 | Автогрейдер | шт. | 1 |
15 | Электрогаечные ключи для стыковых болтов | шт. | 2 |
16 | Рельсосверлильные станки | шт. | 2 |
17 | Рихтовочные гидравлические приборы | комплект | 1 |
18 | Домкраты гидравлические | шт. | 8 |
19 | Разгоночные гидравлические приборы | комплект | 1 |
20 | Электростанции передвижные | шт. | 2 |
21 | Моторный гидравлический рихтовщик | шт. | 1 |
22 | Электрошпалоподбойки | шт. | 1 |
23 | Рельсорезные станки | шт. | 1 |
24 | Клещи рельсовые | шт. | 2 |
25 | Вилы | шт. | 20 |
26 | Лопаты | шт. | 35 |
27 | Рулетки | шт. | 15 |
28 | Лом остроконечный | шт. | 6 |
29 | Лом лапчатый | шт. | 20 |
3.8. Организация производства путевых работ
Сборка новой, разборка старой рельсошпальной решётки производится на производственной базе ПМС в соответствии с типовыми технологическими процессами. Транспортируются звенья на железнодорожных платформах, оборудованных унифицированным съёмным оборудованием (УСО).
