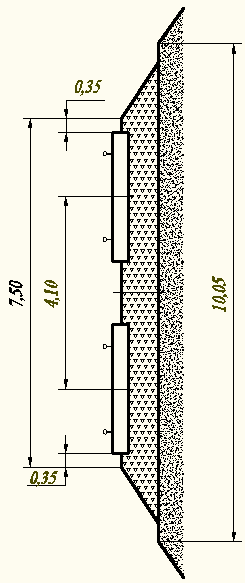

Рисунок 21 – Поперечный профиль балластной призмы из щебня
Длина выправочно - подбивочно – отделочного поезда:
, (3.16)
где l - длина выправочно – подбивочно - отделочной машины, l
= 28м:
.
Длина динамического стабилизатора пути в комплексе l , м;
, (3.17)
где l - длина динамического стабилизатора пути по осям автосцепки, l
= 17,4м;
длина платформы по осям автосцепки,
:
3.6 График производства работ в «окно» при среднем ремонте пути
Время на оформление закрытия перегона и пробег машины в комплексе к месту работ:
, (3.18)
где t - время на оформление закрытия перегона, t
= 10мин; t
- время на пробег машины от узловой станции до места проведения работ, мин.
, (3.19)
где L – расстояние от узловой станции до места проведения работ, L = 5км; V - скорость транспортирования в составе комплекса, V
= 60км/ч.
.
По формуле (3.18):
.
Время перевода машины из транспортного режима в рабочее положение, .
Ведущая машина при данной технической схеме производства работ в «окно» при среднем ремонте пути является щебнеочистительная машина ЩОМ – Д.
Время работы машины ЩОМ – Д t ,мин:
, (3.20)
где V - рабочая скорость машины ЩОМ – Д, V
= 1,5км/ч:
.
Интервал времени между началом работы машины ЩОМ – Д и началом работ по частичной выправке пути t ,мин:
, (3.21)
Интервал времени между началом работы по частичной выправке и началом работы хоппер – дозаторного состава ХДВ, мин:
, (3.22)
.
Интервал времени между началом работы хоппер – дозаторного состава ХДВ и началом работы по балластировке пути, мин:
(3.23)
.
Интервал времени между началом работы электробалластера и началом работы выправочно – отделочного комплекса, мин:
(3.24)
Интервал времени между началом работы выправочно – подбивочно – отделочного комплекса и началом работы динамического стабилизатора пути, мин:
, (3.25)
Заключительной машиной при производстве работ в «окно» является динамический стабилизатор пути.
Время работ динамического стабилизатора пути, мин:
, (3.26)
где V - рабочая скорость динамического стабилизатора пути, V
= 2000м/ч.
Продолжительность «окна», мин:
(3.27)
где - сумма времени работы всех комплексов, мин.
, (3.28)
.
t - сумма на перевод машины из рабочего в транспортное, время на закрытие перегона, время на пробег, мин.
, (3.29)
где - время на пробег машины от места работ до узловой станции,
;
- время на перевод машины из рабочего положения в транспортное,
.
.
По формуле (3.27):
.
3.7 Численность рабочих занятых при проведении работ в «окно»
Число рабочих при производстве работ в «окно» при среднем ремонте пути, чел:
, (3.30)
где n - число человек работающих на машине ЩОМ – Д, n
= 6чел.; n
- число человек работающих при частичной выправке пути, n
= 8чел.; n
- число человек занятых при работе хоппер – дозаторного состава, n
= 4чел; n
- число человек работающих на машине ЭЛБ, n
= 4чел; n
- число человек работающих на машине ВПО, n
= 6чел; n
- число человек работающих на машине ДСП,
.
.
4 ОБОСНОВАНИЕ ЭКОНОМИЧЕСКОЙ ЭФФЕКТИВНОСТИ ПРИМЕНЕНИЯ МАШИНЫ С РАЗРАБАТЫВАЕМЫМ ОБОРУДОВАНИЕМ ДЛЯ ВЫРЕЗКИ БАЛЛАСТА
Целью экономического раздела является определение затрат на модернизацию существующей техники, применяемой на тех же работах, в тех же условиях.
Основными затратами на модернизацию являются затраты на приобретение комплектующих изделий, материалы, проектно-конструкторские работы, а также на оплату труда производственного персонала и накладные расходы.
К комплектующим изделиям относятся: электродвигатель, муфта, редуктор, тормоз. Стоимость покупных комплектующих сведена в таблицу 4.1.
Таблица 4.1 – Стоимость покупных комплектующих изделий
Наименование | Количество,шт;м2 | Стоимость, руб |
Ленточный конвейер | 1 | 177500 |
Подшипник | 4 | 3400 |
Гидроцилиндр | 4 | 78000 |
Листовой прокат ВСт3сп | 3 | 25000 |
Прочие элементы: болты, шайбы, шпонки и т.д. | --------- | 5000 |
Общая стоимость, Спок | 288900 |
Данные о трудоемкости и стоимости изготовления сведены в таблицу 4.2.
Таблица 4.2 – Данные о трудоемкости и стоимости изготовления
Элементы конструкции | Масса, т | Стоимость 1 т материалов, руб. |
Сварные конструкции | 2 | 35000 |
Узлы, подлежащие механической обработке | 0,8 | 38300 |
Прочие узлы | 0,5 | 26500 |
Критерием эффективности внедрения новой техники является превышение реальной нормы доходности данного проекта по сравнению с другими способами вложения капитала. Оценка эффективности инвестиций в настоящее время может осуществляться двумя методами: простыми методами и методами дисконтирования, основанными на операциях приведения будущих денежных поступлений и доходов к настоящему моменту времени.
Современная макроэкономическая обстановка в нашей стране пока не позволяет делать достоверные прогнозы развития экономических и финансовых процессов, поэтому в работе используются простые методы оценки эффективности внедрения новой техники и технологий, которые оперируют отдельными, «точечными» (статическими) значениями исходных показателей. При их использовании не учитываются продолжительность жизненного цикла новой техники или технологии, а также неравнозначность денежных потоков, возникающих в различные моменты времени.
Основным обобщающим показателем, определяющим эффективность внедрения новой техники и технологий, является экономический эффект, в котором находят отражение все показатели, характеризующие новую
разработку. Годовой экономический эффект определяется в соответствии с методическими рекомендациями по комплексной оценке эффективности мероприятий НТП по формуле [17]:
Эг = Рг - Зг , (4.1)
где Рг – результаты от внедрения новой (модернизированной) техники за расчетный год, тыс. руб.; Зг – затраты на эксплуатацию техники за расчетный год, тыс. руб.
Результаты от внедрения техники, как базовой, так и новой, определяются по зависимости:
Рг = Вг Цед , (4.2)
где Вг – годовой объем работ, выполненных с помощью базовой или новой (модернизированной) техники, ед./год; Цед – цена единицы продукции, руб./ед.
Годовой объем работ, выполненных с помощью базовой или новой (модернизированной) техники, определяется по формуле
Вг = вэ k Tг , (4.3)
где вэ – эксплуатационная часовая производительность техники, вэ=2,0м3./маш.-ч; k - коэффициент, учитывающий непредвиденные внутрисменные простои по организационным причинам (k=0,95); Тг - годовой фонд времени работы техники, маш.-ч/год:
, (4.4)
где - количество рабочих дней в году,
=132 дн;
- продолжительность рабочей смены (при односменной работе
)
Цена единицы продукции определяется по формуле:
Цед = Сед (1+Нр)(1+Пн), (4.5)
где Сед - себестоимость единицы продукции, руб./ед; Нр – норма накладных расходов (30 %); Пн - норма плановых накоплений по согласованию с заказчиком (25-35 %).
Себестоимость единицы продукции, вырабатываемой с помощью базовой или новой (модернизированной) техники, определяется по формуле
Сед = См-ч / вэ , (4.6)
где См-ч – себестоимость 1 машино-часа работы машины, руб./маш.-ч.
См-ч = Зпл+ Зрем + Зр.м+ СЭЛ + Сс.м. + Зн.р. + Зам , (4.7)
где Зпл – затраты на заработную плату экипажа машин, руб./ч; Зрем - затраты на заработную плату ремонтных рабочих, руб./ч; Зр.м - затраты на техническое обслуживание и ремонт машины, руб./ч; Сэл – затраты на электроэнергию, руб./кВт.-ч; Сс.м. – затраты на смазочные материалы, руб./маш.; Зн.р – накладные расходы в составе себестоимости, руб./ч; Зам - затраты на амортизацию машины, руб./ч.
Зрем = Стч Кр Кпр КначРуд, (4.8)
где Руд – удельная трудоемкость ТО и Р, Руд =0,8чел.-ч/маш.-ч; здесь Стч – тарифная часовая ставка рабочего определенного разряда, руб./ч;
Зр.м = Зрем Кпер-рм , (4.9)
