05 Пояснительная записка (1205041), страница 10
Текст из файла (страница 10)
3. Разработку грунта одноковшовыми экскаваторами обратная лопата производят забоями. Направление разработки, количество и параметры забоев по ширине выемки или другого источника получения грунта для устройства насыпи устанавливают в соответствии с геометрическими размерами выемки или рабочей зоны источника с оптимальными условиями работы экскаваторов.
Параметры забоев должны обеспечивать возможность работы ковшом экскаватора принятого типа с наименьшими затратами времени на выполнение рабочего цикла экскавации, состоящего из зарезания и наполнения ковша грунтом, поворота к месту загрузки автотранспорта и обратного поворота ковша к забою.
Для обеспечения указанного требования принимают:
- ширину забоев с таким расчётом, чтобы экскаватор мог работать при средней величине угла поворота не более 70°;
- глубину (высоту) забоев - не меньше длины стружки грунтов, необходимой для заполнения ковша с "шапкой" за один прием черпания;
- длину забоев - с учётом возможно меньшего количества вводов и выводов экскаватора в забой и из забоя, сопряженных с потерями производительности машины.
При разработке глинистых грунтов должен быть постоянно обеспечен отвод из забоя и от подъездных путей поверхностных и грунтовых вод.
4. Разработку выемки экскаватором с оборудованием "прямая лопата" начинают с отрывки пионерной траншеи до отметки, позволяющей обеспечить нормальный набор грунта экскаватором. Разработку пионерной траншеи целесообразно осуществлять с применением бульдозеров. Бульдозером также планируют пути подъезда транспортных средств к экскаватору. Должен быть предусмотрен отвод из пионерной траншеи поверхностных и грунтовых вод.
5. При разработке выемок из глинистых грунтов при мощности забоя, которая соответствует наибольшей высоте резания, возможно образование нависающих козырьков, которые необходимо немедленно обрушить, принимая все меры, обеспечивающие безопасность выполнения этой операции.
При разработке грунта экскаваторами грунт следует вырезать максимально толстой стружкой, не допуская при этом перегрузки и снижения оборотов двигателя экскаватора. Резание грунта ковшом стружками наибольшей толщины обеспечивается:
- наиболее выгодным наклоном ковша относительно продольной оси рукояти применительно к разрабатываемому грунту и высоте забоя;
- передвижением экскаватора за 1 раз по мере выработки забоя на величину не более 0,4 хода рукояти и работой при вылете её, не превышающим полной величины.
Срезку грунта в уровне подошвы гусениц или колёс экскаватора следует вести так, чтобы для передвижения машины не требовалось дополнительного выравнивания площадки.
6. Во многих случаях, особенно при несвязных или малосвязных грунтах, более эффективной в сравнении с разработкой экскаватором является технология разработки и окучивания грунта в выемках и резервах бульдозером с последующей погрузкой его в транспортные средства колесными или гусеничными одноковшовыми погрузчиками. Целесообразно совместное применение на таких работах бульдозеров мощностью 100 кВт (150 л.с.) и более, погрузчиков с большой вместимостью ковша и большегрузных саморазгружающихся транспортных средств.
3.2.3 Организация и технология выполнения работ
3.2.3.1 Указания по технологии производственного процесса
При возведении насыпи с разработкой грунта экскаваторами и транспортировкой автомобилями-самосвалами (рисунок 3.1) выполняют следующие работы:
- подготовка и зачистка забоя;
- разработка грунта экскаваторами в карьере с погрузкой его в автомобили-самосвалы, перевозкой и выгрузкой в насыпь;
- послойное разравнивание грунта в теле насыпи;
- постойное уплотнение грунта

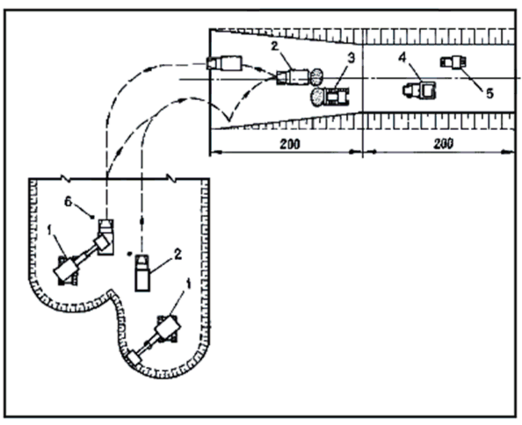

Рисунок 3.1 - Схема возведения насыпи с разработкой грунта экскаваторами и перемещением автомобилями-самосвалами:
1 - экскаватор, 2 - автомобиль-самосвал, 3 - бульдозер, 4 - кулачковый каток, 5 - каток на пневмошинах, 6 – вешка
Указанные работы выполняются комплексными механизированными бригадами, в состав которых входят экскаваторы, автомобили-самосвалы, бульдозеры, автогрейдеры, уплотняющие машины.
До возведения насыпи должны быть выполнены все предшествующие работы, в том числе:
- восстановление и закрепление трассы дороги;
- расчистка дорожной полосы;
- разбивка земляного полотна и грунтового карьера;
- устройство временных дорог для транспортировки грунта;
- устройство съездов в забой и выездов из него;
- обеспечение отвода поверхностных вод от забоя;
- водопонижение или водоотвод при наличии грунтовых вод;
- устройство освещения забоев и отвалов при работе в тёмное время суток.
3.2.3.2 Разработка грунта экскаваторами
Таблица 3.1 - Размеры забоев для разработки грунта экскаватором
Показатели | Размеры проходки (забоя), м при вместимости ковша м | ||||
| 0,65 | 1,0-1,25 | 1,6 | ||
Ширина подошвы забоя от оси пути экскаватора |
|
|
| ||
до: | 4,5 | 5,0 | 5,0 | ||
- стенки забоя | 3,0 | 3,6 | 3,6 | ||
- места погрузки грунта | 3,0* | 2,5* | 2,5* | ||
Предельная высота верхней кромки борта кузова транспортного средства над уровнем подошвы забоя | 5,5 | 5,5 | 5,0 | ||
Наибольшая высота резания | от 6,5 до 8,0 | от 8,0 до 9,0 | до 9,0 до 9,9 | ||
Наименьшая высота забоя, обеспечивающая наполнение ковша экскаватора "с шапкой" в грунтах: |
|
|
| ||
- лёгких (I-II группа) | 2,5 | 3,0 | 3,0 | ||
- средних (III группа) | 4,5 | 4,5 | 4,5 | ||
- тяжёлых (IV группа) | 5,5 | 6,0 | 6,0 | ||
Наименьшая допустимая высота забоя в грунтах: - лёгких (I-II группа) - средних (III группа) - тяжёлых (IV группа) | 0,7 1,0 от 1,8 до 2,5 | 0,9 1,15 от 1,8 до 2,5 | 0,9 1,3 от 2,0 до 2,5 |
Разработку грунта одноковшовыми экскаваторами производят забоями, количество и параметры которых устанавливают в соответствии с размерами карьера (резерва, выемки) и оптимальными условиями работы экскаваторов.
Параметры забоев (ширина, глубина, высота, длина) должны обеспечивать возможность работы ковшом экскаватора принятого типа с наименьшими затратами времени на выполнение рабочего цикла экскавации.
Разработку грунта в карьере начинают с отрывки пионерной траншеи до отметки, позволяющей обеспечить нормальный набор грунта ковшом экскаватора. Разработку пионерной траншеи целесообразно осуществлять с помощью бульдозера. Бульдозером также планируют подъездные пути к экскаваторам, крутизна которых не должна превышать 15%.
Дальнейшую разработку грунта в карьере (резерве, выемке) ведут, как правило, продольными (боковыми) или торцевыми (лобовыми) проходками. Размеры забоев для разработки грунта экскаватором с оборудованием обратная лопата рекомендуется принимать по таблице 3.1.
Наибольшую допустимую высоту забоя в глинистых грунтах принимают равной наибольшей высоте резания экскаватора данного типа, а в сыпучих грунтах - на 1,5-2,0 м выше.
При разработке забоев должен быть предусмотрен отвод поверхностных и грунтовых вод.
С одной стоянки экскаватора разрабатывают участок длиной от 3 до 4 м, после чего экскаватор передвигают на новое место стоянки.
3.2.4 Требования к качеству работ
Карта операционного контроля качества работ по возведению насыпи с разработкой грунта экскаваторами и транспортировкой автомобилями-самосвалами представлена на рисунке 3.2, а контролируемые параметры в таблице 3.2.

Рисунок 3.2 - Карта операционного контроля
Таблица 3.2 – Контролируемые параметры
Контролируемые параметры | Предельные отклонения с применением комплектов машин | |
| без автоматической системы обеспечения ровности | с автоматической системой обеспечения ровности |
1 | 2 | 3 |
Высотные отметки продольного профиля земляного полотна, мм | ±50 | ±10 |
Ширина земляного полотна между осью и бровкой, см | ±10 | ±10 |
Продолжение таблицы 3.2
1 | 2 | 3 |
Крутизна откосов, , % | +10 | +10 |
Поперечные уклоны слоёв, | ±0,010 | ±0,005 |
Коэффициент уплотнения грунта, , % | -4 | -4 |
Примечания 1 Перемешивание разнородных грунтов не допускается. 2 В поперечном сечении поверхность слоёв планируется под двускатный профиль с уклонами к бровке от 20 до 40+. 3 Снижение плотности слоёв земляного полотна в пределах до 4% могут иметь не более 10% отобранных образцов. |
Таблица 3.3 - Контролируемые параметры и методы контроля
Основные операции, подлежащие контролю | Отсыпка грунта в насыпь | Разравнивание и планировка | Уплотнение насыпи |
1 | 2 | 3 | 4 |
Состав контроля | Однородность грунтов в теле насыпи | - Высотные отметки продольного профиля. - Ширина земляного полотна. - Толщина слоя - Крутизна откосов | Фактическая плотность грунта |
Метод и средства контроля | Визуальный | Инструментальный: визирки, нивелир, рулетка металлическая, уклономер | Измерительный. Метод режущего кольца, пенетрометры, плотномер-влагомер Ковалёва |
Режим и объём контроля | Сплошной | Продольное нивелирование, промеры поперечников (не менее, чем в 3 точках), толщину слоёв производить не реже, чем через 100 м | Не менее 3 образцов через каждые 200 м при высоте насыпи до 3 м и через каждые 50 м при высоте насыпи более 3 м |
Лицо, контролирующее операцию | Мастер | Мастер | Мастер, лаборант |
Продолжение таблицы 3.3
1 | 2 | 3 | 4 | |
Лицо, ответственное за организацию и осуществление контроля | Прораб | |||
Привлекаемые для контроля подразделения | - | - | Лаборатория | |
Где регистрируются результаты контроля | Журнал производства работ | Журнал контроля уплотнения насыпи |
Таблица 3.4 - Схема операционного контроля
Организация контроля | Устройство выемок | Устройство насыпей | ||
Состав контроля и допуски | Контрольные параметры | Допуски | Контрольные параметры | Допуски |
Расположение в плане и размеры | Не допускать сужения | Расположение в плане и проектные размеры | Не допускать сужения | |
Крутизна откосов | Не допускать увеличение | Крутизна откосов | Не допускать увеличение | |
Отметки бровки и дна проектные уклоны | +5см ±0,0005 | Отметки бровки дна проектные уклоны плотность грунта толщина слоя | +5 см ±0,0005 0,04 г/см3 +0,15% | |
Техническое оснащение | Нивелир, теодолит, рулетка, рейка, вешка | Нивелир, теодолит, рулетка, рейка, вешка, плотномер | ||
Вид контроля | Постоянный | Постоянный | ||
Ответственные | Мастер, бригадир, прораб | Мастер, бригадир, прораб | ||
Привлекаемая служба | Геодезическая | Геодезическая |
3.2.5 Потребность в материально-технических ресурсах
