ДЗ 2: Планирование инновационного процесса вариант 9
Описание
Зачтено на максимальный балл

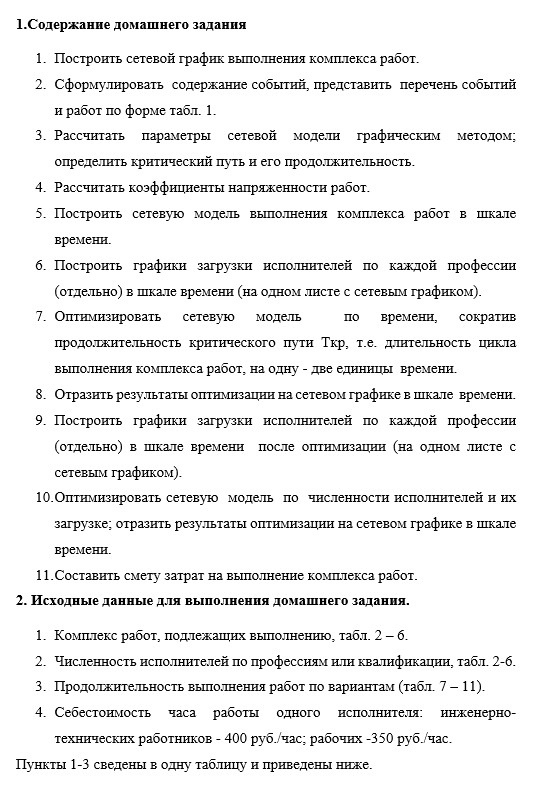

.Содержание домашнего задания- Построить сетевой график выполнения комплекса работ.
- Сформулировать содержание событий, представить перечень событий и работ по форме табл. 1.
- Рассчитать параметры сетевой модели графическим методом; определить критический путь и его продолжительность.
- Рассчитать коэффициенты напряженности работ.
- Построить сетевую модель выполнения комплекса работ в шкале времени.

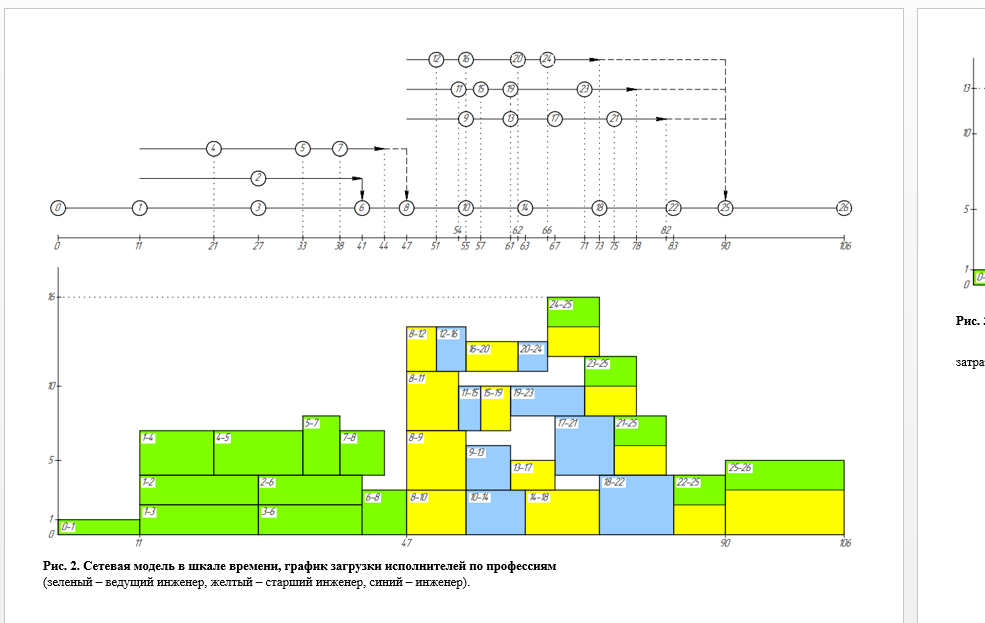

- Построить графики загрузки исполнителей по каждой профессии (отдельно) в шкале времени (на одном листе с сетевым графиком).
- Оптимизировать сетевую модель по времени, сократив продолжительность критического пути Ткр, т.е. длительность цикла выполнения комплекса работ, на одну - две единицы времени.
- Отразить результаты оптимизации на сетевом графике в шкале времени.
- Построить графики загрузки исполнителей по каждой профессии (отдельно) в шкале времени после оптимизации (на одном листе с сетевым графиком).
- Оптимизировать сетевую модель по численности исполнителей и их загрузке; отразить результаты оптимизации на сетевом графике в шкале времени.
- Составить смету затрат на выполнение комплекса работ.
- Комплекс работ, подлежащих выполнению, табл. 2 – 6.
- Численность исполнителей по профессиям или квалификации, табл. 2-6.
- Продолжительность выполнения работ по вариантам (табл. 7 – 11).
- Себестоимость часа работы одного исполнителя: инженерно-технических работников - 400 руб./час; рабочих -350 руб./час.

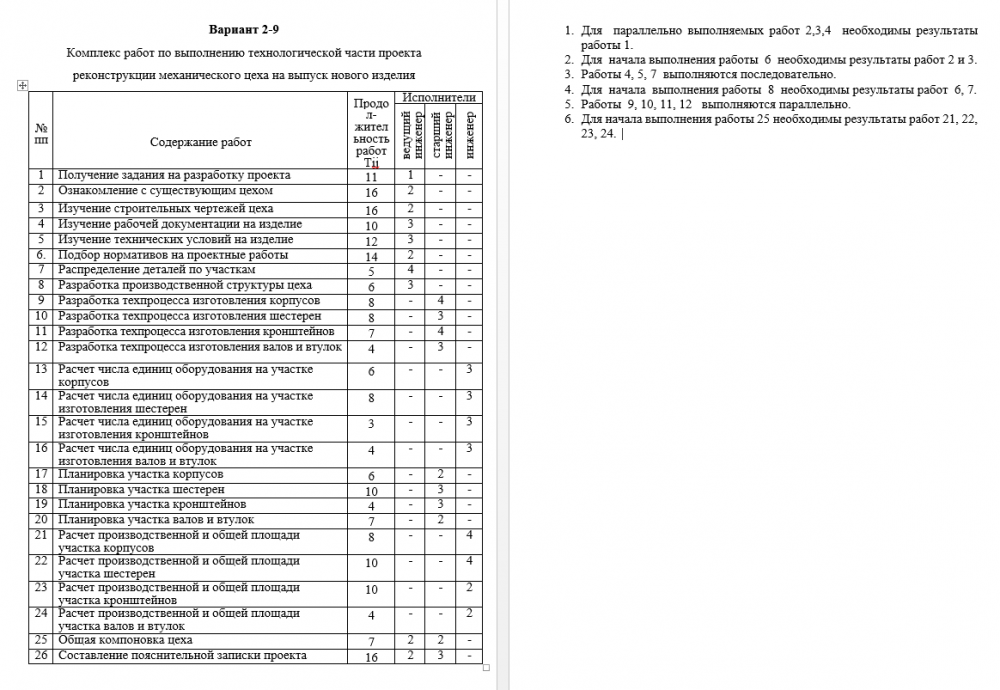

Вариант 2-9
Комплекс работ по выполнению технологической части проекта
реконструкции механического цеха на выпуск нового изделия
Вариант 2-9
Комплекс работ по выполнению технологической части проекта
реконструкции механического цеха на выпуск нового изделия
№ пп |
Содержание работ | Продол-жительность работ Тij | Исполнители | ||
ведущий инженер | старший инженер | инженер | |||
1 | Получение задания на разработку проекта | 11 | 1 | - | - |
2 | Ознакомление с существующим цехом | 16 | 2 | - | - |
3 | Изучение строительных чертежей цеха | 16 | 2 | - | - |
4 | Изучение рабочей документации на изделие | 10 | 3 | - | - |
5 | Изучение технических условий на изделие | 12 | 3 | - | - |
6. | Подбор нормативов на проектные работы | 14 | 2 | - | - |
7 | Распределение деталей по участкам | 5 | 4 | - | - |
8 | Разработка производственной структуры цеха | 6 | 3 | - | - |
9 | Разработка техпроцесса изготовления корпусов | 8 | - | 4 | - |
10 | Разработка техпроцесса изготовления шестерен | 8 | - | 3 | - |
11 | Разработка техпроцесса изготовления кронштейнов | 7 | - | 4 | - |
12 | Разработка техпроцесса изготовления валов и втулок | 4 | - | 3 | - |
13 | Расчет числа единиц оборудования на участке корпусов | 6 | - | - | 3 |
14 | Расчет числа единиц оборудования на участке изготовления шестерен | 8 | - | - | 3 |
15 | Расчет числа единиц оборудования на участке изготовления кронштейнов | 3 | - | - | 3 |
16 | Расчет числа единиц оборудования на участке изготовления валов и втулок | 4 | - | - | 3 |
17 | Планировка участка корпусов | 6 | - | 2 | - |
18 | Планировка участка шестерен | 10 | - | 3 | - |
19 | Планировка участка кронштейнов | 4 | - | 3 | - |
20 | Планировка участка валов и втулок | 7 | - | 2 | - |
21 | Расчет производственной и общей площади участка корпусов | 8 | - | - | 4 |
22 | Расчет производственной и общей площади участка шестерен | 10 | - | - | 4 |
23 | Расчет производственной и общей площади участка кронштейнов | 10 | - | - | 2 |
24 | Расчет производственной и общей площади участка валов и втулок | 4 | - | - | 2 |
25 | Общая компоновка цеха | 7 | 2 | 2 | - |
26 | Составление пояснительной записки проекта | 16 | 2 | 3 | - |
- Для параллельно выполняемых работ 2,3,4 необходимы результаты работы 1.
- Для начала выполнения работы 6 необходимы результаты работ 2 и 3.
- Работы 4, 5, 7 выполняются последовательно.
- Для начала выполнения работы 8 необходимы результаты работ 6, 7.
- Работы 9, 10, 11, 12 выполняются параллельно.
- Для начала выполнения работы 25 необходимы результаты работ 21, 22, 23, 24.
