RACMET (743475), страница 4

Файл №743475 RACMET (Рациональные методики поиска оптимальных путей сетевых графиков и их автоматизация на ЭВМ) 4 страницаRACMET (743475) страница 42016-08-02СтудИзба
Просмтор этого файла доступен только зарегистрированным пользователям. Но у нас супер быстрая регистрация: достаточно только электронной почты!

Текст из файла (страница 4)

Суть алгоритма проверки заключается в определении содержимого элемен­тов нижней диагональной части матрицы смежностей. Если там встретится хотя бы одна единица, то это будет означать, что сетевой график построен неправильно – либо в нем есть петли, либо события занумерованы не верно.

Б

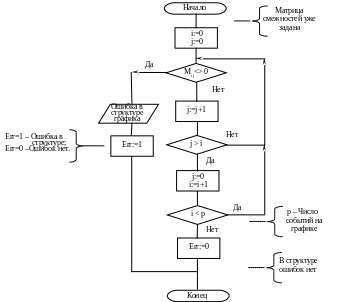

лок-схема 4. – Алгоритм тестирования матрицы смежностей

4.2Автоматизация расчёта параметров сетевого графика

Анализ оптимальности сетевого графика возможно провести, только после расчёта всех, присущих ему параметров. Исходными данными для расчёта явля­ются длительности всех, входящих в сетевой график работ. Результатами расчёта являются значения, описанных в раз­деле 2, параметров. И первое и второе, можно объединить в одной таблице исход­ных данных и результатов Error: Reference source not found.

Данная таблица – есть двумерная матрица с пронумерованными строками и столбцами. Номера строк изменяются от 0 до (см. таб. Error: Reference source not found), где – число ра­бот в сетевом графике, которое можно найти, подсчитав все единицы в матрице смежностей. Номера столбцов изменяются от 0 до 13, где каждый номер соответ­ствует своему параметру сетевого графика. Нумерация строк и столбцов необхо­дима для представления таблицы исходных данных и результатов в машинной форме.

Столбцы под номерами 0,1 и 2 определяют часть таблицы Error: Reference source not found, отведённую под хранение исходных данных, к которым относятся коды работ и длительности работ. Как видно, коды работ задаются ячейками двух столбцов под номерами 0 и 1. Здесь индекс (столбец 0) определяет номер события, из которого работа исхо­дит, а индекс (столбец 1) определяет номер события, в которое она входит. Найти все возможные коды работ сетевого графика легко по матрице смежностей , если, просматривая её строки, номера которых соответствуют индексу , выбирать в качестве индекса номера тех столбцов, для которых будут отыски­ваться единицы.

Алгоритм заполнения таблицы Error: Reference source not foundисходными данными представлен в виде блок-схемы 4. , где ячейки самой таблицы обозначены символом . Для дан­ного обозначения: – номер строки таблицы исходных данных и результатов, – номер столбца той же таблицы. Алгоритм предполагает, что таблица исходных данных и результатов уже зарезервирована и имеет размерность , – число работ в сетевом графике.


Блок-схема 4. – Алгоритм заполнения исходными данными таблицы исходных данных и результатов


После заполнения таблицы Error: Reference source not foundисходными данными для расчёта, идёт сле­дующая стадия, – непосредственно, сам расчёт параметров сетевого графика. Данная стадия выполняется в три этапа. На первом этапе осуществляется расчёт сетевого графика в порядке – от начального события до завершающего, и опреде­ляются ранние сроки свершения событий, ранние начала и окончания работ. На втором этапе осуществляется расчёт сетевого графика в обратном порядке – от за­вершающего события до начального, и определяются поздние сроки свершения событий, поздние начала и окончания работ. На третьем этапе осуществляется расчёт резервов времени событий и работ, в произвольном порядке.

Рассмотрим расчёт параметров сетевого графика на первом этапе.

Ясно, что в общем случае, при попытке определить ранний срок свершения некоторого события, как максимальный из ранних окончаний всех работ, входя­щих в это событие, может быть неудача, так как к этому моменту не все ранние сроки окончаний работ могут быть известны. Тогда, встает задача найти такой по­рядок расчёта сетевого графика, при котором, переходя от события к событию, всегда удаётся находить их ранние сроки свершения. Оказывается, для всех сете­вых графиков, с правильно занумерованными событиями этот порядок один и тот же, и основывается на следующей теореме.

Теорема 4.1 – Если события сетевого графика занумерованы так, что любая его работа исходит из события с меньшим номером и входит в событие с большим номером, то расчёт ранних сроков свершения событий в порядке: 0-е событие, 1-е, 2-е, и так далее, до завершающего события, в тупик зайти не может, при условии, что рассчитывая ранний срок свершения очередного события, сразу же определя­ются ранние окончания всех, исходящих из него работ.

Докажем эту теорему методом математической индукции.

Зададимся нулевым сроком свершения 0-го события, и рассчитаем ранние окончания всех, исходящих из него работ. Далее. Рассмотрим 1-е событие. В него могут входить только работы, исходящие из событий с меньшими номерами – в данном случае только из 0-го события, при этом ранние окончания этих работ уже известны. Тогда можно рассчитать ранний срок свершения 1-го события. Рассчи­тав ранний срок свершения 1-го события, сразу же рассчитаем ранние окончания всех, исходящих из него работ. Далее. Рассмотрим 2-е событие. В него могут вхо­дить работы, только из 0-го и 1-го события, и ранние окончания которых уже из­вестны. Тогда можем рассчитать ранний срок свершения 2-го события. Рассчитав ранний срок свершения 2-го события, сразу же рассчитаем ранние окончания всех, исходящих из него работ. Далее. Рассмотрим 3-е событие. В него могут входить работы, только из 0-го, 1-го и 2-го события, и ранние окончания которых уже из­вестны. Тогда можем рассчитать ранний срок свершения 3-го события….

Продолжая данные рассуждения, по индукции, рано или поздно дойдём до завершающего события сетевого графика, ранний срок которого окажется возмож­ным рассчитать, так как к этому времени, уже будут известны ранние окончания всех работ сетевого графика. Теорема доказана.

Из данной теоремы, непосредственно, вырисовывается алгоритм расчёта па­раметров сетевого графика на первом этапе. Данный алгоритм представлен в виде блок-схемы 4. , и основан на том, что после выполнения алгоритма 4. , в таблице исходных данных и результатов уже находятся коды работ сетевого графика и их длительности.

Блок-схема 4. – Алгоритм расчета ранних сроков свершения событий сетевого графика



Рассмотрим расчёт параметров сетевого графика на втором этапе.

В общем случае, при попытке определить поздний срок свершения некото­рого события, как минимальный из поздних начал всех работ, исходящих из этого события, может быть неудача, так как к этому моменту не все поздние сроки начал работ могут быть известны. Тогда, встает задача найти такой порядок расчёта се­тевого графика, при котором, переходя от события к событию, всегда удаётся на­ходить их поздние сроки свершения. Оказывается, для всех сетевых графиков, с правильно занумерованными событиями этот порядок, опять, один и тот же, и ос­новывается на следующей теореме.

Теорема 4.2 – Если события сетевого графика занумерованы так, что любая его работа исходит из события с меньшим номером и входит в событие с большим номером, то расчёт поздних сроков свершения событий в порядке: последнее со­бытие, предпоследние событие, предшествующее предпоследнему событию, и так далее, до начального (0-го) события, в тупик зайти не может, при условии, что рас­считывая поздний срок свершения очередного события, сразу же определяются поздние начала всех, входящих в него работ.

Докажем эту теорему методом математической индукции.

Зададимся поздним сроком свершения последнего события, равным его ран­нему сроку свершения, и рассчитаем поздние начала всех, входящих в него работ. Далее. Рассмотрим предпоследнее событие. Из него могут исходит только работы, входящие в события с большими номерами – в данном случае только в последнее событие, при этом поздние начала этих работ уже известны. Тогда можно рассчи­тать поздний срок свершения предпоследнего события. Рассчитав поздний срок свершения предпоследнего события, сразу же рассчитаем поздние начала всех, входящих в него работ. Далее. Рассмотрим событие, предшествующее предпо­следнему. Из него могут исходить работы, только в предпоследнее и в последнее событие, и поздние начала которых уже известны. Тогда можем рассчитать позд­ний срок свершения события, предшествующего предпоследнему….

Продолжая данные рассуждения, по индукции, рано или поздно дойдём до начального события сетевого графика, поздний срок которого окажется возмож­ным рассчитать, так как к этому времени, уже будут известны поздние начала всех работ сетевого графика. Теорема доказана.

Из данной теоремы, непосредственно, следует алгоритм расчёта параметров сетевого графика на втором этапе. Данный алгоритм представлен в виде блок-схемы 4. , и основан на том, что после выполнения алгоритма 4. , в таблице ис­ходных данных и результатов уже рассчитаны все ранние сроки свершения событий.

Блок-схема 4. – Алгоритм расчёта поздних сроков свершения событий сетевого графика



Рассмотрим расчёт параметров сетевого графика на третьем этапе.

Если, сначала выполнить алгоритм расчёта ранних сроков свершения собы­тий 4. , а затем алгоритм расчёта поздних сроков свершения 4. , то в таблице ис­ходных данных и результатов останутся не заполненными только три последних столбца, с номерами: 11, 12 и 13. Данные столбцы, как видно из таблицы Error: Reference source not found, отве­дены под расчёт резервов времени сетевого графика. Расчёт резервов времени се­тевого графика можно осуществить в любом порядке строк таблицы исходных данных и результатов, например, подряд – с 0-й строки по последнюю. Такой по­рядок расчёта представлен ниже, в виде блок-схемы 4. . Данный алгоритм явля­ется завершающим для процесса расчёта параметров сетевого графика, после вы­полнения которого, все ячейки таблицы исходных данных и результатов Error: Reference source not found, будут заполнены значениями соответствующих параметров.
