Рисунок 22 Составляющие стоимости проекта

Фиксированная стоимость задачи вводится в таблице Затраты представления Диаграмма Ганта в столбце Фиксированные затраты: Эта стоимость определяет затраты на задачу, которые не зависят от используемых ею ресурсов.

Стоимость назначения – это стоимость ресурса при выполнении данной задачи. Это может быть зарплата сотрудников, стоимость материалов, затрат и т.п. Для трудовых ресурсов эта величина складывается из оплаты за затраченное время по утвержденному рабочему графику (в соответствии со стандартной ставкой), оплаты за сверхурочные работы сверх графика, и стоимости использования, которая не зависит от времени работы[9].

Для материальных ресурсов используется только стандартная ставка, которая задает стоимость единицы материала, и стоимость использования, не зависящая от количества потребляемых задачей единиц.

Для затратных ресурсов стоимость назначения равна сумме введенных затрат. При анализе всех ресурсов мы получаем следующие финансовые показатели проекта рисунок 23.

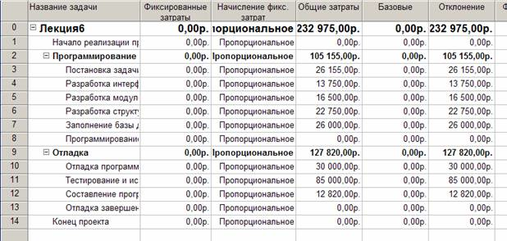

Рисунок 23 Таблица Затраты

Эта же таблица используется для анализа стоимости проекта. В ней отражены:

  1. стоимости отдельных задач;

  2. стоимости фаз (этапов);

  3. стоимость всего проекта.

Для анализа стоимости назначений используется представление Использование задач, которое помимо перечисленных данных содержит стоимость каждого используемого ресурса для каждой задачи проекта.

Вариантами стоимостного анализа проекта являются:

  1. анализ стоимости задач разного вида;

  2. анализ стоимости ресурсов разного вида;

  3. анализ сверхурочных затрат.

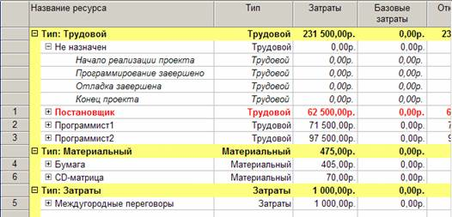

Для анализа стоимости ресурсов разного вида используется аналогичный метод.

  1. Создать настраиваемое поле типа Текст и для каждого ресурса ввести в него название его вида.

  2. Переключиться в представление Использование ресурсов, выбрать таблицу Затраты и добавить в столбец с созданным полем.

  3. Установить группировку по этому полю.

  4. Данные о стоимости ресурсов разного типа находятся в заголовочных записях группировок.

Пример таблицы с выполнением данного вида анализа приведен на рисунке 24. Здесь для разделения ресурсов используется тип ресурса: трудовой, материальный или затратный. Как видно из таблицы, львиную долю затрат по проекту составляет заработная плата сотрудников, которая составляет 231500 р.

Рисунок 24 Анализ стоимости ресурсов разного вида

Также немаловажна в Microsoft Project возможность анализировать и предсказывать риски. Риск – это возможность изменения плановых показателей проекта в худшую сторону в процессе его реализации по причинам, не зависящим от менеджера проекта. Примерами рисков могут быть болезнь или увольнение ценного сотрудника, задействованного в важных задачах, задержка поставки материалов, задержка финансирования и т.п.

К сожалению, величина и возможность возникновения риска не поддается формальному описанию. Поэтому анализ рисков при планировании проекта заключается в поиске наиболее «узких», с точки зрения опыта менеджера, мест в плане и корректировке плана с целью минимизации их количества.

В этом разделе мы опишем наиболее общие примеры рисков, которые далеко не полностью исчерпывают весь перечень рисков, но демонстрируют подходы к их анализу.

Риски проекта можно разделить на три основные группы:

  1. риски в расписании – возможность ошибочной оценки длительности задачи менеджером проекта,

  2. ресурсные риски – потенциальная возможность превышения ресурсом запланированных трудозатрат, необходимых для выполнения задачи, или возможность задержки задачи из-за внезапной недоступности ресурса,

  3. бюджетные риски – возможность превышения запланированного бюджета проекта.

К рискам в расписании относятся следующие виды рисков:

  1. наличие задач с предварительными длительностями;

  2. наличие задач со слишком короткой длительностью;

  3. наличие слишком длинных задач, в которых задействовано большое количество ресурсов;

наличие задач с календарными ограничениями.

К ресурсным рискам (рисунок 25) относятся следующие виды рисков:

  1. привлечение к работам неопытных сотрудников;

  2. трудовые ресурсы с большим объемом трудозатрат;

  3. ресурсы со сверхурочной работой.

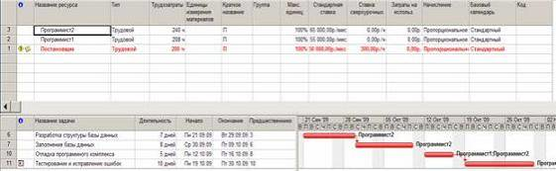

Рисунок 25 выявление ресурсных рисков

Для уменьшения рисков существуют следующие подходы:

  1. разработка плана сдерживания рисков, который предполагает вставку в проект задач, выполнение которых уменьшает тот или иной вид риска (например, обучение неопытного сотрудника приведет к уменьшению соответствующего вида риска);

  2. разработка плана реакции на риски, который включает совокупность мероприятий, которые будут выполнены при возникновении той или иной неблагоприятной ситуации (например, болезнь ценного сотрудника);

  3. вставка в план проекта временных резервов – фиктивных работ, создающих временной буфер между реальными работами (особенно критическими).

После выявления писков проекта можно увидеть его слабые места. Например для нашего проекта это трудовой ресурс постановщик (рисунок 26).

Рисунок 26 Риск

Теперь к нему мы можем применить выравнивание ресурсов. Выравнивание ресурсов – это процесс реорганизации плана проекта с целью ликвидации перегруженности его ресурсов.

Для выравнивания применяются следующие основные приемы.

  1. Уменьшение объема назначения ресурса на некоторую задачу. Это может привести к увеличению ее длительности пропорционально ежедневному уменьшению трудозатрат. Например, если при работе по 8 ч в день (объем назначения 100%) работник выполняет задачу за 5 дней, то при уменьшении объема назначения до 4 ч в день (50%) ему понадобится 10 дней для этой же задачи.

  2. Реорганизация сетевого графика работ. В результате параллельные задачи, на которые назначен перегруженный ресурс, становятся последовательными и перегруженность преодолевается. Это может привести к удлинению проекта в целом, особенно если реорганизуемые задачи расположены на критическом пути;

  3. Замена перегруженного ресурса другим свободным ресурсом или несколькими свободными. Это может привести к снижению качества работ. При первоначальном планировании менеджер обычно назначает задачам самых опытных и квалифицированных сотрудников. Замена их другими приведет к преодолению перегрузки за счет использования менее квалифицированного персонала. В результате повышаются риски снижения качества и увеличения длительности задачи.

  4. Вставить перерывы в задачах или назначениях для ликвидации их пересечений. Наличие перерыва позволяет высвободить один или все ресурсы задачи, которые перестают быть перегруженными. Результат – увеличение длительности задачи. Если же она является критической, это приводит к увеличению длительности всего проекта.

  5. Учесть сверхнормативные трудозатраты ресурсов как сверхурочные. Сверхурочные трудозатраты назначаются сотрудникам в разумных пределах (не более 2 – 3 часов в сутки). При этом следует учитывать фактор усталости, который снижает эффективность труда. Задача, использующая сверхурочные трудозатраты, может потерять в качестве и имеет риск увеличения фактической длительности[9].

Любой из перечисленных методов может привести к ухудшению показателей проекта-либо к увеличению длительности, либо к повышению стоимости, либо и к тому и к другому. Поэтому не существует никаких общих рекомендаций по выравниванию, которое в каждом конкретном случае выполняется в зависимости от индивидуальных особенностей проекта и ресурсов, а качество выравнивания существенно зависит от опыта менеджера проекта.

Последним этапом по управлению проектами является отчетность, что также предусмотрено системой. Их виды предоставлены на рисунке 27.

Рисунок 27 Отчетность по проекту

Основными параметрами, влияющими на отчет:

  1. Название – название создаваемого отчета.

  2. Период – задает временной интервал, в котором исчисляются периоды формирования строк отчета. В качестве интервала используются: весь проект, годы, полугодия, кварталы, месяцы, декады, недели, дни.

  3. Число единиц – задает количество заданных периодов, которое будет использовано для формирования строки (каждая строка будет соответствовать заданному здесь числу периодов).

  4. Таблица – определяет таблицу представления, на основе которой формируется отчет.

  5. Фильтр – задает фильтр для вывода данных только по задачам, удовлетворяющим ему.

  6. Выделяющий фильтр – установленный фильтр используется в режиме выделения (только выделяет жирным шрифтом соответствующие ему задачи).

  7. Показывать суммарные задачи – включает в отчет суммарные задачи.

  8. Полосы-разделители дат – разделяет линиями строки с данными каждой даты.

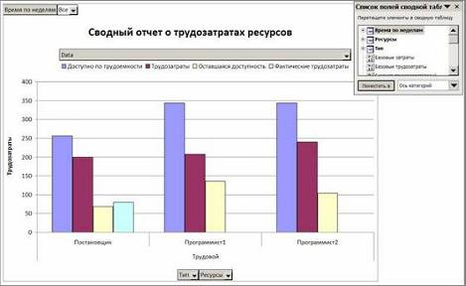

Рисунок 28 Наглядный отчет

Помимо предопределенных можно создать свой собственный отчет, воспользовавшись кнопкой Создать отчет окна рисунок 28. В процессе создания требуется:

  1. выбрать систему (Excel или Visio);

  2. выбрать куб данных, на основании которого строится отчет: Использование назначений, Использование задач, Использование ресурсов, Сводка по ресурсам, Сводка по задачам, Сводка по назначениям;

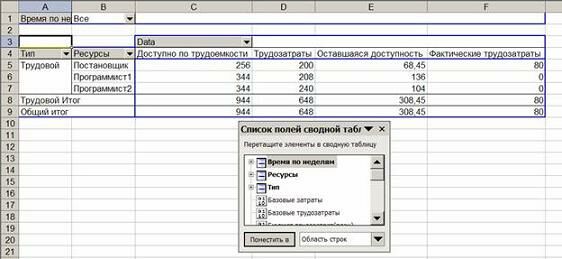

Рисунок 29 Пример отчета

  1. выбрать поля куба, которые включаются в отчет;

  2. создать макет перекрестной таблицы в Excel, перетащив из списка названия полей в области заголовков строк, заголовков столбцов и область данных.

Данные виды отчетов интегрированы с другими приложения Microsoft и легки в понимании рисунок 29, 30.

Рисунок 30 отчет с регулируемыми полями

Каждый отчет относится к определенной группе и при правильном планировании позволяет отследить большинство компонентов проекта. Надо отметить, что это является немаловажной составной частью проектной деятельности.

Система позволяет собрать полную статистику по проекту:

  1. Начало и окончание проекта в соответствии с текущим, базовым и фактическим планом;

  2. Отклонение фактических дат начала и окончания проекта от дат по базовому плану;

  3. Длительность, трудозатраты и стоимость по текущему и базовому плану:

  4. Длительность фактически выполненных работ, фактически выполненные трудозатраты и понесенные при этом фактические затраты;

  5. Длительность оставшихся работ, оставшиеся суммарные трудозатраты и стоимость оставшейся части проекта;

  6. Процент завершения проекта по длительности и по трудозатратам[9].

Таким образом, в руках проектного менеджера оказывается большие ресурсы и возможности виде системы Microsoft Project.

Управление проектами при помощи программы Microsoft Project является необходимым и достаточным условием правильного его планирования. Данная система позволяет реализовать на начальной стадии инициации проекта провести его описание.

На стадии планирования построить основные элементы проектного управления, такие как наглядная и точная диаграмма Ганта, удобный и автоматически составляемый сетевой график и множество других представлений.

Стоит также отметить, что в системе отлично реализовано управление ресурсами и их отслеживание. Ресурсы представлены тремя видами: затратные, материальные и трудовые.

При правильном описании и планировании проекта возможно отследить риски, которые могут возникнуть при его исполнении. Рисковый менеджмент представляет множество алгоритмов, таких как параметрический анализ, PERT-анализ и многое другое.

Заключение

Для эффективного управления проектом создания корпоративной системы финансово-экономического управления необходимо преобразовать проект в последовательность действий имеющих четко определенные цели, ограниченных во времени и допускающих независимые процедуры верификации.

Характеристики

Тип файла
Документ
Размер
35,45 Mb
Учебное заведение
Неизвестно

Список файлов ВКР

Свежие статьи
Популярно сейчас
Зачем заказывать выполнение своего задания, если оно уже было выполнено много много раз? Его можно просто купить или даже скачать бесплатно на СтудИзбе. Найдите нужный учебный материал у нас!
Ответы на популярные вопросы
Да! Наши авторы собирают и выкладывают те работы, которые сдаются в Вашем учебном заведении ежегодно и уже проверены преподавателями.
Да! У нас любой человек может выложить любую учебную работу и зарабатывать на её продажах! Но каждый учебный материал публикуется только после тщательной проверки администрацией.
Вернём деньги! А если быть более точными, то автору даётся немного времени на исправление, а если не исправит или выйдет время, то вернём деньги в полном объёме!
Да! На равне с готовыми студенческими работами у нас продаются услуги. Цены на услуги видны сразу, то есть Вам нужно только указать параметры и сразу можно оплачивать.
Отзывы студентов
Ставлю 10/10
Все нравится, очень удобный сайт, помогает в учебе. Кроме этого, можно заработать самому, выставляя готовые учебные материалы на продажу здесь. Рейтинги и отзывы на преподавателей очень помогают сориентироваться в начале нового семестра. Спасибо за такую функцию. Ставлю максимальную оценку.
Лучшая платформа для успешной сдачи сессии
Познакомился со СтудИзбой благодаря своему другу, очень нравится интерфейс, количество доступных файлов, цена, в общем, все прекрасно. Даже сам продаю какие-то свои работы.
Студизба ван лав ❤
Очень офигенный сайт для студентов. Много полезных учебных материалов. Пользуюсь студизбой с октября 2021 года. Серьёзных нареканий нет. Хотелось бы, что бы ввели подписочную модель и сделали материалы дешевле 300 рублей в рамках подписки бесплатными.
Отличный сайт
Лично меня всё устраивает - и покупка, и продажа; и цены, и возможность предпросмотра куска файла, и обилие бесплатных файлов (в подборках по авторам, читай, ВУЗам и факультетам). Есть определённые баги, но всё решаемо, да и администраторы реагируют в течение суток.
Маленький отзыв о большом помощнике!
Студизба спасает в те моменты, когда сроки горят, а работ накопилось достаточно. Довольно удобный сайт с простой навигацией и огромным количеством материалов.
Студ. Изба как крупнейший сборник работ для студентов
Тут дофига бывает всего полезного. Печально, что бывают предметы по которым даже одного бесплатного решения нет, но это скорее вопрос к студентам. В остальном всё здорово.
Спасательный островок
Если уже не успеваешь разобраться или застрял на каком-то задание поможет тебе быстро и недорого решить твою проблему.
Всё и так отлично
Всё очень удобно. Особенно круто, что есть система бонусов и можно выводить остатки денег. Очень много качественных бесплатных файлов.
Отзыв о системе "Студизба"
Отличная платформа для распространения работ, востребованных студентами. Хорошо налаженная и качественная работа сайта, огромная база заданий и аудитория.
Отличный помощник
Отличный сайт с кучей полезных файлов, позволяющий найти много методичек / учебников / отзывов о вузах и преподователях.
Отлично помогает студентам в любой момент для решения трудных и незамедлительных задач
Хотелось бы больше конкретной информации о преподавателях. А так в принципе хороший сайт, всегда им пользуюсь и ни разу не было желания прекратить. Хороший сайт для помощи студентам, удобный и приятный интерфейс. Из недостатков можно выделить только отсутствия небольшого количества файлов.
Спасибо за шикарный сайт
Великолепный сайт на котором студент за не большие деньги может найти помощь с дз, проектами курсовыми, лабораторными, а также узнать отзывы на преподавателей и бесплатно скачать пособия.
Популярные преподаватели
Добавляйте материалы
и зарабатывайте!
Продажи идут автоматически
6367
Авторов
на СтудИзбе
309
Средний доход
с одного платного файла
Обучение Подробнее
