-подготовительно-заключительные действия;
-обслуживание рабочего места;
Таблица 1.3 - Последовательность сборки звеньев на линии ЦТЛ
| Технологические позиции (рисунок 4.1) | Технологические операции | Исполнительный агрегат | Обслуживающий персонал |
| 1 | 2 | 3 | 4 |
| I | Наезд тележки-спутника со звеном с пути Б на трансбордер | ТР1, ТС, РП2 | 1 машинист линии |
| Натяг тележки-спутника на трансбордер | ТР1, ТС, ЦП1 | 2 машиниста | |
| Снабжение звена накладками | вручную | козловых кранов | |
| Уборка готового звена | Козловые краны | 2 стропальщика | |
| Переезд трансбордера с тележкой-спутником к пути А | ТР1, ТС | ||
| Укладка пакетов шпал на тележку-спутник | ТС, Козловые краны | ||
| Разбивка пакетов шпал вдоль тележки-спутника (Укладываемые пакеты шпал из 4 рядов шпал разбиваются на пакеты из 2 рядов для пропуска их через входной проем ограниченной высоты) | ТС, Козловые краны | ||
| Выдача тележки-спутника в цех на путь А | ТР1, ТС, ЦП1 | ||
| Окончательный съезд тележки-спутника с трансбордера | ТР1, ТС, РП1 | ||
| Возврат трансбордера без тележки-спутника к пути Б | ТР 1 | ||
| II | Непрерывное перемещение тележки-спутника в сплотке с предыдущими тележками-спутниками | РП 1 | 1 машинист линии |
| Раскладка шпал в ряд с установкой маячных шпал (Раскладчиком шпал шпалы раскладываются на тележку-спутник в один слой по 4 шпалы по соответствующим меткам на тележке-спутнике при этом первая шпала каждой четверки должна укладываться строго над соответствующей меткой на тележке-спутнике, что необходимо для устранения набегания ошибки при дальнейшей автоматической раздвижке шпал по эпюре.) | РКШ | 2 монтера пути | |
| Очистка подрельсовых площадок шпал | |||
| Раскладка нашпальных прокладок | |||
| III | Непрерывное перемещение тележки-спутника в сплотке с предыдущей и последующей тележками-спутниками | РП1 | 1 машинист линии |
| Выравнивание шпал по шнуру | РПЭ | ||
| Установка шпал по эпюре | РПЭ | ||
| Раскладка подкладок | РПЭ | ||
Продолжение таблицы 1.3
| IV | Непрерывное перемещение тележки-спутника в сплотке с последующими тележками-спутниками | РП 1 | 4 монтера пути |
| Монтаж сборок закладных болтов | |||
| Раскладка подрельсовых прокладок | |||
| 1 | 2 | 3 | 4 |
| V | Наезд тележки-спутника на трансбордер с пути А | ТС, ТР2, РП1 | 1 машинист линии |
| Натяг тележки-спутника на трансбордер | ТС, ТР2, ЦП2 | 2 стропальщика | |
| Переезд трансбордера с тележкой-спутником к пути Б | ТР2, ТС | ||
| Укладка рельсов на шпалы звена | Мостовые краны | ||
| Выдача тележки-спутника с трансбордера на путь Б | ТС, ТР2, ЦП2 | ||
| Съезд тележки-спутника с трансбордера | ТС, ТР2, РП 2 | ||
| Возврат трансбордера без тележки-спутника к пути А | ТР 2 | ||
| VI | Непрерывное перемещение тележки-спутника в сплотке с предыдущими тележками-спутниками | РП2 | 4 монтера пути |
| Монтаж сборок клеммных болтов | |||
| VII | Непрерывное перемещение тележки-спутника в сплотке с предыдущей и последующей тележками-спутниками | РП 2 ГА 1 | 1 машинист линии |
| Завинчивание гаек клеммных болтов | |||
| VIII | Непрерывное перемещение тележки-спутника в сплотке с последующими тележками-спутниками | РП 2 ГА 2 | 1 машинист линии |
| Завинчивание гаек закладных болтов | |||
| III, IV, VI | Подпитка бункеров скреплениями | Мостовой кран | 1 машинист крана |
| Итого | 23 человека | ||
-регламентированные перерывы;
-потери по технико-организационным причинам при эксплуатации подобных линий,
Эксплуатационная производительность линии составит 75 пог.м/час.
Третий этап развития средств механизации сборки и разборки звеньев РШР на железобетонных шпалах начался в конце 80-х годов. Этот этап характеризуется переходом к серийному выпуску стендовых технологических звеносборочных и звеноразборочных линий ТЛС и ЛРЗС. В конкуренции двух направлений развития средств механизации – стендового и поточного способов производства работ, на данном этапе победил стендовый благодаря относительно невысокой стоимости комплекта технологического оборудования. Технологические линии ТЛС распространяются по всей сети железных дорог России.
Четвертый этап развития средств механизации сборки и разборки звеньев РШР на железобетонных шпалах начинается в настоящее время. Этот этап характеризуется двумя особенностями:
-
во-первых, четко ощутимы тенденции перехода поточного способа производства работ в стадию выпуска малых серий:
-
во-вторых, начинает формулироваться концепция о том, что ремонт звеньев РШР на железобетонных шпалах есть отдельный, цельный по своей сути, технологический процесс, а не совокупность звеноразборочного и звеносборочного процессов.
Первый из отмеченных моментов основывается на том, что в ходе эксплуатации серийно выпускающихся стендовых линий потребители все больше внимания начали уделять их основному недостатку – относительно высокой трудоемкости рабочих процессов. Все большую роль начинает играть фактор текущих эксплуатационных расходов, а у поточных линий за счет более совершенной организации труда и меньшей трудоемкости эти расходы ниже.
Основанием второго момента является тот факт, что при капитальном ремонте пути на железобетонных шпалах самый дорогой и тяжелый элемент РШР – шпалы, практически все идут на повторное использование. При организации единой транспортной системы вместо сочетания транспортных систем сборочной и разборочной линий удается избежать дополнительных массовых перегрузочных операций.

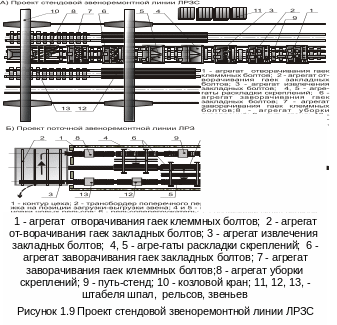

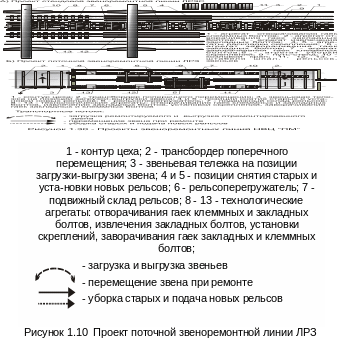

Это приводит к тому, что единая звеноремонтная линия получается более дешевой, менее энергонасыщенной, меньшей по габаритам, обладает меньшей трудоемкостью, чем сочетание звеноразборочной и звеносборочной линий. Проекты стендовой и поточной линий по ремонту звеньев РШР на железобетонных шпалах приведены на рисунке 1.9 и 1.10. На рисунке 1.9 представлен расширенный вариант линии ЛРЗС, в состав которого введены технологические агрегаты по сборке звеньев РШР.
Главная особенность звеноремонтной линии с проектным обозначением ЛРЗ (рисунок 1.10) – замкнутая в горизонтальной плоскости транспортная система. Позиция подачи звена в ремонт совпадает с позицией выдачи отремонтированного звена.
1.2. Обзор известных устройств подготовки подкладок к сборке
1.2.1. Агрегат раскладки подкладок и нашпальных прокладок линии ТЛС
Агрегат раскладки подкладок и нашпальных прокладок линии ТЛС представлен на рисунке 1.11 и 1.12.
Рама 1 агрегата (рисунок 1.10) перемещается по рельсам объемлющего пути на двух ходовых 2 и двух приводных 3 опорах, аналогичных опорам предыдущих агрегатов. На раме расположены: бункер подкладок 4, контейнеры 5 для нашпальных прокладок, площадка 6 для стыковых комплектов, раскладочное устройство 7, рабочее место оператора 8, шпальный щуп 9, приводы перемещения 10 (аналогичны таковым у предыдущих агрегатов). При перенастройке на работу на втором ярусе бункер с прикрепленными к нему контейнерами и раскладочным устройством переустанавливается на верхние опорные крюки рамы. Переустановка производится краном. Агрегат оборудован только электроприводом. Агрегат управляется одним оператором и обслуживается двумя монтерами пути. Монтеры пути идут перед агрегатом, раскладывая нашпальные прокладки из контейнеров в гнезда шпал. Они же укладывают стыковые комплекты на середину стыковых шпал звена при прохождении агрегатом соответствующих меток на стендовх рельсах. Оператор вручную извлекает подкладки из бункера на рабочий стол раскладочного устройства и, сориентировав их, сбрасывает поочередно в левый и правый гравитационные желоба. Концевые участки желобов, расположенные над подкладочными гнездами шпал, снабжены шторками, приводимыми от электромагнита. При проходе над очередной шпалой по сигналу от шпального щупа шторки раскрываются и подкладки падают на нашпальные прокладки в подкладочных гнездах шпал.
1 – рама, 2 – ходовая опора, 3 – приводная опора, 4 - бункер подкладок, 5 - контейнер для нашпальных прокладок, 6 - площадка для стыковых комплектов, 7 - раскладочное устройство, 8 - рабочее место оператора,
