ПЗ Евсеева Т.И. (1223467), страница 4
Текст из файла (страница 4)
В восточной стороне контейнерного отделения параллельно 7 тупику расположен 7-а тупик, предназначенный для работы с порожними собственными крупнотоннажными контейнерами, склад временного хранения таможенных грузов. Площадка имеет подкрановый путь длиной 73 метра, шириной 25 метров на котором установлен электрокозловой кран КК-20 № 233, грузоподъемностью 20 тонн. Фронт одновременной подачи четыре вагона.
Контейнерная площадка 8 тупика предназначена для погрузки, выгрузки, приема, выдачи, хранения, технического и коммерческого осмотра крупнотоннажных контейнеров, а также для сортировки транзитных крупнотоннажных контейнеров. На контейнерной площадке имеется подкрановый путь длиной 196,6 метров, на котором установлен электрокозловой кран КК-24 № 181 грузоподъемностью 24 тонны. Фронт одновременной подачи 11 вагонов.
Контейнерная площадка 9 тупика предназначена для погрузки и выгрузки автомашин. На контейнерной площадке имеются подкрановые пути длиной 215 метров, ширина между путями 11,3 метра, на которых установлены два электрокозловых крана КК-5 № 1579, 1580, грузоподъемностью 5 тонн каждый. Фронт одновременной подачи 14 вагонов.
Контейнерная площадка 10 и 11 тупиков предназначена для погрузки, выгрузки, приема и выдачи 20-футовых и 40-футовых контейнеров, а также контейнеров, проходящих таможенное оформление и контроль. Площадка имеет подкрановый путь, на котором установлены два электрокозловых крана МККС-42КМ грузоподъемностью 35 тонн. Фронт одновременной подачи семь вагонов на каждый тупик.
Агентством в соответствии с возложенными на него задачами могут оказываться услуги и выполняться следующие работы:
- прием заявок на перевозку грузов в контейнерах;
- транспортно-экспедиционное обслуживание, включая завоз и вывоз контейнеров, при наличии собственного или арендованного специального автотранспорта и договоров на транспортно-экспедиционное обслуживание грузополучателей, грузоотправителей;
- загрузка грузов в контейнеры и выгрузка грузов из них на контейнерных площадках при наличии договора на транспортно - экспедиционное обслуживание грузополучателей, грузоотправителей;
- передача документов и контейнеров экспедиторским организациям (далее - экспедиторы) или грузополучателям для завоза и вывоза контейнеров собственными средствами;
- оформление перевозочных документов;
- составление актов, рассмотрение жалоб по актам, розыск грузов, рассмотрение претензий;
- текущий ремонт контейнеров.
Общее руководство агентством осуществляет начальник агентства (начальник участка производства), который координирует деятельность агентства во взаимодействии с работой со станцией Хабаровск II, МЧ-1, организует работу товарной конторы и контейнерной площадки, осуществляет контроль за выполнением показателей выполнения плана работы агентства, обеспечивает максимально высокий уровень обслуживания клиентов, организует проведение технической учебы работников агентства, выполняет мероприятия по обеспечению охраны труда и техники безопасности [2].
Работой контейнерной площадки, входящей в состав агентства, руководит заведующий контейнерной площадкой, в подчинении которого находятся приемосдатчики контейнерной площадки. Работой товарной конторы агентства руководит начальник товарной конторы. Структура управления агентства ПАО «Трансконтейнер» показана на рис. 1.2.

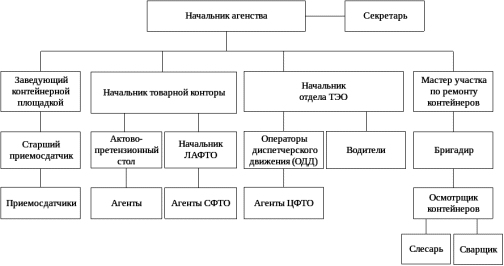

Р ис. 1.2 Структурная схема управления агенства ПАО «Трансконтейнер»
-
Организация управления Агентством
Общее руководство агентством осуществляет начальник агентства (начальник участка производства), который координирует деятельность агентства во взаимодействии с работой со станцией Хабаровск II, МЧ-1, организует работу товарной конторы и контейнерной площадки, осуществляет контроль за выполнением показателей выполнения плана работы агентства, обеспечивает максимально высокий уровень обслуживания клиентов, организует проведение технической учебы работников агентства, выполняет мероприятия по обеспечению охраны труда и техники безопасности.
Работой контейнерной площадки, входящей в состав агентства, руководит заведующий контейнерной площадкой, в подчинении которого находятся приемосдатчики контейнерной площадки. Работой товарной конторы агентства руководит начальник товарной конторы. Структура управления агентства ПАО «Трансконтейнер» показана на рис. 1.2.
1.4 Руководство работой МЧ-1
Структура управления механизированной дистанцией погрузочно-разгрузочных работ и коммерческих операций приведена на рис. 1.3.
Общее руководство организацией работы дистанции, ответственность за выполнение погрузочно-разгрузочных работ, обеспечение сохранности вагонного парка осуществляет начальник механизированной дистанции на основании доверенности начальника дороги.
Оперативное руководство механизированной дистанцией и производственных участков, контроль за выполнением плана погрузочно-разгрузочных работ и коммерческих операций, обеспечением эффективности и рационального использования средств механизации, автотранспорта, суточных заданий по погрузке, выгрузке, сортировке грузов, предоставлением

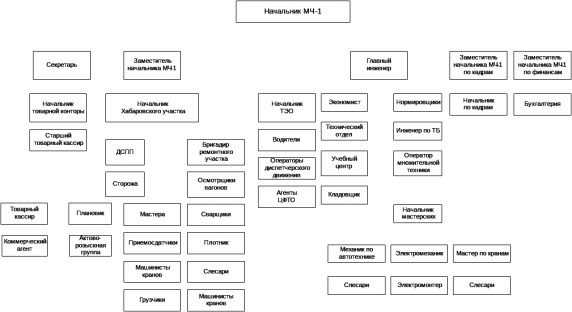

Р ис. 1.3 Структурная схема управления МЧ-1
транспортно-экспедиторских услуг осуществляет заместитель начальника механизированной дистанции.
Обобщение и внедрение передовых методов труда, проведение мероприятий по усилению оснащения средствами механизации погрузочно-разгрузочных пунктов в местах общего пользования станций, внедрение новой техники, организация охраны труда и безопасности производства погрузочно-разгрузочных работ, монтажа, технического обслуживания и ремонта подъемно-транспортных машин, контроль над выполнением погрузки- выгрузки осуществляются инженерно-техническим персоналом под руководством главного инженера дистанции.
Руководство погрузочно-разгрузочными работами, обеспечение выполнения плана погрузки, выгрузки и сортировки грузов, технологического времени нахождения вагонов под грузовыми операциями, и обеспечение сохранности вагонов возложены на начальников производственных участков и сменных мастеров.
Непосредственно за технологию выполнения погрузки и выгрузки грузов средствами механизированной дистанции в местах общего пользования, осмотр в коммерческом отношении вагонов и контейнеров перед погрузкой и после выгрузки, определение пригодности их для перевозки данного груза в коммерческом отношении и предъявление к техническому осмотру вагонов и контейнеров отвечают приемосдатчики груза и багажа.
1.5 Оперативное планирование и организация погрузочно- разгрузочных работ
Оперативное планирование работы грузового двора включает в себя составление суточного плана-задания на работу дистанции и агентства ОАО «Трансконтейнер» в целом на основе суточных планов каждого производственного участка, отдела транспортно-экспедиционного обслуживания и четкую реализацию его за счет правильной организации труда, эффективного и рационального использования погрузочно-разгрузочных машин, рабочей силы и надлежащего контроля за его выполнением.
Суточный план составляется в зависимости от наличия и подхода (согласно информации) вагонов для каждой станции с учетом технологических норм на подачу вагонов на грузовые пункты, числа автомобилей, работающих на вывозе грузов, грузоподъемных машин, наличия свободных мест на складах и площадках, поданных заявок на погрузку.
Суточный план содержит: задание на выгрузку, погрузку и сортировку грузов; вывоз и завоз грузов, задание по общему объему грузопереработки.
Суточный план работы производственных участков и отдела ТЭО составляется начальниками участков и отдела ТЭО, согласовывается с руководством дистанции и ПАО «Трансконтейнер» не позднее 16 часов предпланируемых суток.
Суточный план работы в целом по дистанции составляется дежурным по парку (дежурным по графику) на основании согласованных планов работы производственных участков и отдела ТЭО, утверждается начальником Дистанции или его заместителем и начальником агентства.
Корректировка суточного плана работы дистанции, производственных участков и отдела ТЭО производится не позднее 9 часов местного времени планируемых суток начальниками участков и отдела ТЭО.
Суточный план доводится до исполнителей начальниками производственных участков, отдела ТЭО, которые организуют его выполнение, рациональную расстановку рабочих бригад, механизмов по грузовым пунктам.
Начальники производственных участков, мастера, начальник отдела ТЭО, координируют работу бригад, механизмов, автотранспорта, организовывают выгрузку и погрузку грузов, завоз и вывоз контейнеров, учитывают первоочередную необходимость организации погрузки, выгрузки по «прямому варианту», а также необходимость обеспечения полного вывоза грузов со складов и площадок, следят за своевременной подачей вагонов к грузовым фронтам и их уборкой.
Непосредственное руководство над очередностью обработки вагонов, автомобилей и технологией выполнения погрузочно-разгрузочных операций на фронтах погрузки, выгрузки осуществляется приемосдатчиками груза и багажа.
Руководят работой по выполнению сменно-суточного плана мастера производственных участков и начальник отдела ТЭО, которые в течение смены контролируют его выполнение.
В конце смены мастера производственных участков подводят итоги работы: подсчитывают число переработанных вагонов по видам операций, определяют остаток не переработанных вагонов, количество перегруженных тонн за смену по характеру работы и докладывают начальнику участка и дежурному по парку (дежурному по графику).
Результаты работы производственных участков за текущие сутки начальники участков докладывают руководству дистанции два раза в сутки по следующей форме:
- перед началом дневной смены: наличие вагонов под выгрузкой по роду груза, расстановка вагонов по грузовым фронтам, ожидаемый подход грузов под переработку, состояние механизмов и выход механизаторов и грузчиков на работу, планируемый объем работы на смену;
- в конце смены: анализ работы участка за сутки, причины не выполнения отдельных заданий, количество переработанных вагонов и грузопереработка за сутки, остаток не выгруженных вагонов, суточный вывоз грузов грузополучателям и остатки не вывезенных грузов.
Результаты работы отдела ТЭО за текущие сутки начальник отдела докладывает руководству дистанции и агентства ПАО «Трансконтейнер» два раза в сутки по форме:
-
перед началом смены: наличие контейнеров к вывозу и заявок на погрузку, наличие и состояние автотранспорта, выход водителей автомобилей на работу, планируемый вывоз и завоз контейнеров на текущий период;
-
в конце смены: анализ работы отдела ТЭО за смену, причины не выполнения плана в целом и отдельных заданий, количество вывезенных и завезенных контейнеров за отчетный период, остатки не вывезенных контейнеров [2].
1.6 Анализ работы грузового двора
Исходными материалами для анализа хозяйственной деятельности дистанции являются данные бухгалтерского учета материальных ценностей, малоценных и быстроизнашивающихся предметов, основных средств, учета труда и заработной платы, а также данные отчета о погрузочно-разгрузочных работах формы КВО-5.
По итогам производственной деятельности участков составляется отчет в целом по дистанции за квартал, год и к нему прилагается пояснительная записка, в которой рассматриваются степень выполнения плановых заданий и их влияние на хозяйственные и финансовые результаты работы дистанции.
В пояснительной записке также указываются меры по повышению эффективности и качества работы, увеличению прибыли, повышению производительности труда, снижению себестоимости грузопереработки, использованию резервов. В результате экономического анализа намечают организационно-технические мероприятия, разрабатывают предложения по совершенствованию работы МЧ и техническому оснащению, обоснованные технико-экономическими расчетами. Анализируют основные показатели: натурные и качественные, расходы и себестоимость грузопереработки, показатели по труду, прибыль.
Выполнение плана по грузопереработке и технологического времени нахождения вагонов под операциями погрузки-выгрузки грузов анализируют по объемным и качественным показателям планового задания, установленного Хабаровской дирекцией управления движением.
При анализе выполнения плана по объему грузопереработки и транспортно-экспедиторских операций обращается внимание на обеспечение ритмичности грузовой работы по месяцам, декадам, дням недели. Анализируются также и качественные показатели использования погрузочно- разгрузочных машин, устройств и механизмов.
Анализ работы МЧ-1 произведен на основе отчетов КВО-5 и представлен в табл. 1.4 - 1.5.
Таблица 1.4
Общая вагонопереработка грузового двора станции Хабаровск II в период с 2010 г. по 2014 г. в вагонах
Грузовые операции | Временные периоды | |||||||
2010 | 2011 | 2012 | 2013 | 2014 | ||||
Погрузка | Всего | 16892 | 16739 | 18614 | 19626 | 20598 | ||
Ср/сут | 46,28 | 45,85 | 50,86 | 53,77 | 56,43 | |||
Выгрузка | Всего | 17945 | 18350 | 21005 | 20162 | 25088 | ||
Ср/сут | 49,16 | 50,27 | 57,39 | 55,24 | 68,51 | |||
Сортировка | Всего | 10843 | 10128 | 8573 | 6265 | 6941 | ||
Ср/сут | 29,71 | 27,75 | 23,42 | 17,16 | 19,02 |
Таблица 1.5
