Укладку рулонного материала начинают с пониженных участков, таких как водоприемные воронки и карнизные свесы.
В процессе производства кровельных работ должен быть обеспечен нахлест смежных полотнищ не менее 80 мм (боковой нахлест).

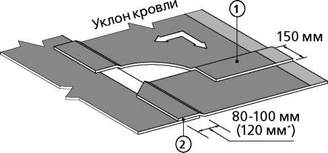

Торцевой нахлест рулонов должен составлять 150 мм (см. рис. 2.8).
1 - Торцевой нахлест; 2 - Боковой нахлест
Рисунок 2.8 Нахлесты полотнищ рулонного материала

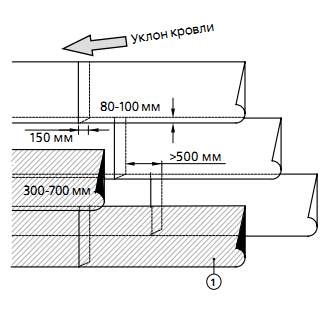

Расстояние между боковыми стыками кровельных полотнищ в смежных слоях должно быть не менее 300 мм. Торцевые нахлесты соседних полотнищ кровельного материала должны быть смещены относительно друг друга на 500 мм (см рис. 2.9)
Рисунок 2.9 Смещение кровельных полотнищ
Технологические приемы наклейки наплавляемого рулонного материала выполняют в следующей последовательности:
1) на подготовленное основание раскатывают рулон, примеряют по отношению к соседним, обеспечивая необходимый нахлест полотнищ;
2) скатывают к середине, намотку лучше производить на трубу или картонную шпулю;
3) разогревают нижний приклеивающий слой рулона с одновременным нагревом основания или поверхности ранее наклеенного слоя. Рулон необходимо постепенно раскатывать, следя за тем, чтобы из шва вытекало битумно-полимерное вяжущее материала;
4) аналогично наклеивать вторую половину рулона;
5) при наплавлении кровельного материала кровельщику необходимо раскатывать рулон «на себя».
Рулон необходимо раскатывать на разогретый нижний слой материала. Нагрев производить плавными движениями горелки так, чтобы обеспечивать равномерный нагрев материала и поверхности основания.
Нежелательно ходить по только что уложенному кровельному материалу - это приводит к ухудшению внешнего вида кровли: посыпка утапливается в слой битумного вяжущего, и на поверхности материала остаются темные следы.
На битумно-полимерных материалах с нижней стороны используется специальная пленка с рисунком.
Для качественного наплавления материала на основание или на ранее уложенный слой необходимо добиваться небольшого валика битумнополимерного вяжущего в месте соприкосновения материала с поверхностью.
Признаком хорошего, правильного прогрева материала является вытекание битумно-полимерного вяжущего из-под боковой кромки материала до 10 мм. Валик битумно-полимерной смеси, вытекший из бокового нахлеста, шириной более 5 мм, рекомендуется сверху присыпать посыпкой. Этот валик также является гарантией герметичности нахлеста.
Наклеенные полотнища не должны иметь складок, морщин, волнистости.
Одновременно с укладкой первого слоя основного кровельного ковра первым слоем оклеивать выступающие кровельные конструкции и парапетные стены. Такая укладка препятствует попаданию воды под кровельный ковер в местах примыканий.
Укладку битумно-полимерных материалов производить до температуры гибкости материала.

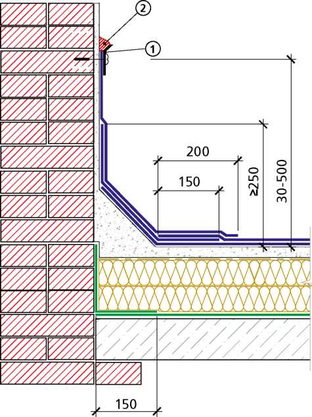

Основной кровельный ковер в местах примыкания к вертикальным поверхностям заводить на вертикальную часть выше переходного бортика. В местах примыкания к вертикальным поверхностям наклеиваются два дополнительных слоя кровельного ковра с основой из стеклоткани или полиэстера с заведением до проектной отметки на вертикальную поверхность (см. рис. 2.10).
Рисунок 2.10 Примыкание кровельного ковра к вертикальной поверхности: 1- краевая рейка крепится саморезами с шагом 200мм; 2- полиуретановый герметик
Первый дополнительный слой кровельного ковра заходит на вертикальную поверхность не менее чем на 250 мм. Второй слой из материала с посыпкой перекрывают на вертикальной поверхности первый минимум на 50 мм.
Примыкания к вертикальным поверхностям при работе с использованием газовых или соляровых горелок выполняют в следующей последовательности:
- сворачивают материал в рулон до переходного бортика;
- равномерно разогревают рулон и производят его раскатку снизу вверх, прижимая к вертикальной поверхности;
- затем нижний конец приклеивают к горизонтальной поверхности;
- после укладки верхнего слоя основного кровельного ковра аналогично выполняют наклейку верхнего слоя примыкания с напуском на горизонтальную поверхность 200 мм (на 50 мм перекрывая первый дополнительный слой кровельного ковра на примыкании).
Работы по устройству кровли выполняют следующие звенья:
- звено№1 (кровельщик 4р-1 чел, 3р-1 чел.) – очистка и огрунтовка основания;
- звено №2 (теплоизолировщик 4р-2 чел, 3р-2 чел.) – устройство пароизоляции кровли;
- звено №3 (теплоизолировщик 4р-2чел, 3р-3 чел.) – устройство плитного утеплителя кровли;
- звено №4 (бетонщик 4р-2чел , 3р-2.) – прием раствора, укладка растворной смеси;
- звено №5 (кровельщик 4р-1, 3р-1) – наклейка рулонного ковра, устройство водосточных воронок и отделка примыканий кровли.
2.4.3 Требования к качеству работ
Контроль качества используемых рулонных материалов возлагают на строительную лабораторию; производства работ - на мастера или бригадира.
В процессе производства работ устанавливают постоянный контроль за соблюдением технологии выполнения отдельных этапов работ.
На объекте заводится «Журнал производства работ», в котором ежедневно фиксируют:
- дата выполнения работы;
- условия производства работ на отдельных захватках;
- результаты систематического контроля за качеством работ.
Качество устройства отдельных слоев покрытия устанавливается путем осмотра их поверхности с составлением акта на скрытые работы после каждого слоя. Прочность сцепления водоизоляционного ковра с основанием должна быть не менее 1 кгс/см2.
Обнаруженные при осмотре слоев дефекты или отклонения от проекта должны быть исправлены до начала работ по укладке вышележащих слоев кровли.
Приемка законченной кровли сопровождают тщательным осмотром ее поверхности, особенно у воронок, в лотках и местах примыканий к выступающим конструкциям. В отдельных случаях готовую плоскую кровлю с внутренним водостоком проверяют путем заливки ее водой. Испытание производят по согласованию с проектной организацией и при температуре окружающего воздуха не ниже +5 °С.
Законченные кровли имеют уклон, отличающийся от проектного не более чем на 1-2% для плоских и 5% для других видов кровель.
Рулонный гидроизоляционный ковер и водоотводящие устройства при обнаружении в них отклонений от проекта или производственных дефектов исправляют или заменяют.
В ходе окончательной приемки кровли предъявляют следующие документы:
-
паспорта на примененные материалы;
-
данные о результатах лабораторных испытаний материалов;
-
журналы производства работ по устройству кровли;
-
исполнительные чертежи покрытия и кровли;
-
акты промежуточной приемки выполненных работ.
Устройство каждого элемента кровли следует выполнять после проверки правильности выполнения соответствующего нижележащего элемента с составлением акта освидетельствования скрытых работ. Акты составляются на следующие работы: подготовку основания, огрунтовку поверхностей, укладку каждого слоя рулонного материала, устройство примыканий.
Устройство кровли из наплавляемых рулонных материалов разрешается производить только после приемки элементов основания. Схема операционного контроля качества приведена в приложение Л [табл. Л.1].
Приемка кровли должна сопровождаться тщательным осмотром ее поверхности, особенно у воронок, водоотводящих лотков, в разжелобках и в местах примыканий к выступающим конструкциям над крышей.
Выполненная рулонная кровля должна удовлетворять следующим требованиям: иметь заданные уклоны; не иметь местных обратных уклонов, где может задерживаться вода; кровельный ковер должен быть надежно приклеен к основанию, не расслаиваться я не иметь пузырей, впадин.
Обнаруженные при осмотре кровли производственные дефекты должны быть исправлены до сдачи зданий или сооружений в эксплуатацию.
Приемка готовой кровли должна быть оформлена актом приемки.
2.4.4 Потребность в материально-технических ресурсах
Потребность в машинах и технологическом оборудовании показана в приложении М [табл. М.1].
Потребность в материалах, изделиях и конструкциях представлена в приложении М [табл. М.2].
2.4.5 Техника безопасности и охрана окружающей среды
К работам по устройству и ремонту кровель допускаются мужчины не моложе 21 года, прошедшие предварительный и периодический медицинские осмотры в соответствии с требованиями Минздравсоцразвития; профессиональную подготовку; вводный инструктаж по безопасности труда, пожарной и электробезопасности, имеющие наряд-допуск.
Работы по укладке всех слоев покрытия должны производиться только при использовании средств индивидуальной защиты (СИЗ) в соответствии с [22]. Рабочая и домашняя одежда должны храниться в отдельных шкафах.
Допуск рабочих к выполнению кровельных работ разрешается после осмотра прорабом или мастером совместно с бригадиром основания, парапета и определения, при необходимости, мест и способов надежного закрепления страховочных приспособлений кровельщиков.
Рабочие места должны быть свободными от посторонних предметов, строительного мусора и лишних строительных материалов.
Зона возможного падения сверху материалов, инструментов и мусора со здания, на котором производятся кровельные работы, должна быть ограждена. На ограждении опасной зоны вывешивают предупредительные надписи.
Работы, выполняемые на расстоянии менее 1м от границы перепада высот равного или более 2 м, следует производить после установки временных или постоянных защитных ограждений.
При отсутствии этих ограждений работы следует выполнять с применением предохранительного пояса, при этом места закрепления карабина предохранительного пояса должны быть указаны в проекте производства работ.
Размещать на крыше материалы допускается только в местах, предусмотренных проектом производства работ, с принятием мер против их падения, в том числе от воздействия ветра.
Применение материалов, не имеющих указаний и инструкции по технике безопасности и пожарной безопасности, не допускается.
По окончании работ с электрооборудованием переносные точки питания отключаются от источников питания и убираются в закрытое помещение или накрывается чехлом из водонепроницаемого материала.
Выполнение работ на кровле во время гололеда, тумана, исключающего видимость в пределах фронта работ, грозы, ветра со скоростью 15 м/с и более не допускаются.
Место производства работ должно быть обеспечено следующими средствами пожаротушения и медицинской помощи:
- огнетушитель из расчета на 500 м2 кровли, не менее - 2 шт.;
- ящик с песком емкостью 0,5 м3 - 1шт.;
- лопата - 2 шт.;
- асбестовое полотно - 3 м2;
- аптечка с набором медикаментов - 1 шт.
2.4.6 Технико-экономические показатели
В данном разделе приводятся:
- калькуляция затрат труда и машинного времени;
- график производства работ по устройству кровли
- технико-экономические показатели технологической карты
2.4.6.1 Калькуляция трудовых затрат
Ведомость затрат труда и машинного времени на устройство кровли жилого дома на основе норм времени рабочих и машин, приведенных в действующих сборниках ЕНиР. Калькуляция трудовых затрат представлена в приложении Н [табл. Н.1].
2.4.6.2 График производства работ
В основу составления графика работ положены следующие принципы:
- выполнение строительных процессов в строгой технологической последовательности;
- возможность приемки-сдачи законченных в полном объеме предшествующих работ с оформлением соответствующих актов;
- соблюдение основных положений техники безопасности.
Продолжительность выполнения отдельных процессов и операций в графике определена исходя из количества смен работы звеньев комплексной бригады с учетом перевыполнения ими норм выработки. График производства работ представлен на чертеже (Лист 8).
2.4.6.3 Расчет технико-экономических показателей
Для оценки качества заложенных в технологической карте проектных решений рассчитаны два вида показателей: нормативные и проектные.
Нормативные показатели определены на основе производственной калькуляции (табл. 2.21), а проектные – на базе решений, принятых в технологической карте.
Планируемая трудоемкость определяется по формуле
Qплан = Nбр·t (2.4)
где Nбр – численный состав бригады, чел; t – продолжительность процесса.
Qплан = 2*2+4*4+12*5+8*4+4*2+2*1 = 122 чел.дн.
Трудоемкость получения единица продукции на 1 типовом этаже
