время, за которое планировщик балласта выполнит отделку балластной призмы на всём фронте работ
время на оформление открытия перегона
Продолжительность окна равна 23 часов 50 минуты.
Объемы работ рассчитываем в соответствии с протяженностью фронта работ в «окно». Затраты труда подсчитываем для каждой отдельной работы в соответствии с техническими нормами по трем разделам:
– подготовительные работы;
– основные работы в «окно»;
– отделочные работы.

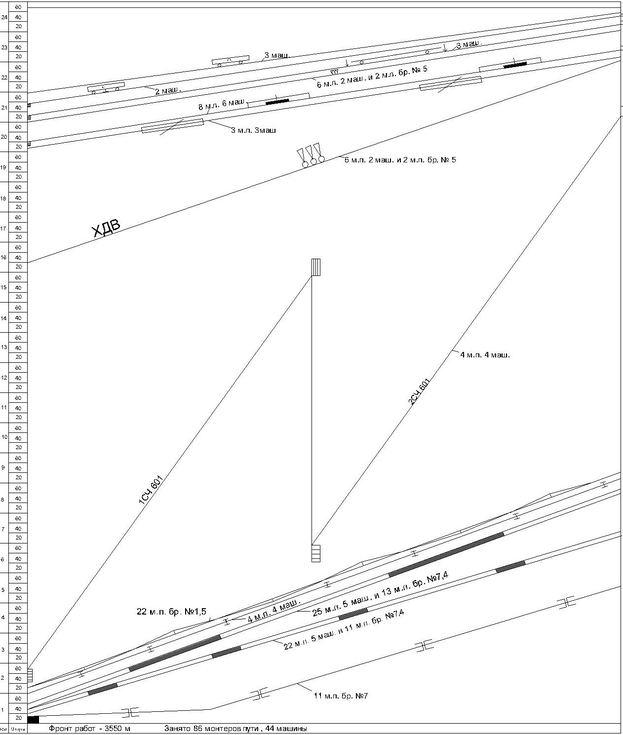

График производства основных работ в «окно» представлен на рисунке 1
Рисунок 1 – График выполнения основных работ по замене рельсошпальной решетки с глубокой отчисткой балласта
Рисунок 1.1 – График выполнения основных работ по замене рельсошпальной решетки с глубокой отчисткой балласта (Условные обозначения)

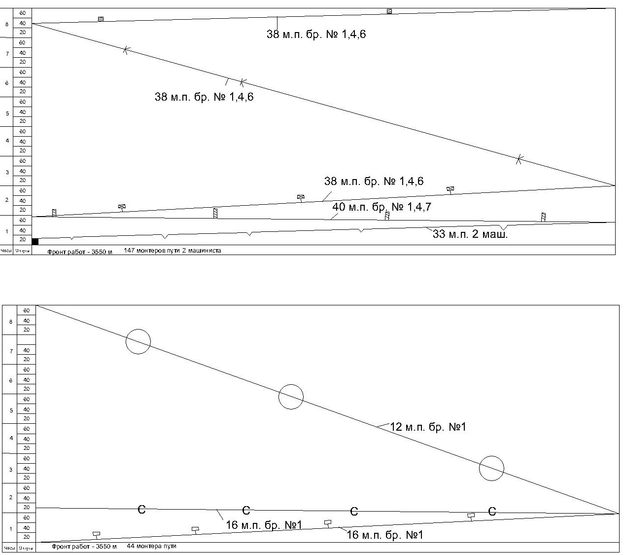

Рисунок 2 – График подготовительных и отделочных работ

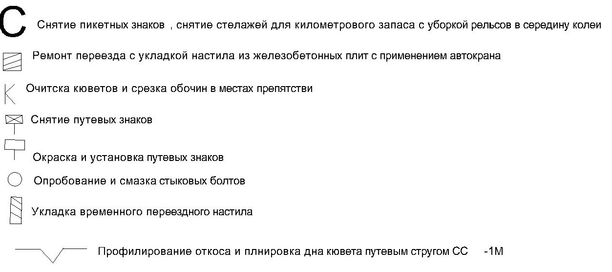

Рисунок 2.1 - График подготовительных и отделочных работ (Условные обозначения)
Таблица 3.1 – Ведомость затрат труда по техническим нормам по усиленному капитальному ремонту пути
№ п/п | Наименование работ | Единица измерения | Кол-во | Техническая норма на измеритель | Затраты труда, чел.-мин | Число рабочих, чел. | Продолжи-тельность | № бригады | |||||||||||||||||||
Затрат труда, чел.-мин | Времени рабоы машин, маш.-мин | На работу | На работу с учетом пропуска поездов | Работы рабочих, мин | Работы машин, мин | ||||||||||||||||||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | ||||||||||||||||
Подготовительные работы | |||||||||||||||||||||||||||
1 | Снятие путевых знаков |
|
|
|
|
|
| 16 | 58 |
| бр. №1 | ||||||||||||||||
малых | знак | 42 | 17,3 | - | 726,6 | 763 | |||||||||||||||||||||
больших | знак | 4,2 | 36,29 | - | 152,418 | 160 | |||||||||||||||||||||
2 | Снятие стеллажей для покилометрового запаса с уборкой рельсов в середину колеи | стеллаж | 3,55 | 49,2 | - | 174,7 | 183 | 12 | |||||||||||||||||||
3 | Подготовка места для заезда и съезда на путь техники | место | 1 | 490 | - | 490 | 515 | 33 | |||||||||||||||||||
4 | Опробование и смазка стыков болтов | болт | 1680 | 2,56 | - | 4300,8 | 4516 | 12 | 377 | ||||||||||||||||||
Итого: |
| 6137 |
| 480 |
| ||||||||||||||||||||||
Основные работы по замене РШР | |||||||||||||||||||||||||||
1 | Разборка временного переездного настила | м2 настил. | 20,02 | 6,91 | - | 138,3 | 145 | 17 | 9 |
| бр. №7,3 | ||||||||||||||||
3 | Оформление закрытия перегона, пробег машин к месту работ | мин |
| 14 |
| ||||||||||||||||||||||
4 | Разболчивание стыков | болт | 1680 | 1,7 | - | 2856 | 2999 | 11 | 273 |
| бр. №7 | ||||||||||||||||
5 | Разборка пути путеукладчным краном УК 25/9-18 | звено | 140 | 30,4 | 1,9 | 4256 | 4469 | 22 | 174 | 174 | 5 маш. и 11 м.п. бр. №7,4 |
Продолжение таблицы 3.1
6 | Срезка и планировка балласта с образованием валов по торцам шпал | км | 3,55 | 172 | 86 | 610,6 | 641 | 3 |
| 321 | 2 маш. |
7 | Укладка рельсошпальной решетки путеукладочным краном УК 25/9-18 | звено | 140 | 36,1 | 2,41 | 5054 | 5307 | 25 | 221 | 221 | 5 маш. и 13 м.п. бр. №7,4 |
8 | Установка нормальных стыковых зазоров | стык пути | 282,8 | 3,8 | - | 1074,6 | 1128 | ||||
9 | Постановка накладок и сболчивание стыков электрогаечными ключами | стык пути | 282,8 | 18,21 | - | 5149,8 | 5407 | 22 | 221 |
| бр. №1,5 |
10 | Поправка шпал по меткам (10%) | шпала | 644 | 4,28 | - | 2756,3 | 2894 | 17 | 221 |
| бр. №7,8 |
11 | Рихтовка пути с постановкой на ось моторным гидравлическим рихтовщиком (50%) | 10 м пути | 175 | 5,75 | - | 1006,3 | 1057 | ||||
12 | Заготовка и укладка рельсовых рубок на отводе | рубка | 2,8 | 84 | - | 235,2 | 247 | 14 | 18 |
| 10 м.п. бр. №4 |
13 | Зарядка щебнеочистительной машины СЧ 601 | зарядка | 2,8 | 152,1 | 25 | 425,9 | 447 | 2*2 |
| 25x2 | 4 маш. |
14 | Очистка щебня щебнеочистительной машиной С 601 | км | 3,55 | 3404 | 310 | 12084,2 | 12688 |
| 781x2 | ||
15 | Разрядка щебнеочистительной машины CЧ 601 | разрядка | 2 | 220 | 20 | 440 | 462 |
| 20x2 | ||
16 | Выгрузка щебеночного балласта из первого хоппер-дозаторного состава | м3 | 2275 | 0,56 | 0,14 | 1274 | 1338 | 6 |
| 334 | 2 маш. и 2 м.п. бр. № 5 |
17 | Подъем рельсошпальной решетки на балласт электробалластером | км | 3,55 | 64,5 | 21,5 | 229 | 240 | 4 | 70 | 80 | 3маш |
18 | Выправка пути со сплошной подбивкой шпал, рихтовкой и оправкой балластной призмы машиной ВПО-3000 | км | 3,55 | 203,36 | 41,04 | 721,9 | 758 | 8 |
| 153 | 6 маш. |
Продолжение таблицы 3.1
19 | Выгрузка щебеночного балласта из второго хоппер-дозаторного состава | м3 | 1260 | 0,56 | 0,14 | 705,6 | 741 | 6 |
| 185 | 2 маш. и 2 м.п. бр. № 5 |
20 | Приведение машины ВПР-02 в рабочее положение | привед. | 1 | 24 | 8 | 24 | 25 | 3 маш. |
| 8 | 3 маш. |
Продолжение таблицы 3.1
21 | Выправка пути машиной ВПР-02 в пестах зарядки, разрядки машины ВПО-3000, в местах отступлений по уровню после её прохода и препятствий для её работы | шпалы | 1769,6 | 0,2079 | 0,0814 | 367,9 | 386 |
| 151 | |||||||||
22 | Приведение машины ВПР-02 в транспортное положение | привед. | 1 | 18 | 6 | 18 | 19 |
| 6 | |||||||||
23 | Стабилизация баллстной призмы динамическим стабилизатором ДСП-С | км | 3,55 | 90,62 | 40,31 | 321,7 | 338 | 2 маш. |
| 150 | 2 маш. | |||||||
24 | Отделка балластной призмы быстроходным планировщиком ПБ | км | 3,55 | 108 | 39,5 | 383,4 | 403 | 3 маш. |
| 147 | 3 маш. | |||||||
25 | Укладка временного переездного настила | м2 настил. | 20,02 | 21,3 | - | 426,4 | 448 | 11 | 41 |
| бр. № 7 | |||||||
26 | Оформление открытия перегона | мин | 10 |
|
|
|
|
|
| |||||||||
| Итого: |
|
|
|
| 42587 |
|
|
|
| ||||||||
Отделочные работы | ||||||||||||||||||
1 | Разборка временного переездного настила | м2 настил. | 20,02 | 6,91 | - | 138,3 | 145 | 11 | 13 |
| бр. № 7 | |||||||
6 | Профилирование откоса и планировка дна кювета путевым стругом СС-1М | км | 0,6846 | 92 | 46 | 62,9832 | 66 | 3 |
| 33 | 2 маш. | |||||||
7 | Укладка временного переездного настила | м2 настил. | 20,02 | 21,3 | - | 426,4 | 448 | 40 | 11 |
| бр. № 1,4,7 |
