ДИПЛОМ (1207556), страница 10
Текст из файла (страница 10)
Таблица 3.1 – Перечень машин и механизмов
Машины и механизмы | Количество |
1 | 2 |
Путеукладочный кран УК-25/9-18 | 2 |
Моторные платформы | 4 |
Четырехосные платформы, оборудованные роликовыми транспортерами | 86 |
Щебнеочистительная машина СЧ-601 | 2 |
Выправочно-подбивочная машина ВПО-3000 | 1 |
Хоппер-дозаторы | 59 |
Электробалластер ЭЛБ-3М | 1 |
Локомотивы | 6 |
Трактор Т-130 | 2 |
Трактор ДТ-75, ДТ-74 | 1,1 |
Электростанции ЖЭС | 2 |
Электрогаечные ключи для стыковых болтов | 8 |
Рельсорезные станки | 2 |
Рихтовочные гидравлические приборы | 10 |
Домкраты гидравлические | 10 |
Таблица 3.2 – Перечень путевого инструмента
Путевой инструмент | Количество |
1 | 2 |
Лом остроконечный | 10 |
Ключ гаечный путевой | 11 |
Ключ гаечный торцевой | 6 |
Лопаты | 35 |
Клещи рельсовые | 8 |
Угольник путевой | 2 |
Вкладыши рельсовые (комплект) | 2 |
Шаблон путевой - рабочий; - универсальный | 2 4 |
Тележки однорельсовые | 2 |
Рулетки мерные стальные | 2 |
Бочки для воды | 3 |
Оптические приборы | 2 |
Полевые телефоны (комплект) | 1 |
Мегафоны | 6 |
В состав колонны входят 5 бригад монтеров пути общей численностью 60 человек и 47 машинистов.
Бригада №1=10м.п.
Бригада №2=12м.п.
Бригада №3=12м.п.
Бригада №4=13м.п.
Бригада №5=13м.п.
Командный и обслуживающий персонал;
Производители работ – 2 человека
Мастер по эксплуатации машин – 1 человек
Дорожные мастера – 2 человека
3.4 Технико-экономические показатели проекта организации работ
Таблица 3.3 – Технико-экономические показатели проекта организации работ
№ п/п | Показатель | Единица измерения | Величина |
1 | Протяженность участка | м | 13000 |
2 | Фронт работ в “окно” | м | 2600 |
3 | Продолжительность “окна” | час | 22 |
4 | Количество “окон” | «окно» | 5 |
5 | Занято человек в “окно” | монтеров пути машинистов | 60 47 |
-
Калькуляция стоимости 1 км капитального ремонта
Калькуляция стоимости 1 км капитального ремонта пути на участке Николаевка- Покровский, составлена на основании рабочего проекта в соответствии со следующими нормативными документами:
– Инструкция о составе, порядке разработки, согласования и утверждения проектно-сметной документации на капитальный ремонт зданий и сооружений железнодорожного транспорта ВНКР-97.от 03.07.97г.
– Отраслевые элементные сметные нормы на ремонты верхнего строения ж. д. пути ОЭСНр-2001 сб.2. Разные работы, выполняемые при ремонтах
Путевые работы выполняются ПМС-74.Стоимость работ определена в текущих ценах по состоянию на 2016г.
Стоимость затрат труда определена в соответствии с минимальной тарифной ставкой работников 1 разряда, связанной с движением, годовой нормой часов и коэффициентом, предусмотренным ОЕТС.
1 разряд 52,38 руб.
2 разряд 62,95 руб.
3 разряд 74,90 руб.
4 разряд 86,85 руб.
5 разряд 91,41 руб.
6 разряд 106,14 руб.
В составе прочих затрат на оплат труда согласно ВНКР 97 от 02.07.97 учтены:
– Затраты, связанные с подвижным характером работ-30%, Распоряжение №135 от 31.01.07.
– Затраты, связанные с разъездным характером работ -1,5%,Положение об оплате труда №551 от 28.07.04.
– Затраты на премиальную систему оплаты труда монтерам пути-60%, справки дирекции
– Затраты на премиальную систему оплаты труда механикам машин тяжелого типа-60%, справки дирекции
– Доплата за непрерывный стаж работы - 30%, Постановление № 948 п.2
– Затраты на отпускные монтерам пути и механикам-11%, справки дирекции.
Калькуляция №1 и калькуляция №2 приведены в Приложении Б.
-
ПРОЕКТ ОРГАНИЗАЦИИ РАБОТ ПО УКЛАДКЕ ПЛЕТЕЙ БЕССТЫКОВОГО ПУТИ
-
Общие соображения и предпосылки
-
Бесстыковой путь в мировой практике железных дорог стал наиболее прогрессивной и широко распространенной конструкцией верхнего строения пути, которая эксплуатируется в различных эксплуатационных и климатических условиях и дает существенный технико-экономический эффект благодаря ряду ее преимуществ, среди которых: повышение плавности и комфортабельности движения поездов по сравнению со звеньевым путем, улучшение показателей динамического взаимодействия пути и подвижного состава, увеличение межремонтных сроков этих техническихсредств, уменьшение расходов на тягу поездов вследствие снижения основного сопротивления их движению, повышение надежности работы тяговых и сигнальных электрических цепей, уменьшение расхода металла для стыковых скреплений, улучшение экологической ситуации за счет снижения шума от проходящих поездов и применения железобетонных шпал при сокращении потребления ценной деловой древесины и пропитки деревянных шпал вредными для здоровья антисептиками.
Эффективность и расширение сфер применения бесстыкового пути увеличиваются в результате освоения перекладки рельсовых плетей на участках их эксплуатации и повторного использования старогодных плетей на менее деятельных путях.
На железных дорогах Российской Федерации эксплуатируется температурно-напряженная конструкция бесстыкового пути. Основное отличие работы бесстыкового пути от обычного звеньевого состоит в том, что в рельсовых плетях действуют значительные продольные усилия, вызываемые изменениями температуры. При повышении температуры рельсовых плетей по сравнению с температурой закрепления в них возникают продольные силы сжатия, которые могут создать опасность выброса пути. При понижении температуры - появляются растягивающие силы, которые могут вызвать излом плети и образование большого зазора, опасного для прохода поезда, или разрыв рельсового стыка из-за среза болтов. Дополнительное воздействие на бесстыковой путь оказывают силы, создаваемые при выправке, рихтовке, очистке щебня и других ремонтных путевых работах. Эти особенности бесстыкового пути требуют соблюдения норм и правил его укладки, содержания и ремонта.
Укладка бесстыкового пути производится в строгом соответствии с проектом, которым устанавливаются границы укладки бесстыкового пути, длины плетей, способы их стыкования, температуры закрепления. Проекты укладки бесстыкового пути утверждает начальник службы пути. Плети, уложенные до введения, разрешается эксплуатировать без изменения ранее установленных интервалов температуры закрепления, если они не попадают в нижнюю треть расчетного интервала.
Все работы по созданию, эксплуатации и ремонту бесстыкового пути должны выполняться в строгом соответствии с Инструкцией по текущему содержанию железнодорожного пути, инструкцией по обеспечению безопасности при производстве путевых работ , инструкцией ТУ-2016 от 01.07, Правилами по охране труда при содержании и ремонте железнодорожного пути.
4.2 Соединение рельсовых плетей при укладке
Для компенсации годовых температурных деформаций концевых участков «дышащих концов» бесстыковых плетей между смежными рельсовыми плетями независимо от длины плетей устраивают уравнительные пролеты. Количество звеньев в уравнительном пролете определяется расчетом.
При устройстве в уравнительном пролете сборных изолирующих стыков, в том числе со стеклопластиковыми накладками, укладываются четыре пары уравнительных рельсов с расположением изолирующих стыков в середине уравнительных пролетов или три пары рельсов с размещением в середине второй пары рельсов изолирующих стыков, обеспечивающих сопротивление разрыву не менее 1,5 МН.

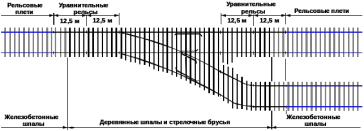

В случае примыкания бесстыкового пути к звеньевому или к стрелочным переводам, не ввариваемым в плети, на примыкании должны быть уложены две пары уравнительных рельсов длиной по 12,5 м. В местах примыкания бесстыкового пути с железобетонными шпалами к участкам звеньевого пути с деревянными шпалами, к стрелочным переводам с деревянными брусьями, башмакосбрасывателям, уравнительным приборам и т.п. железобетонные шпалы следует укладывать по схемам, показанным на рисунке 4.1, причем на конце первого звена уравнительного пролета, примыкающего к плетям бесстыкового пути, укладываются четыре деревянные шпалы.
а)
б)
Рисунок 4.1 – Схемы примыкания бесстыкового пути на железобетонных шпалах к звеньевому пути (а) и к стрелочному переводу (б)
При укладке стрелочных переводов с железобетонными брусьями на подходах укладываются железобетонные шпалы.
Не допускается расположение стыков в пределах переездного настила.
Уравнительные рельсы всех типов соединяют между собой со сварными рельсовыми плетями шестидырными накладками. При этом гайки стыковых болтов обычного качества затягивают с крутящим моментом не менее 600 Н·м при рельсах типа Р65.
Рисунок 4.2 – Схема расположения уравнительного пролета на переезде: со сборными изолирующими стыками (а); с высокопрочными изолирующими стыками (б).
Изолирующий стык устраивают таким образом, чтобы электрический ток не мог пройти от одного из соединяемых рельсов к другому. Изолирующие стыки утраивают в створе с входными, выходными, проходными, маневровыми светофорами и на стрелочных переводах. Сдвижка изолирующих стыков относительно светофора допускается до 10,5 м по направлению движения и до 2 м против движения; сдвижка относительно входного светофора допускается в обе стороны относительно светофора.
При устройстве в уравнительном пролете изолирующего стыка Фирмы «АпАТэК-Р65–6В» со стеклопластиковыми накладками, укладываются четыре пары уравнительных рельсов с расположением изолирующих стыков в середине уравнительных пролетов или вваривание рельсовых вставок с высокопрочными изолирующими стыками типа «АпАТЭК- Р65-М-К» с сопротивлением разрыву не менее 200 тс.
В случае примыкания бесстыкового пути к звеньевому или к стрелочным переводам, на примыкании должны быть уложены две пары уравнительных рельсов длиной 12,5м.
Бесстыковой путь на мостах
Возможность и условия укладки бесстыкового пути на мостах устанавливают проектом.
Не разрешается укладывать бесстыковой путь на мостах с ездой на балласте, в пределах которых нижняя постель шпалы выше верха борта балластного корыта, а также на мостах, имеющих: деформации опор (осадки, сдвиги и другие деформации); пустоты в теле опорных частей, закрепление которых не соответствует требованиям СНиП 2.05.03.84 «Мосты и трубы»; железобетонные плиты (БМП) с разрушенным прокладным слоем;старогодные деревянные мостовые брусья; дефектные металлические поперечины.
После устранения ограничений бесстыковой путь укладывается в соответствии с инструкцией ТУ-2016 от 01.07.
