6. Поясн записка (1204745), страница 10
Текст из файла (страница 10)

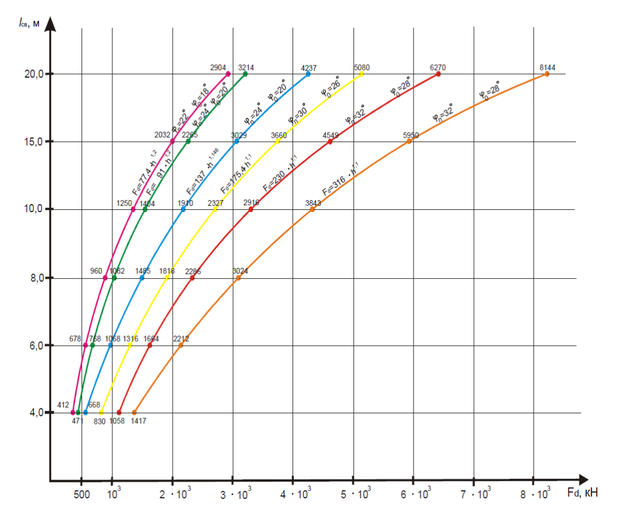

Рис. 2. Графики зависимости несущей способности свай РИТ от длины и физико-механических характеристик грунтов
Устройство в теле земляного полотна жестких подпорных стен из свай РИТ приводит к значительному уплотнению грунтов, снижая упругие и исключая остаточные деформации (рис. 3). Опыт подтверждает эффективность РИТ для стабилизации подвижных шлейфов высоких насыпей, сползающих косогоров и откосов выемок.
Особую роль РИТ играет в деле упрочения оснований железнодорожных насыпей, отсыпанных на просадочных грунтах. Буронабивные сваи РИТ, заглубленные в подстилающие грунты, повышают их несущую способность.

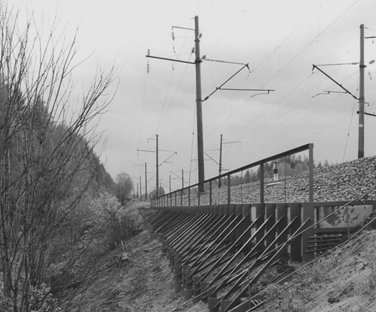

Рис. 3. Подпорная стенка из свай РИТ
Установлено, что по окончании работ практически сразу же прекращается обжатие торфа под воздействием переменной нагрузки, а водный режим болота остается неизменным, так как грунтовый массив работает в режиме фильтрующей насыпи, что весьма важно с экологической точки зрения. Создание буронабивных свай РИТ, работающих на выдергивающую или поперечную нагрузку, - новое направление научных исследований.
Анкеры РИТ, в зависимости от глубины погружения и характеристик грунтов, характеризуются несущей способностью от 500 до 20000 кН. Они могут быть использованы при расчистке завалов, для закрепления мостов, мачт, опор кабель-кранов, для удержания летательных аппаратов и в других случаях. На графиках (рис. 4) показано сравнение несущей способности анкеров РИТ с аналогичными отечественными и зарубежными конструкциями.
Достижением последних лет в области укрепления земляного полотна на железных дорогах явилось внедрение РИТ в практику транспортного строительства, а также обоснование конструкции и теории работы мобильных разрядно-импульсных комплексов на железнодорожном, автомобильном и гусеничном ходу (рис. 5). Главное предназначение комплекса состоит в доставке к фронту работ (укрепляемому грунтовому массиву) основного технологического элемента - электроразрядника.

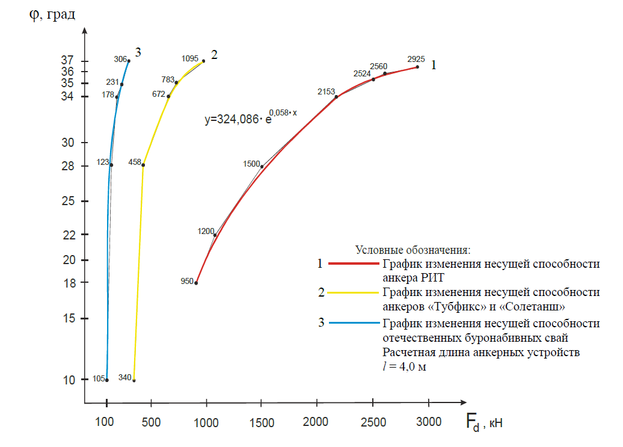

Рис. 4. График сравнения несущей способности анкеров и других конструкций
Модульный подход к конструированию элементов комплекса позволил реализовать замкнутый технологический процесс от бурения скважин, установки обсадных труб, заполнения скважин раствором до формирования камуфлетных уширений в теле буронабивных свай и устройства подпорной стены из них.
В настоящее время мобильный комплекс укрепляет земляное полотно на шести железных дорогах России в интересах повышения безопасности движения поездов.

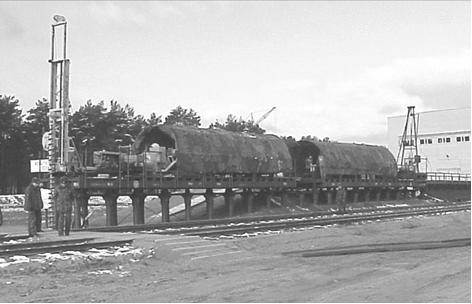

Рис. 5. Мобильный разрядно-импульсный комплекс
Для укрепления земляного полотна железных дорог используется разрядно-импульсная технология. В основу данной технологии положено сооружение буронабивных свай как в основании, так и в теле насыпи. Работы по сооружению свай в теле насыпи могут проводиться без перерыва в движении поездов.
3.2 Проект производства работ на строительство 24-кв. жилого дома для железнодорожников
3.2.1 Введение
1. Настоящий проект производства работ разработан на строительство объекта: «Строительство 24-кв. жилого дома № 22 (участок № 12) в пгт. Ноглики». Подъезд строительной техники осуществляется со стороны ул. Петрова.
2. Согласно СНиП 12-04-2002 "Безопасность труда в строительстве. Часть 2. Строительное производство" пп.3.3, до начала строительства объекта генподрядная организация должна выполнить подготовительные работы по организации стройплощадки, необходимые для обеспечения безопасности строительства, включая:
-Строительная площадка ограждается инвентарным временным ограждением по ГОСТ 23407 высотой 2м. Со стороны ул. Петрова ограждение выполнено с козырьком и тротуаром. Для безопасности дорожного движения по ул. Петрова, по обе стороны от ворот (въезд и выезд со строительной площадки) устанавливается сетчатое ограждение (полоса обзора длиной 5 м в обе стороны от ворот) и дорожные знаки безопасности движения.
-Для сокращения опасной зоны по периметру здания устанавливается защитный экран из лесов. В качестве экрана могут быть использованы строительные леса стоечные приставные типа ЛСПК-80 (СП 12-136-2002).
-Опасная зона рассчитана на поднятие арматуры длиной 6м. Rоз.=5,5+6=11,5м.
-Стесненные условия строительства не позволяют организовать открытые площадки складирования, строительные материалы и конструкции подаются краном непосредственно в зону производства работ.
-Территория свободна от транзитных наружных сетей.
-Снабжение стройки водой и электричеством осуществляется от существующих сетей согласно техническим условиям на временное подключение.
-Организация и производство строительно-монтажных работ должны осуществляться в соответствии с требованиями ППБ 01-03 "Правила пожарной безопасности в Российской Федерации", РД-11-06-2007 "Методические рекомендации о порядке разработке проектов производства работ грузоподъемными машинами и технологических карт погрузо-разгрузочных работ", СНиП 12-03-2001 "Безопасность труда в строительстве. Часть1. Общие требования", СНиП 12-04-2002 "Безопасность труда в строительстве. Часть2. Строительное производство", СП48.13330.2011 "СНиП 12-01-2004 Организация строительства".
-Окончание подготовительных работ должно быть принято по акту о выполнении мероприятий по безопасности труда, оформленному согласно СНиП 12-03-2001 "Безопасность труда в строительстве. Часть 1. Общие требования".
3. Основные нормативы и указания, используемые при разработке:
-СНиП 12-03-2001 "Безопасность труда в строительстве", ч.1.
-СНиП 12-04-2002 "Безопасность труда в строительстве", ч.2.
-Методические рекомендации о порядке разработки проектов производства работ грузоподъемными машинами и технологических карт погрузочно-разгрузочных работ. РД-11-06-2007.
-СНиП 11-01-95 "Инструкция о составе, порядке разработки, согласования и утверждения проектов и смет на строительство предприятий, зданий и сооружений".
-СНиП 5.02.02-86 "Нормы потребности в строительном инструменте".
-СНиП 3.01.04-87 "Приемка в эксплуатацию законченных строительством объектов. Основные положения".
-СНиП 3.01.03-84 "Геодезические работы в строительстве".
-СНиП 3.02.01-87 "Земляные сооружения, основания и фундаменты".
-ППБ-01-03 "Правила пожарной безопасности в Российской Федерации" (ГПС МЧС РФ).
-Постановление правительства РФ от 16 февраля 2008 г. N 87 "О составе разделов проектной документации и требованиях к их содержанию".
3.2.2 Объемы строительно-монтажных работ
Таблица 3.1. Объемы строительных работ
| № п/п | Наименование работ | Ед. изм. | Кол-во | Цена за единицу, руб | Всего, руб |
| 1 | 2 | 3 | 4 | 5 | 6 |
| Глава 1. Основные работы | |||||
| 1.1 Земляные работы по обустройству котлована для фундамента здания | |||||
| 1.1.1 | Разработка грунта в отвал экскаваторами "драглайн" или "обратная лопата" с ковшом вместимостью: 0,5 (0,5-0,63) м3, группа грунтов 2 | 1000м3 | 1,317 | 5424,18 | 7 144 |
| 1.1.2 | Разработка грунта с погрузкой на автомобили-самосвалы экскаваторами | 1000м3 | 1,463 | 6239,45 | 9 128 |
| 1.1.3 | Перевозка грузов автомобилями-самосвалами | т | 2340,8 | 11,42 | 26 732 |
| Итого: | 43 004 | ||||
| 1.2 Устройство ж/б фундаментной плиты с армированием | |||||
| 1.2.1 | Уплотнение грунта пневматическими трамбовками | 100 м3 | 3,7705 | 991,99 | 3 740 |
| 1.2.2 | Устройство бетонной подготовки | 100 м3 | 0,68 | 117965,9 | 80 217 |
| 1.2.3 | Устройство стяжек: цементных толщиной 20 мм/общая толщ 30мм | 100 м2 | 6,55 | 3679,06 | 24 098 |
| 1.2.4 | Устройство фундаментных плит железобетонных: плоских | 100 м3 | 2,68 | 212683,2 | 569 991 |
| 1.2.5 | Армирование подстилающих слоев и набетонок | т | 5,851 | 9349,5 | 54 704 |
| Итого: | 732 750 | ||||
| 1.3 Устройство цокольных железобетонных. стен и перекрытий (подвал, первый этаж) | |||||
| 1.3.1 | Устройство стен подвалов железобетонных | 100 м3 | 1,746 | 279451,9 | 487 923 |
| 1.3.2 | Армирование стен | т | 5,09 | 9349,5 | 47 589 |
| 1.3.3 | Устройство перекрытий безбалочных | 100 м3 | 1,02 | 268801,6 | 274 178 |
| 1.3.4 | Армирование перекрытий | т | 2,612 | 9349,5 | 24 421 |
| Итого: | 834 111 | ||||
| 1.4 Устройство железобетонных стен и перекрытий (первый - третий этажи) | |||||
| 1.4.1 | Устройство железобетонных стен и перегородок | 100 м3 | 5,1324 | 412872,4 | 2 119 026 |
| 1.4.2 | Сверление отверстий: в стенах электроперфоратором диаметром до 20 мм | 100 отв. | 2,52 | 2842,35 | 7 163 |
| 1.4.3 | Устройство перекрытий безбалочных | 100 м3 | 3,06 | 268801,6 | 822 533 |
| 1.4.4 | Армирование перекрытий | т | 7,93 | 9349,5 | 74 142 |
| Итого: | 3 022 864 | ||||
| 1.5 Устройство железобетонных стен и перекрытий (третий этаж - чердак) | |||||
| 1.5.1 | Устройство железобетонных стен и перегородок | 100 м3 | 0,466 | 412872,4 | 192 399 |
| 1.5.2 | Изготовление вручную (мелких деталей) | т | 0,136 | 17810,34 | 2 422 |
| 1.5.3 | Установка стальных конструкций, остающихся в теле бетона/анкера | 100 отв. | 2,52 | 2842,35 | 7 163 |
| 1.5.4 | Устройство перекрытий безбалочных | т | 0,1442 | 14949,05 | 2 156 |
| Итого: | 204 140 | ||||
| 1.6 Монтаж лестничных маршей | |||||
| 1.6.1 | Монтаж балок, косоуров многоэтажных зданий | т | 1,2125 | 1817,61 | 2 204 |
| 1.6.2 | Установка монтажных изделий массой: до 20 кг | т | 0,0557 | 17827,34 | 9 93 |
| 1.6.3 | Установка закладных деталей | т | 0,0435 | 19385,73 | 8 43 |
| 1.6.4 | Сборка вручную (мелких деталей): стремянки, связи, кронштейны, тормозные конструкции и пр | т | 0,2202 | 17810,34 | 3 921 |
| 1.6.5 | Установка стальных конструкций, остающихся в теле бетона | т | 0,2202 | 14949,05 | 3 291 |
| 1.6.6 | Устройство лестничных маршей в опалубке типа "Дока": прямоугольных | 100 м3 | 0,082 | 372770,5 | 30 567 |
| 1.6.7 | Устройство опорных подушек | 100 м3 | 0,006 | 113643,8 | 682 |
| 1.6.8 | Устройство металлических ограждений: с поручнями из твердолиственных пород | 100 м | 0,15 | 40124,42 | 6 019 |
| Итого: | 48 520 | ||||
| 1.7 Устройство кровли | |||||
| 1.7.1 | Установка стропил | м3 | 44,8 | 2269 | 101 651 |
| 1.7.2 | Устройство кровель из оцинкованной стали: без настенных желобов | 100 м2 | 8,8 | 13643,54 | 120 063 |
| 1.7.3 | Устройство пароизоляции: прокладочной в один слой | 100 м2 | 8,8 | 1140,71 | 10 038 |
| 1.7.4 | Ограждение кровель перилами | 100 м | 2,4 | 3402,36 | 8 166 |
| 1.7.5 | Устройство желобов: подвесных и водосточных труб | 100 м | 2,55 | 6882,93 | 17 551 |
| Итого: | 257 469 | ||||
| 1.8 Установка окон | |||||
| 1.8.1 | Установка в жилых и общественных зданиях оконных блоков из ПВХ профилей: поворотных (откидных, поворотно-откидных) с площадью проема до 2 м2 одностворчатых (1260х870) | 100 м2 | 0,022 | 184763,2 | 4 065 |
| 1.8.2 | Установка оконных блоков двухстворчатых (1170х1260) | 100 м2 | 0,029 | 181326,5 | 5 259 |
| 1.8.3 | Установка оконных блоков двухстворчатых (1320х1460) | 100 м2 | 0,925 | 181326,5 | 167 727 |
| 1.8.4 | Установка оконных блоков трехстворчатых, в том числе при наличии створок глухого остекления (2070х1460) | 100 м2 | 1,269 | 177357,1 | 225 066 |
| 1.8.5 | Установка блоков из ПВХ в наружных и внутренних дверных проемах: балконных в каменных стенах | 100 м2 | 0,493 | 198938,1 | 98 077 |
| 1.8.6 | Установка в жилых и общественных зданиях оконных блоков из ПВХ профилей: глухих (1170х1460) | 100 м2 | 0,41 | 180547,2 | 74 024 |
| 1.8.7 | Установка в жилых и общественных зданиях оконных трехстворчатых, в том числе при наличии створок глухого остекления (3740х1500) | 100 м2 | 0,056 | 177357,1 | 9 932 |
| Итого: | 584 150 | ||||
| 1.9 Монтаж внутренних перегородок | |||||
| 1.9.1 | Устройство перегородок из гипсоволокнистых листов (ГВЛ) по системе "КНАУФ" с одинарным металлическим каркасом и двухслойной обшивкой с обеих сторон (С 362): глухих | 100 м2 | 1,695 | 18649,45 | 31 611 |
| 1.9.2 | Устройство перегородок: с одним дверным проемом | 100 м2 | 2,238 | 20164,4 | 45 128 |
| 1.9.3 | Устройство перегородок: с двумя дверными проемами | 100 м2 | 2,907 | 20839,11 | 60 579 |
| 1.9.4 | Устройство глухих перегородок из гипсоволокнистых листов (ГВЛ) по системе "КНАУФ" с двойным металлическим каркасом с пространством для пропуска коммуникаций и двухслойной обшивкой с обеих сторон (С336) | 100 м2 | 0,93 | 25807,64 | 24 001 |
| Итого: | 161 319 | ||||
| 1.10 Наружные сети | |||||
| 1.10.1 газоснабжение | |||||
| 1.10.1.1 | Разработка грунта в отвал экскаваторами "драглайн" или "обратная лопата" с ковшом вместимостью: 0,5 (0,5-0,63) м3, группа грунтов 2 | 100 м3 | 0,117 | 3823,5 | 447 |
| 1.10.1.2 | Разработка грунта с погрузкой на автомобили-самосвалы | 1000 м3 | 0,13 | 5371,78 | 698 |
| 1.10.1.3 | Перевозка грузов автомобилями-самосвалами грузоподъемностью 10 т, | т | 81,7 | 8,05 | 658 |
| 1.10.1.4 | Устройство основания под трубопроводы: песчаного | 10 м3 | 1,3 | 1925,69 | 2 503 |
| 1.10.1.5 | Уплотнение грунта пневматическими трамбовками, | 100 м3 | 0,13 | 699,25 | 91 |
| 1.10.1.6 | Засыпка вручную траншей, пазух котлованов и ям | 100 м3 | 0,29 | 2225,23 | 645 |
| 1.10.1.7 | Укладка газопроводов из полиэтиленовых труб в траншею со стационарно установленного барабана | 100 м | 1,422 | 6775,67 | 9 635 |
| 1.10.1.8 | Укладка в траншею изолированных стальных газопроводов | 100 м | 0,328 | 21057,93 | 6 907 |
| 1.10.1.9 | Заделка футляра | сальник | 2 | 77,57 | 155 |
| 1.10.1.10 | Протаскивание в футляр стальных труб | 100 м | 0,328 | 4173,69 | 1 219 |
| 1.10.1.11 | Надземная прокладка стальных газопроводов на металлических опорах | 100 м | 1,208 | 6163,08 | 7 445 |
| 1.10.1.12 | Монтаж металлических опор для надземной прокладки стальных газопроводов высотой: 1 м | 100 м | 1,2 | 2185,25 | 2 622 |
| 1.10.1.13 | Очистка полости трубопровода продувкой воздухом | 100 м | 1,2 | 35,27 | 43 |
| 1.10.1.14 | Врезка штуцером в действующие стальные газопроводы низкого давления под газом со снижением давления | врезка | 0,1 | 1682,27 | 168 |
| 1.10.1.15 | Протаскивание в футляр труб | 100 м | 0,02 | 3712,3 | 74 |
| 1.10.1.16 | Заделка футляра | сальник | 2 | 57,75 | 116 |
| 1.10.1.17 | Установка перехода на газопроводе из полиэтиленовых труб в горизонтальной плоскости | отвод | 2 | 404,48 | 809 |
| 1.10.1.18 | Монтаж задвижки стальной фланцевой для надземной установки на газопроводах из труб | задвижка | 9 | 611,16 | 5 500 |
| 1.10.1.19 | Монтаж опознавательных столбов | т | 0,05 | 3028,16 | 151 |
| 1.10.1.20 | Установка и монтаж пункта учета газа на газопроводах городов и поселков | конт. изм. пункт | 1 | 472,07 | 472 |
| Итого по газоснабжению: | 40 358 | ||||
| 1.10.2 электроосвещение | |||||
| 1.10.2.1 | Ящик учетно-распределительный | шт. | 1 | 58,89 | 59 |
| 1.10.2.2 | Ящик управления освещением | шт. | 1 | 58,89 | 59 |
| 1.10.2.3 | Бурение котлованов на глубину бурения: до 3 м | котлован | 10 | 210,24 | 2 102 |
| 1.10.2.4 | Установка железобетонных вибрированных опор промежуточных, свободностоящих: одностоечных, одноцепных объемом до 2 м3 (опора ПП23 | м3 | 0,47 | 5824,64 | 2 738 |
| 1.10.2.5 | Установка железобетонных вибрированных опор промежуточных, свободностоящих: одностоечных, двухцепных объемом до 2 м3 (опора ПП24 и П24 | м3 | 1,41 | 6019,49 | 8 488 |
| 1.10.2.6 | Установка железобетонных вибрированных опор анкерно-угловых, одноцепных, на оттяжках: трехстоечных объемом до 8 м3 (опоры УА24 и ПУА24) | м3 | 2,49 | 6962,23 | 17 336 |
| 1.10.2.7 | Установка сборных железобетонных неразъемных подножников: под анкерно-угловые опоры объемом до 1,5 м3 | м3 | 0,3 | 2530,9 | 759 |
| 1.10.2.8 | Провод по установленным планкам с изоляторами на растяжках, сечение: до 25 мм2 | км | 0,145 | 2994,8 | 434 |
| 1.10.2.9 | Разработка грунта вручную в траншеях глубиной до 2 м без креплений с откосами, группа грунтов: 3 | 100 м3 | 0,0468 | 6487,39 | 304 |
| 1.10.2.10 | Устройство постели при одном кабеле в траншее | 100 м | 0,26 | 1813,93 | 472 |
| Итого по электроосвещению: | 32 751 | ||||
| Итого: | 73 109 | ||||
| 1.11 Устройство покрытий пола: подвал, первый, второй, третий этажи | |||||
| подвал | |||||
| 1.11.1 | Устройство подстилающих слоев: песчаных | м3 | 44,5825 | 307,48 | 13 708 |
| 1.11.2 | Устройство бетонной подготовки | 100 м3 | 0,5245 | 83154,21 | 43 614 |
| 1.11.3 | Устройство фундаментных плит бетонных плоских | 100 м3 | 0,5245 | 80107,51 | 42 016 |
| 1.11.4 | Армирование подстилающих слоев и набетонок/ сетка ВР1 | т | 0,8085 | 6590,46 | 5 328 |
| 1.11.5 | Устройство стяжек: цементных толщиной 20 мм | 100 м2 | 5,245 | 2593,37 | 13 602 |
| 1.11.6 | Армирование подстилающих слоев и набетонок/ полипропиленовое фиброволокно | т | 0,0128 | 6590,46 | 85 |
| 1.11.7 | Железнение цементных покрытий | 100 м2 | 5,245 | 383,84 | 2 013 |
| Итого по подвалу: | 120 366 | ||||
| первый этаж | |||||
| 1.11.8 | Изоляция изделиями из пенопласта на битуме холодных поверхностей: покрытий и перекрытий сверху | м3 | 13,728 | 1435,35 | 19 705 |
| 1.11.9 | Устройство стяжек: цементных толщиной 20 мм | 100 м2 | 5,405 | 2593,37 | 14 017 |
| 1.11.10 | Устройство покрытий полимерцементных: однослойных наливных толщиной 4 мм | 100 м2 | 4,576 | 16809,33 | 76 920 |
| 1.11.11 | Устройство гидроизоляции обмазочной: в один слой толщиной 2 мм | 100 м2 | 0,304 | 1940,24 | 590 |
| 1.11.12 | Утепление покрытий: керамзитом | м3 | 1,575 | 322,94 | 509 |
| 1.11.13 | Железнение цементных покрытий | 100 м2 | 0,525 | 383,84 | 202 |
| Итого по первому этажу: | 111 943 | ||||
| второй, третий этаж | |||||
| 1.11.14 | Утепление покрытий: керамзитом | м3 | 30,498 | 322,94 | 9 849 |
| 1.11.15 | Устройство стяжек: цементных толщиной 20 мм | 100 м2 | 10,774 | 2593,37 | 27 941 |
| 1.11.16 | Устройство покрытий полимерцементных: однослойных наливных толщиной 14 мм | 100 м2 | 9,152 | 16809,33 | 153 839 |
| 1.11.17 | Устройство гидроизоляции обмазочной: в один слой толщиной 2 мм | 100 м2 | 0,608 | 1940,24 | 1 180 |
| 1.11.18 | Железнение цементных покрытий | 100 м2 | 1,014 | 383,84 | 389 |
| Итого по 2 и 3 этажу: | 193 198 | ||||
| Итого: | 425 507 | ||||
| 1.12 Монтаж внутренней системы отопления | |||||
| 1.12.1 | Установка радиаторов: стальных | 100 кВт | 1,2761 | 20865,03 | 26 625 |
| 1.12.2 | Установка регистров из стальных: сварных труб | 100 м | 0,18 | 10656,78 | 1 918 |
| 1.12.3 | Установка ультразвокового компактного теплосчетчика для установки на подающем трубопроводе | комп. | 24 | 467,67 | 11 224 |
| 1.12.4 | Прокладка трубопроводов отопления при коллекторной системе из многослойных металл-полимерных труб | 100 м | 18,88 | 9788,54 | 165 984 |
| 1.12.5 | Изоляция трубопроводов диаметром 180 мм изделиями из вспененного каучука ("Армофлекс"), вспененного полиэтилена ("Термофлекс"): трубками | 10 м | 188,8 | 2333,8 | 440 621 |
| 1.12.6 | Монтаж блочного теплового пункта | шт. | 1 | 120,59 | 121 |
| Итого: | 646 493 | ||||
| 1.13 Монтаж систем водоснабжения и канализации | |||||
| 1.13.1 | Установка кранов поливочных диаметром | шт | 2 | 825,23 | 1 650 |
| 1.13.2 | Установка вентилей, задвижек, затворов, клапанов обратных, кранов проходных | шт | 2 | 131,81 | 264 |
| 1.13.3 | Установка счетчиков (водомеров) | шт | 24 | 1221,82 | 29 324 |
| 1.13.4 | Установка полиэтиленовых фасонных частей: | 10 шт | 0,2 | 539,64 | 108 |
| 1.13.5 | Кран шаровой Фузиотерм | шт | 48 | 194,43 | 9 333 |
| 1.13.6 | Установка гарнитуры туалетной | 10 шт | 12 | 1318,92 | 15 827 |
| 1.13.7 | Установка ванн купальных | 10 шт | 2,4 | 15205,74 | 36 494 |
| 1.13.8 | Установка смесителей/для умывальников и моек | 10 шт | 2,4 | 1715,37 | 4 117 |
| Итого: | 97 117 | ||||
| 1.14 Монтаж внутреннего электроснабжения, связи и телевидения | |||||
| 1.14.1 | Установка стоек для радиотрансляционных сетей | шт | 1 | 552,59 | 553 |
| 1.14.2 | Устройство антенное развязывающее | шт | 3 | 876,34 | 2 630 |
| 1.14.3 | Оборудование радиотрансляционных узлов | шт | 1 | 275,07 | 275 |
| 1.14.4 | Прокладка кабеля телефонного | 100 м | 7,59 | 457,54 | 3 473 |
| 1.14.5 | Коробка распределительная настенная | шт | 3 | 123,17 | 370 |
| 1.14.6 | Шкаф управления и регулирования | шт | 1 | 878,76 | 879 |
| 1.14.7 | Шкаф распределительного устройства 6-10 кВ | шт | 1 | 1276,14 | 1 276 |
| 1.14.8 | Счетчики, устанавливаемые на готовом основании | шт | 24 | 15,11 | 363 |
| 1.14.9 | Ящик с понижающим трансформатором | шт | 3 | 58,89 | 177 |
| 1.14.10 | Щитки осветительные, устанавливаемые на стене | шт | 24 | 169,32 | 4 064 |
| 1.14.11 | Устройство этажное распределительное модульное | шт | 3 | 310,36 | 931 |
| 1.14.12 | Автомат одно-, двух-, трехполюсный, устанавливаемый на конструкции | шт | 72 | 298,26 | 21 475 |
| 1.14.13 | Розетка штепсельная | 100 шт | 3,04 | 1826,26 | 5 552 |
| 1.14.14 | Выключатель: одноклавишный | 100 шт | 2,05 | 1697,6 | 3 480 |
| 1.14.15 | Коробка распределительная настенная | шт | 830 | 123,17 | 102 231 |
| Итого: | 147 729 | ||||
| 1.15 Монтаж внутреннего газоснабжения | |||||
| 1.15.1 | Установка газовых плит | шт | 24 | 1356,46 | 32 555 |
| 1.15.2 | Установка водонагревателей | шт | 24 | 1798,22 | 43 157 |
| 1.15.3 | Счетчик устанавливаемые на фланцевых соединениях | шт | 24 | 120,59 | 2 894 |
| 1.15.4 | Установка щитков стальных для контрольно-измерительных приборов | шт | 24 | 158,39 | 3 801 |
| 1.15.5 | Извещатель ПС автоматический | шт | 72 | 71,13 | 5 121 |
| 1.15.6 | Блок сигнализации и управления БСУ | шт | 24 | 3106,34 | 74 552 |
| Итого: | 162 050 | ||||
| 1.16 Установка дверных блоков | |||||
| 1.16.1 | Установка блоков в наружных и внутренних дверных проемах | 100 м2 | 0,1308 | 28935,09 | 3 785 |
| Итого: | 3 785 | ||||
| 1.17 Внутренняя отделка | |||||
| 1.17.1 | Покрытие поверхностей грунтовкой глубокого проникновения | 100 м2 | 5,864 | 263,58 | 1 546 |
| 1.17.2 | Сплошное выравнивание внутренних поверхностей | 100 м2 | 5,864 | 6171,5 | 36 190 |
| 1.17.3 | Шпатлевка по штукатурке и сборным конструкциям | 100 м2 | 5,864 | 964,77 | 5 657 |
| 1.17.4 | Известковая окраска водными составами внутри помещений | 100 м2 | 5,864 | 315,7 | 1 851 |
| 1.17.5 | Устройство подвесных потолков из гипсоволокнистых листов | 100 м2 | 0,039 | 9657,31 | 377 |
| 1.17.6 | Сплошное выравнивание внутренних бетонных поверхностей | 100 м2 | 16,179 | 2011,71 | 32 547 |
| 1.17.7 | Окраска водно-дисперсионными акриловыми составами | 100 м2 | 16,179 | 683,08 | 11 052 |
| 1.17.8 | Самовыравнивающаяся смесь для полов | т | 11,53 | 8545,46 | 98 529 |
| 1.17.9 | Устройство покрытий: из линолеума на клее | 100 м2 | 4,576 | 7815,02 | 35 762 |
| 1.17.10 | Устройство стяжек | 100 м2 | 0,304 | 2593,37 | 788 |
| Итого: | 224 299 | ||||
| Прочие работы | |||||
| 2.1 Установка противопожарных датчиков | |||||
| 2.1.1 | Извещатель ПС автоматический | шт | 105 | 58,07 | 6 097 |
| Итого: | 6 097 | ||||
| 2.2 Устройство вентилируемого фасада | |||||
| 2.2.1 | Установка и разборка наружных инвентарных лесов | 100 м2 | 7,941 | 1959,91 | 15 564 |
| 2.2.2 | Утепление наружных стен зданий по системе "Шуба-Глимс" | м2 | 794,1 | 467,04 | 370 876 |
| 2.2.3 | Установка пароизоляционного слоя | 100 м2 | 7,941 | 1891,35 | 15 019 |
| 2.2.4 | Монтаж навесных панелей фасадов | 100 м2 | 7,941 | 12038,96 | 95 601 |
| 2.2.5 | Высококачественная штукатурка фасадов | 100 м2 | 1,06 | 5755,11 | 6 100 |
| Итого: | 503 160 | ||||
| 2.3 Благоустройство | |||||
| 2.3.1 | Устройство покрытия толщиной 4 см из горячих асфальтобетонных смесей | 1000м2 | 0,445 | 49985,29 | 22 243 |
| 2.3.2 | Установка бортовых камней бетонных | 100 м | 1,78 | 6904,43 | 12 290 |
| 2.3.3 | Устройство покрытий из тротуарной плитки | 10 м2 | 29,1 | 410,26 | 11 939 |
| 2.3.4 | Монтаж ограждающих конструкций стен: из профилированного листа | 100 м2 | 0,102 | 6250,82 | 638 |
| 2.3.5 | Огрунтовка металлических поверхностей | 100 м2 | 0,023 | 412,18 | 9 |
| 2.3.6 | Посев газонов | 100 м2 | 7,32 | 850,78 | 6 228 |
| 2.3.7 | Посадка деревьев и кустарников | 10 шт | 2,9 | 1347,39 | 3 907 |
| 2.3.8 | Установка штучных изделий (урны, скамейки и пр.) | 100 шт | 0,04 | 4227,98 | 169 |
| Итого: | 57 486 | ||||
| 2.4 Пуско-наладочные работы, испытания | |||||
| 2.4.1 | Пневматическое испытание газопроводов | 100 м | 2,618 | 1384,45 | 3 624 |
| 2.4.2 | Гидравлическое испытание трубопроводов систем отопления, водопровода и горячего водоснабжения | 100 м | 1,77 | 238,02 | 421 |
| Итого: | 4 045 | ||||
3.2.3 Технология производства работ
3.2.3.1 Технология работ по устройству котлована
Производство земляных работ допускается только после постановки разбивочных знаков. Закрепление разбивки осуществляется с помощью выносных столбов и кольев, располагаемых вне земляных сооружений. Столбы, определяющие высотные отметки, должны иметь форму реперов.
