диплом Кушнарев (1193766), страница 5
Текст из файла (страница 5)
(мин).
t4 – интервал времени от начала укладки звеньев до начала зарядки машины СЧ№1.
l1 – расстояние, равное сумме длин путеукладочного поезда, фронта работ бригады по разболчиванию стыков, интервала безопасности между бригадой рабочих и машиной, длины машины СЧ№2.
, (3.10)
(мин)
, (3.11)
(м)
t/5 – интервал времени от начала укладки звеньев до начала зарядки машины СЧ№2.
l2 – расстояние, равное сумме длин путеукладочного поезда, фронта работ бригады по разболчиванию стыков, интервала безопасности между бригадой рабочих и машиной.
, (3.12)
, (3.13)
(м)
(мин)
t5 – интервал времени от начала зарядки машины СЧ№1 до начала зарядки машины СЧ№2.
, (3.14)
(мин)
tзарСЧ – время, необходимое на зарядку машины СЧ.
, (3.15)
(мин)
tраз СЧ – время, необходимое на разрядку машины СЧ.
, (3.16)
(мин)
tОЧСЧ – время, необходимое на глубокую очистку щебня машиной СЧ.
, (3.17)
(мин)
, (3.18)
(мин)
t6- интервал времени от окончания разрядки машины СЧ№2 до начала работы машины ВПО-3000.
l3 – расстояние от окончания фронта работ, равное сумме длин машин СЧ№1, ХД№1, ЭЛБ, ВПО-3000 и безопасному расстоянию между ними.
, (3.19)
, (3.20)
(мин)
.
t7- интервал времени от начала работы машины ВПО-3000 до начала работы хоппер- дозаторного состава.
, (3.21)
(мин)
t8- интервал времени от окончания разрядки машины СЧ№2 до начала работы машины ПБ-01.
– расстояние, равное сумме длин машин ХДВ№2, Дуоматик-09-32, ДСП, ПБ-01 и безопасному расстоянию между ними.
, (3.22)
, (3.23)
(мин)
t9 – время на регулировку контактной сети, проверку состояния пути, равное 20 минут.
t10 – открытие перегона, напряжения контактной сети, выход поезда на станцию, равное 20 минут.
, (3.24)
(мин)
, (3.25)
(мин)
Продолжительность окна равна 13 часов.
3.7 Продолжительность «окон», состав и объём основных работ
Продолжительность основных «окон» для замены рельсошпальной решётки и очистки балласта до 13 часов.
Протяжение участка замены рельсошпальной решетки – 1000 м;
Протяжение участка очистки щебеночного балласта – 1000 м;
Продолжительность технологических «окон» – 13 часа.
Объёмы основных работ, подлежащих выполнению на 1 км пути:
Уборка лишнего балласта с плеча и откоса балластной призмы, не попадающей в зону обработки балластной призмы машины
СЧ–601 – 1000 м;
Замена рельсошпальной решётки – 1000 м;
Очистка балласта от засорителей (2950 м3) – 1000 м;
Дополнительная потребность в новом щебне – 1180 м3/км;
Замена инвентарных рельсов на новые сварные рельсовые
плети – 2000 м.
Сборка новой, разборка старой рельсошпальной решётки производится на производственной базе ПМС в соответствии с типовыми технологическими процессами. Транспортируются звенья на железнодорожных платформах, оборудованных унифицированным съёмным оборудованием (УСО).
Замена инвентарных рельсов на новые длинномерные рельсовые плети производится в соответствии с типовыми технологическими процессами.
Рельсошпальная решётка снимается и укладывается звеньями длиной 25 м путеукладочными кранами УК – 25/9-18.
Очистка загрязнённого щебёночного балласта производится по всей ширине балластной призмы машиной СЧ – 601 (двумя модулями) на глубину 40 см под шпалой с отгрузкой засорителей в специальный состав, оборудованный транспортёрами.
Новый балласт доставляется на место работ и выгружается из ХДВ.
В день основных работ, перед машиной ВПО–3000, рельсошпальная решётка поднимается электробалластёром и балласт из шпальных ящиков просыпается на балластную призму.
Выправка пути со сплошной подбивкой шпал на участке замены рельсошпальной решётки выполняется машиной ВПО–3000.
Выправка пути в местах зарядки и разрядки машины ВПО–3000, в местах препятствий для её работы и в местах отступлений по уровню производится машиной Дуоматик-09-32.
Путь стабилизируется динамическим стабилизатором (ДСП) вслед за работой машины Дуоматик-09-32.
Перераспределение балласта в пути, оправка и отделка балластной призмы производится быстроходным планировщиком ПБ-01.
Рихтовка пути выполняется: моторным гидравлическим рихтовщиком после укладки рельсошпальной решётки и машиной Дуоматик-09-32 дважды в объёме 100 %: после очистки щебёночного балласта от засорителей машиной СЧ–601.
До закрытия перегона хозяйственные поезда сосредотачивают на станции, ограничивающей перегон по ходу работ.
На перегон путевые машины и рабочие поезда отправляют, руководствуясь Инструкцией по движению поездов и маневровой работе на железных дорогах.
Перед открытием перегона, после выполнения основных работ, путь приводится в состояние, обеспечивающее безопасный пропуск первых одного – двух поездов сразу после «окна» со скоростью 25 км/ч, а последующих – со скоростью не менее 60 км/ч. Скорость установленная для данного участка восстанавливается после завершения всего комплекса работ, но не более 100 км/ч. Скорость более 100 км/ч по отремонтированному участку устанавливается не ранее пропуска по нему 350 тыс. т брутто после укладки плетей, окончательной выправки и стабилизации ДСП.
Новые рельсовые плети бесстыкового пути доставляются на перегон на рельсовозном составе.
Новые рельсовые плети и рельсы уравнительного пролёта после укладки в путь подвергаются профильной шлифовке. Работу выполняют после завершения отделочных работ одновременно на нескольких участках под прикрытием «окна» для основных работ соседних участков.
Путевые пикетные знаки снимаются в подготовительный период перед основными работами и устанавливаются в заключительной стадии отделочных работ, остальные путевые знаки при необходимости снимаются вначале и устанавливаются в конце рабочего дня.
За путевой машинной станцией выполняющей работы связанные с нарушением целостности пути распоряжением начальника дистанции пути на время производства работ, связанных с ограничением скорости движения поездов с ограждением сигналами остановки или закрытием перегона, закрепляется работник дистанции пути по квалификации не ниже дорожного мастера.
3.8 Расчет ведомости затрат
Расчет ведомости труда для фронта работ 1000 м представлен в таблице 3.2.
График производстваподготовительных, отделочных работ и основных работ в «окно» представлены на рисунке 3.2-3.4.

Рис.3.2 График подготовительных работ

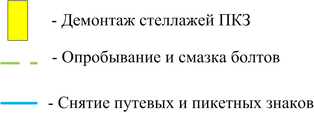

Условные обозначения:
Рисунок 3.3– График выполнения основных работ по замене рельсошпальной решетки и глубокой очистке балласта

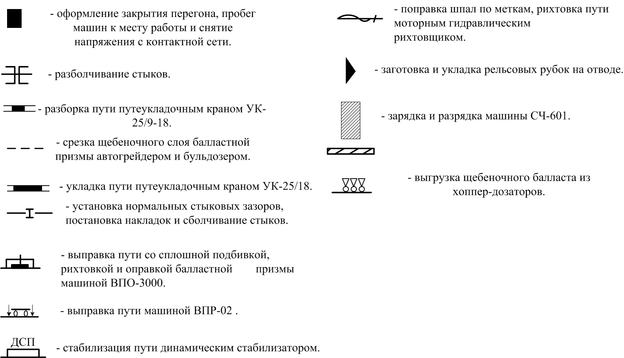

Условные обозначения к графику выполнения основных работ по замене рельсошпальной решетки и глубокой очистке балласта:
Рисунок 3.4 – График выполнения отделочных работ
Условные обозначения:
3.9 Производственный состав
Капитальный ремонт пути с глубокой очисткой щебня выполняется путевой колонной монтеров пути с привлечением работников производственных цехов базы и обслуживающего персонала машин основного производства (таблица 3.3) .
Цех по обслуживанию машин основного производства состоит из 52 машинистов.
Цех подготовительных, основных и отделочных работ состоит из бригад численностью:
№ 1 – 7 чел. № 3 – 8 чел. № 5 – 9 чел.
№ 2 – 8 чел. № 4 – 10 чел. № 6 – 11 чел.
№ 7 – 10 чел.
Итого: 58 чел.
Руководящий и обслуживающий персонал:
-руководитель работ - 1
-прорабы - 2
-мастера - 8
-бригадиры - 2
-сигналисты - 4
-ИТР - 6
-подсобные работники - 3
-инструментальщик - 1
Итого: - 27 человек
ВСЕГО: - 74 человека
Таблица 3.3 – Состав цеха по обслуживанию машин основного производства
Наименование машин | Количество машинистов |
Разборочный поезд Укладочный поезд Трактор ДТ-75 (грейдер) Бульдозер Т-130 СЧ-601 №1 СЧ-601 №2 ВПО-3000 ЭЛБ-3 ХДВ №1 ХДВ №2 Дуоматик-09-32 ДСП ПБ-01 | 5 5 1 1 6 6 6 3 2 2 4 2 3 |
ИТОГО машинистов: | 52 |
Работы по капитальному ремонту пути на щебёночном балласте с укладкой железобетонных шпал и рельсовых плетей бесстыкового пути делятся на подготовительные, основные, отделочные и работы по замене инвентарных рельсов сварными рельсовыми плетями. Подготовительные работы на графике производства работ не отражены, а в ведомости трудозатрат учтены.
Подготовительные работы подразделяется на работы на производственной базе и перегоне.
На производственной базе производится выгрузка новых материалов, сборка новых звеньев с инвентарными рельсами на железобетонных шпалах на технологической линии ТЛС-500.
В период сборки звеньев путевой решётки осуществляется технический надзор, в процессе которого выполняется проверка:
электрического сопротивления звеньев с железобетонными шпалами;
соблюдение сборочных допусков по ширине колеи и эпюре шпал собранных звеньев;
соответствия группе годности используемых материалов в.с.п.
