7 Организационная и экономическая часть
7.1 Общие сведения
7.1.1 Проводимая разработка относится к прикладной научно-исследовательской деятельности, конечным результатом работы является программное обеспечение для пункта управления, предназначенное для генерации параметров, что бы сеть специального назначения начала функционировать. Предметом проекта является научно-исследовательская разработка (НИР) программного обеспечения (ПО), обеспечивающего выполнение основной цели.
7.2 Бизнес-план. Основные разделы
7.2.1 Описание продукта. Данный программный продукт разрабатывается с целью создания генератора параметров для функционирования сети специального назначения.
7.2.2 Анализ рынка сбыта. Программный продукт предназначен для использования на рабочем месте оператора, обеспечения работоспособность сети передачи данных. Данный продукт будет с успехом применяться в закрытых системах, занимающихся передачей данных.
7.2.3 Конкурентоспособность. Конкуренция отсутствует, поскольку программа разрабатывается в интересах заказчика и функционирует в составе закрытой системы. Программный продукт не имеет прямых аналогов.
7.2.4 План маркетинга. Наибольший интерес к программному продукту может быть у государственных учреждений, которые создают сеть специального назначения. В первую очередь, продукт ориентирован на использование в сети военного назначения государственных служб обеспечения связи.
7.3 План производства
7.3.1 Срок выполнения работ по проектированию и разработке программного продукта устанавливается 143 дня.
Для выполнения работ планируется выделить из 3 человек: ведущий специалист, два инженера первой категории.

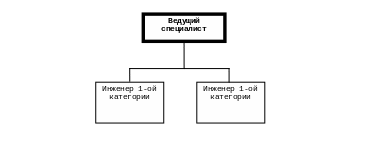

Структура организационного взаимодействия сотрудников представлена на рисунке 7.1.
Рисунок 7.1 - Организационная структура
Такая схема взаимодействия была выбрана из опыта ранее проводимых разработок программных продуктов.
7.4 Организационный план
7.4.1 При проведении работ по созданию системы выделяются следующие этапы:
- разработка ТЗ – 10 дней;
- согласование ТЗ – 4 дня;
- изучение нормативных документов – 30 дней;
- разработка алгоритма функционирования – 14 дней;
- согласование алгоритма функционирования – 6 дней;
- разработка программных средств – 36 дней;
- разработка и оформление эксплуатационной документации на подсистему – 21 день;
- отладка – 7 дней;
- подготовка документов для сертификации – 5 дней;
- комплексная отладка системы – 7 дней;
- испытания на стенде главного конструктора и сдача системы – 3 дня.
Итого: 143 дня.
План-график и подробный перечень проводимых работ по разработке системы представлен в таблице 7.1. В нем указаны последовательно номера и наименования работ в порядке их выполнения, а также планируемые сроки выполнения этих работ.
Таблица 7.1 - План-график разработки
п/п | Этап разработки | Кол-во дней | Сотрудник | Занятость на этапе |
1 | 2 | 3 | 4 | 5 |
1 | Разработка ТЗ | 10 дней | Ведущий специалист | 10 дней |
2 | Согласование ТЗ | 4 дня | Ведущий специалист | 4 дня |
3 | Изучение нормативных документов | 30 дней | Ведущий специалист | 30 дней |
Инженер 1-ой кат. | 30 дней | |||
Инженер 1-ой кат. | 30 дней | |||
Продолжение таблицы 7.1 | ||||
1 | 2 | 3 | 4 | 5 |
4 | Разработка алгоритма функционирования | 14 дней | Ведущий специалист | 14 дней |
Инженер 1-ой кат. | 14 дней | |||
Инженер 1-ой кат. | 14 дней | |||
5 | Согласование алгоритма функционирования | 6 дней | Ведущий специалист | 6 дней |
6 | Разработка программных средств | 36 дней | Ведущий специалист | 25 дней |
Инженер 1-ой кат. | 36 дней | |||
Инженер 1-ой кат. | 36 дней | |||
7 | Разработка и оформление эксплуатационной документации на подсистему | 21 день | Ведущий специалист | 21 день |
Инженер 1-ой кат. | 21 день | |||
Инженер 1-ой кат. | 21 день | |||
8 | Отладка | 7 дней | Ведущий специалист | 7 дней |
Инженер 1-ой кат. | 7 дней | |||
Инженер 1-ой кат. | 7 дней | |||
9 | Подготовка документов для сертификации | 5 дней | Ведущий специалист | 5 дней |
10 | Комплексная отладка системы | 7 дней | Ведущий специалист | 7 дней |
Инженер 1-ой кат. | 7 дней | |||
Инженер 1-ой кат. | 7 дней | |||
11 | Испытания на стенде главного конструктора и сдача системы | 3 дня | Ведущий специалист | 3 дня |
Инженер 1-ой кат. | 1 день | |||
Инженер 1-ой кат. | 1 день | |||
Итого дней: 143 дня | Итого человеко-дней: 364 дня |

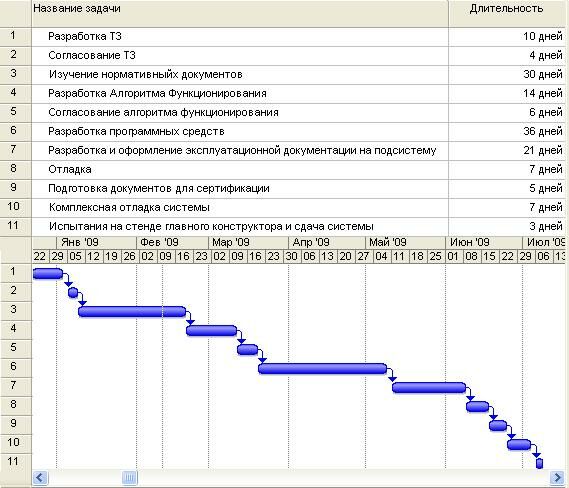

В соответствии с таблицей 7.1 все этапы проектирования представляются в виде плана-графика разработки, представленного на рисунке 7.2.
Рисунок 7.2 - План-график разработки проекта
7.5 Расчет затрат и договорной цены
7.5.1 Для расчета затрат и договорной цены воспользуемся постатейным калькуляционным счетом.
7.5.2 К статье «Материалы и покупные изделия» относится стоимость расходных материалов и покупных изделий, расходуемых непосредственно в процессе разработки. Разработка системы будет производиться с использованием стандартного программного обеспечения (встроенного языка VBA в продукте СУБД Access), т.о., покупка дополнительного программного обеспечения не требуется.
В таблице 7.2 представлен расчет затрат на материалы и покупные изделия.
Таблица 7.2 - Затраты на материалы и покупные изделия
№ п/п | Наименование материала | Единица измерения | Количество | Цена за единицу в руб. | Сумма оплаты в руб. |
1 | Бумага А-4 | Пачка | 3 | 300 | 900 |
2 | Ручки | Коробка | 1 | 150 | 150 |
3 | Карандаши | Коробка | 1 | 100 | 100 |
5 | CD-RW | Упаковка | 2 | 215 | 430 |
7 | Дискеты 1,44mb | Упаковка | 2 | 156 | 312 |
8 | Бумага писчая | Упаковка | 2 | 130 | 260 |
Итого: | 2 152 |
К итоговой сумме затрат на канцелярские товары прибавим 15% - транспортно-заготовительные расходы:
2152+2152·15%=2 474,8 (рублей)
Итого по первой статье получаем 2 474,8 рублей.
7.6 Спецоборудование
7.6.1 В спецоборудовании необходимости нет, следовательно затрат по этой статье не предусмотрено.
7.7 Основная заработная плата исполнителей
7.7.1 Для расчета всей заработной платы необходимо вычислить дневную заработную плату каждого сотрудника и умножить на количество дней, которое сотрудник задействован в проекте. Основная заработная плата представлена в таблице 7.3.
Таблица 7.3 - Основная заработная плата
Исполнитель | Ставка (руб. в месяц) | Время работы (дней) | Стоимость одного дня (руб.) | Итого за проект (руб.) |
Ведущий инженер | 10000 | 132 | 454,54 | 59999,28 |
Инженер первой категории | 8000 | 116 | 363,63 | 42181,08 |
Инженер первой категории | 8000 | 116 | 363,63 | 42181,08 |
Итого: | 144 361,44 |
Итого затраты на основную заработную плату 144 361,44 рублей.
7.8 Дополнительная заработная плата
7.8.1 Дополнительная заработная плата работающим – она составляет 20% от основной заработной платы, возьмем 20% от всей статьи «основная заработная плата», в данном случае получим:
ДЗП=144361,44·0,2=28 872,28(рублей)
Итого затраты на дополнительную заработную плату 28872,28 рублей
7.9 Единый социальный налог
7.9.1 ЕСН составляет 26% от всего фонда заработной платы.
Характеристики
Тип файла документ
Документы такого типа открываются такими программами, как Microsoft Office Word на компьютерах Windows, Apple Pages на компьютерах Mac, Open Office - бесплатная альтернатива на различных платформах, в том числе Linux. Наиболее простым и современным решением будут Google документы, так как открываются онлайн без скачивания прямо в браузере на любой платформе. Существуют российские качественные аналоги, например от Яндекса.
Будьте внимательны на мобильных устройствах, так как там используются упрощённый функционал даже в официальном приложении от Microsoft, поэтому для просмотра скачивайте PDF-версию. А если нужно редактировать файл, то используйте оригинальный файл.
Файлы такого типа обычно разбиты на страницы, а текст может быть форматированным (жирный, курсив, выбор шрифта, таблицы и т.п.), а также в него можно добавлять изображения. Формат идеально подходит для рефератов, докладов и РПЗ курсовых проектов, которые необходимо распечатать. Кстати перед печатью также сохраняйте файл в PDF, так как принтер может начудить со шрифтами.
