Порядок составления сметы ресурсным методом
§1.7. Порядок составления сметы ресурсным методом.
В программе «Smeta WIZARD» существует два основных расчета для составления сметы ресурсным методом:
Ø Расчет таблицы затрат с ресурсами (ТСН-2001);
Ø Ресурсный с ресурсной сметой (сочетание двух расчетов: ресурсной ведомости и ресурсной сметы).
1. Составление сметы ресурсным методом с использованием расчета таблицы затрат с ресурсами (ТСН-2001).
2. На рабочем столе двойным щелчком левой кнопки мыши по ярлыку запустите программу Smeta WIZARD.
3. Создайте файл – на панели инструментов программы нажмите кнопку «Создать» - .
4. Создайте Локальную смету – на панели инструментов нажмите кнопку «Создать форму» - . В открывшемся окне «Создание формы» на закладке Форма, выберите «Локальная смета» и нажмите кнопку «ОК».
5. В открывшемся окне «Конструктор формы 4» выберите:
· Базисная дата и Дата привязки цен должны быть одинаковыми – базисная дата отображается в строке заголовка и показывает в каких ценах составлена смета, дата привязки цен – это дата стоимости на все ресурсы и затраты.
· в поле «Заголовок» выберите тип заголовка.
Рекомендуемые материалы
· в поле «Расчет» выбирается тип таблицы затрат - для выбора данного ресурсного метода расчета необходимо установить опцию в «С ресурсами (ТСН-2001)».
· в поле «Переход в цены» - выбирается вид таблицы перехода в цены в том случае, если список коэффициентов этого расчета уже известен, в обратном случае необходимо установить опцию в «Нет».
· при необходимости установите галочку в «Составил/Проверил», если данный расчет требуется в локальной смете.
6. Нажмите кнопку «ОК».
Локальная смета состоит из различных расчетов (заголовок, таблица затрат, переход в цены, Составил/Проверил).
Созданная локальная смета состоит из трех расчетов: Заголовок, Расчет таблицы затрат с ресурсами (ТСН-2001) и Расчет Составил/Проверил.
В заголовке локальной сметы указываются данные из договора и общая стоимость работ по локальной смете.
Далее заполняется расчет таблицы затрат созданной локальной сметы. Показатели ресурсов заносятся в соответствующие графы (рис. 1.7.1):
· В графу 2 «Шифр и номер позиции норматива» - шифр применяемого норматива или код соответствующего ресурса;
· В графу 3 «Наименование работ и затрат» - виды работ и затрат, за каждым из видов – наименование ресурсов в следующей последовательности: затраты труда рабочих-строителей, средний разряд работ, затраты труда рабочих, занятых управлением строительных машин, перечень наименований строительных машин и механизмов, перечень необходимых материальных ресурсов;
· В графу 4 «Количество/Единица измерения» - в верхнюю ячейку графу заносится объем данного вида работ по проектным данным и норма расхода ресурса на измеритель данного вида работ, в нижнюю – единица измерения работ и ресурсов;
· В графу 5 «Общая стоимость всего» - стоимость данного вида работ (сумма 6,7 и 8 граф таблицы) и количество соответствующего ресурса на объем работ;
· В графу 6 «Общая стоимость зарплаты» - зарплата рабочих строителей на объем данного вида работ для строки норматива;
· В графу 7 «Общая стоимость эксплуатации машин и механизмов/в том числе зарплата машинистов» - общая стоимость эксплуатации строительных машин и механизмов на объем данного вида работ (произведение 5 и 6 граф таблицы) в верхней ячейке и в том числе зарплата машинистов – в нижней ячейке, стоимость каждого ресурса на объем данного вида работ.
· В графу 8 «Общая стоимость материалы» - общая стоимость всех материалов, изделий и конструкций для строки норматива и стоимость каждого ресурса в отдельности для строк ресурсов.
№ п/п | Шифр и номер позиции норматива | Наименование работ и затрат | Количество | Общая стоимость, руб. | |||||||||
Всего | Основной зарплаты | Экспл. машин | Материалы | ||||||||||
| |||||||||||||
ед. изм. | |||||||||||||
| |||||||||||||
В т.ч. зарплаты | |||||||||||||
| |||||||||||||
№1 <Нет раздела> | |||||||||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | ||||||
1 | ТЕР08-02-001-01 | Кладка стен кирпичных наружных простых: При высоте этажа до 4 м | 20 | 155184 | 3507 | 3073 | 148604 | ||||||
| (0) | 1 м3 | 404 | ||||||||||
| 1 | Затраты труда рабочих | 5,4 | 108 | 32,47 | 3507 | |||||||
| Средний разряд работы | чел.-ч | 2,7 | ||||||||||
| 2 | Трудозатраты машинистов | 0,4 | 8 | 50,49 | 404 | |||||||
чел.-ч | |||||||||||||
| |||||||||||||
| 020129 | Краны башенные при работе на других видах строительства (кроме монтажа технологического оборудования) 8 т | 0,4 | 8 | 384,17 | 3073 | |||||||
маш.-ч | |||||||||||||
| |||||||||||||
| 102-0026 | Бруски обрезные из хвойных пород 40-75 мм, шириной 75-150 мм, длиной 4-6.5 м , сорт IV | 0,0005 | 0 | 2833,68 | 0 | |||||||
| м3 | ||||||||||||
| 402-0002-001 | Раствор готовый кладочный цементный М 50, Пк1 | 0,24 | 5 | 1287,54 | 6438 | |||||||
м3 | |||||||||||||
| |||||||||||||
| 404-0129-501 | Кирпич керамический лицевой полнотелый красный М 200 (F35) | 0,394 | 8 | 17760,19 | 142082 | |||||||
1000 шт. | |||||||||||||
| |||||||||||||
| 411-0001 | Вода | 0,44 | 9 | 9,35 | 84 | |||||||
| м3 | ||||||||||||
ИТОГО: | 155184 | 3507 | 3073 | 148604 | |||||||||
| 404 | ||||||||||||
| |||||||||||||
Рис. 1.7.1. Таблица затрат с ресурсами (ТСН-2001)
Суть метода заключается в следующем:
1. Сначала добавляется строка вида работ, в которой указывается объем.
2. Ниже отображаются ресурсы, учитываемые в данном виде работ. У каждого ресурса прописывается шифр, наименование, единица измерения, норма расхода, количество на объем по расценке, стоимость за единицу измерения ресурса и общая стоимость данного ресурса.
3. Для каждой расценки подсчитывается общая стоимость, затраты на оплату рабочих-строителей, стоимость эксплуатации машин и механизмов, в том числе зарплата рабочих-машинистов и стоимость материальных ресурсов.
4. Далее отдельными строками учитываются остальные затраты: материалы не привязанные к расценкам, машины, погрузка, перевозка и разгрузка.
Для заполнения таблицы затрат расценками и другими затратами необходимо:
1. Щелкнуть правой кнопкой мыши по строке "Итого" и нажать на панели инструментов кнопку "Создать строку".
2. В открывшемся окне "Создание строки" выбрать тип строки "Расценка" и нажать кнопку "ОК".
3. В окне "Сметно-нормативная база" выбрать, например:
- "ГЭСН-2001 СПб на общестроительные работы",
- сборник "01. Земляные работы",
- "Раздел 01. Механизированная разработка грунтов...",
- часть "2. Разработка грунта экскаваторами с погрузкой на автомобили-самосвалы",
- таблицу "014. Разработка грунта с погрузкой на автомобили-самосвалы экскаваторами с ковшом вместимостью 0,4; 0,25 м3",
- расценку "ГЭСН01-01-014-01".
4. Нажать кнопку "Добавить".
5. В таблицу затрат добавлена расценка.
6. Ввести "Количество единиц" в 5 графу строки расценка.
7. Программа автоматически пересчитает смету и рассчитает количество ресурсов, соответственно установленным нормам расхода.
Возможности программы:
1. Отобразить список ресурсов
1. На любой строке таблицы затрат щелкнуть правой кнопкой мыши
2. В открывшемся контекстном меню выбрать пункт «Свойства…»

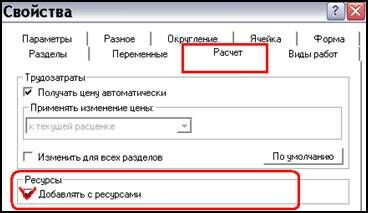

3. В открывшемся окне «Свойства» выбрать закладку «Расчет» (рис. 1.7.2)
4. В поле «Ресурсы» установить опцию в «Добавлять с ресурсами»
Рис. 1.7.2. Свойства закладка «Расчет»
5. Нажать кнопку «ОК» в окне «Свойства».
2. Изменить норму расхода ресурса
1. По строке ресурса щелкнуть правой кнопкой мыши.
2. В открывшемся контекстном меню выбрать пункт "Свойства...".
3. В открывшемся окне "Свойства" перейти на вкладку "Материал", если ресурс является материалом, или вкладку "Машина", если ресурс - машина, в поле "Норма расхода" изменить значение.
4. Нажать кнопку "ОК" в окне "Свойства".
5. Соответственно количество данного ресурса будет пересчитано относительно установленной нормы расхода.
6. Также норму расхода можно изменить прямо в таблице затрат.
7. В строке необходимого ресурса встать курсором в ячейку, которая в таблице затрат называется "Единица измерения".
8. В строке ресурса эта ячейка поделена на две части:
- в верхней части указана норма расхода ресурса,
- в нижней – единица измерения.
9. Ввести новое значение нормы расхода в верхнюю часть ячейки "Единица измерения".
3. Изменить цены на ресурсы
1. Непосредственно в таблице затрат.
- Установить курсор на строку с необходимым ресурсом в ячейку "Сметная стоимость, руб." - "На единицу измерения".
- Ввести новое значение.
2. В свойствах ресурса.
- Щелкнуть по строке с нужным ресурсом правой кнопкой мыши.
- Выбрать в открывшемся контекстном меню пункт "Свойства...".
- В открывшемся окне "Свойства" выбрать вкладку "Материал", если данный ресурс является материалом, или вкладку "Машина", если ресурс - машина.
- На этой вкладке в поле "Сметная цена" ввести новое значение и нажать кнопку "ОК".
4. Заменить ресурс расценки на другой
1. Это можно сделать вручную изменив все параметры или с использованием базы ССЦ.
2. Можно просто отредактировать строку с необходимым для замены ресурсом в таблице затрат.
3. Ввести новый шифр и наименование ресурса (если изменить наименование ресурса, необходимо изменить и его шифр).
4. Изменить норму расхода, количество и стоимость.
5. Также параметры ресурса можно изменить в его свойствах.
6. Для этого щелкнуть по строке с нужным ресурсом правой кнопкой мыши.
7. В открывшемся контекстном меню выбрать пункт "Свойства...".
8. В открывшемся окне "Свойства" перейти на вкладку "Материал", если данный ресурс является материалом, или вкладку "Машина", если ресурс - машина.
9. Изменить значения в полях:
- "Наименование",
- "Шифр",
- "Единица измерения",
- "Норма расхода",
- "Сметная цена".
10. Нажать кнопку "ОК".
11. Чтобы заменить ресурс с использованием базы ССЦ необходимо по строке с нужным ресурсом щелкнуть правой кнопкой мыши.
12. В открывшемся контекстном меню выбрать пункт "Свойства...".
13. В открывшемся окне "Свойства" перейти на вкладку "Материал", если данный ресурс является материалом, или "Машина", если ресурс - машина.
14. Нажать кнопку "Заменить...".
15. Откроется окно "Сметно-нормативная база" вкладка "Ценники на материалы", если данный ресурс является материалом, или вкладка "Ценники на машины и механизмы", если ресурс - машина.
16. Найти необходимый ресурс в базе, используя классификатор или поле «Поиск», где необходимо вписать в ячейку «Текст» шифр или наименование искомого материала или машины/механизма, установив соответствующий параметр поиска (по шифру или по наименованию), и нажать кнопку «Показать», далее из предложенного списка выбрать нужный ресурс.
17. Нажать кнопку "Добавить".
18. Если норма расхода выбранного материала не совпадает с нормой расхода материала в базе программа выдаст сообщение (рис. 1.7.3):
Рис. 1.7.3.
19. Если возникает необходимость пересчета нормы расхода, нажмите кнопку «Да». Откроется окно (рис. 1.7.4):
20. Для удобства можно нажать на кнопку и внизу посмотреть шифр и наименование исходного и выбранного материалов. В ячейку «Коэффициент» введите коэффициент пересчета и нажмите кнопку «ОК». Программа с учетом введенного коэффициента пересчитает норму расхода материала.

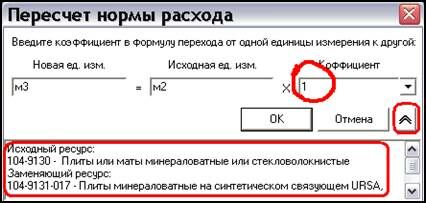

Рис. 1.7.4. Пересчет нормы расхода
21. Если теперь нажать кнопку "ОК" в окне "Свойства", то данный ресурс в таблице затрат будет изменен.
5. Одновременное изменение цен на ресурсы с одинаковым шифром
- Если же сначала в окне "Свойства" поставить галочку на параметре "Заменять все" на данной вкладке, то помимо данного ресурса, программа заменит все ресурсы в смете с таким же шифром на выбранный ресурс из базы.
6. Изменить цены трудозатрат
Цены на трудозатраты рабочих и машинистов по умолчанию ставятся с учетом среднего разряда труда, поэтому напрямую изменить стоимость зарплаты нельзя. Если изменить средний разряд рабочих или машинистов, то стоимость чел.-час автоматически пересчитается с учетом внесенного изменения. Если же необходимо поставить свою стоимость, то
1. Щелкните правой кнопкой мыши по строке расценки.
2. Выберите в открывшемся контекстном меню пункт "Свойства...".
3. В открывшемся окне "Свойства" перейдите на вкладку "Расчет".
4. В поле "Трудозатраты" снимите галочку с параметра "Получать цену автоматически" (рис. 1.7.5).

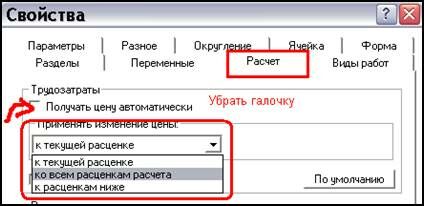

Рис. 1.7.5. Изменение стоимости трудозатрат.
5. В этом же поле есть область "Применять изменение цены" и на выбор три параметра:
- "к текущей расценке" - означает, что поставленная цена трудозатрат распространяется только на текущую расценку,
- "ко всем расценкам расчета" - поставленная цена трудозатрат автоматически распространяется на все расценки данного расчета,
- "к расценкам ниже" - поставленная цена трудозатрат автоматически распространяется на все расценки ниже в данном расчете.
6. Выберите один из этих параметров.
7. Нажмите кнопку "ОК".
8. Теперь можно изменять цены трудозатрат непосредственно в строках трудозатрат в графе 7.
7. Особенности добавления строк «Погрузка», «Перевозка» и «Разгрузка»
Для добавления в таблицу затрат данных строк:
1. Щелкните правой кнопкой мыши по строке «Итого», или расценке перед которой должны быть добавлены данные затраты.
2. В контекстном меню выберите пункт «Создать строку»
3. В открывшемся окне «Создание строки» выберите соответствующий тип строки и нажмите кнопку «ОК».
4. В открывшемся окне «Сметно-нормативная база» на соответствующей выбранному типу строки закладке выберите необходимый тип материалов для строк погрузка или разгрузка или для строки перевозка откройте нужную таблицу, укажите класс груза соответствующий перевозимому материалу и выберите расстояние перевозки
5. Нажмите кнопку «Добавить»
6. В таблицу затрат добавляется строка стоимости погрузочных работ, перевозки или разгрузочных работ, в которую поставьте количество в графу 4.
7. Если необходимо учесть стоимость данных затрат в ИТОГО после таблицы затрат, то:
o щелкните правой кнопкой мыши по строке данной затраты (погрузки, перевозки или разгрузки)
o в контекстном меню выберите пункт «Свойства…»
o в открывшемся окне «Свойства» перейдите на закладку «Погрузка/Разгрузка» или «Перевозка грузов»
o в поле «Включать в» установите опцию в «Машины и механизмы» (рис. 1.7.6)

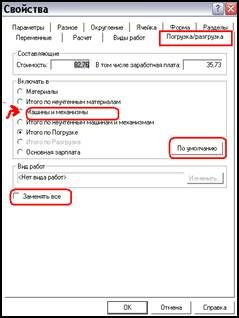

Рис. 1.7.6. Свойства строки
o если нажать на кнопку «По умолчанию» данные параметры будут распространяться на все вновь создаваемые строки такого же типа.
o нажмите кнопку «ОК» в окне «Свойства»
o при этом стоимость по данным затратам суммируется вместе со стоимостью машин и механизмов, а также у строк «Погрузка» и «Разгрузка» выделяется стоимость зарплаты машинистов.
o измените данные параметры во всех строках
- Другой вариант учета стоимости затрат на погрузку, перевозку и разгрузку заключается в следующем:
o щелкните правой кнопкой мыши по строке данной затраты (погрузки, перевозки или разгрузки)
o в контекстном меню выберите пункт «Свойства…»
o в открывшемся окне «Свойства» перейдите на закладку «Погрузка/Разгрузка» или «Перевозка грузов»
o в поле «Включать в» установите опцию в «Итого по Погрузке» - для строки «Погрузка», в «Итого по перевозке грузов» - для строки «Перевозка» и в «Итого по разгрузке» - для строки «Разгрузка»
o если нажать на кнопку «По умолчанию» данные параметры будут распространяться на все вновь создаваемые строки такого же типа.
o нажмите кнопку «ОК» в окне «Свойства»
o в этом случае стоимость по данным затратам не будет учтена в ИТОГО после таблицы затрат, ее необходимо будет учесть в расчете перехода в цены с помощью строк «Итого» и соответствующей настройки для каждой затраты.
Далее необходимо добавить расчет перехода в цены для данного раздела, в котором необходимо учесть затраты, не учтенные в таблице затрат (второй вариант учета стоимости по погрузке, перевозке и разгрузке), накладные расходы и сметную прибыль, если стоимость всех ресурсов и затрат была взята текущая. Затем накрутить лимитированные затраты и налоги, если смета состоит из одного раздела или учесть их в суммирующем переходе в цены, для многораздельной сметы.
Если стоимость всех ресурсов и затрат взята в базисном уровне цен, то погрузка, перевозка и разгрузка должны быть учтены в ИТОГО после таблицы затрат, а в расчете перехода в цены произведена индексация и затем начислены накладные расходы и сметная прибыль.
Данный метод имеет следующие преимущества:
× Позволяет оценить стоимость одного вида работ;
× Более компактный (занимает меньше бумаги при печати сметы);
× У каждого ресурса указывается его норма расхода и стоимость.
× Зарплата рабочих-строителей и рабочих механизаторов по каждому виду работ считается отдельно.
× При необходимости на расчет таблицы затрат (ТСН-2001) можно создать форму ресурсной сметы, в которой производится суммирование всех видов ресурсов при совпадении шифров.
2. Составление сметы ресурсным методом с использованием расчета ресурсной ведомости с ресурсной сметой.
Ø На рабочем столе двойным щелчком левой кнопки мыши по ярлыку запустите программу Smeta WIZARD.
Ø Создайте файл – на панели инструментов программы нажмите кнопку «Создать» - .
Ø Создайте Локальную смету – на панели инструментов нажмите кнопку «Создать форму» - . В открывшемся окне «Создание формы» на закладке Форма, выберите «Локальная смета» и нажмите кнопку «ОК».
Ø В открывшемся окне «Конструктор формы 4» выберите:
· Базисная дата и Дата привязки цен должны быть одинаковыми – базисная дата отображается в строке заголовка и показывает в каких ценах составлена смета, дата привязки цен – это дата стоимости на все ресурсы и затраты.
· в поле «Заголовок» выберите тип заголовка.
· в поле «Расчет» выбирается тип таблицы затрат - для выбора данного ресурсного метода расчета необходимо установить опцию в .
· в поле «Переход в цены» - выбирается вид таблицы перехода в цены в том случае, если список коэффициентов этого расчета уже известен, в обратном случае необходимо установить опцию в «Нет».
· при необходимости установите галочку в «Составил/Проверил», если данный расчет требуется в локальной смете.
Нажмите кнопку «ОК».
Локальная смета состоит из различных расчетов (заголовок, таблица затрат, переход в цены, Составил/Проверил).
Созданная локальная смета состоит из четырех расчетов: Заголовок, Расчет ресурсной ведомости, Расчет ресурсной сметы и Расчет Составил/Проверил.
В заголовке локальной сметы указываются данные из договора и общая стоимость работ по локальной смете.
Далее заполняется расчет ресурсной ведомости созданной локальной сметы.
1. Для этого нужно щелкнуть правой кнопкой мыши по строке "Итого" в ресурсной ведомости и нажать на панели инструментов кнопку "Создать строку".
2. В открывшемся окне "Создание строки" выбрать тип строки "Расценка" и нажать кнопку "ОК".
3. В окне "Сметно-нормативная база" выбрать, например:
- "ГЭСН-2001 СПб на общестроительные работы",
- сборник "01. Земляные работы",
- "Раздел 01. Механизированная разработка грунтов...",
- часть "2. Разработка грунта экскаваторами с погрузкой на автомобили-самосвалы",
- таблицу "014. Разработка грунта с погрузкой на автомобили-самосвалы экскаваторами с ковшом вместимостью 0,4; 0,25 м3",
- расценку "ГЭСН01-01-014-1".
4. Нажать кнопку "Добавить".
5. В ресурсную ведомость добавляется расценка.
6. Ввести "Количество единиц" в 6 графу строки расценка.
7. Программа автоматически пересчитает смету и рассчитает количество ресурсов, соответственно установленным нормам расхода.
Рекомендуется суммирование показателей фиксировать в следующей последовательности:
Ø Трудовые ресурсы.
§ Затраты труда рабочих-строителей, чел.-ч.
§ Средний разряд работ.
§ Затраты труда машинистов, чел.-ч.
Ø Строительные машины, Маш.-час.
Ø Материальные ресурсы, натуральные показатели.
В графе 2 напротив наименований строительных машин и материальных ресурсов проставляются соответствующие коды ресурсов, приводимые в применяемых нормативах.
Используются два вида форм – форма №5 (Ресурсная ведомость) и форма № 4 (ресурсная смета). Форма №5 делится на две части:
× Первая часть состоит из перечисления затрат, учитываемых в смете, их объема и списка ресурсов соответствующих расценкам. У каждого ресурса указывается шифр, наименование, единица измерения, норма расхода и количество ресурса на объем по расценке;
× Во второй части производится суммирование ресурсов с одинаковым шифром. Здесь ресурсы разделяются на:
× Трудовые ресурсы;
× Строительные машины и механизмы;
× Основные материальные ресурсы;
× Вспомогательные материальные ресурсы.
При определении сметных прямых затрат оценке подлежат суммарные ресурсные показатели. При этом графы 1-5 формы №4 заполняются путем перенесения итоговых данных из формы №5. В 6 графе формы №4 указывается стоимость соответствующего ресурса на его единицу измерения. В 7 графе рассчитывается общая стоимость данного ресурса.
При этом средний разряд рабочих-строителей и рабочих-механизаторов усредняется и тарифная ставка берется с учетом среднего разряда.
Форма №5 и Форма №4.
ФОРМА № 4 | |||||||||||||||||||
Наименование стройки - | |||||||||||||||||||
Объект | |||||||||||||||||||
ЛОКАЛЬНАЯ СМЕТА № | |||||||||||||||||||
на | |||||||||||||||||||
Основание | Сметная стоимость - | 152,821 тыс.руб | |||||||||||||||||
Чертежи № | Нормативная трудоемкость - | 116,00 чел-ч | |||||||||||||||||
| Сметная заработная плата - | 3,911 тыс.руб | |||||||||||||||||
Составлена в ценах Июля 2004 г. | |||||||||||||||||||
| |||||||||||||||||||
№ п/п | Шифр и номер позиции норматива | Наименование работ и затрат | Единица измерения | Количество | |||||||||||||||
| На единицу измерения | По проектным данным | |||||||||||||||||
№1 <Нет раздела> | |||||||||||||||||||
1 | 2 | 3 | 4 | 5 | 6 | ||||||||||||||
1 | ТЕР08-02-001-01 | Кладка стен кирпичных наружных простых: При высоте этажа до 4 м | 1 м3 | 20 | |||||||||||||||
| (0) | ||||||||||||||||||
| 1 | Затраты труда рабочих | чел.-ч | 5,4 | 108 | ||||||||||||||
| 1.1 | Средний разряд работы | 2,7 | ||||||||||||||||
| 2 | Трудозатраты машинистов | чел.-ч | 0,4 | 8 | ||||||||||||||
| 3 | МАШИНЫ И МЕХАНИЗМЫ | |||||||||||||||||
| 020129 | Краны башенные при работе на других видах строительства (кроме монтажа технологического оборудования) 8 т | маш.-ч | 0,4 | 8 | ||||||||||||||
| 4 | МАТЕРИАЛЫ | |||||||||||||||||
| 411-0001 | Вода | м3 | 0,44 | 8,8 | ||||||||||||||
| 404-0129-501 | Кирпич керамический лицевой полнотелый красный М 200 (F35) | 1000 шт. | 0,394 | 7,88 | ||||||||||||||
| 402-0002-001 | Раствор готовый кладочный цементный М 50, Пк1 | м3 | 0,24 | 4,8 | ||||||||||||||
| 102-0026 | Бруски обрезные из хвойных пород 40-75 мм, шириной 75-150 мм, длиной 4-6.5 м, сорт IV | м3 | 0,0005 | 0,01 | ||||||||||||||
| ИТОГО | ||||||||||||||||||
| ТРУДОВЫЕ РЕСУРСЫ | ||||||||||||||||||
| 1 | Затраты труда рабочих | чел.-ч | 108 | |||||||||||||||
| 1.1 | Средний разряд работы | 2,7 | ||||||||||||||||
| 2 | Трудозатраты машинистов | чел.-ч | 8 | |||||||||||||||
| СТРОИТЕЛЬНЫЕ МАШИНЫ И МЕХАНИЗМЫ | ||||||||||||||||||
| 020129 | Краны башенные при работе на других видах строительства (кроме монтажа технологического оборудования) 8 т | маш.-ч | 8 | |||||||||||||||
| ОСНОВНЫЕ МАТЕРИАЛЬНЫЕ РЕСУРСЫ | ||||||||||||||||||
| 404-0129-501 | Кирпич керамический лицевой полнотелый красный М 200 (F35) | 1000 шт. | 7,88 | |||||||||||||||
| ВСПОМОГАТЕЛЬНЫЕ МАТЕРИАЛЬНЫЕ РЕСУРСЫ | ||||||||||||||||||
| 411-0001 | Вода | м3 | 8,8 | |||||||||||||||
| 402-0002-001 | Раствор готовый кладочный цементный М 50, Пк1 | м3 | 4,8 | |||||||||||||||
| 102-0026 | Бруски обрезные из хвойных пород 40-75 мм, шириной 75-150 мм, длиной 4-6.5 м, сорт IV | м3 | 0,01 | |||||||||||||||
| |||||||||||||||||||
№ п/п | Шифр номера нормативов и ресурсов | Наименование работ и затрат | Единица измерения | Количество | Стоимость единицы, руб. | Стоимость общая, руб. |
| ||||||||||||
1 | 2 | 3 | 4 | 5 | 6 | 7 |
| ||||||||||||
| ТРУДОВЫЕ РЕСУРСЫ |
| |||||||||||||||||
| 1 | Затраты труда рабочих | чел.-ч | 108 | 32,47 | 3506,76 |
| ||||||||||||
| 1.1 | Средний разряд рабочих | 2,7 |
| |||||||||||||||
| 2 | Трудозатраты машинистов | чел.-ч | 8 | 50,49 | 403,92 |
| ||||||||||||
| 2.1 | Средний разряд машинистов | 6 |
| |||||||||||||||
| СТРОИТЕЛЬНЫЕ МАШИНЫ И МЕХАНИЗМЫ |
| |||||||||||||||||
| 020129 | Краны башенные при работе на других видах строительства (кроме монтажа технологического оборудования) 8 т | маш.-ч | 8 | 384,17 | 3073,36 |
| ||||||||||||
| ИТОГО по строительным машинам и механизмам: | 3073,36 |
| ||||||||||||||||
| ОСНОВНЫЕ МАТЕРИАЛЬНЫЕ РЕСУРСЫ |
| |||||||||||||||||
| 404-0129-501 | Кирпич керамический лицевой полнотелый красный М 200 (F35) | 1000 шт. | 7,88 | 17760,19 | 139950,3 |
| ||||||||||||
| ИТОГО по основным материалам: | 139950,3 |
| ||||||||||||||||
| ВСПОМОГАТЕЛЬНЫЕ МАТЕРИАЛЬНЫЕ РЕСУРСЫ |
| |||||||||||||||||
| 102-0026 | Бруски обрезные из хвойных пород 40-75 мм, шириной 75-150 мм, длиной 4-6.5 м, сорт IV | м3 | 0,01 | 2833,68 | 28,34 |
| ||||||||||||
| 411-0001 | Вода | м3 | 8,8 | 9,35 | 82,28 |
| ||||||||||||
| 402-0002-001 | Раствор готовый кладочный цементный М 50, Пк1 | м3 | 4,8 | 1287,54 | 6180,19 |
| ||||||||||||
| ИТОГО по вспомогательным материалам: | 6290,81 |
| ||||||||||||||||
| ИТОГО по материалам | 146241,11 |
| ||||||||||||||||
| ИТОГО ПРЯМЫХ ЗАТРАТ ПО РЕСУРСНОМУ СМЕТНОМУ РАСЧЕТУ: | 152821,23 |
| ||||||||||||||||
| ИТОГО: | Зарплата | 3506,76 | 152821,23 |
| ||||||||||||||
| Машины и механизмы | 3073,36 | |||||||||||||||||
| |||||||||||||||||||
| 403,92 | ||||||||||||||||||
| |||||||||||||||||||
В т.ч. зарплаты | |||||||||||||||||||
| 146241,11 | ||||||||||||||||||
| |||||||||||||||||||
Материалы | |||||||||||||||||||
| 108 | ||||||||||||||||||
| |||||||||||||||||||
Трудозатраты рабочих | |||||||||||||||||||
| 8 | ||||||||||||||||||
| |||||||||||||||||||
Трудозатраты машинистов | |||||||||||||||||||
| |||||||||||||||||||
СОСТАВИЛ | |||||||||||||||||||
ПРОВЕРИЛ | |||||||||||||||||||
Возможности программы:
1. Изменить норму расхода ресурса
1. По строке ресурса щелкнуть правой кнопкой мыши.
2. В открывшемся контекстном меню выбрать пункт "Свойства...".
3. В открывшемся окне "Свойства" перейти на вкладку "Материал", если ресурс является материалом, или вкладку "Машина", если ресурс - машина, в поле "Норма расхода" изменить значение.
4. Нажать кнопку "ОК" в окне "Свойства".
5. Соответственно количество данного ресурса будет пересчитано относительно установленной нормы расхода.
6. Также норму расхода можно изменить прямо в ресурсной ведомости (форме №5).
7. В строке необходимого ресурса встать курсором в ячейку, которая в таблице затрат называется "Количество на единицу измерения" – графа №5.
8. Ввести новое значение нормы расхода.
2. Изменить цены на ресурсы
1. Непосредственно в ресурсной смете (форме №4).
o Установить курсор на строку с необходимым ресурсом в ячейку "Стоимость единицы, руб." – графа №6.
o Ввести новое значение.
2. В свойствах ресурса.
o Щелкнуть по строке с нужным ресурсом правой кнопкой мыши в ресурсной ведомости (форме №).
o Выбрать в открывшемся контекстном меню пункт "Свойства...".
o В открывшемся окне "Свойства" выбрать вкладку "Материал", если данный ресурс является материалом, или вкладку "Машина", если ресурс - машина.
o На этой вкладке в поле "Сметная цена" ввести новое значение и нажать кнопку "ОК".
Заменить ресурс расценки на другой
1. Это можно сделать вручную изменив все параметры или с использованием базы ССЦ.
2. Можно просто отредактировать строку с необходимым для замены ресурсом в ресурсной ведомости (наименование, единицу измерения и норму расхода данного ресурса) в ресурсной смете его стоимость.
3. Также параметры ресурса можно изменить в его свойствах.
4. Для этого щелкнуть по строке с нужным ресурсом правой кнопкой мыши (в ресурсной ведомости).
5. В открывшемся контекстном меню выбрать пункт "Свойства...".
6. В открывшемся окне "Свойства" перейти на вкладку "Материал", если данный ресурс является материалом, или вкладку "Машина", если ресурс - машина.
7. Изменить значения в полях:
o "Наименование",
o "Шифр",
o "Единица измерения",
o "Норма расхода",
o "Сметная цена".
8. Нажать кнопку "ОК".
9. Чтобы заменить ресурс с использованием базы ССЦ необходимо по строке с нужным ресурсом щелкнуть правой кнопкой мыши.
10. В открывшемся контекстном меню выбрать пункт "Свойства...".
11. В открывшемся окне "Свойства" перейти на вкладку "Материал", если данный ресурс является материалом, или "Машина", если ресурс - машина.
12. Нажать кнопку "Заменить...".
13. Откроется окно "Сметно-нормативная база" вкладка "Ценники на материалы", если данный ресурс является материалом, или вкладка "Ценники на машины и механизмы", если ресурс - машина.
14. Найти необходимый ресурс в базе, используя классификатор или поле «Поиск», где необходимо вписать в ячейку «Текст» шифр или наименование искомого материала или машины/механизма, установив соответствующий параметр поиска (по шифру или по наименованию), и нажать кнопку «Показать», далее из предложенного списка выбрать нужный ресурс.
15. Нажать кнопку "Добавить".
16. Если норма расхода выбранного материала не совпадает с нормой расхода материала в базе программа выдаст сообщение (рис. 1.7.7.):

Рис. 1.7.7.
17. Если возникает необходимость пересчета нормы расхода, нажмите кнопку «Да». Откроется окно (рис. 1.7.8.):
Рис. 1.7.8. Пересчет нормы расхода
18. Для удобства можно нажать на кнопку и внизу посмотреть шифр и наименование исходного и выбранного материалов. В ячейку «Коэффициент» введите коэффициент пересчета и нажмите кнопку «ОК». Программа с учетом введенного коэффициента пересчитает норму расхода материала.
19. Если теперь нажать кнопку "ОК" в окне "Свойства", то данный ресурс в таблице затрат будет изменен.
3. Одновременное изменение цен на ресурсы с одинаковым шифром
Если же сначала в окне "Свойства" поставить галочку на параметре "Заменять все" на данной вкладке, то помимо данного ресурса, программа заменит все ресурсы в смете с таким же шифром на выбранный ресурс из базы.
4. Выбор варианта объединения ресурсов в ресурсной смете.
Для того чтобы указать вариант объединения ресурсов в ресурсной смете:
1. Щелкните правой кнопкой мыши в ресурсной смете (форма №4).
2. Выберите в открывшемся контекстном меню пункт "Свойства...".
3. В открывшемся окне "Свойства" перейдите на вкладку "Ресурсная смета".

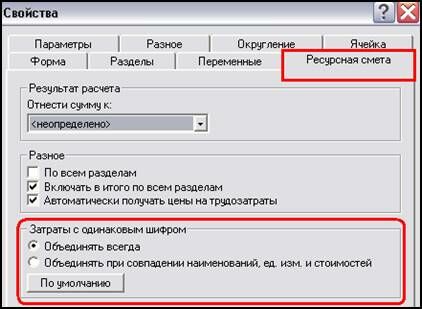

4. В поле "Затраты с одинаковым шифром" выберите вариант объединения ресурсов (рис. 1.7.9.)
Рис. 1.7.9. Выбор варианта объединения ресурсов с одинаковым шифром.
5. Если нажать кнопку «По умолчанию», выбранный вариант будет заполняться автоматически при создании ресурсной сметы.
6. Нажмите кнопку «ОК»
5. Изменить цены трудозатрат
Цены на трудозатраты рабочих и машинистов по умолчанию ставятся с учетом среднего разряда труда, поэтому напрямую изменить стоимость зарплаты нельзя. Если изменить средний разряд рабочих или машинистов, то стоимость чел.-час автоматически пересчитается с учетом внесенного изменения. Если же необходимо поставить свою стоимость, то
1. Щелкните правой кнопкой мыши в ресурсной смете (форма №4).
2. Выберите в открывшемся контекстном меню пункт "Свойства...".
3. В открывшемся окне "Свойства" перейдите на вкладку "Ресурсная смета".
4. В поле "Разное" снимите галочку с параметра "Автоматически получать цены на трудозатраты" (рис. 1.7.10.)
Рис. 1.7.10. Изменение стоимости трудозатрат.
5. Нажмите кнопку "ОК".
6. Теперь можно изменять цену трудозатрат в ресурсной смете – графа 6.
Далее необходимо добавить расчет перехода в цены для данного раздела, в котором необходимо учесть накладные расходы и сметную прибыль, если стоимость всех ресурсов и затрат была взята текущая. Затем накрутить лимитированные затраты и налоги, если смета состоит из одного раздела или учесть их в суммирующем переходе в цены, для многораздельной сметы.
Если стоимость всех ресурсов и затрат взята в базисном уровне цен, то в расчете перехода в цены должна быть произведена индексация и затем начислены накладные расходы и сметная прибыль.
Ресурсный метод является наиболее трудоемким, но позволяет добиться максимальной точности расчета. Составление ресурсных смет на крупные объекты с большой номенклатурой ресурсов возможно только с использованием компьютера и специальных программ. Применения ресурсного метода, в виду его трудоемкости, получил большое распространение при составлении небольших смет с ограниченной номенклатурой ресурсов.
Часть I. Основы составления локальных смет
Раздел 2. Сметно-нормативная база и документация
§2.1. Сметно-нормативная база
· Государственные элементные сметные нормы
· Правила поиска расценок в сметно-нормативной базе
· Единичные расценки на строительные работы
· Расходы на оплату труда
· Расходы на эксплуатацию строительных машин и механизмов
Бесплатная лекция: "25 Законные представители несовершеннолетнего потерпевшего и обвиняемого" также доступна.
· Определение стоимости материалов
· Автоматический расчет стоимости материалов с учетом транспортных расходов в ПП Smeta WIZARD
· Единичные расценки на монтажные работы
· Составление фирменной единичной расценки в ПП Smeta WIZARD.
§2.2. Технические части
§2.3. Общая нормативная документация
