148287 (685559), страница 3
Текст из файла (страница 3)
Таблица 5
Простои по климатическим условиям
#G0ДКЗ | Количество дождливых дней, % | |
Глина | Пески | |
1 | 11 | 5 |
2 | 8 | 4 |
3 | 5 | 3 |
4 | 4 | 2 |
5 | 3 | 1 |
Горы | 7 | 4 |
Таблица 6
Простои на ремонт дорожных машин
Регионы | Число дней ремонта дорожных машин в год в ДКЗ | ||||
1 | 2 | 3 | 4 | 5 | |
Европейская часть | 10 | 18 | 17 | 21 | 21 |
Сибирь | 13 | 12 | 14 | 14 | 12 |
Дальний Восток | 7 | 14 | 17 | - | - |
Количество смен принимается равным 1 в период при температуре воздуха ниже +5°С и 2 - при более высокой температуре. Расчет продолжительности специализированных потоков сведен в табл.7.
Таблица 7
Определение продолжительности работ специализированных потоков
Поток по устройству слоя | Группа работ | Сроки производства работ | Количество нерабочих дней | Количество раб. дн. | ||||||||||
по метеорологич. условиям | по технологическим, директивным требованиям | выход, празд. | из-за метелей, ливней | из-за ремонта маш. | ||||||||||
нач. | кон. | нач. | кон. | прод. | ||||||||||
Сосредоточенные земляные работы | 0 | 20.11 | 3.04 | 1.01 | 3.04 | 94 | 26 | 17 | 9 | 42 | ||||
Линейные земляные работы | 1 | 23.04 | 20.10 | 23.04 | 14.08 | 110 | 19 | 11 | 10 | 70 | ||||
Укладка: | ||||||||||||||
песчано-гравийной смеси | 1 | 23.04 | 20.10 | 3.05 | 18.08 | 108 | 17 | 11 | 10 | 70 | ||||
цементо-грунта | 3 | 10.05 | 15.09 | 10.05 | 22.08 | 105 | 16 | 11 | 10 | 68 | ||||
асфальтобетона | 2 | 23.04 | 15.09 | 19.05 | 31.08 | 105 | 16 | 11 | 10 | 68 |
3 РАСПРЕДЕЛЕНИЕ ЗЕМЛЯНЫХ МАСС
Распределение земляных масс показывается на специальном графике (табл.8) в два этапа. На первом этапе устанавливаются возможные источники получения грунта для насыпей и места его отсыпки (заполняются 1-я - 15-я строки графика), на втором - распределяются объемы грунта по видам разработки и транспортировки после технико-экономического выбора ведущего механизма. В табл.8 представлен пример графика для участка дороги ПК0 - ПК10.

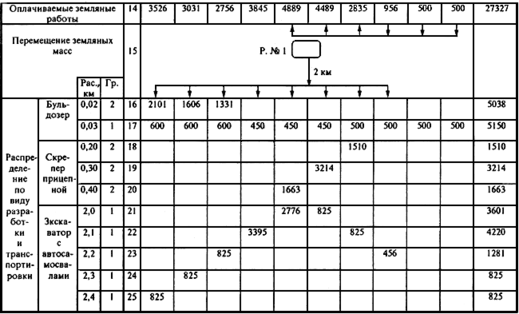

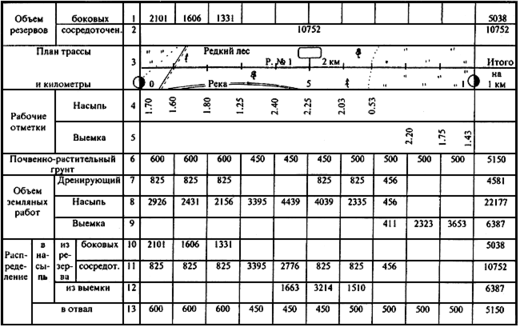

Таблица 8
График распределения земляных масс
Примечание. Грунт в выемке и боковых резервах 4-й степени пучинистости, в карьере - песок.
Боковые резервы устраивают на непригодных для сельского хозяйства землях при высоте насыпи менее 1,5 м, на глубину 0,4-1,5 м, но не ниже уровня грунтовых вод. Объем боковых резервов рассчитывается с учетом конструкции земляного полотна, ширины полосы отвода, ценности земель, пригодности грунта, уровня грунтовых вод и т.п.
Местоположение сосредоточенного карьера принимается студентом согласно заданию. Попикетные объемы земляных работ и кюветов, рабочие отметки насыпей и выемок, объем почвенно-растительного слоя грунта, план трассы берутся из курсового проекта N 1 по дисциплине "Изыскание и проектирование автомобильных дорог".
Пригодность грунтов в насыпь определяется в зависимости от степени пучинистости грунта по СНиП [#M12293 0 855000792 79 3704477087 78 23945 2496674701 2949715563 3094927026 42949672723#S]. Грунты 1-й - 3-й степени пучинистости пригодны в насыпь без ограничения, но на связных грунтах толщина дренирующего слоя принимается 0,2-0,3 м, для 4-й группы - 0,5-0,75 м, для 5-й группы - 0,8-1,0 м. Большие значения принимаются для 1-й - 2-й категорий дорог.
Объем дренирующего слоя рассчитывается с учетом конструкции земляного полотна, дорожной одежды и зависит от пучинистости грунтов, принятых в нижней части насыпи (рис.4):
где - ширина дренирующего слоя,
16,5 м;
- толщина дренирующего слоя,
0,5 м;
- длина участка,
100 м.
Рис.4. Конструкция земляного полотна
Из всех возможных источников получения грунта в насыпь в первую очередь рассматриваются кюветы и выемки. Если грунт пригоден для отсыпки земляного полотна, то выемку распределяют в соседние насыпи, а грунт кюветов используют в том же месте, где его разрабатывают. Недостающий грунт в насыпи может быть получен из боковых резервов и сосредоточенного карьера.
Объем оплачиваемых земляных работ находится как сумма объема насыпи и грунта, идущего в отвал (почвенно-растительный грунт, непригодный грунт выемок). По каждому километру и по всей трассе объемы суммируются и отражаются в графе "Итого".
Машины для разработки и транспортировки грунта назначаются по СНиП.
4 ТЕХНИКО-ЭКОНОМИЧЕСКИЙ ВЫБОР ВЕДУЩЕЙ МАШИНЫ
Ведущей машиной называют ту, которая выполняет основной объем земляных работ - разработку и транспортировку грунта.
Для отдельных участков земляного полотна могут возникнуть сомнения относительно рациональности ее выбора, тогда назначаются варианты ведущих машин на этих участках.
Для технико-экономического сравнения намеченных вариантов составляются калькуляции затрат труда на возведение земляного полотна Ниже приведен пример сравнения вариантов при выборе ведущих машин.
Таблица 9
Калькуляция затрат труда на возведение земляного полотна (1-й вар.)
Источник обоснования норм выработки | Наименование технологических процессов | Состав бригады | Един. измерения | Объем работ | (маш.-ч) Расц.,р. | Кол-во чел.-см. (маш.-c) Зарп.,р. | |
1. Е2-1-5, п.1б | Срезка растительного слоя грунта 2-й гр. бульдозером ДЗ-8 в отвал | Машинист 6-го разр. - 1 | 1,95 | 1,80 (1,80) 1-91 | 0,44 (0,44) 3-72 | ||
2. Е2-1-22, табл.2, п.2б | Разработка грунта 2-й гр. в боковом резерве бульдозером ДЗ-8 с перемещением на 10 м | То же | 13,31 | 0,68 (0,68) 0-72 | 1,13 (1,13) 9-60 | ||
3. Е2-1-28, п.1б | Послойное разравнивание грунта 2-й гр. бульдозером ДЗ-8 слоями по 0,3 м | -"- | 13,31 | 0,84 (0,84) 0-89 | 1,40 (1,40) 11-85 | ||
4. Е2-1-29, табл.4, п.2а, 4а | Послойное уплотнение грунта пневмокатком ДУ-16 за 6 проходов по 1 следу | -"- | 13,31 | 0,40 (0,40) 0-42 | 0,67 (0,67) 5-64 | ||
5. Е2-1-37, табл.2, п.1д | Планировка верха земляного полотна автогрейдером ДЗ-31-1 за 3 прохода по 1 следу | -"- | 1,58 | 0,66 (0,66) 0-70 | 0,13 (0,13) 1-10 | ||
6. Е2-1-39, п.1в | Планировка откосов земляного полотна автогрейдером ДЗ-31-1 | -"- | 0,46 | 0,57 (0,57) 0-60 | 0,03 (0,03) 0-28 | ||
3,80 (3,80) 32-19 |
