Министерство образования культуры и спорта
Калужской области
ГОУ СПО «Коммунально-Строительный Техникум»
г. Калуга
Курсовой проект
Технология и организация строительного производства
Проект производства работ на строительство трехэтажного жилого дома в городе Калуга
Пояснительная записка
ГОУ СПО "КСТ" 2005 270103 О-41 КПТ
СОДЕРЖАНИЕ
1. Задание.
2. Технико-экономические показатели по проекту
3. Разработка календарного плана.
3.1 Ведомость подсчёта номенклатуры работ.
3.2 Подсчёт объёмов работ.
3.3 Ведомость подсчёта объёмов работ и трудоемкости.
3.4 Объединение работ в комплексе по циклам.
3.5 Выбор методов организации и способов производства работ.
3.6 Выбор средств механизации.
3.7 Календарный план выполнения работ последовательным и поточным методом, сравнение вариантов.
4. Разработка технологической карты.
4.1 Область применения карты.
4.2 Технико-экономические показатели строительного процесса.
4.3 Технология выполнения строительного процесса.
4.4 Подсчёт объёмов работ и трудоемкости.
4.5 Калькуляция трудовых денежных затрат.
4.6 Материально-технические ресурсы.
4.7 График выполнения работ.
4.8 Организация труда рабочих.
4.9 Контроль качества.
4.10 Охрана труда и техника безопасности при выполнении строительного процесса.
5. Проектирование строй-генплана.
5.1 Назначение строй-генплана.
5.2 Расчёт бытовок и складских площадей.
5.3 Определение потребности временного энергоснабжения строй – генплана.
6. Охрана окружающей среды, техника безопасности и противопожарная защита на строй площадке.
Литература.
2. Технико-экономические показатели
Площадь застройки – 637,3м²
Строительный объём – 5704м²
Трудоёмкость - 1975чел-дни.
Время строительства – 91день.
Трудоемкость на 1м³ здания - 21,7м³
3. Разработка календарного плана
Календарный план проектный документ, в котором в соответствии с характером и объёмом строительно-монтажных работ устанавливаются целесообразная последовательность работ на основе правильно разработанной технологии производства работ.
Рассчитываются сроки строительства, как объекта в целом, так и отдельных строительных работ (Процессов).
Календарный план служит основой для планирования, обеспечения строительства рабочей силой, строительными материалами, конструкциями, деталями, а так же средствами механизации.
При последовательном методе строительства сокращается потребление ресурсов, но при этом возрастает срок строительства. По этому в основном в строительстве применяют поточный метод производства строительно-монтажных работ.
Целью поточного метода производства строительных работ является обеспечение непрерывного и ритмичного производства работ, равномерного использования денежных средств. Применение поточного метода в строительстве увеличивает выпуск продукции, повышает качество и снижает трудоемкость работ в целом всего строительства.
Строительство ведётся по трём циклам:
1. Подземный цикл – выполняется поточным методом продолжительность цикла – 24 день.
2. Надземный цикл – выполняется поточным методом продолжительность цикла – 32 день.
3. Отделочный цикл – выполняется поточным методом продолжительность цикла – 35 день.
Общий срок продолжительности работ 91 дней.
1 | 2 | 3 | 4 | 5 | 6 |
18 | Кирпичная кладка перегородок ½ кирпича | По ведомости | м² | 134,4 | 3-11 |
19 | Устройство подмостей | V=Lпер*bпод | м² | 13 | 6-1-30 |
20 | Заполнение оконных проемов | V=Pокна*n/100 | 100 м | 0,7 | 6-1-14 |
21 | Монтаж перекрытий | По чертежу | шт | 85 | 4-1-7 |
22 | Монтаж лестничных площадок | По чертежу | шт | 9 | 4-1-10 |
23 | Монтаж лестничных маршей | По чертежу | шт | 9 | 4-1-10 |
2 этаж | |||||
24 | Кирпичная кладка наружных стен | По ведомости | м³ | 164 | 3-3 |
25 | Устройство подмостей | V=Vкл | 10 м³ | 16,4 | 3-16 |
26 | Кирпичная кладка внутренних стен. | По ведомости | м³ | 99 | 3-3 |
27 | Устройство подмостей | V=Vкл | 10 м³ | 9,9 | 3-16 |
28 | Кирпичная кладка перегородок ½ кирпича | По ведомости | м² | 134,4 | 3-11 |
29 | Устройство подмостей | V=Vкл | м² | 13 | 6-1-30 |
30 | Заполнение оконных проемов | По ведомости | 100 м | 1 | 6-1-14 |
31 | Монтаж перекрытий | V=Lпер*bпод | шт | 85 | 4-1-7 |
32 | Монтаж лестничных площадок | V=Pокна*n/100 | шт | 6 | 4-1-10 |
33 | Монтаж лестничных маршей | По чертежу | шт | 6 | 4-1-10 |
3 этаж | |||||
34 | Кирпичная кладка наружных стен | По ведомости | м³ | 164 | 3-3 |
35 | Устройство подмостей | V=Vкл | 10 м³ | 16,4 | 3-16 |
36 | Кирпичная кладка внутренних стен. | По ведомости | м³ | 99 | 3-3 |
37 | Устройство подмостей | V=Vкл | 10 м³ | 9,9 | 3-16 |
38 | Кирпичная кладка перегородок ½ кирпича | По ведомости | м² | 134,4 | 3-11 |
1 | 2 | 3 | 4 | 5 | 6 |
39 | Устройство подмостей | По ведомости | м² | 13 | 6-1-30 |
40 | Заполнение оконных проёмов | V=Vкл | м² | 1 | 6-1-14 |
41 | Монтаж перекрытий | По ведомости | 100 м | 93 | 4-1-7 |
42 | Заливка швов |
| 100 м² | 5,1 | 4-1-26 |
43 | Кладка стен выше чердачного перекрытия | По ведомости | м³ | 39,4 | 3-3 |
44 | Устройство стропильной крыши |
| 100 м² | 113 | 4-1-8 |
45 | Устройство кровли | Vкр=Vкр | м² | 6,86 | 6-1-8 |
46 | Устройство пароизоляции | V=Sчер.пр. | м² | 6,86 | 6-1-8 |
47 | Укладка утеплителя | V=Vпар. | м² | 448,9 | 11-37 |
3.2 Разработка календарного плана

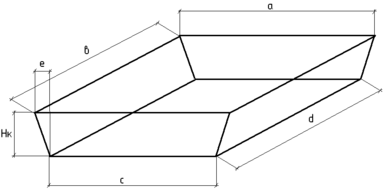

1. Разработка грунта экскаватором:
Нк=1,92
Ко=1,03
с=13м
d=50,32м
а=с+2е=13+2∙0,96=14,92м
Характеристики
Тип файла документ
Документы такого типа открываются такими программами, как Microsoft Office Word на компьютерах Windows, Apple Pages на компьютерах Mac, Open Office - бесплатная альтернатива на различных платформах, в том числе Linux. Наиболее простым и современным решением будут Google документы, так как открываются онлайн без скачивания прямо в браузере на любой платформе. Существуют российские качественные аналоги, например от Яндекса.
Будьте внимательны на мобильных устройствах, так как там используются упрощённый функционал даже в официальном приложении от Microsoft, поэтому для просмотра скачивайте PDF-версию. А если нужно редактировать файл, то используйте оригинальный файл.
Файлы такого типа обычно разбиты на страницы, а текст может быть форматированным (жирный, курсив, выбор шрифта, таблицы и т.п.), а также в него можно добавлять изображения. Формат идеально подходит для рефератов, докладов и РПЗ курсовых проектов, которые необходимо распечатать. Кстати перед печатью также сохраняйте файл в PDF, так как принтер может начудить со шрифтами.
