Текст из файла (страница 7)

Таблица 6.2

N

п/п

НАИМЕНОВАНИЕ ПОКАЗАТЕЛЕЙ

Единицы

измерения

Количество

1

Сметная стоимость объекта.

Тыс. руб.

35884

2

В том числе стоимость СМР

Тыс. руб.

24884

3

Нормативная продолжительность строительства

Мес.

18

5

Нормативная трудоёмкость строительства

Чел./дн.

13262

4

Проектируемая продолжительность строительства

Мес.

17,7

6

Проектируемая трудоёмкость строительства

Чел./дн.

12754

7

Выработка на 1 чел./дн.

Руб.

2184

8

Выполнение нормативной выработки

%

106,2

9

Экономический эффект от сокращения продолжительности строительства

Тыс.руб.

180

6.2 Строительный генеральный план

Строй генплан является важным документом проекта производства работ. Он представляет собой план строительной площадки, на котором кроме проектируемых и существующих зданий и сооружений показано расположение временных зданий и сооружений, коммуникаций, дорог, механизмов, складских площадок,необходимых для производства СМР.

Исходными данными для составления строй генплана служат: генеральный план с нанесёнными на него имеющимися и проектируемыми зданиями и сооружениями, а так же системы подземных коммуникаций; календарный план со сводным графиком потребности в рабочих; перечень и количество строительных машин и механизмов; ведомость потребности в строительных конструкциях, изделиях и материалов; перечень,количество и размеры временных зданий, сооружений складов.

Для составления строй генплана учитывается объём временных сооружений и размещение их, соблюдая правила техники безопасности. Инженерные сети водо-электроснабжения, теплосеть, канализация выполнены с учетом нормативных данных по проектированию стройгенпланов.

Таблица 6.3

6.3 Расчет потребности в воде

На строительной площадке вода расходуется:

На производственные нужды Qпр.;

Хозяйствено- питьевые Qхп. И противопожарные Qп.

Расход воды на производственные нужды.

Qпр. = л/с

Где q =10 + 8 * 300 = 2410л.- суммарный расход воды в смену в литрах на все производственные нужды.

К = 1,5 – коэффициент неравномерности потребления.

Расход воды на хозяйственно-питьевые нужды.

Qхп = Q1 + Q2

Q1 – расход воды на умывание и принятие пищи.

Q1= л/с

N –расчетное количество персонала = 52 чел.

В – норма потребления на 1 человека в смену = 20 литров.

К1- коэффициент неравномерности потребления = 2

П – число часов работы в смену.

Q2 – расход воды на принятие душа.

Q2 = л/с

А - нормативное потребление воды на 1 человека в смену –50л.

К2 – коэффициент, учитывающий число моющихся от наибольшего числа работающих равен –0,4.

t- время работы душевой – 0,75

Qхп = Q1 + Q2 = 0.07 + 0.38 = 0.45 л/с

Расход воды на противопожарные нужды.

Расход воды на противопожарные нужды принимаем –10 л/с, т.к. участок имеет размеры до 30 га.

Общий расчет расхода воды на строительство.

Qобщ. = Qпр + Qxп + Qп

Qобщ. = 0,15 + 0,45 + 10 = 10,6 л/с

Подбираем необходимый диаметр трубы.

Д = мм

v – скорость движения воды по трубопроводу принимаю 2 м/с

Диаметр трубопровода принимаем равным 100мм.

6.4 Расчет потребности в электроэнергии

Электроэнергия расходуется на питание электродвигателей и электросварочных аппаратов, технологические пункты, внутреннее и наружное освещение.

Потребность в электроэнергии определяем по формуле:

Ртранс. =

- коэффициент,учитывающий потери в сети - 1,1

Рс – мощность силовых потребителей

Рт – мощность для технологических нужд

Ров – мощность внутреннего освещения

Рон - мощность наружного освещения

Рс = 75 + 7,8 + 15 = 97,8 КВт; Мощность КБ503.3 75 КВт

Мощность сварочного аппарата – 15 КВт

Мощность компрессора – 7,8 КВт

Рт =0

Ров = 90 * 2,5 * 15 + 160 * 3 * 3 = 4,8 КВт

15 – освещение административных и бытовых помещений;

90 * 2,5 – освещение складов;

160 * 3 – объем складов;

Рон –3 * 0,6 + 2 * 0,54 = 2,88 КВт

3 КВт – освещение проходов и проездов;

2 КВт – охранное освещение;

Cos - коэффициент мощности, зависящий от нагрузки силовых потребителей (0,6).

К1 = 0,5; К2 = 0,7; К3 = 0,8 ( коэффициент спроса, учитывающий нагрузку).

Ртр = 1,1

Принимаю трансформатор типа ТМ 135/6 (мощность 135 КВт)

7. Безопасность и экологичность проекта

7.1 Характеристики проектируемого здания

Согласно СНиП.2.01.02.- 85* - проектируемое здание относится к зданиям 1 степени огнестойкости, и определяется минимальным пределом огнестойкости строительных конструкций 0,5 часа.

Учитывая правила пожарной безопасности и возможной быстрой эвакуации людей в случае пожара, в данном здании предусмотрена незадымляемая лестница.

Предусмотрены каналы для дымоудаления из лифтовых и лестничных площадок..

На каждой площадке предусмотрено устройство противопожарного крана.

Здание оборудовано противопожарной сигнализацией.

Длина межквартирных коридоров не превышает 40 м.

Проект системы отопления и вентиляции выполнены на основании СНиП 2.04.05 – 86 « Отопление и вентиляция» с учетом требований техники безопасности.

7.2 Мероприятия по обеспечению безопасности труда при выполнении СМР

Основные правовые нормы в области охраны труда закрепляются правовыми документами государства, на основании. Которых детально разрабатывается кодекс законов о труде. Особое внимание в общей структуре нормативно-технической документации по безопасности труда занимают ГОСТы системы стандартов безопасности труда.

Для производства строительно-монтажных работ следует руководствоваться правилами техники безопасности в строительстве согласно СНиП 111-4-80.

У въезда на строительную площадку должен быть установлен план пожарной защиты с нанесенными строящимися и вспомогательными зданиями и сооружениями, въездами, подъездами, местонахождением водоисточников, средств пожаротушения и связи.

Подъезд пожарных машин к строящемуся объекту предусматривается со стороны существующей улицы Кубано - Набережной по выполняемым в подготовительный период проектируемым дорогам в твердом покрытии, а также по существующей улице Советской и пер. Подгорному.

При производстве опалубочных, бетонных, арматурных работ выполнять установку укрупненных элементов лесов: армоматериал опалубки с помощью крана.

При устройстве разборно-перитивной опалубки железобетонных стен с обеих сторон устанавливают леса и настилы по горизонтальным склваткам,располагаемым через каждые 1,8 м по высоте.

Для безопасности работ все настилы ограждают перилами высотой 1 м с промежуточным горизонтальным элементом и бортовыми досками шириной 15 см.

Разбирать опалубку следует только с разрешения прораба или мастера. Последовательность разборки должна исключать возможность обрушения отдельных элементов опалубки и лесов.

Арматура в виде отдельных стержней,сеток или каркасов заготавливается в отдельном помещении, для безопасности работ основные операции отделяются от подсобных.

При установке арматуры стен через каждые 2 метра по высоте следует устраивать подмости с настилом шириной не менее 1 м,перилами ограждения и бортовой доской.

При подаче и установке арматуры вблизи электропроводов должны быть приняты меры от поражения током.

При подаче бетонной смеси бетононасосом необходимо до начала работы испытать всю систему бетоновода давлением в 1,5 раза превышающим рабочее, вокруг бетононасоса оставлять проходы шириной не менее 1 м.

Организуется сигнализация между местом укладки бетонной смеси и мотористом бетононасоса.

Для уплотнения бетонной смеси применяются электрические вибраторы. Рукоятки вибраторов снабжаются амортизаторами, обеспечивающими вибрацию не выше предельно допустимых норм.

Перед включением в сеть и после каждого перемещения электрооборудования на новое место необходимо проверять состояние изоляции проводов.

Перед началом монтажных работ принимаются меры, обеспечивающие надежность и безопасность монтажа, к которым относятся: сборка, опробование и наладка монтажного оборудования, подготовка такелажа и монтажных приспособлений. Основным требованием безопасности к строповке является обеспечение правильного положения конструкции в пространстве при ее транспортировании и монтаже.

К выполнению монтажных работ могут быть допущены лица не моложе 18 лет, имеющие профессиональные навыки,прошедшие курсовое обучение безопасным методам и приемам работ по типовым программам сдавшие экзамены и имеющие соответствующие удостоверения.

Для строповки разрешается употреблять маркированные грузозахватные приспособления: стальные гибки инвентарные стропы, имеющие шестикратный запас прочности и специальные захваты или траверсы.

При монтаже покрытия все его сборные элементы следует стопить так, чтобы их можно было подавать на место установки в проектном положении.

На монтажных работах при установке элементов и конструкций сооружений должен быть установлен порядок обмена условными сигналами между лицами, руководящими операциями, и машинистом крана.

Монтаж и сварку плит перекрытий и покрытий производят таким образом: первую по ходу монтажа – с подмостей и люлек, последующие с соседних ранее установленных плит. Во время нахождения на плитах монтажники и сварщики должны прикрепляться карабином предохранительного пояса к монтажным петлям. Карнизные и бетонные плиты, а также другие консольные элементы по мере монтажа необходимо крепить временными или постоянными связями.

Бетонные плиты необходимо подавать на место монтажа с установленными перилами. При монтаже бетонных плит следует применять поддерживающие стойки или кронштейны. При выполнении временного или постоянного крепления бетонных плит монтажники должны пользоваться предохранительными поясами.

В целях безопасности работ производственного персонала в проекте предусмотрено устройство проходов; по габаритам движущегося транспорта не менее 1,5 м в каждую сторону; во всех остальных местах не менее 0,8 м.Все площадки обслуживания оборудования ограждаются перилами, между местами установки и управление двигателями осуществляется световая и звуковая сигнализация предупреждающая о пуске оборудования.

К основным мероприятиям при эксплуатации оборудования относятся:

1.К обслуживанию оборудования допускается только персонал, изучивший его и ознакомленный с правилами техники безопасности.

2. Осмотр, чистка и ремонт оборудования производятся только в отключенном состоянии.

3. Правила техники безопасности при обслуживании оборудования должны быть четко написаны и вывешены у рабочих мест.

4. Все электрические устройства должны находиться в исправном состоянии, персонал, обслуживающий его должен быть обеспечен спецодеждой.

В процессе разработки строительной площадки предусматриваются следующие мероприятия:

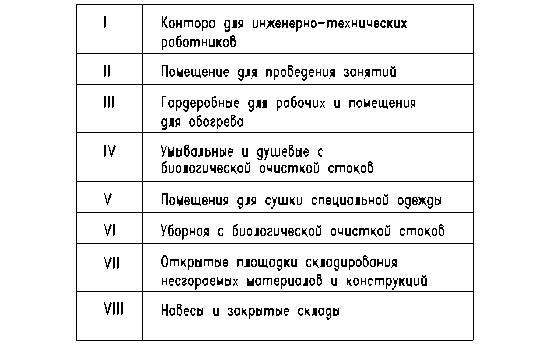

Проектирование временных помещений санитарно-бытового обеспечения рабочих, включая места для обогрева в зимнее время. Рациональное размещение материалов и площадок для кратковременного хранения деталей и изделий.

Характеристики

Список файлов ВКР

Свежие статьи
Популярно сейчас
Почему делать на заказ в разы дороже, чем купить готовую учебную работу на СтудИзбе? Наши учебные работы продаются каждый год, тогда как большинство заказов выполняются с нуля. Найдите подходящий учебный материал на СтудИзбе!
Ответы на популярные вопросы
Да! Наши авторы собирают и выкладывают те работы, которые сдаются в Вашем учебном заведении ежегодно и уже проверены преподавателями.
Да! У нас любой человек может выложить любую учебную работу и зарабатывать на её продажах! Но каждый учебный материал публикуется только после тщательной проверки администрацией.
Вернём деньги! А если быть более точными, то автору даётся немного времени на исправление, а если не исправит или выйдет время, то вернём деньги в полном объёме!
Да! На равне с готовыми студенческими работами у нас продаются услуги. Цены на услуги видны сразу, то есть Вам нужно только указать параметры и сразу можно оплачивать.
Отзывы студентов
Ставлю 10/10
Все нравится, очень удобный сайт, помогает в учебе. Кроме этого, можно заработать самому, выставляя готовые учебные материалы на продажу здесь. Рейтинги и отзывы на преподавателей очень помогают сориентироваться в начале нового семестра. Спасибо за такую функцию. Ставлю максимальную оценку.
Лучшая платформа для успешной сдачи сессии
Познакомился со СтудИзбой благодаря своему другу, очень нравится интерфейс, количество доступных файлов, цена, в общем, все прекрасно. Даже сам продаю какие-то свои работы.
Студизба ван лав ❤
Очень офигенный сайт для студентов. Много полезных учебных материалов. Пользуюсь студизбой с октября 2021 года. Серьёзных нареканий нет. Хотелось бы, что бы ввели подписочную модель и сделали материалы дешевле 300 рублей в рамках подписки бесплатными.
Отличный сайт
Лично меня всё устраивает - и покупка, и продажа; и цены, и возможность предпросмотра куска файла, и обилие бесплатных файлов (в подборках по авторам, читай, ВУЗам и факультетам). Есть определённые баги, но всё решаемо, да и администраторы реагируют в течение суток.
Маленький отзыв о большом помощнике!
Студизба спасает в те моменты, когда сроки горят, а работ накопилось достаточно. Довольно удобный сайт с простой навигацией и огромным количеством материалов.
Студ. Изба как крупнейший сборник работ для студентов
Тут дофига бывает всего полезного. Печально, что бывают предметы по которым даже одного бесплатного решения нет, но это скорее вопрос к студентам. В остальном всё здорово.
Спасательный островок
Если уже не успеваешь разобраться или застрял на каком-то задание поможет тебе быстро и недорого решить твою проблему.
Всё и так отлично
Всё очень удобно. Особенно круто, что есть система бонусов и можно выводить остатки денег. Очень много качественных бесплатных файлов.
Отзыв о системе "Студизба"
Отличная платформа для распространения работ, востребованных студентами. Хорошо налаженная и качественная работа сайта, огромная база заданий и аудитория.
Отличный помощник
Отличный сайт с кучей полезных файлов, позволяющий найти много методичек / учебников / отзывов о вузах и преподователях.
Отлично помогает студентам в любой момент для решения трудных и незамедлительных задач
Хотелось бы больше конкретной информации о преподавателях. А так в принципе хороший сайт, всегда им пользуюсь и ни разу не было желания прекратить. Хороший сайт для помощи студентам, удобный и приятный интерфейс. Из недостатков можно выделить только отсутствия небольшого количества файлов.
Спасибо за шикарный сайт
Великолепный сайт на котором студент за не большие деньги может найти помощь с дз, проектами курсовыми, лабораторными, а также узнать отзывы на преподавателей и бесплатно скачать пособия.
Популярные преподаватели
Добавляйте материалы
и зарабатывайте!
Продажи идут автоматически
6392
Авторов
на СтудИзбе
307
Средний доход
с одного платного файла
Обучение Подробнее
