82103 (589636), страница 12
Текст из файла (страница 12)

Рис.3.2. Логічний мережевий графік проекта ВАТ “Класс-Дизайн” у термінах робіт та подій
В табл.3.14 на основі логічних схем рис.3.2 наведені розрахунки ранніх та пізніх строків звершення події, тривалості критичного шляху та резервів часу виконання робіт (в календарних датах, якщо проект розпочався 01.04.2006).
Таблиця 3.14 Розрахунок часових параметрів мережевого графіка (розрахунок виконаний з врахуванням 40-часової робочої неділі та вихідних днів за допомогою Microsoft Project)
| Но-мер події | Ранній строк звершення події, тижнів | Пізній строк звершення події, тижнів | Ранній строк звершення події (дата) | Пізній строк звершення події (дата) | Події критичного путі | Резерв часу подій, тижнів |
| 1 | 0 | 0 | 03.04.2006 | 03.04.2006 | Крит.шлях | 0 |
| 2 | 2 | 2 | 20.04.2006 | 20.04.2006 | Крит.шлях | 0 |
| 3 | 3 | 4 | 01.05.2006 | 10.05.2006 | 1,0 | |
| 4 | 3 | 3 | 01.05.2006 | 01.05.2006 | Крит.шлях | 1,0 |
| 5 | 4 | 5 | 10.05.2006 | 19.05.2006 | 1,0 | |
| 6 | 4 | 5 | 10.05.2006 | 19.05.2006 | 1,0 | |
| 7 | 4 | 4 | 10.05.2006 | 10.05.2006 | Крит.шлях | 0 |
| 8 | 5 | 6 | 19.05.2006 | 30.05.2006 | 1,0 | |
| 9 | 6 | 7 | 30.05.2006 | 07.07.2006 | 1,0 | |
| 10 | 6 | 6 | 30.05.2006 | 30.05.2006 | Крит.шлях | 0,0 |
| 11 | 6 | 9 | 30.05.2006 | 28.06.2005 | 3,0 | |
| 12 | 6 | 7 | 30.05.2006 | 30.05.2006 | 1,0 | |
| 13 | 10 | 10 | 07.07.2006 | 07.07.2006 | Крит.шлях | 0 |
| 14 | 26 | 26 | 12.12.2006 | 12.12.2006 | Крит.шлях | 0 |
| 15 | 28 | 28 | 01.01.2007 | 01.01.2007 | Крит.шлях | 0 |
| 16 | 29 | 29 | 10.01.2007 | 10.01.2007 | Крит.шлях | 0 |
| 17 | 33 | 33 | 19.02.2007 | 19.02.2007 | Крит.шлях | 0 |
| 18 | 37 | 37 | 29.03.2007 | 29.03.2007 | Крит.шлях | 0 |
| 19 | 30 | 35 | 08.02.2007 | 29.03.2007 | 5,0 |
На основі мережевого графіка (рис.3.2) будується діаграма Ганта з наведенням усіх необхідних параметрів і логічних зв'язків. Формуються за необхідності можливі шляхи скорочення тривалості окремих робіт і проекту в цілому. Розглядається потреба в ресурсах з наведенням ресурсних гістограм. На основі визначення потреби в ресурсах визначаються витрати по роботах за основними елементами. Будується бюджет з розподілом у часі по ранніх та пізніх строках, наводяться відповідні (бананоподібні) графіки [30,c.57].

На рис.3.3 наведена календарна шкала ранніх та пізніх строків настання подій проекту та критичний шлях тривалістю 259 робочих днів ( з 01.04.2006 по 29.03.2007 року) - діаграма Гантта. На рис.3.4 наведена ресурсна календарна діаграма потреби у грошових ресурсах для виконання поточних робіт проекту (за даними табл.3.11).
Р
ис.3.4. Ресурсна календарна діаграма потреби в грошових ресурсах для номінальних строків виконання робіт
Як показує діаграма рис.3.4 основні кошти проекту необхідні на 7 –10 робочих тижнях проекту, таким чином процес надходження коштів статутного фонду ВАТ, умовно закладений в мінімальному строці – 2 тижні, можна максимально подовжити на 5 тижнів (табл.3.15, рис.3.5).
Р
ис.3.3. Календарна шкала подій (ранні та пізні строки звершення подій) – діаграма Гантта проекта

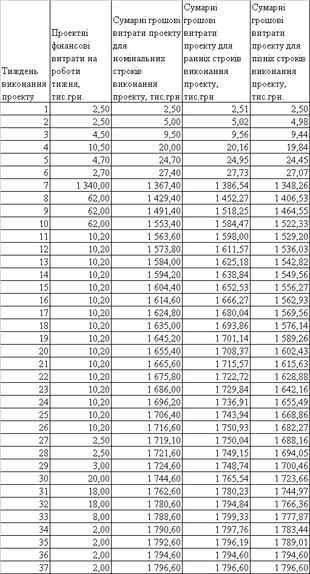

Таблиця 3.15 Характеристики фінансування проекту для номінальних, р
анніх та пізніх строків звершення подій
Рис.3.5 Бананоподібна крива розподілу необхідних ресурсів проекту в календарному часі
