144579 (579983), страница 2

Файл №579983 144579 (Разработка организационно-технологической схемы возведения фундамента) 2 страница144579 (579983) страница 22016-07-29СтудИзба
Просмтор этого файла доступен только зарегистрированным пользователям. Но у нас супер быстрая регистрация: достаточно только электронной почты!

Текст из файла (страница 2)

В отличие от обычных условий, свайные работы в условиях вечной мерзлоты целесообразнее выполнять при мерзлом состоянии грунта, поскольку верхний слой грунтов при оттаивании затрудняет использование сваебойных и буровых установок, несмотря на подсыпку в местах расположения механизмов.

Существует два способа погружения свай в вечномерзлые грунты: в оттаянный грунт (рис. а) или в пробуренные скважины. В первом случае грунт в местах погружения свай на захватке можно оттаивать с помощью паровых игл в первой половине рабочей смены, а во второй половине - производить погружение. Как показывает практика, через несколько часов сваи прочно "вмерзают" в грунт скважины. Свая оказывается заделанной в толщу вечномерзлого грунта и приобретает высокую несущую способность.

Метод погружения свай в пробуренные скважины можно выполнять с применением обсадной трубы и без нее. В процессе выполнения работ с обсадной трубой (рис.3б) осуществляют: бурение скважины, установку обсадной трубы и закачивание песчано-глиняного раствора в объеме, необходимом для заполнения зазоров между стенками скважины и сваи после ее погружения; погружение сваи с выжиманием раствора; подъем обсадной трубы. Работы без обсадной трубы (рис.3в) предусматривают: бурение лидирующей скважины диаметром меньше на 1... 2 см диаметра сваи и забивку сваи с отжиманием грунта к стенкам сваи.

Применение лидирующих скважин позволяет повысить точность установки свай, обеспечивает погружение их на проектную глубину, предохраняет сваи от поломок при погружении.

Забивка - основной способ погружения готовых свай. Для забивки свай применяют специальные установки - копры, оборудованные механическими, паровоздушными или дизельными молотами. Механические и паровоздушные молоты в массовом строительстве постепенно заменяются гидравлическими и вибрационными дизель-молотами из-за их высокой производительности и простоты эксплуатации. Выпускавшиеся ранее копры на рельсовом и пневмоходу заменяются копровыми установками на гусеничном ходу из-за их высокой маневренности и проходимости.

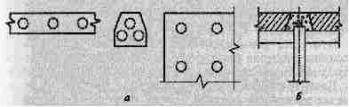

Рис. 3 Схемы погружения свай в вечномерзлые грунты: а - в оттаянный грунт; б - в скважину с обсадной трубой; в - забивка в лидирующую скважину; 1 - паровая игла; 2 - свая; 3 - обсадная труба; 4 - песчано-глиняный раствор; 5 - подсыпка; 6 - лидер

Подготовительные работы включают в себя: расчистку и планировку площадки; разбивку положения свай, устройство обносок и путей передвижения копров; доставку и складирование свай, доставку оборудования; оборудование освещения площадки и рабочих мест; пробную забивку, по результатам которой корректируются схемы забивки и проект производства свайных работ.

Кроме специализированных копровых установок для погружения свай используются универсальные машины - экскаваторы, для чего их оборудуют подвешенной мачтой. Благодаря установке направляющей на стандартную крановую стрелу за короткий промежуток времени экскаватор выполняет функции сваебойной машины.

Рис.4 Погружение свай: а - с помощью экскаватора, оборудованного навесной мачтой; б - деревянных; в - железобетонных; г - стальных; д, е, ж - стального шпунта корыто -, зетобразного и плоского профиля.



Для повышения трещиностойкости железобетонные сваи рекомендуется подвергать предварительному напряжению, а перед погружением - пропитывать составами на основе нефтебитума. Металлические сваи и шпунтовые ограждения, погружаемые забивкой, покрывают антикоррозийной обмазкой.

Забивка свай ведется до получения заданного проектом отказа.

Процесс погружения сваи складывается из следующих операций: подтягивание и подъем сваи с одновременным заведением ее головной части в гнездо наголовника в нижней части молота; установка сваи в направляющих в месте забивки; забивка сваи сначала несколькими легкими ударами с последующим увеличением силы ударов до максимальной. При отклонении положения сваи от вертикали более чем на 1 % сваю выправляют подпорками, стяжками и т. п., или извлекают и забивают вновь; передвижение копровой установки и срезание сваи по заданной отметке.

Деревянные сваи срезают пилой, верх железобетонных свай срубают отбойным молотком, арматуру срезают газовой резкой. Обнажившуюся арматуру затем сваривают с арматурой ростверка.

Рис.5 Схемы проходок при погружении свай: а - рядовая; б - секционная; в, г - спиральные

Существуют следующие основные схемы забивки свай (рис.5 Схемы проходок при погружении свай): рядовая, секционная и две спиральных (от краев к середине в обычных условиях, от середины к краям при плотном грунте). Недостатком забивных свай является динамическое воздействие на людей и здания, поэтому были разработаны безударные способы погружения свай

Назначение ростверков - объединение отдельных свай в общий свайный фундамент. Ростверки бывают монолитными и сборно-монолитными различной высоты и формы (рис. 6, табл. 2.1).

Процесс возведения ростверка мало отличается от традиционных схем бетонирования плит. По отметкам срубаются оставшиеся после забивки части свай и оголяется продольная арматура свай. На глубину 0,10...0,15м ниже планировочных отметок снимается грунт и укладывается слой шлака, щебня или песка. Устанавливаются и закрепляются щиты опалубки. Арматура ростверка и свай соединяется. Бетонируются плиты (балки) ростверка; опалубка снимается.

Рис. 6. Схемы устройства ростверков: а - варианты устройства опалубки ростверков рядовых, кустовых свай и свайных полей (план); б - схема сопряжения балки сборного ростверка со сваей

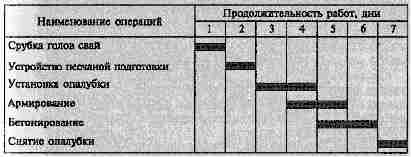

Таблица 2.1. График производства работ при устройстве монолитного ростверка



Контроль качества погружения (забивки) свай

Контроль качества работ по устройству свайного фундамента ведется пооперационно с оформлением актов подготовки котлована, подъездных путей, геодезической разбивки, погружения свай, устройства ростверка.

Основным требованием к качеству погружения сваи является достижение ею заданной несущей способности. Допустимая нагрузка на сваю зависит от глубины, точности и технологии ее погружения, а также от грунтовых условий. Наиболее достоверное значение несущей способности свай дает(опытная забивка свай, пробная забивка свай) их статическое испытание, однако оно трудоемко и длительно. Поэтому в процессе производства работ применяется менее точный, но простой и удобный в исполнении динамический метод испытания свай, сущность которого основана на корреляции зависимости сопротивления сваи и отказа.

Отказом сваи называется глубина погружения сваи в грунт от одного удара молота, определяемая как среднее арифметическое значение величины глубины погружения сваи от определенного числа ударов (залога). Число ударов в залоге для молотов подвесных и одиночного действия принимают равным 10 (для молотов двойного действия и вибропогружателей принимают число ударов или работу механизма в течение 2 мин). Этот фактический отказ сравнивается с расчетным (проектным), который устанавливают проектировщики исходя из инженерно-геологических условий, с целью контроля несущей способности сваи. Отказ замеряется в конце погружения сваи с точностью до 1 мм не менее чем от трех последовательных залогов. Свая, не давшая расчетного (проектного) отказа, должна быть подвергнута контрольной добивке после отдыха и засасывания ее в грунте в течение 6 суток - для глинистых и разнородных грунтов, 10 суток для водонасыщенных мелких и пылеватых песков. 20 суток для мягко- и текучепластичных глинистых грунтов. Сваи, давшие ложный отказ, или сваи, не забитые на 10 - 15 % длины, следует подвергнуть обследованию с целью устранения причин, затрудняющих забивку. В случае; если отказ при контрольной добивке превышает расчетный, проектная организация должна провести контрольные испытания свай статической нагрузкой и откорректировать проект свайного фундамента или его часть.

Погружение свай может производиться как до проектного отказа, так и до проектной отметки (устанавливается проектом). Последнее возможно только в тех случаях, когда под острием сваи залегают слабые грунты и несущая способность сваи не превышает 200 кН.

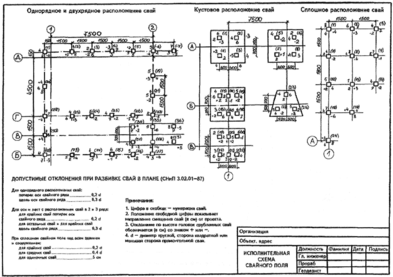

2.2 Составить исполнительные схемы свайного поля

В ППР свайных работ включаются технологические карты, исполнительные схемы, графики, технологические схемы погружения свай, излагается технология погружения свай и устройства ростверков.

Забивку свай выполняют в соответствии с исполнительной схемой свайного поля по рабочим чертежам проекта, содержащим данные о длине свай, их сечении, глубине погружения, величине отказа, направлениях перемещения копра, с соблюдением технологии забивки свай

Данные о погружении свай необходимо записывать в «Журнал забивки свай») В состав основных работ входят: перемещение копра или копровой установки к месту погружения сваи; строповка и подтягивание сваи к копру; установка сваи на точку погружения и выверка правильности ее положения; закрепление на свае наголовника; установка погружателя и расстроповка сваи; погружение сваи с выверкой ее положения; снятие погружателя и наголовника; срубка недопогруженной части сваи или забивка дублирующей сваи.



Оформления исполнительной геодезической схемы свайного поля

2.3 Описать технологическую последовательность работ при устройстве свайного фундамента с монолитным ростверком

Устройство свайных фундаментов любого типа выполняют в следующей последовательности:

- планировка площадки срезкой или подсыпкой;

- устройство котлована и его сдача-приемка;

- разбивка и закрепление осей погружаемых или изготавливаемых свай;

- вдавливание пробных свай;

- погружение или изготовление свай;

- сдача-приемка выполненных свай;

- срубка голов свай;

- зачистка котлована в местах устройства ростверков;

- устройство бетонной подготовки под ростверк;

- устройство ростверка (плиты);

- сдача-приемка свайного фундамента.



2.4 Составить перечень исполнительной документации на устройство фундамента типа «Ф»

При производстве строительно-монтажных работ по устройству свайных фундаментов должны соблюдаться следующие требования: Работы по устройству свайных фундаментов должны производиться в соответствии с проектом производства работ (ППР), разработку которого выполняет подрядная организация на основании проекта организации строительства. ППР согласовывается с проектной организацией, разработавшей проект свайных фундаментов.

В состав ППР входят:

- стройгенплан объекта с нанесением на нем границ и отметок котлована, осей свайных рядов, сетей электро и водоснабжения, расположения бытовых и производственных коммуникаций;

- перечень необходимых машин и оборудования;

- технологические схемы основных производственных процессов (схемы движения сваевдавливающих и буровых машин при устройстве свай, схемы раскладки свай и др.);

- схемы с размещением временных дорог, площадок складирования свай и других строительных конструкций и материалов;

- календарный план производства работ;

- графики транспортировки на объект свай, конструкций, потребности в рабочих кадрах и основных строительных машинах;

- краткая пояснительная записка с расчетами потребности строительных машин и технико-экономическим обоснованием ППР;

- дополнительные требования, предъявляемые к производству работ, характерные для данного объекта в зависимости от инженерно-геологических, гидрогеологических, климатических и экологических условий площадки и типа сооружений.



2.5 Перечислить контролируемые параметры при устройстве фундаментов типа «Ф», способы и методы их контроля

Входной контроль свай должен осуществляться в соответствии с требованиями ГОСТ 19804 — 91, ГОСТ 13015.0 — 83*, ГОСТ 13015.3 — 81* и технологической документации, утвержденной в установленном порядке.

Таблица 2.2

Контролируемые операции

Состав и требования контроля

Документация

Подготовительные работы

Проверить:

- завершение и надлежащие оформление предшествующих земляных работ (наличие актов освидетельствования скрытых работ, геодезических исполнительных схем и другой приемо-сдаточной документации;

- завершение и надлежащие оформление предшествующих работ по детальной разбивке свайного фундамента;

- наличие проекта, ППР, технологических карт и схем операционного контроля качества работ по устройству свайных фундаментов;

- наличие паспортов и полноту содержащихся в них данных на поступление на строительную площадку сваи, оголовки идругие железобетонные изделия, соответствие их требованиям проекта; маркировку свай и наличие штампа ОТК;

- внешним осмотров отсутствие недопустимых дефектоввнешнего вида свай, завершение работ по полной или частичной сборки свай, их разметке,

Акт приемки, акты освидетельствования скрытых работ исполнительные схемы

Исполнительная съемка

ППР, технологические карты, СОКК

Паспорт

Общий журнал работ

Устройство свайных фундаментов

Контролировать:

соблюдение заданной ППР технологии устройства свайных фундаментов;

установку свай и ростверков в проектном положении;

Общий и специальной журналы работ

Исполнительные съемки

Приемка

Проверить:

соответствие фактического положения свай требованиям проекта и нормативных документов;

составление и надлежащие оформление приемо-сдаточной исполнительной документации (актов приемки фундаментов, актов освидетельствования скрытых работ, исполнительных геодезических геодезических схем).

Акты приемки фундаментов, акты освидетельствования скрытых работ

Исполнительные схемы

Входной и операционный контроль осуществляют: мастер (прораб), лаборатория (инженер), геодезист — в процессе производства работ.

Приемочный контроль осуществляться: прораб (мастер), представители генподрядчика и технадзора заказчика.
