6.3 Уровень цен, в котором составляется сметная документация
Сметная документация на строительство объектов составляется:
-
в базисном уровне цен – по состоянию на 1 января 2000 года;
-
в текущем уровне цен – на дату (месяц (квартал), год), ближайшую к дате представления документов (заявления) в экспертизу.
Сметная стоимость строительства определяется базисно-индексным методом. Базисно-индексный метод определения сметной стоимости предусматривает составление сметных расчетов (смет) в базисном уровне цен с использованием единичных расценок и системы индексов изменения сметной стоимости.
Назначать индексы пересчета сметной стоимости необходимо в соответствии со сборником текущих индексов изменения сметной стоимости строительства, реконструкции и капитального ремонта объектов капитального строительства в разделе железных дорог ОАО «РЖД» на I квартал 2015 г. (распоряжение ОАО «РЖД» от 19.11.2014г. № 2706р).
Пересчет в текущие цены произведен в локальном сметном расчете с помощью индексов на:
-
подготовительные работы К=8,42 («Индексы изменения стоимости СМР» ОАО «РЖД» от 19.11.2014 г. №2706р Амурская область);
-
работы по сооружению фильтрующей насыпи с трубой К=5,88 («Индексы изменения стоимости СМР» ОАО «РЖД» от 19.11.2014 г. №2706р Амурская область);
-
земляные работы К=9,42 («Индексы изменения стоимости СМР» ОАО «РЖД» от 19.11.2014 г. №2706р Амурская область);
-
работы по сооружению водоотводной канавы и скальной «обоймы» К=5,12 («Индексы изменения стоимости СМР» ОАО «РЖД» от 19.11.2014 г. №2706р Амурская область);
-
работы по верхнему строению пути К=6,71 («Индексы изменения стоимости СМР» ОАО «РЖД» от 19.11.2014 г. №2706р Амурская область);
-
заключительные работы К=7,25 («Индексы изменения стоимости СМР» ОАО «РЖД» от 19.11.2014 г. №2706р Амурская область).
6.4 Сметно-нормативная база, используемая при составлении сметной документации
Сметная документация на строительство объектов инфраструктуры железнодорожного транспорта составляется на основе отраслевой сметно-нормативной базы ОСНБЖ-2001, введенной в действие с 1 июня 2011 г. распоряжением ОАО «РЖД» от 1 июня 2011 г. № 1199р «О переходе на новую отраслевую сметно-нормативную базу ОАО «РЖД» для определения сметной стоимости строительства».
Отраслевые сметные цены и единичные расценки, входящие в состав ОСНБЖ-2001, утверждены распоряжением ОАО «РЖД» от 31 января 2011 г. № 178р «Об утверждении отраслевых сметных нормативов» (с учетом изменений).
Отраслевая сметно-нормативная база (ОСНБЖ-2001) разработана на основе государственных сметных нормативов в базисном уровне цен по состоянию на 01.01.2000 и включает в себя следующие отраслевые сметные цены и единичные расценки:
-
Отраслевые сметные цены на материалы, изделия и конструкции (ОССЦЖ-2001), части 1-5;
-
Отраслевые сметные цены на перевозки грузов для строительства (ОССПЖ-2001);
-
Отраслевые сметные расценки на эксплуатацию строительных машин и автотранспортных средств (ОСЭМЖ-2001);
-
Отраслевые единичные расценки на строительные и специальные строительные работы (ОЕРЖ-2001), части 1-47.
Сметные нормативы ОСНБЖ-2001 дифференцированы по территориальным районам и подрайонам Российской Федерации. Территориальные районы и подрайоны с входящими в них республиками, краями и областями, а также районные коэффициенты к оплате труда, учтенные отраслевыми единичными расценками.
Сметные нормативы ОСНБЖ-2001 учитывают отраслевые условия строительства объектов, в том числе линейных, в соответствующих районах и подрайонах Российской Федерации, в том числе уровень оплаты труда рабочих и машинистов, сложившиеся источники поставки строительных материалов и оптимальные транспортные схемы по их доставке, другие отраслевые особенности строительства в данном регионе.
6.5 Подсчет объемов работ
Одним из условий верного составления сметной документации является грамотный подсчет объемов в соответствии с правилами исчисления объемов
работ, установленными ГЭСН.
Исчисление выполнено в соответствии с общими указаниями по применению ГЭСН, МДС 81‑36‑2004 и техническими частями к сборникам единичных расценок. Для разработки локальных смет на подготовительные работы и работы по восстановлению профиля нагорной канавы использовались следующие рекомендации для подсчета объемов:
Объем подготовительных работ определяется исходя из размеров строительной площадки и количества необходимых материалов для производства работ, на противодеформационные мероприятия. Объемы на разработку водоотводных канав, были найдены исходя из проектных размеров канавы. На основании рабочих чертежей, были произведены расчеты нужных объемов и занесены в таблицу ведомость объемов.
6.6 Применение коэффициентов
Нормы и расценки разработаны для строительных работ, выполняемых в нормальных условиях, не осложненных внешними факторами, такими как стесненность, загазованность, наличие действующего оборудования непосредственно в зоне производства работ и т.д.
При составлении сметной документации необходимо учитывать дополнительную стоимость строительных работ, возникающую из-за различных усложняющих факторов. Данный учет производится путем применения поправочных коэффициентов к элементам прямых затрат непосредственно при составлении локальных сметных расчетов и смет. Поскольку работы выполняются в нормальных условиях, поправочные коэффициенты не применялись.
6.7 Исчисление сметной прибыли и накладных расходов
Накладные расходы учитывают затраты строительно-монтажных организаций, связанные с созданием общих условий производства, его обслуживанием, организацией и управлением.
К накладным расходам относятся:
-
административно-хозяйственные расходы подрядчика
-
расходы на обслуживание работников строительства
-
расходы на организацию работы на строительной площадке
-
прочие накладные расходы (обязательное государственное страхование, платежи по кредитам и т.п.)
Нормативы накладных расходов определены в соответствии с МДС81-33.2004; по видам строительно-монтажных работ (в % от ФОТ).
Сметная прибыль включает в себя сумму средств, необходимых для покрытия расходов строительно-монтажных организаций на развитие производства, социальной сферы и материальное стимулирование.
6.8 Определение отдельных видов затрат
Затраты на возведение временных зданий и сооружений определяются по нормам Сборника сметных норм и затрат на земляные работы ГСН 81-05-01-2001 п. 3.4 в процентах от сметной стоимости СМР и равны 3,7%.
В отношении объектов капитального строительства, резерв средств на непредвиденные работы и затраты в размерах, не превышающих 3 % - для объектов капитального строительства производственного назначения.
Резерв средств на непредвиденные работы и затраты предназначен для возмещения стоимости работ и затрат, потребность в которых возникает в процессе разработки рабочей документации или в ходе строительства в результате уточнения проектных решений или условий строительства в отношении объектов (выполнения видов работ), предусмотренных в утвержденном проекте.
По итогам подсчета сметная стоимость строительных работ составляет – 284765,127 тыс. рублей.
Локальный сметный расчет представлен в Приложении А.
7 БЕЗОПАСНОСТЬ И ЭКОЛОГИЧНОСТЬ ПРОЕКТА
Основными законодательными актами по охране труда в нашей стране являются Конституция РФ, Трудовой кодекс РФ, Приказ Минтруда России от 01.06.2015 № 336н «Об утверждении Правил по охране труда в строительстве» (Зарегистрировано в Минюсте России 13.08.2015 № 38511), в этих документах отражены правовые вопросы охраны труда и здоровья трудящихся.
На основании вышеперечисленных источников, а также, исходя из соответствующих правил безопасности и норм производственной санитарии, в данном проекте нами предусматриваются основные мероприятия по созданию безопасных условий работы строителей при разработке вечномерзлых грунтов, транспортировке сортированного скального грунта, разработке скальных траншей.
7.1 Охрана труда при возведении водоотводных сооружений
-
Актуальность темы
В данном проекте разрабатывается способ усиления земляного полотна скальными «обоймами», методом осушения участка строительства с устройством нагорной канавы, методом повторной расчистки.
-
Условия безопасности рабочих
По данным Росстата, по различным причинам в Российской Федерации на производстве ежегодно травмируется 35 – 40 тысяч человек, 1,5 – 1,7 тысяч человек с летальным исходом, 6 млн. человек работают во вредных условиях, более 700 тысяч единиц оборудования и 61 тысяча зданий и сооружений не отвечает требованиям безопасности.
Оценка условий труда в строительстве в России определяет ряд факторов, непосредственно влияющих на ухудшение здоровья рабочих. Все опасные и вредные производственные факторы в соответствии с ГОСТ 12.0.003-74 подразделяются на: физические (высокий уровень шума, проблемы освещённости, запылённость, микроклимат, излучение), химические (токсичные, мутагенные, канцерогенные газы, пары и т.д.), биологические (болезнетворные вирусы, бактерии и т.д.) и психофизиологические (физические и эмоциональные перегрузки, умственное перенапряжение, монотонность труда).
Источниками негативных воздействий на производстве являются не только технические устройства. На уровень травматизма оказывают влияние психофизическое состояние и действия работающих. Воздействие негативных факторов производственной среды приводит к травмированию и профессиональным заболеваниям работающих.
Основными травмирующими факторами в строительстве являются (%): оборудование (41,9), падающие предметы (27,7), падение персонала (11,7), заводской транспорт (10), нагретые поверхности (4,6), электрический ток (1,6), прочие (2).

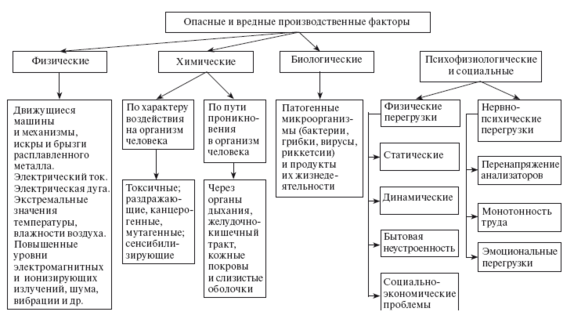

На рис. 7.1 приведена классификация опасных и вредных производственных факторов.
Рисунок 7.1 – Классификация опасных и вредных производственных факторов
-
Физические факторы
Опасные и вредные физические воздействия окружающей среды.
Вредные физические воздействия окружающей среды включают в себя шумы, повышенную и пониженную температуру окружающей среды, радиацию, вибрацию и барометрическое давление. Производство строительных работ часто осуществляется в условиях чрезвычайно высоких или низких температур, при сильном ветре, в дождь, снег, туман, или ночью. Также имеет место ионизирующая или неионизирующая радиация так же, как и большие перепады барометрического давления.
Риски перегрева или переохлаждения возникают, в основном, потому, что большая часть строительных работ производится на открытом воздухе, основном источнике соответствующих заболеваний. Операторы тяжелых механизмов могут сидеть рядом с раскаленным двигателем и работать в
кабине с окнами, но без вентиляции. Так же, те, кто работает в открытых кабинах, не защищены от воздействия солнечных лучей. Рабочие в защитных комбинезонах, которые требуются для уборки опасных отходов производства, возможно, будут вырабатывать избыточное количество метаболического тепла от повышенной физической нагрузки, не имея никакой вентиляции, поскольку они будут одеты в костюмы из воздухонепроницаемой ткани. Тепловому перегреву способствует также дефицит питьевой воды и отсутствие затененных мест на производстве.
В зимний период строительные рабочие работают в условиях чрезвычайно низких температур, рискуя при этом переохладиться, обморозиться или поскользнуться и упасть на льду.
Механизмы, превратившие строительство в высокомеханизированную отрасль промышленности, одновременно с этим привнесли в неё и повышенные уровни шумов. Основные источники шума и вибрации в строительстве можно объединить в следующие группы:
1) передвижные строительные машины — экскаваторы, бульдозеры, катки, башенные, мостовые и автомобильные краны, копровые установки с дизель – молотами и электровибраторами передвижные компрессорные установки;
2) машины для приготовления, распределения и виброуплотнения бетонной смеси – бетоносмесители, дозаторные устройства, раздаточные бункера с навесными электровибраторами, виброплощадки, бетоноукладчики, установки для виброформования многопустотных изделий, кассетные установки с навесными вибраторами и др.;
3) ручной механизированный инструмент с электро- и пневмопроводом.
Передвижные крупногабаритные машины (бульдозеры, виброкатки) и механизмы (виброплиты) также вызывают у рабочих вибрацию всего тела или отдельных его частей.
