Тн = Тч/ tсм (3.8)
Кладка наружных стен в один кирпич под штукатурку средней сложности:
Тн = 30,5 / 8= 4(дн)
Подъем кирпича на поддонах до 250шт. башенным краном:
Тн = 3,7 / 8= 0,5 (дн)
Подъем раствора башенным краном в ящиках емкостью до 0,25 м3
Тн = 2,2 / 8= 0,3 (дн)
Установка, разборка перестановка инвентарных подмостей на готовых рамах без ходов по настилу, в пределах этажа
Тн = 6,3 / 8= 0,78 (дн)
Укладка железобетонных перемычек на дверные и оконные проемы вручную
Тн = 3,2 / 8= 0,5 (дн)
Установка защитных козырьков и их разборка
Тн = 27,4 / 8= 3,5 (дн)
Очистка этажей от строительного мусора
Тн =4,7 / 8= 0,5 (дн)
Укладку железобетонных перемычек массой до 100кг вручную выполняется каменщиками, как и кладка наружных стен. Поэтому, в целях удобства построения календарного графика процессы объединяют. Устройство защитных козырьков непосредственно в кладочный процесс не входит и не рассматривается в графике. Результаты рассчета нормативной продолжительности работ помещают в таблицу 9:

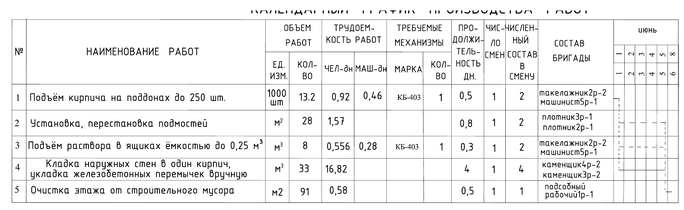

Таблица 3.9- Календарный график производства работ
Нормативная трудоемкость работ Тн по карте определяется суммированием трудозатрат по калькуляции.
Тн =(122,1+7,4+4,32+12,6+12,54+4,7)/8=20,5 (чел-дн).
Проектная трудоемкость работ Тпр рассчитывается по формуле:
Тпр =Еri·ti (3.9)
где ri-количество рабочих в бригаде по i-й работе,
ti- продолжительность i-й работы по графику.
Тпр = 2·0,5+2·0,8+2·0,3+4·4+1·0,5= 20,2 (чел-дн)
Нормативная выработка Внорм по технологической карте рассчитывается по формуле:
Внорм = V/Тн (3.10)
где V- объем по карте в натуральных единицах измерения.
Внорм = 33/20,5= 1,61(т/чел-дн)
Проектная выработка Впр рассчитывается по формуле:
Впр = V/ Тпр (3.11)
Впр = 33 / 20,2= 1,63 (т/чел-дн)
Нормативная трудоемкость единицы продукции qнорм рассчитывается по формуле:
qнорм =Тн/V (3.12)
qнорм =20,5 / 33= 0,62 (чел-дн/т)
Проектная трудоемкость единицы продукции qпр рассчитывается по формуле:
qнорм =Тпр/V (3.13)
qпр = 20,2 / 33= 0,61 (чел.-дн./т)
Продолжительность работ определяется по графику производства работ. Результаты сводятся в таблицу 10:
Таблица 3.10- Технико-экономические показатели технологической карты
Наименование показателя | Единица измерения | Нормативное значение показателя | Проектное значение показателя |
Трудоемкость работ | чел.-дн. | 20,5 | 20,2 |
Трудоемкость единицы продукции | чел.-дн./т | 0,62 | 0,61 |
Выработка | т/ чел.-дн. | 1,61 | 1,63 |
Продолжительность работ | дн | 6 |
