Защита населения в зонах катастрофического
1.5. Защита населения в зонах катастрофического
затопления и наводнения
1.5.1. Возможные варианты защиты населения в зонах катастрофического затопления
Основным способом ЗН в зонах катастрофического затопления (ЗКЗ) является эвакуация всего населения из этой зоны в угрожаемый период. Эвакуация населения должна проводиться в короткие сроки при минимальном количестве затрат.
Эффективность эвакуации и рассредоточения измеряется величиной снижения потерь среди населения. Данная величина зависит от времени осуществления вывоза (выхода) людей из ЗКЗ в районы не подлежащие затоплению.
Установлено, что время проведения эвакуации, в свою очередь, зависит от следующих факторов (условий):
количества средств автомобильного, железнодорожного и других видов транспорта и числа посадочных мест для перевозки населения;
наличия соответствующего количества путей эвакуации и их пропускной и провозной способности;
степени подготовленности населения, соответствующих служб и времени сбора их по сигналам на эвакуацию;
Рекомендуемые материалы
расстояния перевозки (выхода) населения в безопасные зоны;
возможного характера воздействия противника по городу в военное время или характера затопления (факторов затопления) в мирное время;
условий, складывающихся в районах размещения населения;
степени и полноты осуществления мероприятий, обеспечивающих успешное проведение эвакуации.
Для определения оптимального варианта эвакуации из ЗКЗ необходимо задаться начальными условиями. Основным граничащим условием будет наличие путей для эвакуации.
Для определения времени на эвакуацию из ЗКЗ пешим порядком зададимся следующими переменными параметрами:
время начала оповещения об эвакуации;
время сбора населения (подготовка продуктов, документов, отключение электроэнергии и др.);
выход населения из жилых помещений на улицу;
время движения от мест проживания к месту сбора;
время выхода колонн за зону возможного затопления.
Эвакуация населения из ЗКЗ определяется, исходя из полного времени выхода (Т) эвакуированных, по формуле
, ч, (1.1)
где t1 =1 ч - промежуток времени с момента подачи сигнала до выхода последнего человека из здания;
S1 - расстояние от центра города (населенного пункта) до границы ЗКЗ;
V1 - скорость движения пешим порядком.
Вывоз населения транспортом из ЗКЗ определяется из следующих соображений.
При постоянной интенсивности вывоза населения количество населения (N2) в безопасном районе будет равно
, чел., (1.2)
где q2 - средняя провозная способность автотранспорта;
V2 - скорость движения транспорта;
S2 - расстояние, преодолеваемое транспортом.
Приравняв время завершения пешей эвакуации ко времени вывоза населения автотранспортом, получим
, чел., (1.3)
Аналогичным образом получены зависимости, позволяющие определить количество эвакуируемого населения железнодорожным (Nз) и водным транспортом (N4)
, чел., (1.4)
, чел., (1.5)
Количество населения, выводимого из городами (населенного пункта) в пеших колоннах, определяется по формуле
N1 = Нэ - N2 – N3 - N4, чел. (1.6)
Провозная способность каждого вида транспорта определяется как частное от деления числа посадочных мест (θ) на время одного рейса . Тогда имеем:
; ; ; (1.7)
В результате расчетов может получиться, что сумма полученных значений количества людей, вывозимых каждым видом транспорта, превышает общее количество эвакуируемых. Это означает, что в данном случае время вывоза всего населения меньше, чем продолжительность пешей эвакуации и поэтому эвакуация пешим порядком нецелесообразна. Для этого случая выведены следующие зависимости
; ; , чел. (1.8)
Для случая применительно к городам, находящимся в ЗКЗ, приведен пример расчета.
Исходные данные:
1. Численность эвакуируемого населения - 12 тыс. чел.
2. Количество населения, эвакуируемого автомобильным транспортом - 1050 чел.
3. Количество населения, эвакуируемого железнодорожным транспортом - 4000 чел.
4. Протяженность маршрутов эвакуации: автотранспортом - 70 км, железнодорожным транспортом - 120 км.
Решение:
1. Определяем среднюю провозную способность автомобильного и железнодорожного транспорта:
чел/ч;
чел/ч.
2. Определяем количество населения, вывозимого автотранспортом и железнодорожным транспортом.
Автотранспортом:
чел.
Железнодорожным транспортом:
чел.
Далее суммируем количество эвакуируемых автомобильным и же-
лезнодорожным транспортом:
Nтр= N2 + N3 = 602+5500 =6102 чел.
Считаем, что количество населения для пешей эвакуации равно
NП= NЭ- N2- N3= 12000 -602 -5500 =5898 чел.
Для данного случая количество ЭН автомобильным и железнодорожным транспортом не превышает общего количества эвакуируемых. Значит, целесообразно проводить и пешую эвакуацию.
Вторым способом ЗН является защита людей в ЗС.
Защиту рабочих и служащих на производственных объектах, продолжающих работу в военное время, допускается производить в убежищах. Целесообразность такого способа ЗН зависит от необходимости строить убежища в ЗКЗ. Такая необходимость возникает в том случае, если данное убежище будет защищать рабочих и служащих объекта от применения противником ССП воздействия волны прорыва, и если люди будут продолжать свою производственную деятельность на сохранившемся оборудовании объектов.
Строительные нормы и правила СНиП 11-11-77* предусматривают следующие правила проектирования, размещения, строительства и эксплуатации ЗС в ЗКЗ.
1. Создание фонда ЗС осуществляется заблаговременно в мирное время, как правило, вне ЗКЗ и в основном за счет убежищ.
2. Системы жизнеобеспечения убежищ должны обеспечивать непрерывное пребывание в них расчетного количества укрываемых в течение двух суток.
3. В убежищах, расположенных в ЗКЗ, следует предусматривать режим полной или частичной изоляции с регенерацией внутреннего воздуха (режим III).
Строительные нормы и правила СНиП II-11-77х) предусматривают следующие общие требования к убежищам, возводимым в ЗКЗ. Убежища, размещенные в ЗКЗ, должны удовлетворять всем требованиям настоящих норм с учетом воздействия гидравлического потока, обусловленного гравитационными или прорывными волнами. Продолжительность затопления для гравитационных волн принимается кратковременной < 2 ч., а для прорывных волн - длительной > 2 ч.
Убежища в зонах длительного затопления следует предусматривать при расчетной глубине воды не более 10м. При больших глубинах затопления следует применить другие способы защиты.
Прежде всего необходимо определить время укрытия людей в убежищах при известной скорости волны прорыва. Задачу по определению времени укрытия людей в убежище при данной скорости волны прорыва необходимо решать, чтобы быть уверенным, что при подходе к объекту фронта волны прорыва, 100% людей, предназначенных для укрытия в данном убежище, будут в нем находиться, и все мероприятия по подготовке убежища к приему укрываемых выполнены в полном объеме.
Определение времени укрытия людей в убежище представляет из себя более сложную задачу. Данное время обозначим как время упреждения; которое будет равно
tу =tс + tсб + tзд + tг + tуб + t111, ч, (1.9)
где tс - время поступления сигнала из соответствующего органа
управления на объект, имеющего убежище в ЗКЗ, и доведение этого
сигнала до рабочих и служащих объекта, tс ≈ 5 - 7 мин.
tсб - время, необходимое для сбора укрываемых (обесточивание
электро энергии, сбор необходимых документов, закрытие дверей и
т.д.), tсб ≈ 5 мин.;
tзд - время движения укрываемых по коридорам здания к выходу и
выход на 1 этаж здания принимаем tзд ≈ 5 мин. при выходе людей из
пятиэтажного здания (средняя высота застройки);
tг - время движения людей к убежищу (производится отдельный
расчет);
tУб - время движения людей в пределах убежища и распределение
их по местам (tуб ≈ 10 мин. - с учетом непрерывности потока
укрываемых);
t111- время для полной герметизации убежища и перевода его на
режим регенерации воздуха, t111 ≈10 минут (учитывая высокие
практические навыки звена по обслуживанию убежища).
Для нахождения величины tг изобразим схему сбора укрываемых к отдельно стоящему убежищу. Схема сбора укрываемых к убежищу приведена на рис.1.3.

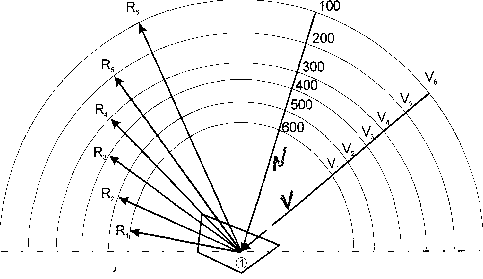

Рис.1.3. Схема сбора укрываемых к убежищам
На схеме обозначено:
1 - убежище (отдельно стоящее) на объекте, попадающее в ЗКЗ;
(R1-R6) - радиусы сбора укрываемых, принимаем радиус сбора
укрываемых равный 500 м;
N - количество укрываемых в убежище, данное значение принимаем
согласно максимальному значению укрываемых в убежищах,
построенных в ЗКЗ, наиболее целесообраззная вместимость убежища, N= 600 чел.;
V - скорость движения группы укрываемых к убежищу.
Допущение:
В качестве допущения примем, что в каждой зоне на удалении через каждые 100 м от убежища находится одинаковое количество укрываемых (отличается каждое последующее количество людей в зонах движения от предыдущего на 100 чел.).
Особого расчета требует определение скорости движения групп укрываемых. Естественно, что даже при равномерном распределении плотности людей по потокам, их движение к убежищу не будет одинаковым хотя бы из-за неравномерности движения через вход убежища.
Скорость движения укрываемых будет подчиняться закону убывающей арифметической прогрессии
Vп+1=Vп-qп+1, (1.10)
где Vп - скорость потока укрываемых;
qп+1- шаг разности скорости потоков.
За счет уменьшения скорости каждого потока запишем следующее выражение:
qп+1=( qп +0,1) (1.11)
В конечном счете формула (5.8) примет вид:
Vп+1=Vп-(qп+0,1) (1.12)
Для создания полной "картины" укрытия людей в убежище, принимаем, что первый, идущий в своем потоке, находится на расстоянии 100 м
от первого, идущего в последующем потоке.
Время, движения каждого потока к убежищу определяется по формуле
, (1.13)
где Si - расстояние от каждого потока убежища;
Vi - скорость движения потока.
Произведем численный расчет времени движения каждого потока укрываемых к убежищу. При этом предварительно подсчитаем по вышеуказанному закону арифметической прогрессии скорость каждого потока
V1 = 4 км/ч; V2 = 3,8 км/ч; V3 = 3,5 км/ч;
V4 = 3,1 км/ч; V5= 2,6 км/ч; . V6 =2,0 км/ч.
В конечном итоге имеем:
tГ1 = S1/V1= 0,1 км / 4 км/ч = 0,025 ч = 1,5 мин;
tГ2 = S2/V2= 0,2 км / 3,8 км/ч = 0,0526 ч = 3,15 мин;
tГ3 = S3/V3= 0,3 км / 3,5 км/ч = 0,0857 ч = 5,14 мин;
tГ4 = S4/V4 =0,4 км / 3,1 км/ч = 0,129 ч = 7,74 мин;
tГ5 = S5/V5 = 0,5 км / 2,6 км/ч = 0,192 ч = 11,5 мин;
tГ6 = S6/V6 = 0,6 км / 2,0 км/ч = 0,285 ч = 17,1 мин.
Таким образом, последний укрываемый войдет в убежище через 17,1 мин. после выхода из здания.
По приведенным выше показателям время на укрытие всех 600 чел. будет равно:
tу = tс + tсб + tзд + tуб + tз + tГ6 = 5+5+5+10+5+10+17,1=57,1 мин.
Значит время для полного укрытия всех 600 чел. на объекте при подсчитанных значениях составит 57,1 мин, а время добегания волны прорыва при разрушении плотины для первого створа составляет 0,9 ч = 54 мин.
Таким образом, убежища для укрытия рабочих и служащих объекта в районе, ограниченным первым створом, строить нецелесообразно.
1.5.2. Мероприятия по защите населения при наводнениях
Под наводнением понимают значительное затопление местности в результате подъема уровня воды в реке, озере или море, вызываемое различными причинами. В ряде стран среди других СБ по повторяемости, площади распространения и материальному ущербу наводнения стоят на первом месте.
Природно-географическими условиями возникновения наводнений являются: выпадение осадков в виде дождя; резкое таяние снега и льда на водоемах и горах; цунами; тайфуны; аварийное разрушение плотин водохранилищ
Наиболее часто наводнения бывают дождевого - речного типа. Другой тип - затопление побережья в результате поднятия уровня моря при шторме (наводнения нагонного типа). Реже наводнения могут являться следствием опускания суши. Наводнения возникают также при обильном таянии снега, в связи с заторами при ледоходе, таянием льда при оттепелях. Весьма опасны наводнения, связанные с разрушением инженерных сооружений (дамб, плотин). Причиной наводнений может быть недостаточная пропускная способность водоотводов при грозовых ливнях. Выпадающие на значительных площадях ливневые дожди могут сильно повысить уровень рек, если дожди сопровождаются внедрением теплых воздушных масс или воздействием мигрирующего штормового фронта. При этом от разлива реки может быть затоплена вся ее пойма.
При таянии снега вода от снега суммируется с дождевой, что может вызвать наводнение, особенно при внезапной оттепели, ускоряющей таяние снега. Тем не менее, паводки от таяния снега развиваются медленнее, чем дождевые, что позволяет принять упреждающие защитные меры.
При резкой оттепели после холодной зимы речной лед почти не размягчается и его ломка происходит с замедлением. При этом ледяной слой проламывает вздувшаяся река, большие глыбы льда могут образовывать заторы у мостов и в узких местах русла, что приводит к запрудам. Выше затора происходит разлив, а при преодолении водой затора волна наводнения, распространяясь вдоль русла, вызывает разрушения.
Крупные наводнения возникают при прорыве ледниковых вод (воды, скапливающейся под ледником), а также при прорыве дамб и плотин. Эти прорывы идут при высоких расходах воды.
Наиболее часто на наводнение представляет собой повышение уровней и расходов воды в реке за счет увеличения ее притока. В зависимости от времени года, источника притока воды в русло и его интенсивности, наводнения подразделяются на весеннее половодье и паводок.
Продолжительность половодья для малых рек - несколько дней, для больших рек - 1 - 3 месяца.
Паводковые наводнения, как правило, скоротечны, возникают внезапно и тем самым наносят наибольший ущерб экономике региона. Паводки обычно продолжаются в течение нескольких дней.
Особую опасность для населения представляет наводнение, вызванное весенним половодьем и одновременно с ним возникшим паводком.
Особый интерес вызывает рассмотрение влияния наводнений на обстановку в населенных пунктах и повреждения, возникающие в результате их воздействия. Обстановка в населенных пунктах существенно зависит от морально-психологического состояния, а также инженерной обстановки.
На морально-психологическое состояние населения влияют степень и сроки оповещения о предстоящем наводнении, уровень заблаговременной подготовки населения к действиям в период наводнения, частота наводнений, время года и суток, скорость подъема воды и другие факторы.
Если наводнение возникает внезапно и заблаговременная подготовка населения не проводилась, то возникает паника, неорганизованное отступление и бегство от стихии, которые приводят к заторам и пробкам на путях эвакуации, дополнительным жертвам. Усугубляют эту обстановку холодная, ненастная погода и темное время суток.
При заблаговременном оповещении и подготовке населения идет оперативная организованная ЭН и материальных ценностей, принимаются меры по борьбе со СБ, мобилизуются органы управления и спасательные команды с техникой.
В населенных пунктах, подвергающихся относительно частому затоплению (1 раз в 3-5 лет), население, как правило, готово к стихии, проводит заблаговременные, организованные и технические мероприятия, направленные на защиту от нее и снижение возможного ущерба. В этих населенных пунктах, как правило, встречают наводнение без паники. Планомерно обеспечивается ЭН и спасение материальных ценностей.
Поражающее воздействие наводнения выражается в затоплении водой жилищ, промышленных и сельскохозяйственных объектов, полей с выращенным урожаем, разрушении зданий и сооружений или повреждении и порче оборудования предприятий, разрушении гидротехнических сооружений и коммуникаций.
Последовательная картина затопления города такова: заливаются подвалы, внутренние дворы, расположенные ниже улиц, затем улицы и первые этажи зданий. Местность покрывается слоем воды.
Обычно при средних и крупных наводнениях в первые часы нарушаются средства сообщения на значительных площадях затопленных территорий, телефонная связь и электроснабжение выходит из строя в течение первого часа. В первые часы также приостанавливается лоцманская служба в речных портах. Многие деревянные строения разваливаются и сносятся в течение 3-4 ч. Защитные дамбы могут выдерживать динамическое давление воды, однако в течение нескольких дней могут образовываться бреши.
При крупных и катастрофических паводках, когда реки собирают воду с площадей в несколько сотен квадратных километров, поток вырывает с корнем деревья, сносит большие каменные глыбы, каменные ограды и небольшие здания.
В результате размыва оснований и непрерывного углубления промоин от размывающего действия текущей воды может происходить разрушение кирпичных зданий в течение 5-10 сут.
Более устойчивы блочные бетонные здания, с фундаментами из бетонных (железобетонных) плит. Такие здания с затопленными водой подвалами сохраняют общую устойчивость до нескольких месяцев. Вследствие затопления в течение нескольких суток разрушаются мостовые на улицах городов.
Различают прямой и косвенный ущерб от наводнений.
1. К прямому ущербу относят:
повреждения и разрушения жилых, общественных и производственных зданий, железных и автомобильных дорог, линий электропередачи и связи, мелиоративных систем;
гибель скота, сельскохозяйственных культур;
уничтожения и порчу сырья, топлива, продуктов питания, кормов, удобрений;
затраты на временную ЭН и перевозку ценностей в незатопленные места;
смыв плодородного слоя почвы и замыв почвы песком.
2. К косвенному ущербу относят:
затраты на приобретение и доставку в пострадавшие районы продуктов питания, строительных материалов, кормов для скота;
сокращение выработки продукции, замедление темпов развития экономики;
ухудшение условий жизни населения;
невозможность рационального использования территорий;
увеличение амортизационных расходов по содержанию зданий в нормальном состоянии.
По сложившейся практике работы по борьбе с наводнениями и по ликвидации их последствий условно делятся на три этапа.
Первый этап:
прогноз СБ и организация работ по снижению возможных ЧС;
оповещение руководителей учреждений объектов, членов комиссии по ЧС, командиров воинских частей и населения; приведение в готовность к ЧС органов управления и воинских частей; анализ возможной обстановки;
проведение подготовительных мероприятий по снижению возможных потерь и ущерба (обваловка различных инженерных сооружений, укрепления дамб и мостов); приведение в готовность аварийно-технических средств; уточнение расчета сил и средств на возможную эвакуацию; определение маршрутов эвакуации; организация взаимодействия.
При оценке прогноза СБ на первом этапе учитывается доля поврежденных объектов на затопленных площадях при крупных паводках, которая приведена в табл. 1.13 .
Таблица 1.13
Доля поврежденных объектов на затопленных площадях (в %) при крупных паводках (скорость потока V = 3-4 м/с)
Объект | Период (часы) | Сутки | ||||
1 | 2 | 3 | 4 | 1 | 2 | |
Затопление подвалов | 10 | 15 | 40 | 60 | 85 | 90 |
Нарушение дорожного движения | 15 | 30 | 60 | 75 | 95 | 100 |
Разрушение уличных мостовых | - | - | 3 | 6 | 30 | 45 |
Остановка службы в портах | - | 50 | 75 | 90 | 100 | - |
Прекращение переправ | 5 | 30 | 60 | 100 | - | - |
Повреждения дамб | - | - | - | - | 10 | 25 |
Разрушение и смыв деревянных строений | - | 7 | 70 | 90 | 100 | - |
Разрушение небольших кирпичных зданий | - | - | 10 | 40 | 50 | 60 |
Повреждение блочных бетонных зданий и про- | - | - | - | - | 5 | 10 |
ломы фундаментов | ||||||
Понижение капитальности на одну ступень: | ||||||
зданий классов 1 -3 | - | - | - | - | 3 | 6 |
<3 | - | 10 | 20 | 30 | 45 | 60 |
Прекращение электроснабжения | 75 | 80 | 90 | 100 | - | - |
Прекращение телефонной связи | 75 | 85 | 100 | - | - | - |
Повреждение систем газо- и водоснабжения | - | - | 7 | 10 | 30 | 70 |
Гибель урожая | - | - | - | - | 3 | 8 |
Возможные размеры зон поражения, высота подъема воды приведе-табл.1.14.
Таблица 1.14
Возможные размеры зон поражения, высота подъема воды
Вид половодья | Площадь затопления | Высота подъема воды | |
кв. км | % населенных пунктов | ||
Малое Среднее Крупное Катастрофическое | 10 10 - 100 100 - 1000 >1000 | 15 - 20 20 - 40 40 - 95 95 - 100 | 1,5 - 2 2 - 4 4 - 6 6 - 14 |
Второй этап:
проведение мероприятий по спасению населения; укрепление дамб и других гидросооружений; наведение переправ; эвакуация в незатопленные районы детских и лечебных учреждений, населения; сельскохозяйственных животных; вывоз материальных и культурных ценностей; поиск и спасение людей и животных;
жизнеобеспечение населения; снабжение имуществом и продуктами пострадавших; восстановление поврежденных систем водо-, тепло-, электроснабжения и связи; восстановление железных и автомобильных дорог и мостов.
Третий этап:
восстановление жилищного фонда;
ввод в строй объектов социальной сферы; систем тепло- и энергоснабжения;
уборка сохранившегося урожая;
восстановление коммуникаций (дорог и мостов).
В качестве заблаговременных мероприятий по борьбе с наводнениями целесообразно предусматривать следующее:
1. Проведение агромелиоративных мероприятий, способствующих переводу скоротечного поверхностного стока в замедленный подземный сток; посадка лесозащитных полос; распашка земли поперек склонов; сохранение прибрежных водоохранных полос древесной и кустарниковой растительности; устройство террас на склонах.
2. На средних и крупных реках для регулирования паводкового стока возможно использование водохранилищ. В предвидении наступающего паводка водохранилище частично опорожняется для принятия паводковых вод и тем самым сглаживается воздействие паводковой волны.
3. Защита населенных пунктов, сельскохозяйственных угодий ограждающими дамбами.
4. Подсыпка территории (намывка грунта).
5. Постановка на учет местных плавсредств и уточнение задач их владельцам в случае наводнения.
Целесообразно создание сети оповещения руководителей учреждений, объектов и населения, которое может включать:
поддержание в постоянной готовности аварийно-технических средств;
уточнение расчета сил и средств на возможную ЭН;
определение маршрутов ЭН;
организация взаимодействия с воинскими частями;
проведение тренировок по действиям в случае наводнения.
1.5.3. Мероприятия по повышению безопасности населения при появлении заторов и зажоров на реках
1. Заторы, их основная характеристика
Заторы, как правило, образуются при вскрытии рек в период разрушения ледяного покрова при скоростях течения более 0,6 м/с, главным образом на участках изменения уклонов водной поверхности от большего к меньшему, на крутых поворотах реки, в сужении русла реки, а также на участках с повышенной толщиной ледяного покрова.
В результате заторов происходит подъем уровня воды в месте затора и выше его по течению. Такой подъем весьма опасен, так как нередко приводит к затоплению прилегающей территории, а на берегах рек образуются навалы льда высотой до 10 - 15 м.
Наиболее часто встречаются заторы торошения. Они формируются при интенсивном подъеме уровня воды, когда вслед за образованием трещин вдоль берегов ледяной покров размывается на отдельные льдины, в результате столкновения происходит наползание одних льдин на другие, их сжатие и торошение.
На участках регулированных рек, а также со значительным разрушением ледяного покрова при скоростях течения более 1 м/с образуются заторы. При этом льдины увлекаются под кромку и перемещаются под ледяным покровом до участка с пониженным скоростным движением, где они задерживаются и забивают водное сечение реки.
Поверхность затора торосистая. Высота торосов может достигать нескольких метров. Ниже затора естественный ледяной покров, как правило, сохраняется, выше - отсутствует.
В период образования и стабилизации заторов (2-8 сут.) выше по течению обычно происходит ледоход. Потеря устойчивости и прорыв затора происходит под влиянием напора воды и повышения температуры воздуха. При прорыве скорость движения заторов составляет 2-5 м/с, толщина движущегося скопления льда - 3 - 6 м, водная поверхность полностью покрывается льдом. Водный поток ниже прорвавшегося затора может выйти за пределы русла и затопить прилегающие участки местности, оставляя на берегах рек навалы льда высотой более 3 м.
2. Зажоры, их основная характеристика
Зажоры на реках образуются в период формирования ледяного покрова. Необходимым условием образования зажоров является возникновение в русле реки внутреннего льда и его вовлечение под кромку ледяного покрова на участках с повышенными уклонами водной поверхности со скоростью более 0,4 м/с.
Образованию зажоров в значительной степени способствуют различные русловые препятствия: острова, отмели, валуны, крутые повороты, сужение русла, а также участки в нижних бьефах ГЭС, на которых под влиянием суточного колебания уровня воды происходит непрерывный процесс образования внутриводного льда и разрушения ледяного покрова.
Скопление шуги и льда вызывает стеснение водного сечения, поэтому происходит подъем уровня воды выше по течению, ниже - уровни понижаются. Образование сплошного ледяного покрова в месте образования зажора задерживается. Подъем уровня воды при зажоре меньше, чем при заторе, поскольку зажоры образуются в период малой входности.
Распространение зажоров наиболее характерно для рек, текущих с юга на север, верховья которых расположены в горах и предгорьях, а так же для рек, имеющих длительный (более 6 сут.) и интенсивный ледоход. Такой ледоход, как правило, происходит на реках с большой осенней водностью, когда замерзание прерывается оттепелями.
При зажорах скопление льда обычно делится на три характерных участка:
замок зажора - покрытый трещинами ледяной покров или перемычка из ледяных полей, закрывающих русло;
голова зажора (собственно зажор) - многослойное скопление хаотически расположенных льдин, подвергшихся интенсивному торошению;
хвост зажора - примыкающее к зажору однослойное скопление льдин в зоне подпора.
Длина головной части зажора обычно превышает ширину реки в 3 -5 раз. На этом участке скопление льда имеет наибольшую толщину. На крупных реках длина хвоста зажора может достигать несколько десятков километров, на средних реках - от одного до нескольких километров.
3. Борьба с заторами и зажорами
Борьба с заторами (зажорами) заключается в предотвращении их образования или ликвидация уже образовавшихся заторов (зажоров).
Образование заторов предотвращают предварительным вскрытием реки. Ускорение вскрытия участка реки достигается ослаблением ледяного покрова; задержка вскрытия - упрочнением льда. В результате ослабления или нарушения сплошности ледяного покрова снижается его сопротивляемость водному потоку, поэтому обеспечивается беззаторный пропуск льда.
Толщину льда на выбранном участке увеличивают удалением снега или искусственным натораживанием. При толщине снега более 10 см его удаление приводит к ускоренному нарастанию толщины льда снизу.
Снег с ледяного покрова следует удалять за пределы участка при температуре воздуха ниже -10°С и толщине льда менее 30 см.
При ликвидации заторов наиболее эффективным является взрывной способ, применение которого наиболее целесообразно в период образования заторов. Заторы на широких реках разрушают, дробя его постепенно снизу вверх по течению, начиная с подрыва ледяных полей ниже затора.
Условия и средства разрушения ледяного покрова, массы подводных
зарядов и расстояния между ними указаны в табл. 1.15 и 1.16.
Таблица 1.15
Условия и средства разрушения ледяного покрова
Толщина льда, м | Масса заряда, кг | Глубина погружения заряда, м | Расстояние между зарядами, м | Количество рядов зарядов | Расстояние между рядами зарядов, м |
0,4 - 0,5 | 1,2 | 1,0 - 1,5 | 5 - 7 | 1 | - |
0,6 - 0,7 | 1,8 | 1,5 - 2,0 | 4 - 6 | 3 | 10 |
0,8 - 0,9 | 2,6 | 2,0 | 4 - 6 | 3 | 5-10 |
1,0 - 1,1 | 3,6 | 2,0 | 4,0 | 3 | 5,0 |
Таблица 1.16
Ориентировочная масса, кг, сосредоточенного заряда для разрушения затора при расстоянии α между зарядами
Глубина погружения заряда в воду,м | При массовом взрыве и α = 5 м | При одиночном или массовом взрыве и α = 10 м |
1,0 - 1,49 1,5 - 1,99 2,0 - 2,49 2,5 - 2,99 3,0 - 3,49 3,4 - 4,0 | 3 | 15 |
3 | 40 | |
15 | 80 | |
25 | 130 | |
40 | 200 | |
60 | 200 |
Если затор не потерял устойчивости после разрушения ледяного поля, то необходимо произвести еще серию взрывов вдоль берегов, либо на середине реки (в пределах нижней, наиболее уплотненной части затора). Если и после этого затор остается на месте, следует произвести серию взрывов вдоль затора.
На средних реках подрывать лед необходимо сверху вниз по течению или одновременно по длине затора, так как это способствует образованию в заторе канала, по которому идет основной поток воды, при этом заторный уровень понижается, а сам затор размывается.
При большой протяженности затора на узких и средних реках с извилистым руслом подрыв заторных масс в нижней части малоэффективен, поэтому взрывы следует вести одновременно по всей длине затора или сверху вниз по течению.
Для разрушения многослойных заторных масс используют не менее 30 кг зарядов, которые опускают в воду между льдинами.
При проведении взрывных работ можно применять вертолеты, которые позволяют укладывать заряды в любом месте непосредственно с борта вертолета или с выходом подрывников на лед. Бомбометание как средство для разрушения ледяного покрова и заторов малоэффективно вследствие трудностей прицельного попадания.
Для предотвращения заторов вблизи мостов необходимо еще до начала ледохода освободить от примерзшего льда все опоры и ледорезы, сделав вокруг них борозды во льду шириной не менее 0,5 м. Кроме этого, следует устроить вдоль реки (по фарватеру) канал.
Устройство канала начинают с низовой стороны моста. Заряды располагают параллельными рядами перпендикулярно фарватеру. Расстояние между зарядами принимают не менее (5 - 6) Н (где Н - глубина погружения заряда в воду), между рядами - не менее 2 - 4 м. Заряды взрывают поочередно рядами, начиная с ряда, ближайшего к борозде, предварительно устраиваемой по границе канала.
При устройстве канала выше моста ряды зарядов располагают параллельно фарватеру против опор и ледорядов. Взрывать заряды ближе 15 м от моста запрещается.
Если на некотором удалении от моста образовался затор, его разрушают взрывами зарядов с низовой стороны для устройства в нем канала шириной 20 - 30 м. Массу зарядов принимают равной 5-20 кг. Заряды в заторе располагаются в 2 - 3 ряда перпендикулярно оси устраиваемого канала и на расстоянии, в 4 - 6 раз превышающем их заглубления. При установке в затор нескольких зарядов их подрыв следует производить одновременно для того, чтобы лед, пришедший в движение после первого взрыва, не принес к мосту невзорвавшиеся снаряды. В затор, образовавшийся непосредственно около моста, следует устанавливать только по одному заряду. Крупные льдины при подходе к мосту разрушают бросаемыми на них зарядами массой не более 3 кг. Эти заряды должны взрываться до подхода льдин под мост.
Работы по разрушению заторов должны вестись ускоренными темпами. При подрывах необходимо следить, чтобы вместе с тронувшимся льдом не унесло работающий личный состав. Ходить по затору и непрочному льду следует с палками для прощупывания льда. В наиболее опасных местах прокладывают доски, обвязывают веревками подрывников, которых страхуют люди на берегу или на прочном льду, ниже затора должны находиться дежурные расчеты, на лодках со спасательными средствами (спасательные круги, веревки, доски, багры и др.). Задачей этих расчетов является оказание помощи утопающим и наблюдение за прохождением льда вниз по течению.
Подрыв зарядов может быть прекращен, если будет заметно падение уровня воды с верховой стороны затора или напор льда перестанет угрожать мосту.
1.5.4. Особенности прогнозирования заторов и зажоров
Основной целью прогнозирования заторов и зажоров является определение максимального заторного и зажорного уровня воды, а также даты их наступления.
Предварительная стадия прогнозирования включает оценку возможности образования затора (зажора). Для этого по картам определяют зато-роопасные (зажороопасные) участки, ориентировочные величины подъемов заторных (зажорных) уровней воды и повторяемость заторов (зажоров).
Прогноз максимальных заторных уровней воды и другие необходимые сведения запрашиваются в территориальных управлениях гидрометеослужбы и контроля природной среды.
Для определения возможностей преодоления водной преграды на за-тороопасных участках организуются аэровизуальные и наземные наблюдения. По величинам максимальных заторных (зажорных) уровней воды определяют возможную зону затопления, которую наносят на топографическую карту. Прогнозирование заторов (зажоров) льда может осуществляться как при наличии данных гидрометеорологических наблюдений, так и при их отсутствии.
Для прогнозирования максимального заторного уровня воды по данным метеорологических наблюдений необходимо знать расход воды, температуру воздуха и сведения о ледовой обстановке. По этим данным строят совмещенные хронологические графики расходов и уровней воды для ряда гидрологических постов, позволяющие иметь сведения о ледовых фазах при наличии и отсутствии ледовых явлений. По материалам ледомер-ных съемок строят продольные профили ледяного покрова. По этим же данным составляют схемы ледовой обстановки на главной реке и ее протоках, В результате анализа колебаний уровней воды устанавливают места и сроки образования заторов и зажоров, а также определяют уровни подъема воды. Данные о максимальных уровнях воды составляют по результатам многолетних наблюдений за максимальными расходами и уровнями воды при заторах (зажорах).
При отсутствии данных гидрометеорологических наблюдений исходными данными являются: уровни и расходы воды; уклоны водной поверхности; глубина и скорости течения, а также ширина открытого русла.
Уклон, глубину и ширину русла определяют промерами и нивелировкой урезов воды и берегов, а скорость течения можно измерить или рассчитать.
Расход воды определяется по следующей формуле
, м3/с, (1.14)
где - средняя скорость течения в створе, м/с;
Информация в лекции "Часть 1" поможет Вам.
w - площадь поперечного сечения русла, м2;
n - коэффициент шероховатости;
h - средняя глубина русла, м;
j - уклон водной поверхности.
Для проведения измерений необходимо организовать временные водомерные посты. Время перемещения кромки ледяного покрова определяют по средним многолетним данным вскрытия, сведения о которых имеются в справочнике "Основные гидрологические характеристики". Для прогноза используют зависимости максимального заторного (зажорного) уровня воды от расхода воды у кромки ледяного покрова и средней температуры воздуха.
Заблаговременность прогноза для узких горных рек может составлять от нескольких часов - по мере увеличения длины реки и уменьшения уклона - до нескольких суток, а на крупных долинных реках – 15 - 20 сут.
