Что называют календарным планом работ и какая информация необходима для разработки календарного плана работ
26.Что называют календарным планом работ и какая информация необходима для разработки календарного плана работ?

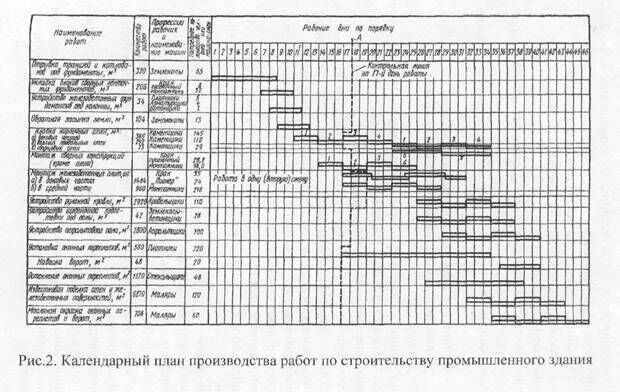

Календарным планам работ называют проектно-технические документы в составе проектов организации строительства и производства работ, в которых на основании физических объёмов работ и принятых организационных и технологических решений устанавливаются целесообразная последовательность, взаимная увязка и сроки выполнения работ по строительству объектов, а также документы, определяющие потребность строительства в рабочих кадрах, материальных, технических и других видах ресурсов (рис.2).

Календарный план является руководящим документом при производстве работ и средством контроля за их ходом.
Для разработки календарного плана работ необходима следующая информация:
- рабочие чертежи здания или сооружения;
- сводная смета;
- проект организации строительства;
- сведения о сроках поставок конструкций, материалов и оборудования;
Рекомендуемые материалы
- сведения о типах и количестве намечаемых к использованию машин и механизмов;
- сведения о рабочих кадрах основных профессий;
- технологические карты на сложные работы и работы, выполняемые новыми методами;
- типовые технологические карты, привязанные к строительству объекта;
- установленные по контракту сроки строительства объекта.
27. В какой последовательности необходимо разрабатывать календарный план производства работ? Какие могут быть формы календарного планирования?
Проектирование календарных планов работ необходимо осуществлять в следующей последовательности:
- анализируют исходные данные для проектирования;
- составляют номенклатуру (перечень) строительных и монтажных процессов, необходимых для строительства объекта;
- по каждому виду работ подсчитывают объёмы работ;
- выбирают методы производства работ и ведущие (основные) строительные машины;
- определяют необходимое количество трудозатрат на каждый вид работы и потребность в машиносменах ведущих машин;
Обратите внимание на лекцию "14 Пересмотр приговоров и постановлений вступивших в законную силу".
- выявляют технологическую последовательность работ;
- устанавливают сменность работ;
- определяют продолжительность отдельных строительных и монтажных работ и возможность их совмещения между собой; одновременно корректируют по этим данным число исполнителей и сменность;
- сопоставляют расчётную производительность с нормативной и вводят необходимые коррективы;
- на основе разработанного календарного плана составляют графики потребности в материальных ресурсах и способы их обеспечения.
Графическая форма календарного планирования может быть линейной, сетевой или циклограммой.
