ВКР на тему проектирования хранилища данных для информационной системы ООО ПрофИТ (1208336), страница 7
Текст из файла (страница 7)
Расчет величины фонда рабочего времени проекта на одного исполнителя:
чел/час
Расчет средней численности исполнителей проекта:
=> 4 человека
Исходя из полученных результатов можно увидеть, что на 2017 год фонд рабочего времени в месяц составил 164,67 человеко-часов. При запланированном заказчиком времени осуществления проекта, составляющем 1 месяц, оптимальным, по итогу расчетов, было определено количество исполнителей, задействованных во внедрении проекта, равное 4 специалистам.
3.3 Составление сетевого и календарного графика проекта
Для того чтобы определить связь между всеми проводимыми работами в проекте, а также окончательного установить длительность осуществления проекта и его этапов необходимо составление сетевого графика проекта.
Построение данного графика подразумевает использование метода сетевого планирования, основываясь на котором проводится разработка информационно-динамической модели процесса выполнения проекта. Построение сетевой модели включает оценку степени детализации комплекса работ, определения логической связи между отдельными работами и временные характеристики выполнения этапов проекта.
В сетевой модели выделяют события и работы. В качестве событий, например, принимают факты начала проекта, окончания разработки отдельных модулей, интерфейсов, выполнения отладки и т. п. Все события нумеруются по порядку от исходного к завершающему.
В процессе достижения каждого события реализуется определённая последовательность работ, например, процесс разработки конкретного модуля, сборка программы, оформление документации и т. п. Конечным событием является выполнение всего проекта по разработке инженерных систем. Каждой работе присваивается «код работы», состоящий из номера наступившего события и номера того события, которое достигается в результате выполнения данной работы. В качестве работы может выступать и «фиктивная работа». Она не требует ни времени, ни ресурсов, а лишь указывает, что начало одной работы зависит от окончания другой. Кодовые номера работ каждого этапа указываются в соответствующем блоке строк, относящегося к этому этапу, как показано в таблице 3.3.
Таблица 3.3 – События и проводимые работы проекта
| № | События | Код работы | Проводимые работы | t, чел/час |
| 0 | Начало проведения работ по проекту | 0-1 | Разработка технического задания | 35 |
| 1 | Разработано ТЗ | 1-2 | Подбор возможных технических решений проекта | 26 |
| 1-3 | Разработка критериев выбора оборудования | 21 | ||
| 2 | Решения выбраны | 2-4 | Определение списка решений, подходящих под составленные критерии | 43 |
| 3 | Подбор необходимых программно-аппаратных решений произведен | 4-5 | Подготовка проектной документации | 20 |
| 4-6 | Составление спецификаций | 25 | ||
| 4 | Подготовлен рабочий проект | 5-7 | Установка и монтаж оборудования хранения данных | 92 |
| 5-8 | Установка остальных систем | 77 | ||
| 5 | Монтаж систем завершен | 7-8 | Ожидание завершения составления документации | 0 |
| 6 | Документация составлена | 8-9 | Настройка и введение систем в рабочий режим | 154 |
Графическое отображение сетевой модели (сетевой график) содержит окружности, отображающие основные события проекта, и векторы, соединяющие эти окружности и определяющие необходимость выполнения соответствующих работ.
Реальные работы изображаются сплошной линией, фиктивные — штриховой, а работы, лежащие на критическом пути — линией двойной толщины.
Окружности, как показано на рисунке 3.1, разделены на четыре сектора, в которых показаны:
– значение резерва времени текущего события (в верхнем секторе);
– номер данного события (в нижнем секторе);
– значение раннего срока наступления текущего события (в левом секторе);
– значение позднего срока наступления события (в правом секторе).

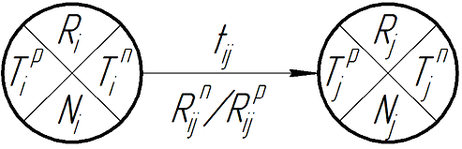

Рисунок 3.1 – Графическое отображение сетевой модели
где Ni и Nj – номер события;
TiР – ранний срок наступления события i;
TiП – поздний срок наступления события i;
Ri – резерв времени события i;
tij – продолжительность работы i-j;
RijП – полный резерв времени работы i-j;
RijC – свободный резерв времени работы i-j.
Графическая модель сетевого графика показана на рисунке 3.2. На соответствующих сегментах окружностей записывают номера событий, а на векторах – продолжительность работ.

Рисунок 3.2 – Сетевой график проекта
В результате исследования, на сетевом графике находят критический путь – путь, имеющий наибольшую суммарную длительность работ. Как можно наблюдать на схеме, критический путь проходит через вершины: 0–1–3–5–8–9 и имеет длину Tкр равную 375 часов, что составляет 46,88 дней. Округляя, Tкр определяют, как 47 дней.
В целях отображения последовательности проводимых работ проекта применяется построение ленточного графика (календарно-сетевого графика, диаграммы Ганта). На диаграмме Ганта (рисунок 3.3) на оси X отражены календарные дни от начала проекта до его завершения. По оси Y показаны выполняемые этапы работ. Каждый отдельно проводимый этап проекта иллюстрируется в виде нескольких пронумерованных «Кодом работ» отрезков, размещённых на временных интервалах.
Рисунок 3.3 – Ленточная диаграмма (диаграмма Ганта)
Очевидно, что для минимизации расходов на оплату труда при выполнении работ следует подбирать максимально полное соответствие квалификации исполнителей сложности и трудоёмкости конкретных работ (не допускается платить за «дешёвую» работу «дорогому» исполнителю).
Квалификация исполнителей и соответствие их тем или иным работам могут устанавливаться на основе данных, которые содержатся в так называемых тарифно-квалификационных справочниках. В этих справочниках указываются требования, которым должен удовлетворять исполнитель, его образование, общий уровень знаний по данной специальности, опыт работы, а также квалификационный разряд, который однозначно определяет уровень оплаты его труда. Важно также, что справочник даёт те официальные названия должностей и квалификационные категории.
3.4 Расчет и анализ структуры затрат
Денежные расходы на осуществление проекта включают в себя затраты прямые (заработная плата, траты на закупку или аренду оборудования), и затраты косвенные (т. н. накладные расходы). Определить суммарные траты на реализацию проекта можно, используя формулу 3.6:
, (3.6)
где Cзарп – заработная плата исполнителей;
Cоб – затраты на приобретение необходимого оборудования;
Cорг – затраты на организацию рабочих мест;
Cнакл – накладные расходы.
Затраты на выплату зарплаты исполнителям проекта линейно связаны с трудоёмкостью и определяется по следующей формуле 3.7:
, (3.7)
где Cз.осн – заработная плата основная;
Cз.доп – заработная плата дополнительная;
Cз.отч – отчисление с заработной платы.
Подсчет основной заработной платы необходимо проводить по «дневной» оплате труда на основе данных по окладам и графику занятости. Данный расчет представлен в формуле 3.8:
, (3.8)
где Tзан – число дней, отработанных исполнителем проекта;
Oдн – дневной оклад исполнителя. При восьмичасовом рабочем дне его можно рассчитать по соотношению 3.9:
, (3.9)
где Oмес – оклад за месяц;
Fм – фонд рабочего времени за месяц в днях.
Должностной оклад определяет начисляемую исполнителю сумму и с нее должен быть удержан подоходный налог. С учётом налога на доходы физических лиц размер месячного оклада увеличивается, что отражено в формуле 3.10:
(3.10)
где O – «чистый» оклад;
HДФЛ – налог на доходы с физических лиц, который на 2017 год составляет 13%.
Используя приведённые выше соотношения, для каждого из исполнителей проекта заполняют строки таблицы 3.4.
руб.
Месячный фонд рабочего времени на 2017 год для 8 часового рабочего дня составил 164,42 часа или 20,58 дней (по выше представленной формуле 3.5).
руб.
Таблица 3.4 – Планируемые затраты на заработную плату исполнителей
| Исполнители проекта | Оклад, руб. | Дневной оклад, руб. | Трудозатраты, % от рабочих дней | Заработная плата, руб. |
| Специалист 1 | 39 550 | 1 921,42 | 75 | 28 821,3 |
| Специалист 2 | 39 550 | 1 921,42 | 80 | 30 742,72 |
| Специалист 3 | 39 550 | 1 921,42 | 80 | 30 742,72 |
| Специалист 4 | 39 550 | 1 921,42 | 90 | 34 585,56 |
Суммарная заработная плата всех основных исполнителей составляет:
руб.
