Дипломный проект ПЗ. Даньков Н.Ю. (1052373), страница 24
Текст из файла (страница 24)
¦ 7 ¦ 214.81 ¦ 4553.26 ¦¦ 1881.08 ¦ 8643.47 ¦
¦ 8 ¦ 38.04 ¦ 3501.46 ¦¦ 3979.56 ¦ 6646.83 ¦
¦ 9 ¦ 54.95 ¦ 6401.74 ¦¦ 3562.44 ¦ 12152.45 ¦
¦ 11 ¦ 214.81 ¦ 4553.26 ¦¦ 3174.06 ¦ 8643.47 ¦
¦ 13 ¦ 54.95 ¦ 6401.74 ¦¦ 2785.69 ¦ 12152.45 ¦
¦ 14 ¦ 214.81 ¦ 4553.26 ¦¦ 2785.69 ¦ 8643.47 ¦
¦----+-----------От сочетаний, включающих сейсмические нагрузки-----------¦
¦ 1 ¦ 868.30 ¦ 3295.49 ¦¦ 0.00 ¦ 6255.84 ¦
¦ 2 ¦ 38.04 ¦ 3295.49 ¦¦ 1228.45 ¦ 6255.84 ¦
¦ 3 ¦ 1786.48 ¦ 5801.97 ¦¦ 0.00 ¦ 11013.91 ¦
¦ 4 ¦ 1061.40 ¦ 5801.97 ¦¦ 1551.71 ¦ 11013.91 ¦
¦ 7 ¦ 2007.72 ¦ 5105.80 ¦¦ 0.00 ¦ 9692.37 ¦
¦ 8 ¦ 1282.65 ¦ 5105.80 ¦¦ 1551.71 ¦ 9692.37 ¦
+---------------------+----------------++----------------+----------------+
ПРОВЕРКИ НА ОПРОКИДЫВАНИЕ ВЫПОЛНЯЮТСЯ. Запас: 1291.96 [т*м]
========================== СВОДНАЯ ТАБЛИЦА ПРОВЕРОК ФУНДАМЕНТА =======================
Отметка подошвы фундамента (ростверка): 63.930 м
-------------------- Проверка несущей способности основания -------------------|ВЫПОЛНЯЕТСЯ. Запас 61.57 т/м2 |
|------------------------------------------------------------------------------|
|---------------------- Проверка подстилающих слоев грунта --------------------|
| НЕ ТРЕБУЕТСЯ. |
|------------------------------------------------------------------------------|
|-------- Проверка на сдвиг фундамента и положения равнодействующей силы ------|
| Равнодействующая: ВЫПОЛНЯЕТСЯ. Запас: 0.24 м |
| Сдвиг фундам.: ВЫПОЛНЯЕТСЯ. Запас: 124.12 т |
|------------------------------------------------------------------------------|
|--------------------- Проверка на опрокидывание фундамента -------------------|
| ВЫПОЛНЯЕТСЯ. Запас: 1291.96 [т*м] |
|------------------------------------------------------------------------------|
|--------- Осадка фундамента и Смещения в уровне опорных частей от крена ------|
| Осадка: 4.24 см; Смещ. по X:1.14 см; Смещ. по Y:0.57 см |
|------------------------------------------------------------------------------|
Приложение Е
(обязательное)
Расчет армирования элементов опор

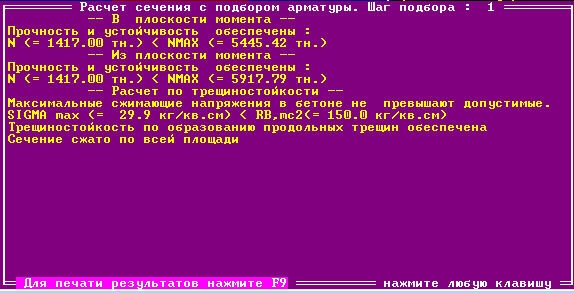

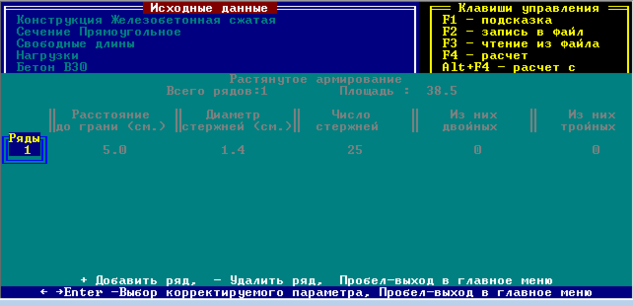

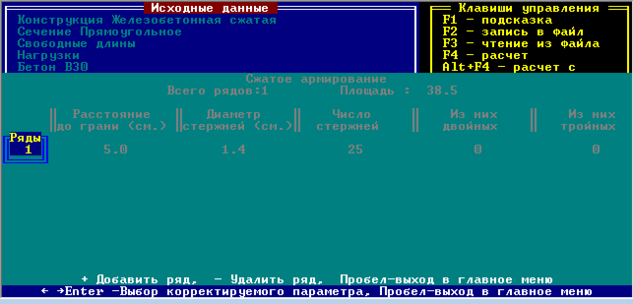

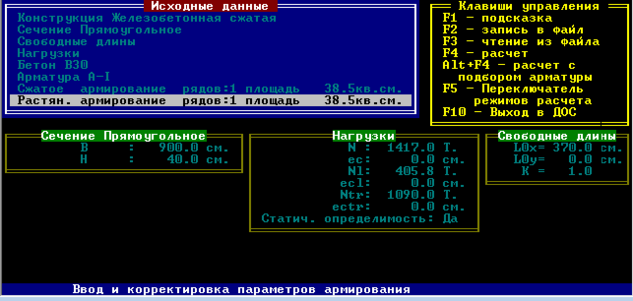

1.Расчет армирования фундамента промежуточной опоры
Исходные данные:
Результаты расчета:

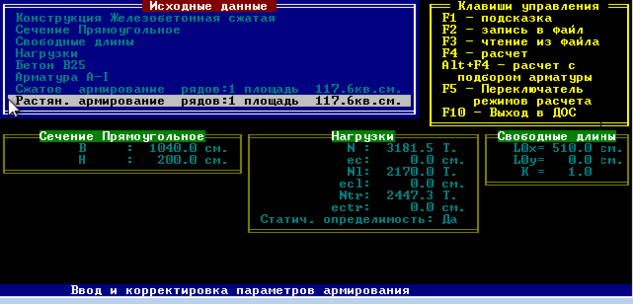

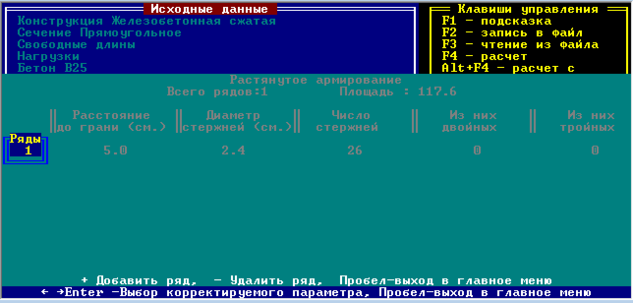

2. Расчет армирования подферменной плиты
Исходные данные:
Результаты расчета:
Приложение Ж
(обязательное)
Расчет временной опоры для монтажа пролетных
строений полунавесным способом
Промежуточные опоры при полунавесной сборке в общем случае рассчитываются по первому предельному состоянию на прочность и устойчивость. По расчетной схеме, изображенной на рисунке Ж.1 [9].
- суммарная расчетная (с коэффициентами надежности) равномерно распределенная нагрузка от веса, собираемого пролетного строения, подкрановых и транспортных путей, трубопроводов, людей, приспособлений, инструмента и мелкого оборудования, кН/м;
- расчетная нагрузка от веса монтажного крана ДК-45/60 и сборочных подмостей, подвешенных к нему;
- расчетная нагрузка от веса транспортной тележки с грузом;
- интенсивность ветровой нагрузки, кН/м2;
- горизонтальная расчетная нагрузка на пролетное строение от давления поперечного ветра, кН/м;
- коэффициент заполнения;
- горизонтальная расч. нагрузка от давления ветра на кран.

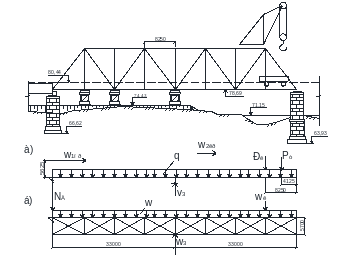

Рисунок В.1 - Схемы нагрузок на опорные обустройства промежуточной опоры:
а – схема вертикальных нагрузок; б – схема горизонтальных нагрузок
Сбор нагрузок:
Собственный вес пролетного строения:
(Ж.1)
где - коэффициент надежности по нагрузке
равномерно распределенная нагрузка от веса вспомогательных устройств, расположенных на пролетном строении, а также людей составляет:
(Ж.2)
Собственный вес крана и транспортной тележки:
(Ж.3)
(Ж.4)
где - вес подмостей, подвешенных к крану;
Интенсивность ветровой нагрузки:
, (Ж.5)
где - скоростной напор ветра;
- коэффициент, учитывающий изменение скоростного напора ветра по высоте;
- аэродинамический коэффициент, для пролетных строений со сквозными фермами;
Горизонтальная расчетная нагрузка на пролетное строение от давления поперечного ветра:
(Ж.6)
(Ж.7)
где – высота главных ферм;
– длина пролетного строения, на которое действует давление ветра;
– коэффициент сплошности, для пролетных строений со сквозными фермами;
Горизонтальная расчетная нагрузка от давления ветра на кран:
(Ж.8)
где - площадь крана;
– интенсивность ветровой нагрузки.
Суммарная расчетная равномерно распределенная нагрузка от веса собираемого пролетного строения, подкрановых и транспортных путей, людей, приспособлений, инструмента и мелкого оборудования:
(Ж.9)
Расчет усилия в анкере
Усилие в анкере или массу пригруза при монтаже пролетного строения в навес определяют из условия обеспечения устойчивости системы против опрокидывания:
(Ж.10)
где – коэффициент надежности по назначению;
m = 0,95 – коэффициент условий работы.
(Ж.11)
где - расчетная горизонтальная продольная ветровая нагрузка на пролетное строение;
- расчетная горизонтальная продольная ветровая нагрузка кран;
– высота монтажного крана (без учета высоты стрелы).
(Ж.12)
где – коэффициент надежности;
– усилие в анкере;
- расчетный вес 1 м собираемого пролетного строения, подкрановых путей, людей, приспособлений и инструмента,
– коэффициент перегрузки.
Из условия (Ж.10) определяем:
Определяем усилие в анкере:
Приложение З
(обязательное)
Таблица З.1 – Ведомость продолжительности строительных работ
Наименование работ | Ед. изм. | Объем работ | Норма времени, дни | Продолжи-тельность работ, дни | Основные механизмы |
1. Подготовительные и вспомогательные работы | |||||
1. Освоение строительной площадки, постройка временных производственных и жилых помещений | - | 1 | 30 | 30 | Бульдозер, кран |
2. Сооружение опор | |||||
Опора №0 | |||||
1. Отсыпка островка | м3 | 530 | 13 | Самосвал | |
2. Устройство металлического шпунтового ограждения | т. шпунта | 72,9 | 0,2 | 9 | Кран, вибропогру-жатель |
3. Разработка котлована механизированным способом | м3 | 588 | 3 | 3 | Экскаватор |
4. Устройство тампонажной подушки | м3 | 49 | 0,03 | 1 | Кран, кубло |
4. Устройство и бетонирование монолитного фундамента | м3 | 91,8 | 0,105 | 10 | Кран, миксер |
5. Время для набора прочности бетона | - | - | - | 7 | - |
6. Сооружение тела устоя: - сборный железобетон - монолитный бетон - монолитный прокладник | м3 | 30,34 64,05 28 | 0,016 0,045 0,045 | 5 | Кран, миксер, кубло |
7. Время для набора прочности бетона | - | - | - | 7 | - |
Опора №1 | |||||
1. Отсыпка островка | м3 | 1430 | 17 | 17 | Самосвал |
2. Устройство металлического шпунтового ограждения | т. шпунта | 70,8 | 0,2 | 7 | Кран, вибропогружатель |
3. Разработка котлована механизированным способом | м3 | 664 | 4 | Грейфер | |
4. Устройство тампонажной подушки | м3 | 40,2 | 0,03 | 1 | Кран, кубло |
4. Устройство и бетонирование монолитного железобетонного фундамента | м3 | 85,6 | 0,105 | 9 | Кран, миксер |
5. Время для набора прочности бетона | - | - | - | 7 | - |
