ПЗ (1052253), страница 13
Текст из файла (страница 13)
t5 = (1,325 60) / 5 1,08 = 17 мин ,
Время между началом работы ХДВ и началом работы ЭЛБ-4МКС:
t0 = (1,325 +0,1- 1,1 ) 60/ 5 1,08 = 4 мин ,
Время между окончанием работы укладки рельсовой рубки и окончанием работы электробалластера:
t6 =26,67 1,1 1,08+4 = 36 мин ,
Время на возвращение электробалластера в начало фронта работ:
t7 = (1,1 / 8) 60 = 8 мин ,
Время на подъемку пути ЭЛБ-4МКС:
t8 = 21,5 1,1 1,08 = 26 мин ,
Время между работой электробалластера и ВПРС-03С:
t9 = 21,5 0,1 1,08 = 2 мин ,
Время на измерительную поездку машиной ВПРС-03С:
t10 = 0,5 (1,1 10 / 2) 1,08 = 3 мин ,
Приведение машины ВПРС-03С в рабочее положение:
t11 = 6 1,08 = 6,5 мин ,
Время на выправку пути машиной ВПРС-03С:
t12 = 8,15 1,1 0,5 1840/100 1,08 = 89 мин ,
Время на открытие перегона, пробег машин на станцию, проверка состояния пути t13 = 22 мин.
tсв=28+17+19+8+26+2+3+6,5+89+22= 221 мин ,
Т0 = 54 + 293+ 221= 568 мин.
Принимаем «окно» продолжительностью 10 часов.
График производства основных работ по смене рельсошпальной решетки в «окно» представлен на рисунке 4.12.

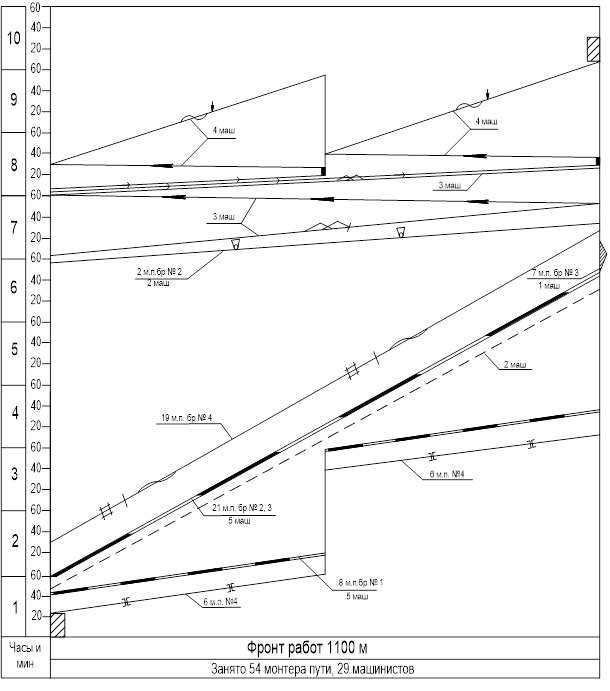

Рисунок 4.12 График производства основных работ по смене рельсошпальной решетки в «окно»
2. Применение в комплексе путевых машин ДСП.
После стабилизации пути планируется укладывать плети бесстыкового пути. По нормативам путь стабилизируется в течении одного – двух месяцев, но при существующей небольшой грузонапряженности Сахалинской железной дороги время стабилизации пути увеличивается до 1-1,5 лет. В связи с этим было бы оправдано применение в комплексе путевых машин ДСП (динамический стабилизатор пути) для более быстрой стабилизации пути. Произведем расчет времени работы машины ДСП:
– интервал времени на работу машины ДСП
= (Lфр /2+0,1) Nдсп Кок, (4.28)
где Nдсп- техническая норма времени на работу машины ДСП, Nдсп=48 маш-мин/км
= (0,675/2+0,1) 48 1,08 = 23 мин ,
t01 – интервал времени зарядку машины ДСП, t01 = 8 мин.
С добавлением машины ДСП увеличиться время «окна»:
tсв=28+24+5+16+3+2+6,5+55+22+23+8= 193 мин
Т0 = 54 + 180+ 193=427 мин
График производства основных работ по смене рельсошпальной решетки с добавлением машины ДСП представлен на рисунке 4.12.

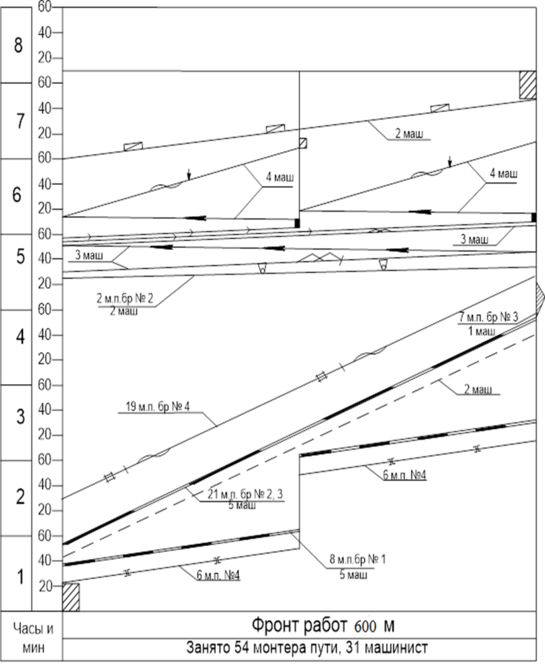

Рисунок 4.13 График производства основных работ по смене рельсошпальной решетки с добавлением машины ДСП
4.6 Перечень машин, механизмов и путевого инструмента
Строительные машины и механизмы
-
модернизированный укладочный кран УКС-25/9-18 2 штуки
-
модернизированные моторные платформы МПД-2С 2 штуки
-
платформы четырехосные, оборудованные УСО 42 штуки
-
платформы ПТЛ 2 штуки
-
тяговые платформы 4 штуки
-
модернизированный электробалластер ЭЛБ-4МКС 1 штука
-
выправочно- подбивочно- рихтовочная машина ВПРС-03С 2 штуки
-
путевой струг 1 штука
-
модернизированные хоппер-дозаторы 41 штука
-
МПТ 1 штука
-
бульдозеры среднего типа Т-130 1 штука
-
автогрейд-бульдозеры среднего типа Т-130 1 штука
-
автогрейдер среднего типа ДЗ-98 1 штука
-
электростанции передвижные 2 штуки
-
электрогаечные ключи для стыковых 2 штуки
-
рельсорезные станки 2 штуки
-
рельсосверлильные станки 2 штуки
-
разгоночные гидравлические приборы 2 штуки
-
моторный гидравлический рихтовщик 4 компл
-
домкраты гидравлические 8 штук
-
лектрогаечные ключи для стыковых болтов 2 штуки
-
рельсорезные станки 2 штуки
-
рельсосверлильные станки 2 штуки
-
разгоночные гидравлические приборы 2 штуки
-
моторный гидравлический рихтовщик 4 компл
-
домкраты гидравлические 8 штук
Путевой инструмент
-
ключи гаечные путевые 8 штук
-
ломы лапчатые 6 штук
-
ломы остроконечные 20 штук
-
вилы для щебня 30 штук
-
молотки костыльные 6 штук
-
тележки однорельсовые 4 штуки
-
когти для щебня 8 штук
-
ключи торцевые 16 штук
-
шаблон путевой универсальный ЦУП-3 6 штуки
-
рулетки 2 штуки
-
оперативная радиосвязь 3 компл
4.7 Схемы ограждения места работ на перегоне
Схемы ограждения препятствий и мест производства работ на железнодорожных путях общего пользования на однопутном участке приведены на рис. 4.14
Рис.4.14. Схема ограждения препятствий и мест производства работ на железнодорожных путях общего пользования на однопутном участке
При производстве работ развернутым фронтом (более 200 м). на железнодорожных путях общего пользования переносные красные сигналы, установленные на расстоянии 50 м, а на железнодорожных путях необщего пользования — 15 м от границ участка, требующего ограждения, должны находиться под охраной стоящих около них сигналистов с ручными красными сигналами.

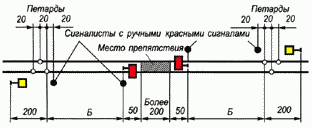

Рис .4.15. Схема ограждения при производстве работ развернутым фронтом (более
200 м)
Места производства работ на железнодорожном пути, не требующие ограждения сигналами остановки или уменьшения скорости, но требующие предупреждения работающих о приближении поезда, ограждаются переносными сигнальными знаками «С» — подача свистка, которые устанавливаются у железнодорожного пути, где производятся работы, а также у каждого смежного главного железнодорожного пути. Расстановка сигнальных знаков «С» показана на рис. 4.16.
Рис.4.16. Места производства работ, оборудованные переносными сигнальными знаками «С» — подача свистка
4.8 Составление ведомости затрат труда и сводной калькуляции стоимости
1 километра капитального ремонта на железобетонных шпалах.
В заключение разработки технологического процесса составлены ведомость затрат труда и сводная калькуляция стоимости 1 километра капитального ремонта на железобетонных шпалах
Таблица 4.1
Ведомость затрат труда
| № | Наименование работ | Измеритель | Объем работ | Норма времени на измеритель | Затраты труда | Количество исполнителей | Продолжительность работы, мин | № бригад | |||
| затраты труда, чел-мин | времени работы машин, маш-мин | на работу, чел-мин | на работу с учетом коэф. тех. доб. времени | бригад | машин | ||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
| Укладка рельсошпальной решетки Подготовительные работы на перегоне | |||||||||||
| 1 | Подготовка мест для въезда на путь и съезда с него землеройной техники | место | 1 | 490 | 490 | 529 |
7 | 466 | 7 м.п. бр. №3 | ||
| 2 | Постановка реперов направления | 1 репер | 78 | 17,80 | 1388 | 1499 | |||||
| 3 | Опробывание и смазка стыковых болтов | болт | 312 | 2,56 | 799 | 863 | |||||
| 4 | Снятие путевых знаков | знак | 10 | 17,3 | 173 | 187 | |||||
| 5 | Демонтаж стеллажей для покилометрового запаса | стеллаж | 1 | 49,2 | 49,2 | 53 | |||||
| 6 | Разборка постоянного переездного настила с укладкой временного | м2 настила | 3,2 | 38,8 | 124 | 134 | |||||
| ИТОГО: | 3023 | 3265 | |||||||||
Продолжение таблицы 4.1
| Основные работы в «окно» | |||||||||||
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
| 1 | Оформление закрытия перегона, пробег машин к месту работ (12 км) | мин | 20 |
16 | 20 | 20 | 16 м.п. | ||||
| 2 | Разборка временного переездного настила | м2 настила | 3,2 | 7,2 | 23 | 25 | |||||
| 3 | Снятие стыковых болтов кроме одного на каждом стыке нити | болт | 240 | 1,13 | 271 | 293 | |||||
| 4 | Разборка пути путеукладочным краном, перетяжка пакетов и продвижение | звено | 39 | 27,2 | 1,7 | 1061 | 1146 |
16 | 88 | 72 | 16 м.п. |
| 5 | Вытаскивание старогодных оторвавшихся шпал (10%) | 1 шпала | 179 | 1,34 | 240 | 259 | 4 машиниста | ||||
| 6 | Срезка верхнего слоя балластной призмы на глубину 25 см бульдозерами и автогрейдером | ездка | 340 | 1,0 | 1,0 | 340 | 367 | 3 | 122 | 122 | 3 машиниста |
| 7 | Укладка пути путеукладочным краном с установкой нормальных зазоров, установкой на ось земляного полотна, поправкой шпал, установкой накладок и 2-х болтов, перетяжкой пакетов | звено | 39 | 135,7 | 6,17 | 5292 | 5716 | 22 | 260 | 260 | 18 м.п., 3 машиниста |
Продолжение таблицы 4.1
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
| 8 | Устройство конечного отвода: | ||||||||||
| - заготовка и укладка рельсовых рубок | рубка | 2 | 84 | 168 | 181 |
13 | 30 | 13 м.п. | |||
| - вырезка балласта по концам шпал | метр пути | 25 | 7,95 | 199 | 215 | ||||||
| 9 | Постановка накладок и недостающих болтов, сболчивание стыков | стык пути | 39 | 18,4 | 718 | 775 | 3 | 260 | 3 м.п. | ||
| 10 | Выгрузка балласта из ХДВ | м3 | 1053 | 0,28 | 0,14 | 295 | 318 | 4 | 159 | 159 | 2 м.п., 2 маш. |
| 11 | Балластировка пути ЭЛБ с подъемкой до 12 см, с формированием балластной призмы | км | 0,975 | 147,9 | 49,3 | 144 | 156 | 3 | 52 | 52 | 3 машиниста |
| 12 | Подъемка пути до 8 см, выправка и рихтовка со сплошной подбивкой шпал ВПО | км | 0,975 | 350 | 50 | 341 | 369 | 7 | 53 | 53 | 7 машинистов |
| 13 | Выгрузка щебеночного балласта из ХДВ на концы шпал | м3 | 527 | 0,28 | 0,14 | 148 | 159 | 4 | 80 | 80 | 2 машиниста, 2 м.п. |
| 14 | Выправка и рихтовка пути со сплошной подбивкой шпал ВПРС-03 (100%) колеи 1067 мм | 100 шпал | 17,94 | 35,7 | 8,93 | 593 | 640 | 4 | 160 | 160 | 4 машиниста |
| 15 | Заброска балласта вручную перед работой ВПРС-03 в середину колеи в местах нехватки | метр пути | 470 | 7,82 | - | 3675 | 3969 | 25 | 159 | - | 25 м.п. |
Продолжение таблицы 4.1
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
| 16 | Приведение ВПРС-03 в транспортное положение | мин | - | - | 8 | - | - | - | - | 8 | 4 машиниста |
| 17 | Стабилизация пути ДСП-Г | км | 0,975 | 60 | 30 | 58,5 | 63 | 2 | 32 | 32 | 2 машиниста |
| 18 | Укладка временного переездного настила | м2 | 8 | 22,2 | - | 178 | 192 | 4 | 48 | - | 4 м.п. |
| 19 | Следование поездов, открытие перегона (12 км) | мин | 20 | 20 | |||||||
| ИТОГО: | 13745 | 14845 | |||||||||
| Балластировка пути на 3-й слой на предыдущем участке в день «окна» | |||||||||||
| 1 | Подъемка пути в см, выправка и рихтовка пути со сплошной подбивкой шпал машиной ВПО-3000 | км | 0,975 | 350 | 50 | 341 | 369 | 7 | 53 | 53 | 7 машинистов |
| 2 | Выгрузка щебеночного балласта из ХДВ | м3 | 527 | 0,28 | 0,14 | 148 | 159 | 4 | 80 | 80 | 2 машиниста, 2 м.п. |
| 3 | Заброска балласта в середину колеи вручную в местах нехватки | метр пути | 226 | 7,82 | - | 1767 | 1908 | 12 | 159 | - | 12 м.п. |
| 4 | Выправка и рихтовка пути со сплошной подбивкой шпал ВПРС-03 (колея 1067 мм) | 100 шпал | 17,94 | 35,7 | 8,93 | 593 | 640 | 4 | 160 | 160 | 4 машиниста |
| 5 | Выправка и рихтовка пути со сплошной подбивкой шпал ВПРС-03 (колея 1520 мм) | 100 шпал | 17,94 | 35,7 | 8,93 | 593 | 640 | 4 | 160 | 160 | 4 машиниста |
| 6 | Стабилизация пути ДСП-Г | км | 0,975 | 60 | 30 | 59 | 63 | 2 | 32 | 32 | 2 машиниста |
| ИТОГО: | 3501 | 3781 | |||||||||
Продолжение таблицы 4.1
| 1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 |
| Отделочные работы | |||||||||||
| 1 | Разборка временного переездного настила | м2 настила | 8 | 7,2 | 57,6 | 62 |
3 | 371 | 3 м.п. бр. №1 | ||
| 2 | Капитальный ремонт переезда с укладкой железобетонного настила | переезд | 0,102 | 3660 | 373 | 403 | |||||
| 3 | Складирование оторвавшихся деревянных шпал | 1 шпала | 179 | 1,22 | 218 | 236 | |||||
| 4 | Установка путевых знаков | 1 знак | 10 | 26,4 | 264 | 285 | |||||
| 5 | Окраска путевых знаков | 1 знак | 10 | 11,84 | 118 | 127 | |||||
| 6 | Окончательная оправка балластной призмы | метр пути | 975 | 13,3 | 12968 | 14005 | 31 | 451 | 13 м.п. бр. №1 18 м.п. бр. №2 | ||
| ИТОГО: | 13999 | 15118 | |||||||||
| ВСЕГО: | 34268 | 37009 | |||||||||
Таблица 4.2
