160117 (622929), страница 2
Текст из файла (страница 2)
Данный показатель сравнивается с показателем рентабельности авансированного капитала, рассчитываемого делением общей чистой прибыли предприятия на общую сумму средств, авансированных в его деятельность (итог среднего баланса – нетто).
Метод, основанный на коэффициенте эффективности инвестиции, также имеет ряд существенных недостатков, обусловленных в основном тем, что он не учитывает временной составляющей денежных потоков. В частности, метод не делает различия между проектами с одинаковой суммой среднегодовой прибыли, но варьирующей суммой прибыли по годам, а также между проектами, имеющими одинаковую среднегодовую прибыль, но генерируемую в течение различного количества лет.
2. АНАЛИЗ ПРОЕКТА СТРОИТЕЛЬТВА ЖИЛОГО КОМПЛЕКСА «ГАРИБАЛЬДИ»
Цель проекта
Основой целью проекта строительства жилого комплекса является его коммерческий успех, а также удовлетворение потребностей г. Москвы в муниципальном жилье путем выполнения условий инвестиционного контракта с городом.
2.1 Описание проекта
В районе работает 14 дошкольных образовательных учреждений, 10 общеобразовательных школ, 5 негосударственных гимназий ("Газпром", "Развитие", "Доверие", "Британская" и "Ника"), 2 учреждения дополнительного образования ("Юность" и "Лидер") и Центр досуга "Хорошее настроение". Также в районе имеются Педагогический колледж № 4, музыкальная и 2 спортивные школы.

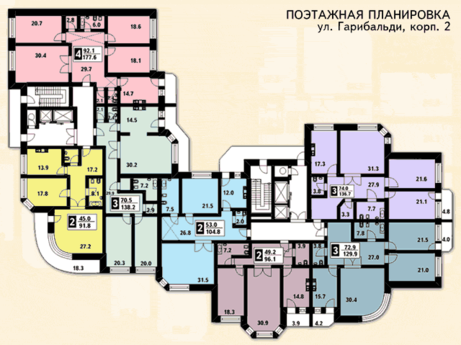

4-х секционный дом переменной этажности
- В первой и второй секции (западных) – 12 этажей, в третьей и четвертой (восточных) - 17 этажей. Первый этаж нежилой.
- Фундамент - монолитный с двойным армированием. Монолитный железобетонный каркас с утеплителем облицован кирпичом двух цветов. Цокольный и первый этаж облицован плиткой из керамического гранита. Собственная огороженная охраняемая территория. На прилегающей территории - двухуровневый подземный гараж с автомобильной мойкой.
- Круглосуточная многоуровневая охрана, системы видеонаблюдения.
- Оборудованная детская игровая площадка. 2 лифта MocOTIS грузоподъемностью 1000 и 400 кг.
- Фильтры очистки воды, поступающей от городской сети водоснабжения.
Собственный тепловой пункт. Современная система отопления с равномерным обогревом помещений. Автоматическая пожарная сигнализация, система противодымной защиты. Оригинальный дизайн вестибюлей и лестничных холлов. Гостевая парковка на прилегающей территории.
2.2 Организационный план
Календарный план реализации проекта жилого комплекса «Гарибальди»
Таблица 1
№п/п | Этап | Начало этапа | Окончание этапа | Продолжительность, мес. |
1 | Предпроектные работы, поиск и привлечение денежных средств | 01.03.2004 | 30.04.2004 | 2 |
2 | Проектирование | 01.05.2004 | 31.12.2004 | 9 |
3 | Строительство | 01.09.2004 | 30.06.2005 | 10 |
4 | Продажа квартир | 01.01.2005 | 31.12.2005 | 12 |
Календарный план (Диаграмма ГАНТА)
2004 год | |||||||||||||||
№ п/п | Этап | Март | Апрель | Май | Июнь | Июль | Август | Сентябрь | Октябрь | Ноябрь | Декабрь | ||||
1 | Предпроектные работы | ||||||||||||||
2 | Проектирование | ||||||||||||||
3 | Строительство | ||||||||||||||
4 | Квартиры на продажу |
2005 год
№ п/п | Этап | Январь | Февраль | Март | Апрель | Май | Июнь | Июль | Август | Сентябрь | Октябрь | Ноябрь | Декабрь |
1 | Предпроектные работы | ||||||||||||
2 | Проектирование | ||||||||||||
3 | Строительство | ||||||||||||
4 | Квартиры на продажу |
2.3 Особенности финансовой модели
При прогнозировании реализации проекта строительства жилого комплекса была выбрана модель, в основе которой был положен инвестиционный контракт – производится не прямая продажа квартир, а с покупателем заключается инвестиционный контракт и будущий «владелец» выступает в качестве соинвестора проекта. Это позволило отсрочить уплату НДС и налога на прибыль до максимально возможного времени, кроме того, отказ от прямой покупки помещения до момента ввода здания в эксплуатацию позволил избежать уплаты НДС с авансовых платежей, к категории которых были бы отнесены все поступления средств от потенциальных покупателей квартир.
Принятые упрощения и ограничения
Применялись следующие допущения и ограничения:
-
Инфляция рубля не учитывалась,
-
Применялись ставки налогов и сборов, действующие в РФ (Москва) в феврале 2006г.,
-
В состав всех расходов и доходов включается НДС.
Строительные объемы
Площадь квартир во всем комплексе – 23.628 м2
Холлы, вестибюли, лестницы, балконы – 3.948 м2
Подземный гараж – 2.870 м2
При определении стоимости проектных работ весь комплекс проектирования был оценен в 70$/ м2при общей продолжительности данного вида работ в 9 месяцев. При определении объема работ учитывалось, что кроме самих квартир в состав дома войдут общественные зоны, которые оценены в 15% от площади квартир и подземный гараж, площадь которого составит 2.870 м2. таким образом, в расчетах для определения стоимости проектных работ площадь объекта составляла 30.446 м2.
В состав проектных работ были включены:
Разработка эскизного проекта – 5% от общей суммы расходов на проектирование, продолжительность 2 месяца;
Выпуск проектной документации – 30% от общей суммы расходов на проектирование, продолжительность
Выпуск рабочей документации – 65% от общей суммы расходов на проектирование, продолжительность
Все работы выполняются последовательно. Вначале каждого этапа выплачивается 65% от необходимой суммы и 35% выплачиваются по завершении этапа.
Общая стоимость на проектирование составит приблизительно 2131 220 долларов США.
Строительство объекта
Строительно-монтажные работы (фундамент, возведение несущих стен, перекрытий и т.д.) были оценены исходя из средней стоимости квадратного метра здания при возведении монолитно-кирпичного строения в 780$/ м2при площади здания в 27.576 м2, т.е. площади квартиры 23.628 м2 и площадь общественных зон 2.870 м2.
Расходы, связанные со строительством
Таблица 2
№п/п | Наименование работ | Цена за ед., дол. США | Строительные объемы, кв.м, шт., машиномест | Стоимость работ, дол. США |
1 | Строительно-монтажные работы (дом) | 750 | 23628 | 17721000 |
2 | Лифт грузоподъемностью 1000кг | 300000 | 4 | 1200000 |
3 | Лифт грузоподъемностью 400кг | 200000 | 4 | 800000 |
4 | Внешние инженерные сети | 65,82 | 23628 | 1555195 |
5 | Внутренние инженерные системы | 20,62 | 23628 | 487209,36 |
6 | Система кондиционирования | 45 | 23628 | 1063260 |
7 | Теплоснабжение | 3,94 | 23628 | 93094,32 |
8 | Водоснабжение | 6,14 | 23628 | 145075,92 |
9 | Строительно-монтажные работы (подземная стоянка из расчета на 1 машиноместо) | 25000 | 240 | 5280000 |
10 | Другие расходы | 987000 | 1 | 987000 |
11 | Подготовка площадки | 1000000 | 1 | 1000000 |
ИТОГО | 30331835 |
Расходы, связанные со строительством планировалось осуществить по следующему графику:
-
35% от общей суммы данного вида расходов в течение первого месяца начала строительно-монтажных работ;
-
по 7 % последующие 8 месяцев;
-
оставшиеся 9% в последний (десятый) месяц строительства
Стоимость работ, связанных со строительством комплекса оценивается в 30331834,6 долларов США, из них на строительство подземной автостоянки 5280000 долларов США.
Себестоимость жилья в комплексе «Гарибальди» составила около 1060 долларов США за 1 кв.м.
Основные статьи доходов
Одним из видов доходов при реализации проекта жилого комплекса «Гарибальди» являются доходы от продажи жилья.
Таблица 3
Средняя продажная цена 1 мІ | ||||||||||||||||||||||||||||||||||
$ США | ||||||||||||||||||||||||||||||||||
3 075,00 | ||||||||||||||||||||||||||||||||||
Сроки | II кв 2004 г. | III кв 2004 г. | IV кв 2004 г. | I кв 2005г. | II кв 2005 г. | |||||||||||||||||||||||||||||
3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | 1 | 2 | 3 | 4 | 5 | 6 | |||||||||||||||||||
Общая S реализации, мІ | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 1969 | 1969 | 1969 | 1969 | 1969 | 1969 | ||||||||||||||||||
Стоимость 1 мІ, $ | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 2800 | 2850 | 2900 | 2950 | 3000 | 3050 | ||||||||||||||||||
Выручка от продаж, $ | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 5 513 200,00 | 5 611 650,00 | 5 710 100,00 | 5 808 550,00 | 5 907 000,00 | 6 005 450,00 |
