103773 (576550), страница 2
Текст из файла (страница 2)
Далее все КОВ считаются аналогичным образом:
| Эксперты | 1.1. | 1.2. | 1.3. | ∑ |
| 1 | 0,39 | 0,26 | 0,35 | 0,35+0,26+0,39=1,00 |
| 2 | 0,36 | 0,28 | 0,36 | 0,36+0,28+0,36=1,00 |
| 3 | 0,35 | 0,35 | 0,3 | 0,3+0,35+0,35=,00 |
| 4 | 0,36 | 0,32 | 0,32 | 0,32+0,32+0,36=1,00 |
| ∑ | 1,46 | 1,21 | 1,33 | |
| КОВ | 0,37 | 0,30 | 0,33 | 0,33+0,3+0,37=1,00 |
Наиболее важными по КОВ оказалось наличие возможности повысить занятость.
Определим КОВ для подцели третьего уровня – повышение занятости.
| Эксперты | 1.1.1. | 1.1.2 | 1.1.3 | ∑ |
| 1 | 0,6 | 0,9 | 0 | 1,5 |
| 2 | 0,8 | 0,6 | 0 | 1,4 |
| 3 | 0,7 | 0,8 | 0 | 1,5 |
| 4 | 0,7 | 0,8 | 0 | 1,5 |
Суммы в последнем столбце считаются аналогично предыдущей таблице – по каждому отдельному эксперту.
Составим матрицу преобразования рангов и расчета КОВ:
Расчет КОВ производится по описанному выше алгоритму.
Суммирование для расчета КОВ идет уже по варианту, а не по эксперту.
| Эксперты | 1.1.1 | 1.1.2 | 1.1.3 | ∑ |
| 1 | 0,40 | 0,60 | 0 | 1,00 |
| 2 | 0,57 | 0,43 | 0 | 1,00 |
| 3 | 0,47 | 0,53 | 0 | 1,00 |
| 4 | 0,47 | 0,53 | 0 | 1,00 |
| ∑ | 1,90 | 2,10 | 0 | 4,00 |
| КОВ | 0,48 | 0,52 | 0 | 1,00 |
Видим, что согласно оценкам экспертов наиболее важной целью является строительство КЭС.
Отсюда выходит, что системный анализ проблемы будет касаться строительства Электростанции.
3. Дерево решений (мероприятий)
3.1 Построение дерева решений (мероприятий)
Согласно заданию необходимо построить дерево решений одной подцели самого нижнего уровня дерева целей. Так как по методу экспертных оценок нужно рассматривать сохранение верности путем повышения занятости на работе, то и построим дерево решений для данной подцели.

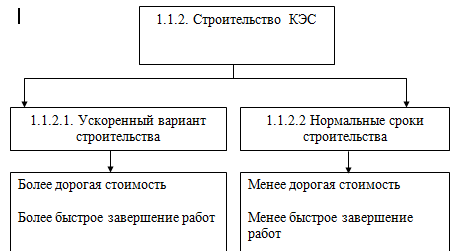

Рис.1. Дерево решений задачи строительства КЭС
3.2 Построение сетевого графика
Очередность выполнения работ, их нормальная и ускоренная продолжительность выполнения, а также стоимость строительно-монтажных работ при нормальном и ускоренном режиме выполнения приведены в следующей таблице:
| Имя работы | А | В | С | D | E | F | G | H | Q | V |
| Опирается на работу | E | G | C,F,H,A | V | E | V | G | V | ||
| Нормальный срок , мес | 4 | 12 | 19 | 4 | 8 | 4 | 4 | 8 | 20 | 4 |
| Ускоренный срок, мес | 2 | 6 | 8 | 2 | 4 | 2 | 2 | 4 | 8 | 2 |
| Норм.стоим.(млн.руб.) | 8,6 | 27,6 | 71,2 | 18,4 | 18 | 9,6 | 8,2 | 17,6 | 85,6 | 22 |
| Плата за ускор.(млн.руб.) | 8,6 | 27,6 | 97,9 | 18,4 | 18 | 9,6 | 8,2 | 17,6 | 128,4 | 22 |
Упорядоченный сетевой график строительства КЭС изображен на рис., где рядом с буквой, обозначающей работу, в скобках проставлено число, равное нормальному сроку ее выполнения.
Обозначим
Ткр – критическое время, т.е. наименьшее время выполнения всего комплекса работ.
Трi – раннее время наступления i-й события, т.е. момент времени, раньше которого событие i не может наступить.
Рассчитаем Трi для всех событий сетевого графика, т.е. для i= 1,2,…,7. Время наступления 1-го события сетевого графика будем считать равным нулю, т.е. Тр1 = 0. Далее последовательно находим Тр2,…, Тр6
мес
мес;
мес
мес;
мес;
мес.
Стоимость S = 8,6+27,6+71,2+18,4+18+9,6+8,2+17,6+85,6+22=286,8
Критический срок Ткр = 24 мес
Критический путь Р=(V,Q).
Сокращение сроков строительства КЭС
| Имя работы | А | В | С | D | E | F | G | H | Q | V |
| Нормальный срок | 4 | 12 | 19 | 4 | 8 | 4 | 4 | 8 | 20 | 4 |
| Ускоренный срок | 2 | 6 | 8 | 2 | 4 | 2 | 2 | 4 | 8 | 2 |
| Норм. стоим.(млн.руб.) | 8,6 | 27,6 | 71,2 | 18,4 | 18 | 9,6 | 8,2 | 17,6 | 85,6 | 22 |
| Плата за ускор.(млн.руб.) | 8,6 | 27,6 | 97,9 | 18,4 | 18 | 9,6 | 8,2 | 17,6 | 128,4 | 22 |
| Максим. сокращение вре-мени выполнения (мес.) | 2 | 6 | 11 | 2 | 4 | 2 | 2 | 4 | 12 | 2 |
| Удельная цена | 4,3 | 4,6 | 8,9 | 9,2 | 4,5 | 4,8 | 4,1 | 4,4 | 10,7 | 11 |
Просматривая все полные некритические пути, убеждаемся, что при сокращении срока строительства на 4 месяца, т.е. до 20 месяцев, критическими могут стать пути Р1 и Р6 . Длина первого 23 месяца, а длина второго равна 24 месяца. Эти пути не содержат общих работ. Для первого пути эффективно сократить работу С на 3 месяца, а для шестого – Q на 4 месяца. При этом дополнительные затраты составят:
