Проект предпринимается для достижения определенного результата в определенные сроки и за определенные деньги. План проекта составляется для того, чтобы определить, с помощью каких работ будет достигаться результат проекта, какие люди и оборудование будут нужны для выполнения работ, в какое время эти люди и оборудование будут заняты работой по проекту. Поэтому проектный план содержит три основных элемента: задачи (tasks), ресурсы (resource) и назначения (assignment).
Задачей называется работа, осуществляемая в рамках проекта для достижения определенного результата. Поскольку проект обычно содержит много задач, то для удобства отслеживания плана их объединяют в группы, или фазы. Совокупность фаз проекта называется его жизненным циклом.
Фаза проекта состоит из одной или нескольких задач, в результате выполнения которых достигается один или несколько основных результатов проекта. Если для достижения результатов задачи нужно выполнить только ее, то для достижения результата фазы нужно выполнить группу других задач. В этом заключается отличие фазы от задачи – ее результат суммирует результаты других задач. Поэтому в MS Project фазы называются суммарными задачами (summary task). Фазы могут состоять как из задач, так и других фаз.
Проект разбивается на фазы для удобства контроля хода работы. По завершении проектной фазы обычно осуществляется анализ полученных результатов, чтобы с минимальными затратами определить и исправить ошибки.
Задачи, в результате выполнения которых достигаются промежуточные цели, называются завершающими задачами. В MS Project они называются вехами (milestone). Обычно результатом фазы является достижение некоторой промежуточной цели, поэтому вехой в плане проекта принято обозначать последнюю задачу фазы, в результате которой достигается ее результат. Если такой задачи нет, а фазовый результат достигается, например, одновременным завершением нескольких задач, то создается фиктивная завершающая задача, длительность которой устанавливается равной 0 дней, и на нее не выделяются исполнители. Она присутствует в плане исключительно для обозначения момента завершения фазы, что облегчает отслеживание плана проекта.
Длительность задачи - это период рабочего времени, необходимый для выполнения задачи. Длительность задачи может не соответствовать трудозатратам занимающегося задачей сотрудника. Длительность (duration) соответствует времени, через которое будет получен результат работы, а трудозатраты (work) – времени, затраченному сотрудниками на получение результата.
Задачи в плане проекта взаимосвязаны, например, часто одна задача не может начаться до тех пор, пока не будет закончена другая. На плане проекта зависимости (dependencies) обозначаются с помощью связей (links). Оба этих термина – зависимость и связь - используются с одним и тем же смыслом, обозначая логику, определяющую последовательность выполнения работ в плане проекта.
Под ресурсами понимаются сотрудники и оборудование, необходимые для выполнения проектных задач. Каждый сотрудник, участвующий в проекте, получает определенную роль, соответствующую его квалификации. При составлении списка ресурсов часто используется ролевое планирование. Например, сначала определяется, что для исполнения работ требуются три программиста и один менеджер, а затем, когда план проекта утвержден, подбираются конкретные сотрудники для этих ролей.
Важное свойство ресурсов – стоимость (cost) их использования в проекте. В MS Project существуют два типа стоимости ресурсов: повременная ставка (rate) и стоимость за использование (cost per use). Повременная ставка выражается в стоимости использования ресурса за единицу времени. Обычно почасовая ставка используется для учета стоимости не материальных ресурсов. Величина затрат на использование обозначает стоимость использования оборудования или сотрудника в задаче, которая не зависит от того, сколько времени задействован в задаче сотрудник или материальный ресурс. Общие затраты на использование такого ресурса определяются путем умножения стоимости использования на число задач, в которых он задействован. У ресурса может быть указана стоимость как одного из двух типов, так и обоих.
Назначения – это связь определенной задачи и ресурсов, необходимых для ее выполнения. На одну задачу может быть назначено несколько ресурсов, причем как материальных, так и нематериальных. Назначения объединяют в плане задачи и ресурсы, делая план целостным. Благодаря назначениям решается целый ряд задач планирования:
- определяются ответственные лица за исполнение задач;
- когда определены задачи, за которые отвечает ресурс, можно рассчитать общий объем времени, затрачиваемый им на проект, а значит и его стоимость;
- определив стоимость участия всех ресурсов в проекте, можно определить общую стоимость проекта;
- назначая ресурсы на задачи, можно сокращать срок выполнения работ, выделяя на них больше ресурсов, и тем самым, сокращая общую длительность проекта.
Большинство проектов имеют определенную дату окончания, бюджет и объем работ. Тройку «время», «деньги», «объем работ» часто называют проектным треугольником потому, что при внесении изменений в один из этих элементов, меняются оба другие. Хотя для проекта в равной степени важны все три элемента, один из них, как правило, имеет наибольшее влияние на другие в зависимости от выбранного приоритета. Например, если изменить план проекта, укоротив расписание, то либо возрастает стоимость проекта, либо уменьшается объем выполненных работ. Если изменить план проекта с целью уменьшения его бюджета, то может возрасти длительность выполнения проекта и уменьшиться объем работ. Если увеличить объем работ, то проект будет длиться дольше и стоить дороже. В общем случае изменения в плане зависят от специфики проекта. В некоторых случаях сокращение времени увеличивает стоимость, а в других – уменьшает ее.
Качество – четвертый элемент проектного треугольника. Изменения, вносимые в любую из сторон треугольника, практически всегда влияют на качество. Качество не является стороной треугольника – это результат действий со временем, стоимостью и объемом работ. Например, если существует лишнее время в расписании, то можно увеличить объем работ, добавив новые задачи и, возможно, увеличив длительность проекта. С этими дополнительными задачами и временем можно добиться более высокого качества выполнения проекта. С уменьшением объемов работ у проекта будет меньше шансов выйти на требуемый уровень качества, поэтому снижение расходов может привести к ухудшению качества проекта.
4 Составление плана проекта в MS Project
Составление плана проекта в общем виде заключается в описании задач проекта, доступных ресурсов и определении взаимосвязей между ними с помощью назначений. Однако, при составлении расписания работ в MS Project, количество операций несколько увеличивается.
Планирование начинается с определения проекта, то есть описания его ключевых характеристик. Затем составляется список фаз и задач, а также список необходимых для их выполнения ресурсов. После этого в план вносится дополнительная информация о задачах и ресурсах, которая будет использоваться при определении назначений и в дальнейшем при проведении работ по плану (отслеживание работ). Далее осуществляются назначения, после чего проект оптимизируется, если его длительность или бюджет окажутся больше ожидаемых.
Составление плана невозможно без задания ключевых параметров проекта, таких как его длительность, рабочее время и методика планирования.
Чтобы составить расписание (план) работ в MS Project нужно создать файл нового проекта, щелкну по кнопке Создать (New) на панели инструментов. Если установлен соответствующий флажок в настройках программы, то откроется диалоговое окно Сведения о проекте (Project Information) (рисунок 7). Чтобы изменить параметры проекта в дальнейшем, это диалоговое окно можно вызвать командой Проект→ Сведения о проекте(Project→Project Information).

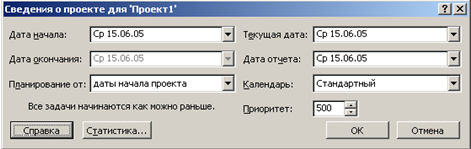

Рисунок 7 Окно сведений о проекте
Проект можно планировать двумя способами: от даты начала проекта или от даты окончания. Если у проекта нет жесткой даты окончания, то при планировании применяется первый способ: фиксируется дата, когда необходимо начать выполнение проекта, и в ходе составления плана определяется дата его завершения. Если же проект должен быть завершен к фиксированной дате, то используется противоположный способ: фиксируется дата окончания и в ходе составления плана определяется, когда выполнение проекта должно быть начато, чтобы все работы были выполнены в срок.
Способ планирования выбирается в раскрывающемся списке Планирование от (Schedule from).
Даты начала и окончания проекта выбираются в списках Дата начала (Start date) или Дата окончания(Finish date). Зафиксировать можно только одну из дат в соответствии с выбранным способом планирования.
Значения текущей даты и даты отсчета выбираются в раскрывающихся списках Текущая дата (Current date) и Дата отчета (Status date). По умолчанию текущая дата соответствует системной дате операционной системы, а дата отсчета равна текущей дате и поэтому в окне сведений о проекте в качестве ее значения выбрано НД (NA). Любое из значений можно изменить независимо от другого. При отслеживании проекта и вводе сводной информации используется дата отсчета, а не текущая дата.
По умолчанию программа считает, что все выполненные трудозатраты относятся ко времени до даты отсчета, а все оставшиеся трудозатраты – ко времени после даты отчета. Если выполнение задачи запланировано после даты отсчета, но вносятся данные о фактических трудозатратах по этой задаче, то MS Project изменит выполненную часть задачи так, чтобы она закончилась к дате отсчета, а выполнение оставшихся трудозатрат остается на будущее.
Чтобы определить рабочее время, в рамках которого будут выполняться работы в раскрывающемся списке Календарь (Calendar) нужно выбрать один из доступных календарей. Календарем в MS Project называется набор параметров, определяющих перечень рабочих и нерабочих дней, а также рабочее время в каждом из рабочих дней. В стандартной поставке в этом списке присутствуют три пункта:
1) стандартный (Standard);
2) 24 часа (24 Hours);
3) ночная смена (Night shift).
Первый календарь соответствует стандартному расписанию с 8 часовым рабочим днем, второй – круглосуточному рабочему дню, а третий предполагает круглосуточный режим работы с перерывами.
Очень часто входящие в состав поставки календари не подходят для проекта. В этом случае можно изменить существующий календарь или создать новый. В MS Project существует возможность создавать как групповые (или базовые), так и личные календари. Последние отражают персональные расписания отдельных сотрудников. Поэтому при создании базового календаря в него следует вносить только настройки, общие для всех участников проекта или группы, к которой относится календарь. Специфические настройки заносятся в личный календарь каждого сотрудника.
В поле Приоритет указывается число в диапазоне от 0 до 1000, которое используется при выравнивании загрузки ресурсов между разными проектами. Чем больше число, тем выше приоритет проекта.
После нажатия кнопки Ок создается новый файл проекта.
Первым шагом в планировании является составление списка задач. Только после этого можно оценить сроки и стоимость выполнения каждой задачи.
Определение состава проектных работ начинается с определения этапов (или фаз) проекта. После того, как состав фаз и результаты определены, нужно определить последовательность фаз относительно друг друга и крайние сроки их выполнения. Затем нужно выяснить, из каких работ состоят фазы, в какой последовательности выполняются работы внутри фаз и в какие сроки необходимо уложиться при выполнении каждой работы.
Определять состав работ удобно поэтапно. Сначала создается скелет плана работ, состоящий из фаз, их результатов и нескольких основных задач. Затем в план добавляются остальные задачи, определяются их длительности и связи. Затем определяются ключевые даты проекта, которые включают крайние сроки достижения результатов проекта и некоторые другие ограничения по времени. Наконец, в план добавляется дополнительная информация о задачах.
Создадим новый проект с методикой планирования от даты начала. Используем стандартный календарь. В качестве даты проекта выберем предлагаемую по умолчанию.
План работ удобнее всего составлять в представлении Диаграмма Ганта (Gantt Chart). Диаграмма Ганта [2] представляет собой хронограмму на полный набор работ, которая широко используется в настоящее время. Для добавления задачи в план проекта нужно установит курсор в таблицу слева от диаграммы и ввести название задачи в поле Название задачи (Task name). После этого отрезок, символизирующий задачу, появится на диаграмме.
Добавление в план фазы не отличается от добавления задачи – любая задача автоматически становится фазой, как только у нее появляется вложенная задача, то есть задача, находящаяся на следующем уровне структуры плана. До тех пор пока у задачи нет вложенных задач, она не является фазой.
Чтобы поместить задачу на более низкий уровень структуры, нужно установить курсор в строку с задачей и на панели инструментов щелкнуть по кнопке На уровень ниже () в панели инструментов или нажать комбинацию клавиш Alt+Shift+. Для перемещения задачи на более высокий уровень структуры нужно щелкнуть на кнопке На уровень выше () панели инструментов или использовать комбинацию клавиш Alt+Shift+.
Пример создания скелетного плана приведен на рисунке 8.
