Диплом ПЧ-16_Походящая_06_06 (1202172), страница 9
Текст из файла (страница 9)
Рисунок 3.1 – Балловая оценка состояния рельсовой колеи
Рисунок 3.2 – Балловая оценка по линейным участкам
Рисунок 3.3 – Количество отступлений по видам

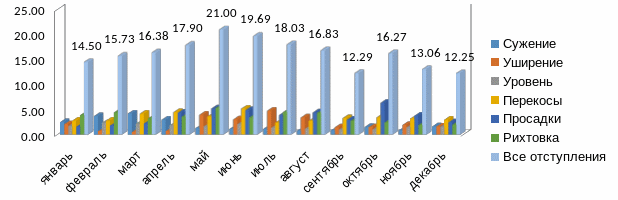

Предварительный анализ данных, представленных в таблицах, показывает, что наиболее не благоприятным по количеству отступлений является путь в мае месяце.
Далее была выполнена обработка информации по каждому километру.
Анализ проводился по трем группам отступлений: шаблон, уровень и рихтовка. Наибольшее количество отступлений наблюдается:
− по шаблону в мае месяце;
− по рихтовке в апреле месяце.
Для получения обобщенной картины по состоянию рельсовой колеи исходные данные были преобразованы в среднегодовые значения. Результаты представлены на рис. 3.4–3.7.
Рисунок 3.4 - Среднегодовое по ПД (Болонь-Дземги)
Рисунок 3.5 - Среднегодовое по километрам (Болонь-Дземги)
Рисунок 3.6 - Среднегодовое по ПД (Пивань-Кун)
Рисунок 3.7 - Среднегодовое по километрам (Пивань-Кун)
3.6 Моделирование организационной структуры дистанции пути
С целью выяснения сложности работы бригад дистанции пути в дипломном проекте предлагается методика моделирования организационной структуры ПЧ-16 с учетом конкретных эксплуатационных условий.
Целью является рациональное распределение трудовых ресурсов, обеспечивающее заданный уровень надежности пути. Задача решается путем перераспределения границ зон ответственности линейных подразделений (околотков) дистанции.
Современная модель организации работ по текущему содержанию пути сформировалась в 70-е годы прошлого столетия и не претерпела по своей структуре за это время каких-либо принципиальных изменений. Для определения рационального объема технического обслуживания пути, а также установления границ дистанций и их подразделений предлагалось, в частности, вместо количественных критериев (протяженность главных путей, приведенная длина пути) использовать показатель, характеризующий объем выполняемой перевозочной работы по параметрам путевого хозяйства.
К сожалению, на практике данные рекомендации не нашли широкого применения.
Планами реформирования отрасли намечено осуществить переход на участковую схему обслуживания. Однако пока большинство дистанций продолжает работать по типовой схеме «околоток – рабочее отделение».
В качестве интегрального вида продукции, создаваемой путевым хозяйством, может быть принята скорость движения поездов, потребителем которой является перевозочный процесс.
Получение эффекта возможно только при условии, что состояние пути гарантирует движение поездов с постоянной установленной скоростью на значительном протяжении (10−15 км).
Анализ паспортных данных позволил сделать заключение, что в пределах одного перегона величина установленной скорости изменяется. Вождение поездов в таком режиме приносит убытки всем участникам перевозочного процесса. На возникновение подобной ситуации могут влиять факторы различного характера.
Однако может оказаться, что бригады просто не в состоянии выполнять требуемые объемы работ по причине своей малочисленности, особой сложности обслуживания отдельных километров и даже больших потерь рабочего времени на проезд к месту работ. Так, анализ графика административного деления дистанции показал, что численный состав бригад составляет 4−6 чел., а дальность доставки людей до объекта работы в отдельных случаях достигает более 50 км.
Потребные затраты труда на текущее содержание пути зависят от срока его службы, количества дефектных элементов верхнего строения пути, состояния земляного полотна и параметров рельсовой колеи. Различия в сложности эксплуатации каждого километра наиболее наглядно можно оценить по результатам проверки состояния рельсовой колеи путеизмерительными вагонами. К учету принимались отступления по уровню, просадкам, перекосам и рихтовке. Причиной подобного скачкообразного появления отступлений могут быть различия в силовом воздействии на путь подвижного состава, природно-климатические и геологические факторы, а так же состояние верхнего строения пути. Однако в пределах одной дистанции перечисленные причины вряд ли могут кардинально меняться.
В связи с этим требуется детально рассмотреть, в каких условиях работают околотки и, может быть, принять решение об изменении структуры с целью уравновешивания их сложности с учетом численного состава бригад.
Анализ результатов показал, что система организации текущего содержания на дистанции разбалансирована и бригады, обслуживающие околотки, должны затрачивать разные затраты труда с целью снижения степени неравномерности отступлений.
Для определения показателя сложности эксплуатации пути по подразделениям необходимо предварительно выбрать оценочные показатели. В первом приближении для анализа можно принять следующие: пропущенный тоннаж, количество негодных шпал, среднегодовая балльность, количество отступлений, отдаленность околотков от мест проживания монтеров пути, наличие кривых, ИССО, уклонов и сложных геологических условий, бесстыковой путь.
Отсутствие в действующих нормах нормирующих коэффициентов по отдельным показателям, принятым к рассмотрению, приводит к необходимости выполнять их относительную оценку в пределах дистанции. Основная сложность при решении задачи состоит в формировании обобщенного (интегрального) критерия целевой функции на основе упорядочения частных векторных критериев. Данное преобразование заключается в нормализации частных критериев, то есть приведение их к единому безразмерному виду. Необходимость введения этой операции связана с тем, что частные критерии измеряются в различных единицах. В общем случае преобразование осуществляется по формуле:
(3.1)
При этом частные критерии оказываются приведенными к безразмерному виду, общему началу отсчета и единому интервалу изменения своих значений на отрезке [0,1]. При показатель, описывающий соответствующее техническое состояние пути имеет минимальное, а при
– максимальное значение.
Промежуточные значения будут находиться в интервале . Далее был решен вопрос о сведении многокритериальной задачи к однокритериальной путем свертки группы критериев в один обобщенный. Для этого использовались весовые коэффициенты показателей, пропорциональные их значимости в общей оценке.
Исходные данные и результаты расчета по существующему графику административного деления дистанции пути приведены в таблице. Далее были определены сводный критерий и сложность эксплуатации околотка в существующих границах. Интегральный показатель характеризует сложность эксплуатации пути в интервале от 0 до 1. Данный диапазон можно условно разделить на три части и с учетом этого классифицировать уровень сложности каждого околотка:
– околотки 1, 2, 5, 6, 8, 9, 10, 16 − первый уровень сложности (низкий);
– околотки 3, 7, 11, 13, 14 − второй уровень сложности (средний);
– околотки 4, 12, 15 − третий уровень сложности (высокий).
Одним из возможных вариантов уравновешивания трудозатрат между бригадами является корректировка границ их работы.
Расчёт выполняется в следующей последовательности:
1. Определяется общая сложность эксплуатации пути в пределах дистанции;
2. Определяется величина сложности в перерасчете на одного монтера пути;
3. Определяются границы подразделений с учетом фактической численности монтеров пути в бригаде.
Предлагаемая методика моделирования организационной структуры дистанции пути позволяет оценивать и ранжировать километры (околотки) по сложности эксплуатации.
Результаты расчетов могут использоваться:
− при распределении имеющихся в распоряжении дистанции пути ресурсов;
− при определении потребных затрат труда на текущее содержание по
подразделениям и проверки возможности выполнения работ;
− при перераспределении затрат труда между бригадами путем корректировки границ их работы.
Методика может быть применена для обоснования границ укрупненных участков.
3.7 Основные выводы
По данным отчетной формы ПУ-32 проанализировано состояние рельсовой колеи и построены графики: отступления по километрам, среднегодовое количество отступлений по видам отступлений, соотношение километров по оценкам, отступлений по линейным участкам.
Проанализировав данные графики можно выделить следующие позиции:
1. Наибольшее количество отступлений зафиксировано по перекосам и
просадкам. Отступления по перекосам составляют 31% от общего количества отступлений;
2. Минимальное количество отступлений зафиксировано по сужению рельсовой колеи – 2,3%.
Общее количество зафиксированных отступлений всех видов составило 30564 шт. Среднее количество отступлений на один километр – 8,50 шт.

Максимальное количество отступлений наблюдалось на 65 км (79,33 шт.). Минимальное количество на 350 км (0,17 шт.).
Далее в дипломном проекте была выполнена группировка отступлений по границам линейных участков на один километр. Итоговые значения составлены в таблице 3.7
Таблица 3.7
Группировка отступлений по границам линейных участков на
один километр

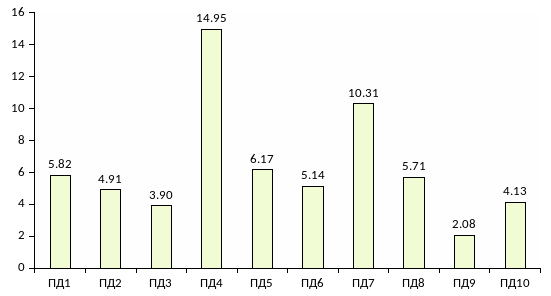

ПД | Отступления, шт |
1 | 5,82 |
2 | 4,91 |
3 | 3,90 |
4 | 14,95 |
5 | 6,17 |
6 | 5,14 |
7 | 10,31 |
8 | 5,71 |
9 | 2,08 |
10 | 4,13 |
11 | 5,36 |
12 | 9,45 |
13 | 16,26 |
14 | 27,38 |
15 | 24,78 |
16 | 4,33 |

Наибольшее количество отступлений имеет ПД-14 (27,38 шт.).
Далее был выполнен анализ технического состояния элементов верхнего строения пути и составлена карта рисков.
В зону повышенного риска вошли: ПД-4, ПД-12, ПД-15.
В зону риска вошли: ПД-3, ПД-7, ПД-11, ПД-13, ПД-14.
При составлении карты рисков порядковые места линейным участкам присваиваются по возрастанию значения оцениваемого показателя без учета степени их влияния на безопасность движения. Поэтому в дипломном проекте выполнен дополнительный расчет сложности эксплуатации участков пути путем сведения всех показателей в единый комплексный.
По результатам выполненных расчетов выполнено формирование участков. В соответствии с Положением об участковой системе границы линейных участков оставлены без изменения.
В результате предложено два варианта формирования участков:
вариант 1: ПЧУ-1 227 км – 295 км (69 км);
ПЧУ-2 296 км – 337 км (42 км);
ПЧУ-3 338 км – 349 км (12 км);
