ДЗ 3: Планирование инновационного процесса вариант 3
Описание
Смотрите бесплатный пример!
Вариант 3.3.
Домашнее задание № 3, вариант 3.

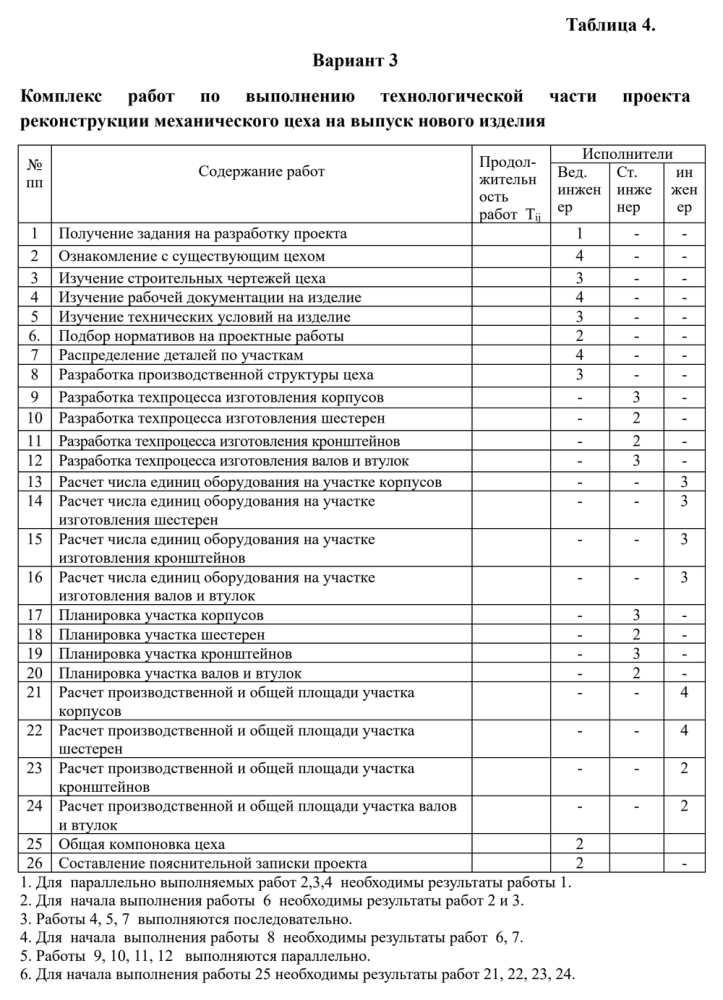

Комплекс работ: технологическая часть проекта реконструкции механического цеха на выпуск нового изделия.
Число работ: 26. Исполнители: ведущие инженеры, старшие инженеры, инженеры.

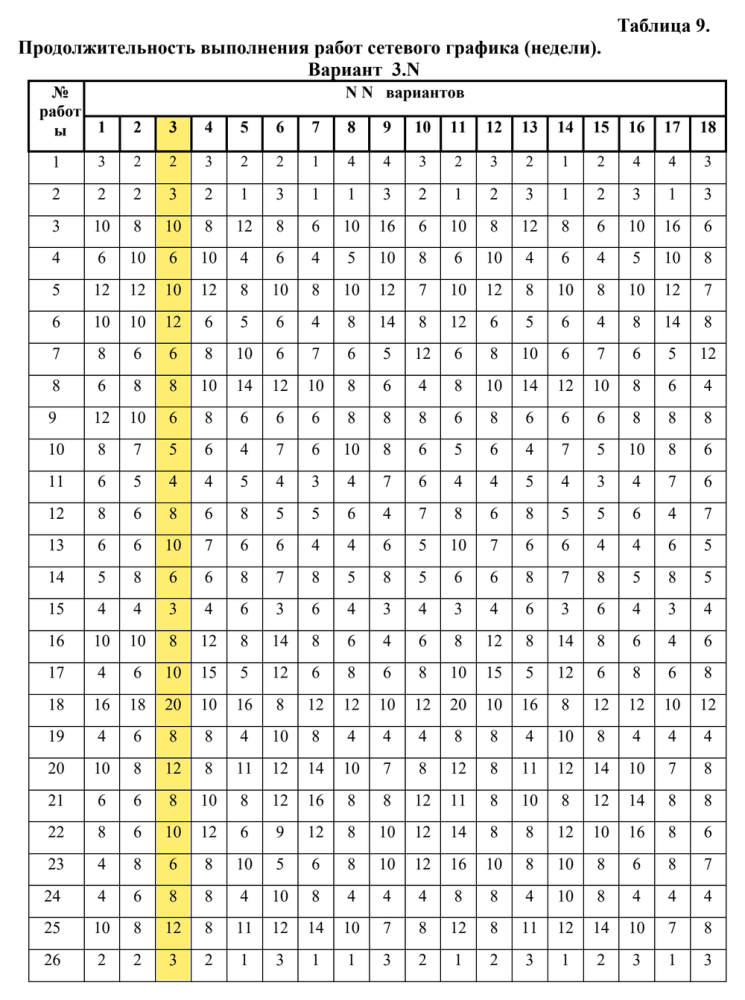

Продолжительности работ t1…t26, нед.: 2, 3, 10, 6, 10, 12, 6, 8, 6, 5, 4, 8, 10, 6, 3, 8, 10, 20, 8, 12, 8, 10, 6, 8, 12, 3.
(В методичке 5 комплексов работ, и у каждого свои варианты. Вариант обозначается двумя числами: номер комплекса и номер варианта. Этот файл: комплекс 3, вариант 3, то есть вариант 3.3.)
Условие из методички: содержание задания, комплекс работ и таблица продолжительностей (столбец вашего варианта выделен).
- Выполнено согласно лекциям Славянова А.С.
ЧТО ВЫ ПОЛУЧАЕТЕ:

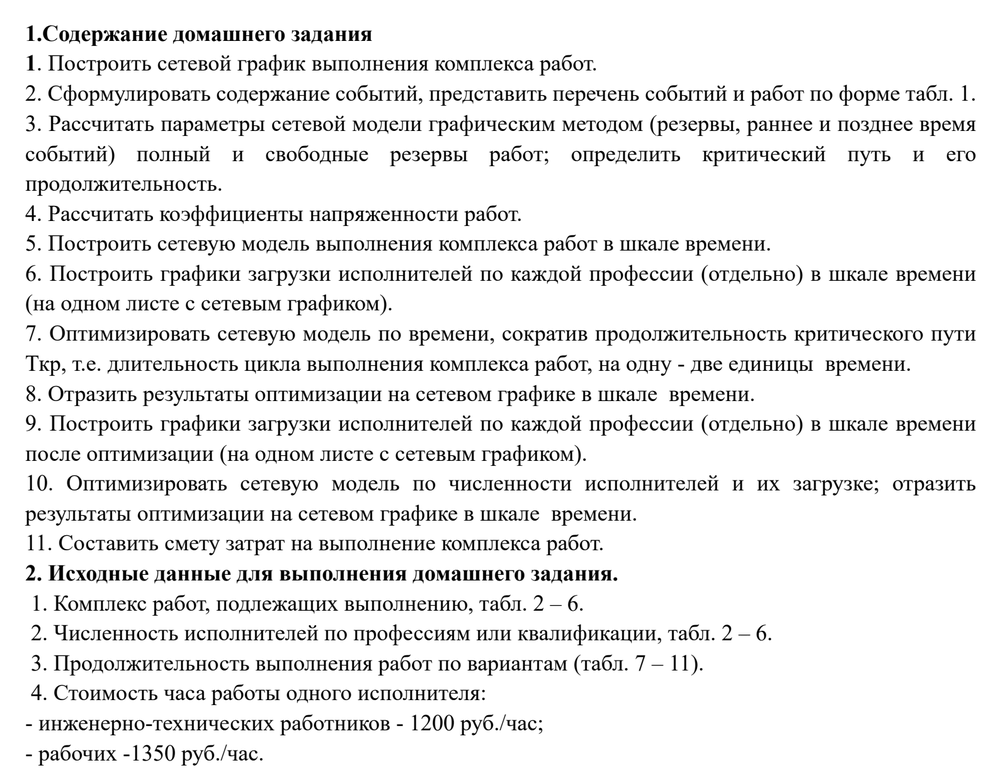

- Отчёт в Word — все 11 пунктов задания в порядке методички:
- введение с исходными данными варианта и порядком выполнения работ;
- сетевой график (длина стрелок — в масштабе продолжительности работ) и перечень событий и работ по форме методички;
- расчёт параметров сетевой модели графическим методом: ранние и поздние сроки событий, резервы событий, полные и свободные резервы работ, критический путь;
- коэффициенты напряжённости работ;
- сетевая модель в масштабе времени и графики загрузки исполнителей по каждой профессии на одном листе — как в примерах из лекций;
- оптимизация по времени (сокращение критического пути на 1–2 недели), график и загрузка после оптимизации;
- оптимизация по численности исполнителей и их загрузке, сравнение вариантов плана;
- смета затрат на выполнение комплекса работ;
- заключение.
Оформление: Times New Roman 14, интервал 1,5, 21 страница, 5 рисунков (листы с графиками — формата А3), 9 таблиц. Формулы набраны как формулы Word, текст и таблицы можно править. Титульный лист есть, поля для ФИО и подписей пустые.
Домашнее задание №3 «Планирование инновационного процесса», вариант 3 (вариант 3.3). Комплекс работ: технологическая часть проекта реконструкции механического цеха на выпуск нового изделия. Число работ: 26. Исполнители: ведущие инженеры, старшие инженеры, инженеры. Продолжительности работ, нед.: 2, 3, 10, 6, 10, 12, 6, 8, 6, 5, 4, 8, 10, 6, 3, 8, 10, 20, 8, 12, 8, 10, 6, 8, 12, 3. Задание: построить сетевой график, составить перечень событий и работ, рассчитать параметры сетевой модели (ранние и поздние сроки событий, резервы времени, критический путь), коэффициенты напряжённости работ, построить сетевую модель в масштабе времени и графики загрузки исполнителей, выполнить оптимизацию по времени и по численности исполнителей, составить смету затрат.
Методичка: «Планирование инновационного процесса», кафедра «Экономика и организация производства», МГТУ им. Н.Э. Баумана. Преподаватель Славянов А.С. Вариант 3.3, 3-3, 3 3, ДЗ3 вариант 3. дз планирование инновационного процесса, домашнее задание планирование инновационного процесса, организация и планирование производства ОПП, дз по организации производства мгту, домашка организация производства, проект реконструкции механического цеха, сетевой график, сетевая модель, критический путь, резервы времени событий и работ, коэффициент напряжённости работ, график загрузки исполнителей, сетевая модель в масштабе времени, оптимизация сетевого графика по времени, смета затрат на выполнение комплекса работ, решение дз 3 вариант 3 славянов бауманка.
