мин/шт.;
мин/шт.;
мин/шт.
Подбираем размеры транспортных партий по изделиям j-го наименования такие, чтобы их произведения на частные такты давали одну величину.
Такими будут шт.,
шт.,
шт. Тогда ритм поточной линии для каждого изделия
мин/партия.
Из расчета видно, что величина ритма для всех видов изделий остается постоянной. Скорость конвейера будет равна м/мин.
Расчет II группы календарно-плановых нормативов МНПЛ. К этой группе относятся: размер партий j-го наименования изделия ( ); периодичность (ритмичность) чередование партий j-го наименования изделия (
); длительность производственного цикла обработки партий изделий j-го наименования (
).
Размер партий изделий j-го наименования определяется по формуле:
(11)
где – допустимый процент потерь времени на переналадку рабочих мест при смене партий изделий на линии;
– частный такт по j-му виду изделия, мин./шт.;
– средняя длительность простоя каждого рабочего места при переходе с изготовления партии одного изделия на изготовление партии другого изделия, мин.
Величина зависит от формы организации смены объектов на поточной линии. Различают две формы смены объектов:
1) все запущенные в данной партии предметы выпускаются без образования переходящих заделов. В этом случае состоит из двух слагаемых времени собственной переналадки рабочих мест (
) и конвейера и времени ожидания рабочими местами вновь запущенного экземпляра очередной партии изделия. Расчет ведется по формуле:
(12)
2) Из партии j-го наименования изделий на всех рабочих местах образуется переходящий задел (изделия на разных стадиях готовности). Производство партий изделий j + 1 начинается одновременно на всех рабочих местах с использованием переходящего запаса. В этом случае образуется только из времени переналадки рабочих мест и конвейера (
).
Выбранный размер партии изделий ( ), кроме того, должен быть равным или кратным программе запуска. Периодичность (ритм) партии, обусловленная программой запуска (выпуска) изделий и принятым размером партии, определяется по формуле:
(13)
где – плановый фонд времени работы линии за определенный период, дня, смены;
– программа запуска j-го изделия на плановый период времени, шт.;
– размер партии j-го наименования изделия, шт.
Длительность производственного цикла (период занятости) поточной линии изготовлением партии j-го наименования изделия) определяется по формуле:
, смен (14)
При установлении длительности производственного цикла ( ) партии j-го наименования изделия следует стремиться к тому, чтобы период занятости линии партией j-го наименования изделий был кратен рабочей смене или в крайнем случае – полусмене. В связи с этим иногда производится корректировка
и
.
В качестве примера рассмотрим второй случай, пункт б, расчета первой группы календарно-плановых нормативов и определим календарно-плановые нормативы второй группы.
Средняя длительность простоя каждого рабочего места при переходе от изделия j к изделию j+1 определяется по формуле (14) и составляет величину
мин.
мин.
мин.
Размер партии каждого изделия j-ого наименования определяется по формуле.
Размер партии изделия А составляет
шт.
Принимаем nA = 3000 шт.
Размер партии изделия Б составляет
шт.;
Принимаем шт.;
Размер партии изделия В составляет
шт.
Принимаем шт.
Периодичность (ритм) чередования партий изделий определяется по формуле :
дней;
дней;
дней.
Длительность производственного цикла каждого изделия j-го наименования определяется по формуле (8.52):
смен;
смен;
смен.
После определения календарно-плановых нормативов I и II групп производится построение стандарт-плана многопредметной непрерывно-поточной линии с последовательно-партионным чередованием.

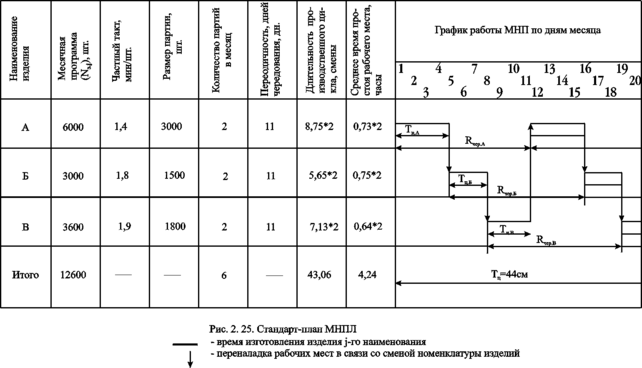

Построение стандарт-плана МНПЛ. Стандарт-план МНПЛ строится на период, равный наибольшему периоду чередования (ритму), но обычно не более чем на месяц. Пример построения стандарт-плана приведен на рис. 2.
2
Стандарт-план поточной линии показывает чередование изделий на линии, время занятости линии изготовлением каждого изделия j-го наименования, режим работы линии в те периоды, когда она работает со своими частными значениями .,
и
.
Из рисунка видно, что линия в течение месяца занята 43,06 смены (21,53*2), а с учетом переналадок, которые составляют 4,24 часа, баланс рабочего времени поточной линии равен 44 смены.
ЛИТЕРАТУРА
1.Организация и планирование производства на машиностроительном предприятии/ Под ред. В.А.Летенко. – М.: Высшая школа, 2002. – 606 с.
2.Организация производства и управление предприятием. Учебное пособие / Под ред. О.Г.Туровца. – М.: ИНФРА-М, 2002. – 350 с.
3.Организация, планирование и управление предприятием машиностроения.. И.М.Разумов, Л.А.Глаголева, М.И.Ипатов и др. – М.: Машиностроение, 2002. – 544 с.
