Текст из файла (страница 3)

где Фн — номинальный фонд времени работы единицы оборудования за год, ч/год; Рпp s процент времени простоя s-й группы оборудования в ремонте, % (выбирается студентом самостоятельно с учетом табл. 1).

Номинальный фонд времени работы единицы оборудования определяется по производственному календарю планируемого года по формуле

где Др – число рабочих дней в году, раб.дн.; Ксм – число рабочих смен в рабочем дне; Тсм – продолжительность смены.

Эффективный фонд времени работы s-й группы оборудования в l-м цехе
Фэфsl = Ф¢эфsl sl .

Результаты расчетов заносятся в табл. 7.

Таблица 7. Потребное количество оборудования для выполнения ГППЗ

4. РАСЧЕТ КАЛЕНДАРНО-ПЛАНОВЫХ НОРМАТИВОВ

Научно обоснованные календарно-плановые нормативы (КПН) являются основой качественного оперативно-календарного планирования, служат исходной базой для составления взаимосвязанных планов, обеспечивающих равномерную работу рабочих мест, участков, цехов и эффективное использование основных фондов, материальных и трудовых ресурсов, облегчают оперативный контроль за ходом производства и регулирование производственного процесса.

Состав КПН различен в зависимости от типа производства и других факторов. В серийном производстве, рассматриваемом в курсовом проекте, основными КПН являются размеры и ритмы партий деталей, сборочных единиц и изделий; длительность производственных циклов обработки партий деталей, сборки сборочных единиц и изделий; опережения запуска и выпуска партий деталей и сборочных единиц; размеры заделов.

4.1. Расчёт размеров и ритмов партий деталей

В основу расчёта размеров (ритмов) партий деталей может быть положен метод Соколицына С. А. [1, 3, 4] по расчету единого оптимального размера (ритма) партий деталей, который имеет следующие принципиальные отличия от других методов: рассчитывается оптимальный размер (ритм) партий, единый для всех наименований деталей и сборочных единиц и для всех цехов, где осуществляются их обработка и сборка; учитывается изменение фактических затрат времени на обработку одной детали при изменении размера партий деталей.

В случае, рассматриваемом в курсовом проекте, когда на предприятии выпускается несколько наименований изделий с большим числом унифицированных деталей и сборочных единиц, определяют единый оптимальный ритм партий деталей RОПТ , который в большей степени способствует достижению равномерного выпуска продукции и равномерной работы, улучшению результатов деятельности предприятия [1,3].

Тогда
nil = Rопт× NДН i ,

где nil — размер партии деталей i-го наименования в l-м цехе, шт; Rопт –-оптимальный ритм партий деталей, раб. дн.; NДН i — среднедневная потребность деталей на сборке изделий, шт/раб. дн.:

NДН i = ,
где Др — число рабочих дней в плановом периоде, раб.дн/год (кв., мес.); Nm — число m

(m=1,M) изделий, выпускаемых в плановом периоде, шт/год (кв., мес.); K im количество i-х деталей, входящих в m-е изделие, шт/изд.

Величина NДН i определяется с точностью до одного знака после запятой (с арифметическими правилами округления) на основе потребности деталей на год, квартал или месяц с учетом устойчивости номенклатуры и количества выпускаемых изделий (в курсовом проекте – на год).

Оптимальный ритм партий деталей RОПТ определяется по формулам, описанным в [1,3, 4].

Расчетное значение RОПТ корректируется с учетом кратности среднему числу рабочих дней в месяце (21 ... 22 раб.дн) и устанавливается из ряда 64, 42, 22, 11, 7, 5, 2.

В курсовом проекте задача упрощается, расчет Rопт не производится, ритм партии деталей для всех наименований деталей не рассчитывается, а принимается равным 5, т.е. Ri1=Ri2=5 (нередко и в практической деятельности предприятия размеры и ритмы партий деталей не рассчитываются, а принимаются фактически сложившимися или устанавливаются работниками производственно-диспетчерских служб и мастерами с учетом их опыта).

В этом случае

nil = Ril Nдн i ,

где Ril - ритм запуска-выпуска партий деталей (средний расчетный отрезок времени между запуском (выпуском) смежных партий деталей) i-го наименования в l-м цехе.

4.2. Расчёт длительности производственных циклов обработки партий деталей

Длительность производственного цикла обработки партии деталей (сборки партии сборочных единиц) определяется в рабочих днях по каждому цеху по формуле

nil Jil tшкij

TЦ il = Jil tмоtес il ,

KсмTСМ j=1 jlq j

где — коэффициент параллельности, учитывающий одновременно выполнение операций; Ксм — число рабочих смен в сутки; Тсм — продолжительность смены, ч; Jil количество операций обработки деталей i-го наименования в l-м цехе; qij — число рабочих мест, на которых одновременно обрабатывается партия i-х деталей на j-й операции; tмо - межоперационное время, раб. дн; tеc il — длительность естест-венных процессов, раб. дн; tшкij — норма штучно-калькуляционного времени обработки i-й детали на j-й операции, ч.

Величина Tцil определяется в рабочих днях, так как в дальнейшем используется для расчета опережений и сроков запуска и выпуска партии деталей, которые в свою очередь устанавливаются в рабочих днях, поэтому все слагаемые формулы расчета Tцil должны быть в рабочих днях.

Округление величины Tцil производится следующим образом: если расчетное значение Tцil имеет после запятой менее двух десятых, то округление производится до ближайшего меньшего целого числа; если равно или больше двух десятых – то до ближайшего большего целого числа.

Значение колеблется от 0,3 до 1,0 и зависит от степени параллельности (совмещения) выполнения основных операций при обработке партии деталей. В курсовом проекте первоначально можно предусмотреть последовательный вид движения партий деталей по операциям, т. е. взять = 1. Не обязательно учитывать длительность естественных процессов, положив tеc il = 0, а также взять qij = 1. В тех же случаях, когда получается большая величина Tцil, например больше 15 раб. дн, рекомендуется с целью уменьшения Tцil брать < 1,0 (применять параллельно-последовательный вид движения партий деталей по операциям) и qij > 1, т. е. обрабатывать партию деталей по всем или
отдельным операциям одновременно на нескольких рабочих местах (условный прием). В дальнейшем при построении подетально-пооперационного КПГ (см.5.5) все это надо будет учесть.

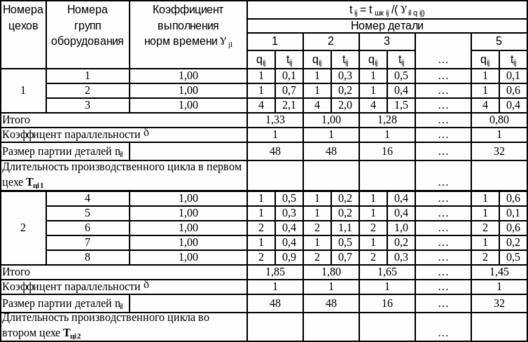

Расчет Tцil можно проводить с помощью табл. 8.

Таблица 8. Расчет длительности производственных циклов обработки партий деталей

4.3. Расчёт заделов, опережений запуска и выпуска партий деталей

В серийном производстве различают цикловые, оборотные и резервные заделы. Цикловые относятся к внутрицеховым заделам, а оборотные и резервные — к межцеховым (складским).

Величина циклового задела по детали (сборочной единице, изделию) i-го наименования в l-м цехе рассчитывается как

Hц il = Tц il × Nдн i.

Оборотные заделы возникают между смежными звеньями производства по следующим причинам:

  • из-за различного характера поступления и потребления деталей (штучного и партионного);

  • из-за различных ритмов (размеров) поступающих и потребляемых деталей;

  • из-за сдвига момента потребления деталей по сравнению с моментом их поступления (при некратности ритмов (размеров) партий деталей в смежных цехах).

В серийном производстве оборотные заделы рассчитывают в основном между цехами и участками, которые появляются из-за неравенства размеров партий деталей в них. Если отношение большего размера партий деталей к меньшему в смежных цехах (как в курсовом проекте) равно целому числу, то

nil ni l+1

Hоб il, l+1 =  ,

2

где Hобil, l+1 — оборотный задел по детали i-го наименования между смежными l-м и l+1-м цехами, шт.

При некратных размерах партий деталей в смежных цехах

nil +nil+1
Hобil, l+1 =  dnil,l+1,

2

где dnil,l+1–наибольший общий делитель для размеров партий деталей i-го наименования в смежных l-м и l+1-м цехах, шт.

В курсовом проекте оборотный задел появляется только между вторым и третьим цехами (Hобi2,3) из-за неравенства размеров (ритмов) партий деталей во втором и в третьем цехах (Ri2=5, а Ri3=1).

Резервные заделы являются овеществленным выражением резервных опережений между цехами и рассчитываются как

Hрil, l+1 =Tрl, l+1 × Nднi .

Цикловые, оборотные и резервные заделы по детали данного наименования в сумме являются овеществленным выражением опережения запуска партии деталей. Поэтому суммарные (как нормативные, так и фактические) заделы по детали от l-го цеха до последнего являются опережениями запуска и выпуска в штуках:

O'в il  (Hц ip+1Hip, p+1Hp ip, p+1);

O'з il = O'в il + Hц il,,

где p — переменная суммирования по цехам.

Фактические заделы в курсовом проекте определяются процентом (см. табл. 3) от нормативных (условный прием). В практической же деятельности заводов их величина определяется по данным документального учета или инвентаризации.

Оборотные и резервные заделы относятся к последующему цеху (цеху-потребителю) и хранятся в их кладовых (складах).

Результаты расчета КПН сводятся в табл. 9.

Таблица 9. Календарно-плановые нормативы

5. СОСТАВЛЕНИЕ ПОДЕТАЛЬНОЙ МЕСЯЧНОЙ ПРОИЗВОДСТВЕННОЙ ПРОГРАММЫ ЦЕХАМ

Расчет месячной производственной программы для цехов заключается в определении общего количества деталей (сборочных единиц, изделий), подлежащих запуску и выпуску за месяц, а также сроков запуска и выпуска партий деталей в течение месяца. Основой для ее составления служат план выпуска изделий заводом в планируемом месяце в соответствии с распределением ГППЗ по кварталам и месяцам, календарно-плановые нормативы и данные о фактических заделах (остатках) деталей на начало месяца в цехах и на складах.

Характеристики

Тип файла
Документ
Размер
1,07 Mb
Тип материала
Предмет
Учебное заведение
Неизвестно

Список файлов реферата

Свежие статьи
Популярно сейчас
Зачем заказывать выполнение своего задания, если оно уже было выполнено много много раз? Его можно просто купить или даже скачать бесплатно на СтудИзбе. Найдите нужный учебный материал у нас!
Ответы на популярные вопросы
Да! Наши авторы собирают и выкладывают те работы, которые сдаются в Вашем учебном заведении ежегодно и уже проверены преподавателями.
Да! У нас любой человек может выложить любую учебную работу и зарабатывать на её продажах! Но каждый учебный материал публикуется только после тщательной проверки администрацией.
Вернём деньги! А если быть более точными, то автору даётся немного времени на исправление, а если не исправит или выйдет время, то вернём деньги в полном объёме!
Да! На равне с готовыми студенческими работами у нас продаются услуги. Цены на услуги видны сразу, то есть Вам нужно только указать параметры и сразу можно оплачивать.
Отзывы студентов
Ставлю 10/10
Все нравится, очень удобный сайт, помогает в учебе. Кроме этого, можно заработать самому, выставляя готовые учебные материалы на продажу здесь. Рейтинги и отзывы на преподавателей очень помогают сориентироваться в начале нового семестра. Спасибо за такую функцию. Ставлю максимальную оценку.
Лучшая платформа для успешной сдачи сессии
Познакомился со СтудИзбой благодаря своему другу, очень нравится интерфейс, количество доступных файлов, цена, в общем, все прекрасно. Даже сам продаю какие-то свои работы.
Студизба ван лав ❤
Очень офигенный сайт для студентов. Много полезных учебных материалов. Пользуюсь студизбой с октября 2021 года. Серьёзных нареканий нет. Хотелось бы, что бы ввели подписочную модель и сделали материалы дешевле 300 рублей в рамках подписки бесплатными.
Отличный сайт
Лично меня всё устраивает - и покупка, и продажа; и цены, и возможность предпросмотра куска файла, и обилие бесплатных файлов (в подборках по авторам, читай, ВУЗам и факультетам). Есть определённые баги, но всё решаемо, да и администраторы реагируют в течение суток.
Маленький отзыв о большом помощнике!
Студизба спасает в те моменты, когда сроки горят, а работ накопилось достаточно. Довольно удобный сайт с простой навигацией и огромным количеством материалов.
Студ. Изба как крупнейший сборник работ для студентов
Тут дофига бывает всего полезного. Печально, что бывают предметы по которым даже одного бесплатного решения нет, но это скорее вопрос к студентам. В остальном всё здорово.
Спасательный островок
Если уже не успеваешь разобраться или застрял на каком-то задание поможет тебе быстро и недорого решить твою проблему.
Всё и так отлично
Всё очень удобно. Особенно круто, что есть система бонусов и можно выводить остатки денег. Очень много качественных бесплатных файлов.
Отзыв о системе "Студизба"
Отличная платформа для распространения работ, востребованных студентами. Хорошо налаженная и качественная работа сайта, огромная база заданий и аудитория.
Отличный помощник
Отличный сайт с кучей полезных файлов, позволяющий найти много методичек / учебников / отзывов о вузах и преподователях.
Отлично помогает студентам в любой момент для решения трудных и незамедлительных задач
Хотелось бы больше конкретной информации о преподавателях. А так в принципе хороший сайт, всегда им пользуюсь и ни разу не было желания прекратить. Хороший сайт для помощи студентам, удобный и приятный интерфейс. Из недостатков можно выделить только отсутствия небольшого количества файлов.
Спасибо за шикарный сайт
Великолепный сайт на котором студент за не большие деньги может найти помощь с дз, проектами курсовыми, лабораторными, а также узнать отзывы на преподавателей и бесплатно скачать пособия.
Популярные преподаватели
Добавляйте материалы
и зарабатывайте!
Продажи идут автоматически
7027
Авторов
на СтудИзбе
260
Средний доход
с одного платного файла
Обучение Подробнее
