144594 (620648), страница 2
Текст из файла (страница 2)
В соответствии со СНиП 12-03-2001 "Безопасность труда в строительстве".
Для каменных работ:
-
кладку следует вести только с междуэтажных перекрытий и инвентарных подмостей. Запрещается возводить стены, стоя на них;
-
все приспособления, используемые для подъёма материалов, должны быть обеспечены устройствами, не допускаемыми их самопроизвольного раскрытия и выпадения материала;
-
нельзя сбрасывать с перекрытий, лесов и подмостей порожние поддоны, контейнеры, ящики, футляры и т.п. Опускать их можно только с помощью грузоподъёмных механизмов;
запрещается оставлять на стенах во время перерывов в работе материалы, мусор, инструмент;
-
не допускается кладка стен здания последующего этажа без установки несущих конструкций междуэтажного перекрытия, а также площадок и маршей в лестничных клетках;
-
средства подмащивания должны иметь ровные рабочие настилы.
Для монтажных работ:
-
на участке, где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц;
-
для монтажа конструкций необходимо устанавливать порядок обмена условными сигналами между крановщиком и монтажниками;
-
способы строповки элементов конструкций во время их перемещения должны обеспечивать их подачу к месту установки в помещении близком к проектному;
-
очистку подлежащих монтажу элементов от грязи и наледи следует производить до их подъёма;
-
не допускается пребывание людей на элементах конструкций во время их подъёма и перемещения;
-
монтаж конструкций каждого последующего яруса здания следует производить после надёжного закрепления всех элементов конструкций предыдущего яруса;
-
расстроповку смонтированных элементов конструкций следует производить только после надёжного их закрепления;
-
во время перерывов в работе не допускается оставлять элементы конструкций и оборудование навесу.
8. Операционный контроль качества
Состав операций и средства контроля
Этапы работы | Контролируемые операции | Контроль (метод) | Документация |
Подготовительные работы | Проверить: - наличие документа о качестве на партию кирпича, раствора, соответствие их вида, марки и качества требованиям проекта, стандарта - очистку основания под кладку от мусора, грязи, снега и наледи - правильность разбивки осей | Визуальный, лабораторный Визуальный, измерительный Измерительный | Паспорта (сертификат), общий журнал работ |
Кладка стен и перегородок | Контролировать: - толщину конструкций стен и перегородок поверхностей - ширину проёмов - толщину швов кладки - смещение осей стен и перегородок от разбивочных - отклонение поверхностей и углов кладки от вертикали, отклонение рядов кладки от горизонтали - неровности на вертикальной поверхности кладки - правильность перевязки швов, их заполнение - правильность выполнения армирования кладки - температуру наружного воздуха и раствора | Измерительный после каждых 10 м3 кладки То же То же Измерительный (каждая ось) Измерительный после каждых 10 м3 кладки Визуальный, измерительный после каждых 10 м3 кладки Визуальный Визуальный Измерительный | Общий журнал работ |
Приёмка выполненных работ | Проверить: - соответствие качества поверхностей стен и перегородок и перевязки швов требованиям проекта - отклонение в размерах и положении стен и перегородок от проектных | Визуальный, измерительный Измерительный | Общий журнал работ, акт приёмки выполненных работ |

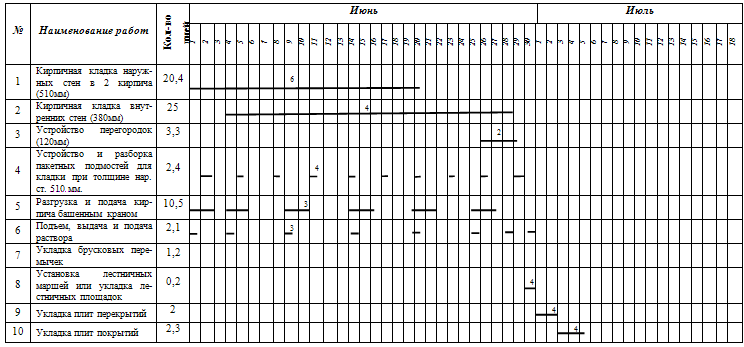

График производства работ
№ | Наименование работ | Ед. изм. | Количество | Обоснование | На весь объем | Кол-во человек | Сменность | Кол-во дней | Состав звена | ||
ч/ч | м/ч | Расц. | |||||||||
1 | Кирпичная кладка наружных стен в 2 кирпича (510мм) | м³ | 349,62 | Е3-3-А | 978,94 | - | 33563,52 | 6 | 1 | 20,4 | Каменщик 4р-1, 3р-1 |
2 | Кирпичная кладка внутренних стен (380мм) | м³ | 250,54 | Е3-3 | 801,73 | - | 6012,96 | 4 | 1 | 25 | Каменщик 4р-1, 3р-1 |
3 | Устройство перегородок (120мм) | м² | 79,24 | Е3-12 | 52,3 | - | 3740,13 | 2 | 1 | 3,3 | Каменщик 4р-1; 3р-1 |
4 | Устройство и разборка пакетных подмостей для кладки при толщине нар. ст. 510 мм. | м³ | 67,94 | Е3-20 | 77,45 | 25,82 | 5346,9 (2038,2) | 4 | 1 | 2,4 | Машинист крана 4р-1; Плотник 2р-2, 4р-1 |
5 | Разгрузка и подача кирпича башенным краном | 1000 шт. | 347,85 | Е1-7-1 | 250,45 | 125,23 | 16035,9 (11409,5) | 3 | 1 | 10,5 | Машинист крана5р-1, Такелажник 2р-2 |
6 | Подъем, выдача и подача раствора | м³ | 115,88 | Е1-7-20 | 48,67 | 24,34 | 3117,172 (2213,31) | 3 | 1 | 2,1 | Машинист крана5р-1, Такелажник на монтаже 2р-2 |
7 | Укладка брусковых перемычек | 1 проём | 82 | Е3-16 | 36,9 | 12,3 | 3845,8 (1640) | 4 | 1 | 1,2 | Машинист крана5р-1, Каменщик 4р-1, 3р-1;2р-1 |
8 | Установка лестничных маршей или укладка лестничных площадок | 1 эл. | 4 | Е4-1-10 | 5,6 | 1,4 | 0,8 (148,4) | 4 | 1 | 0,2 | Машинист крана 6р-1; Монт-ки констр-й 4р-2;3р-1;2р-1 |
9 | Укладка плит перекрытий | 1 эл. | 85 | Е4-1-7 | 61,2 | 15,3 | 4326,5 (1623,5) | 4 | 1 | 2 | Монт-к констр-й 4р-1;3р-2;2р-1; машинист крана 6р-1. |
10 | Укладка плит покрытий | 1 эл. | 85 | Е4-1-7 | 71,4 | 17,85 | 5049 (1895,5) | 4 | 1 | 2,3 | Монт-к констр-й 4р-1;3р-2;2р-1; машинист крана 6р-1. |
График производства работ
Список используемой литературы
-
Теличенко В.И. Технология строительных процессов: В 2ч., Ч. 1: Учебник для строит. вузов, В.И. Теличенко, О.М. Терентьев, А.А. Лапидус, М: Высшая школа, 2005- 392 с
2. ЕНиР 4. Монтаж сборных и устройство монолитных железобетонных конструкций.–М. Стройиздат, 1987. Выпуск №1
3. ЕНиР 3 Каменные работы.– М.: Прейскурантиздат, 1987
-
ЕНиР 1 Внутрипостроечные транспортные работы.– М.: Прейскурантиздат, 1987
-
СНиП 12.03.01 Безопасность труда в строительстве
-
Соколов Г.К.- Технология строительного производства. Учебное пособие.М: Издательский центр "Академия",2007 год
